DZIENNIK BUDOWY

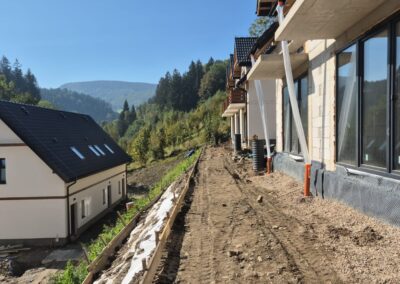

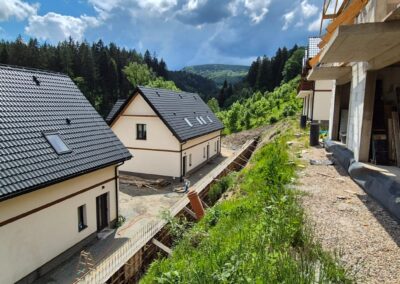

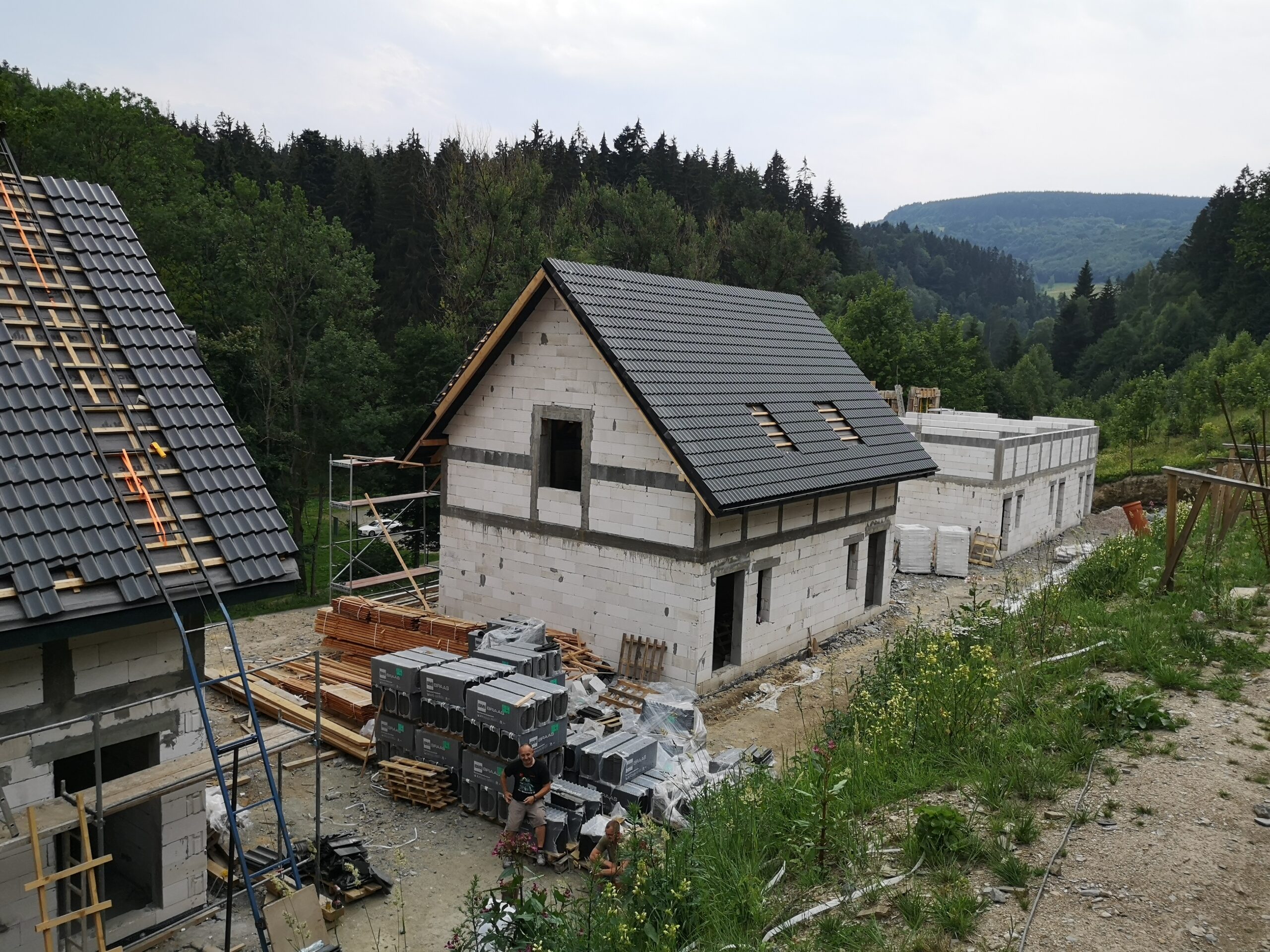

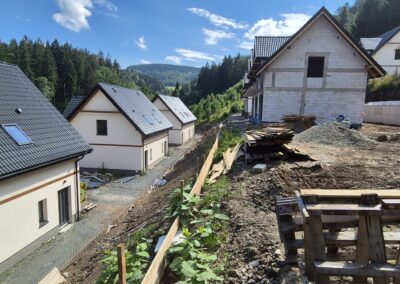

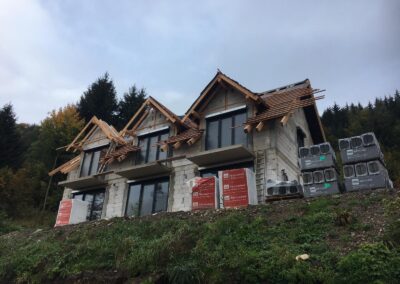

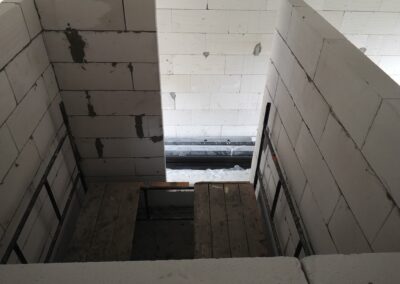

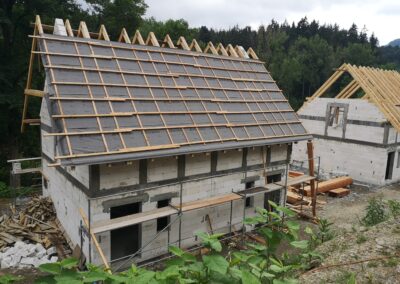

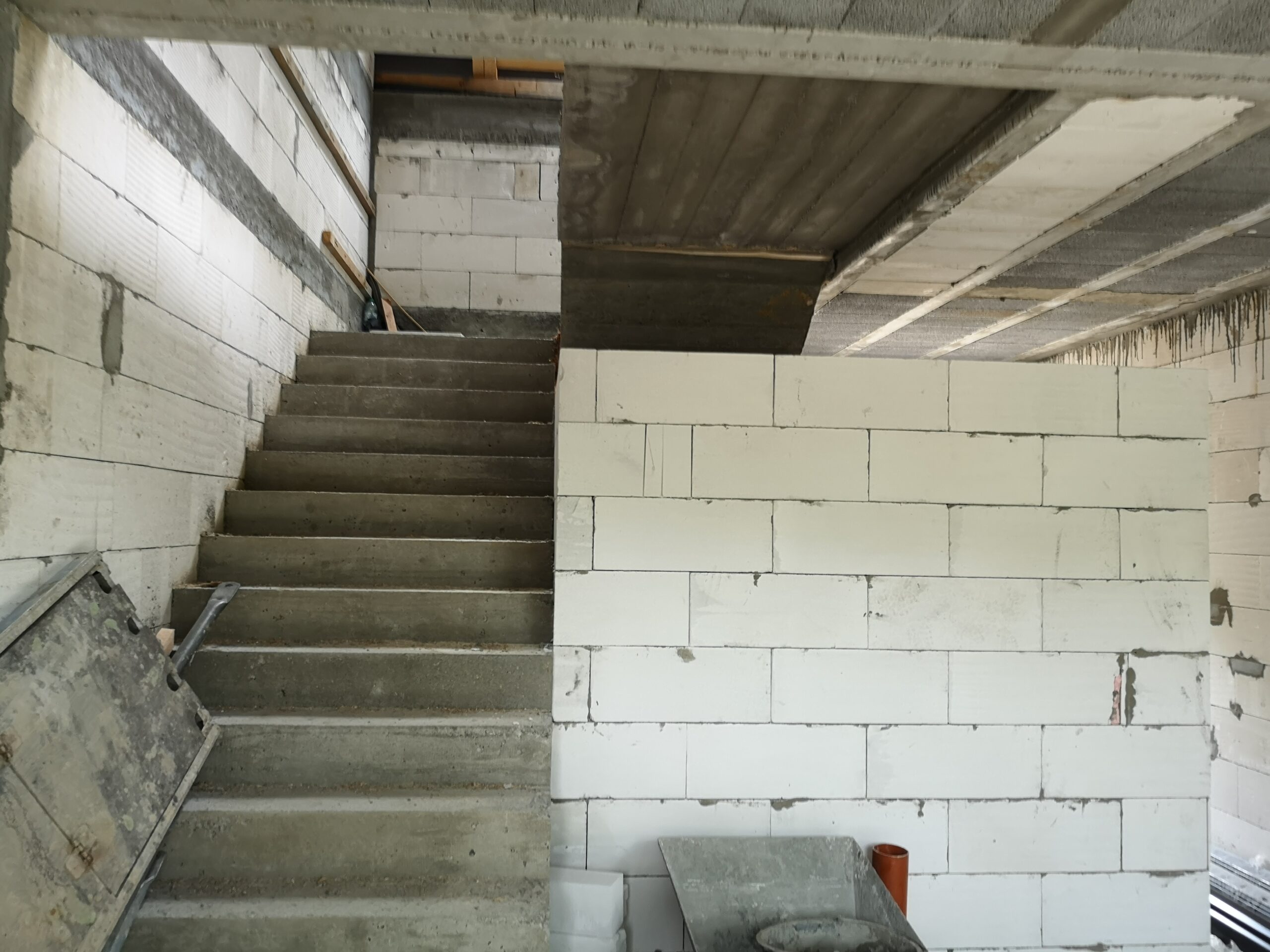

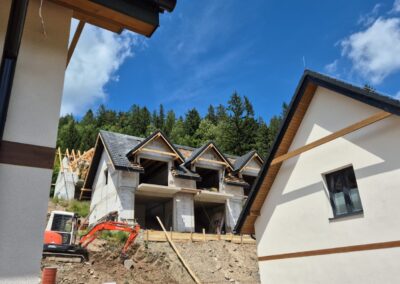

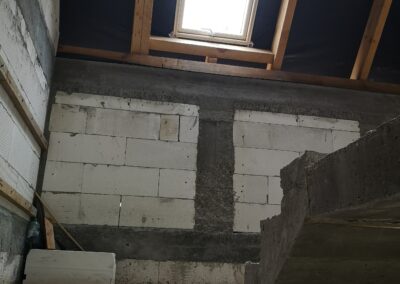

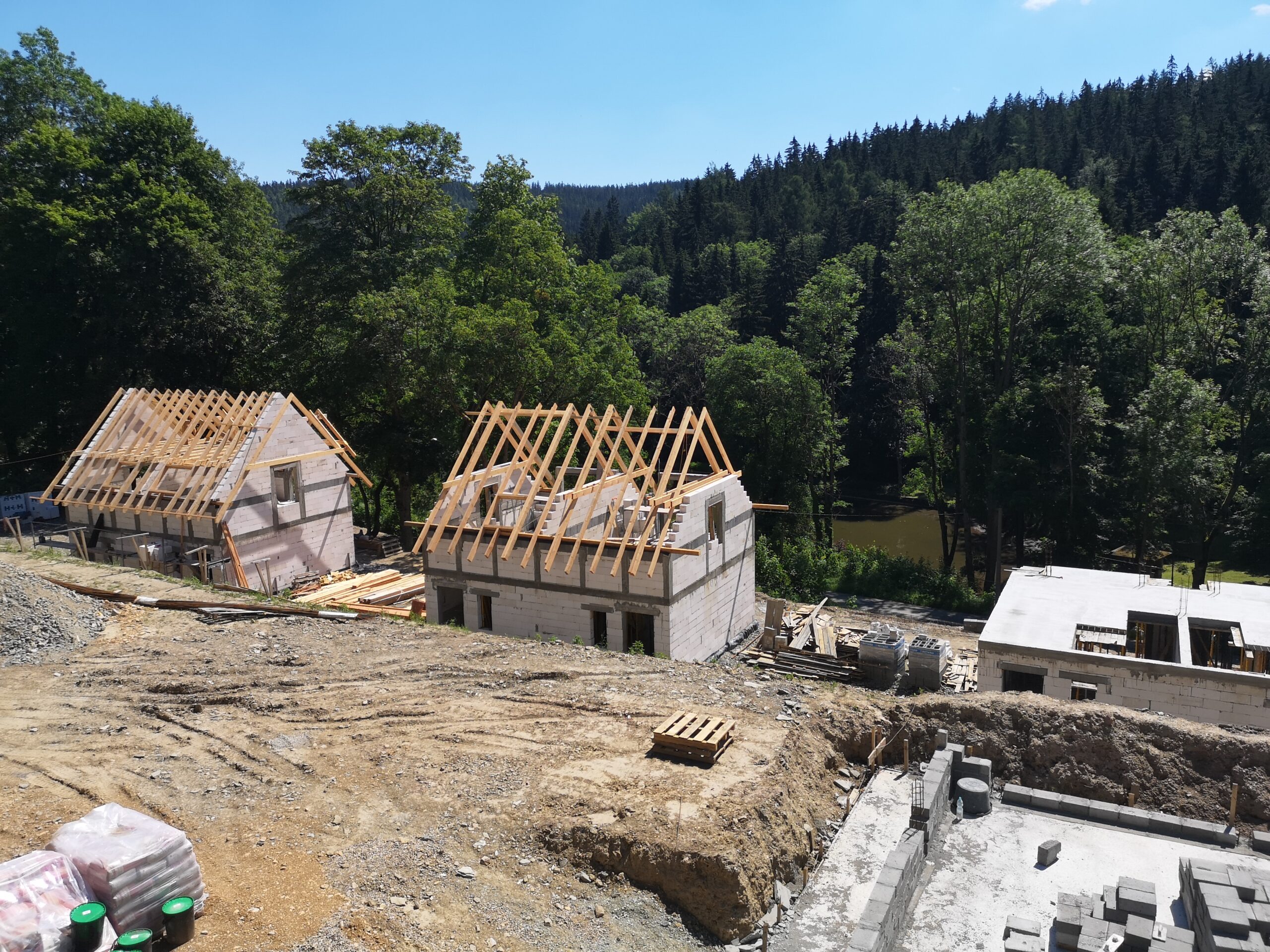

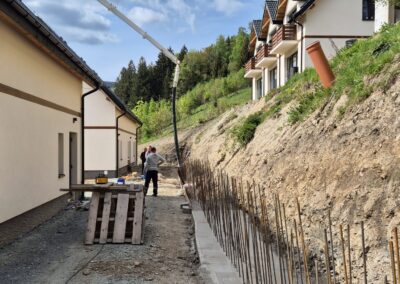

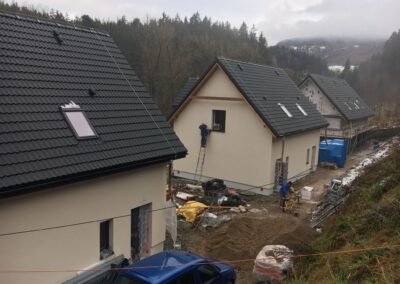

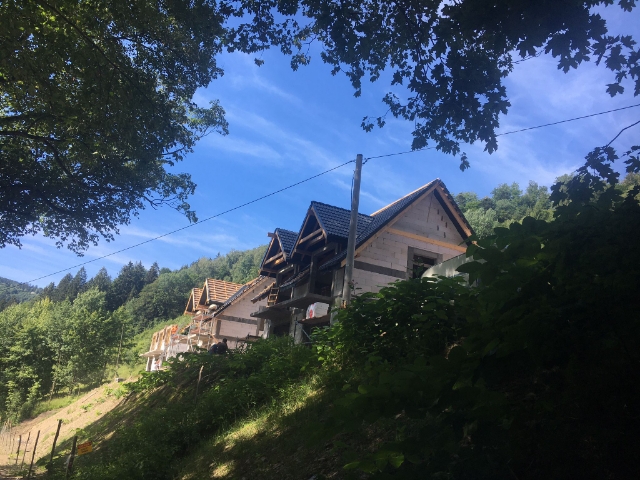

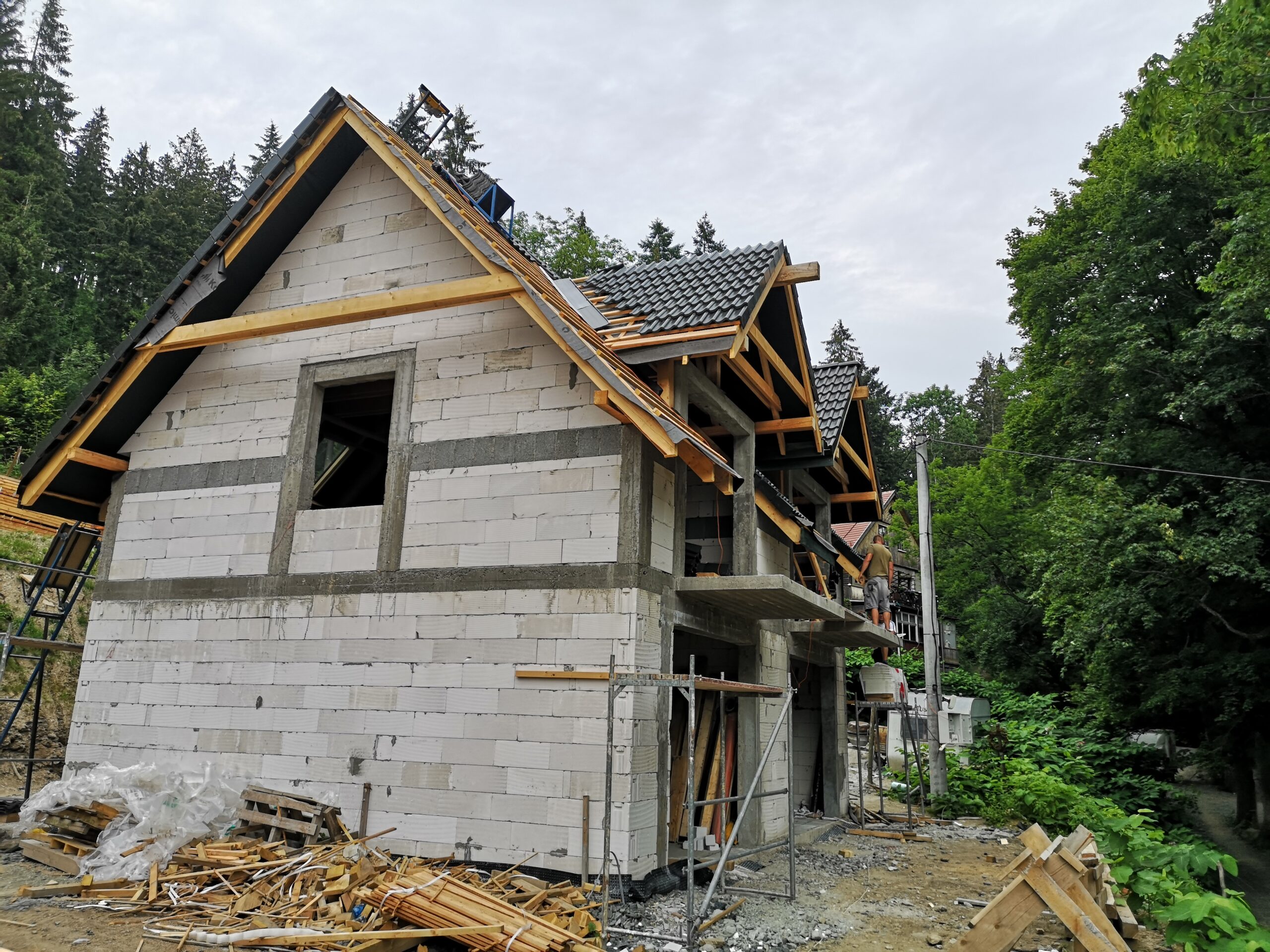

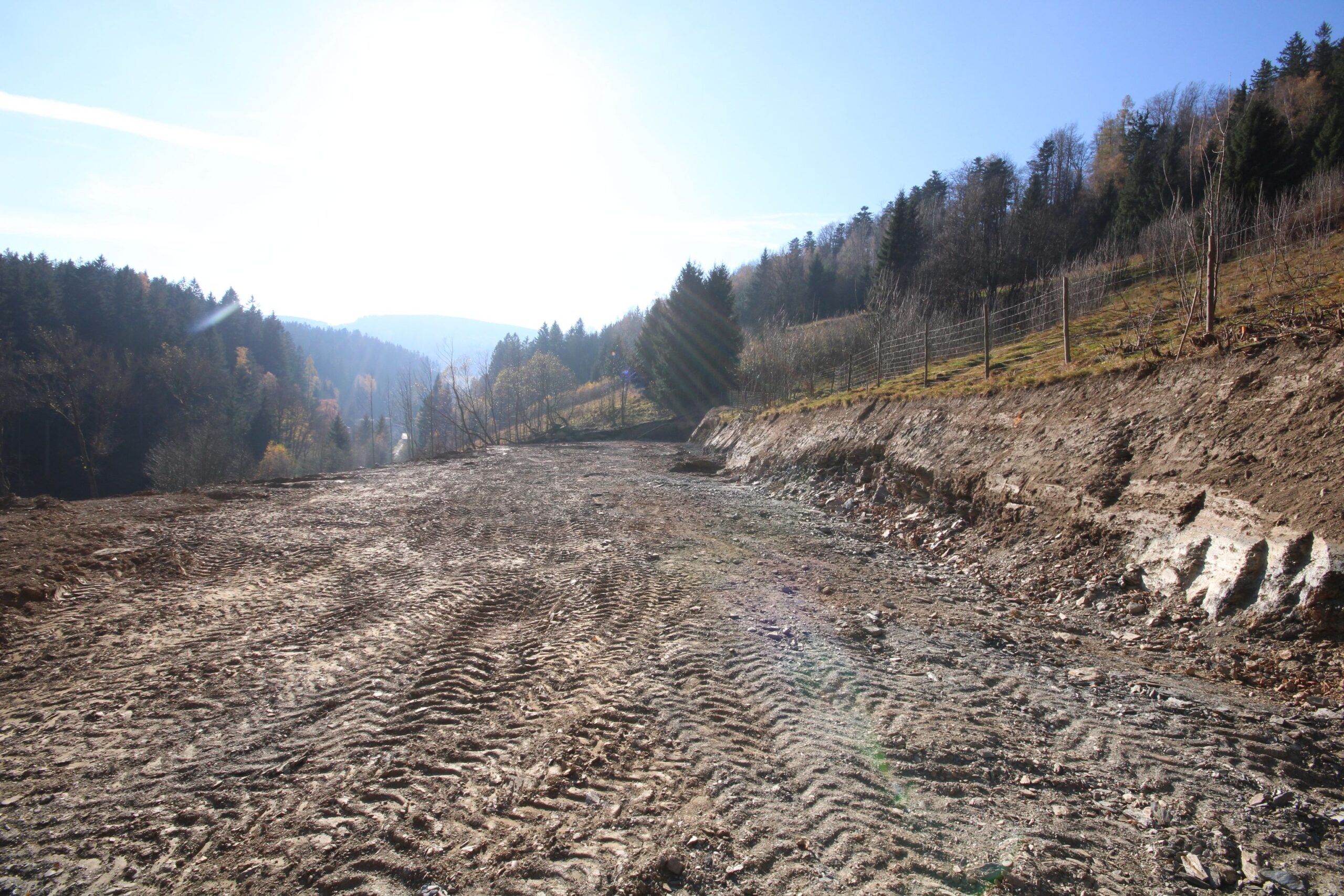

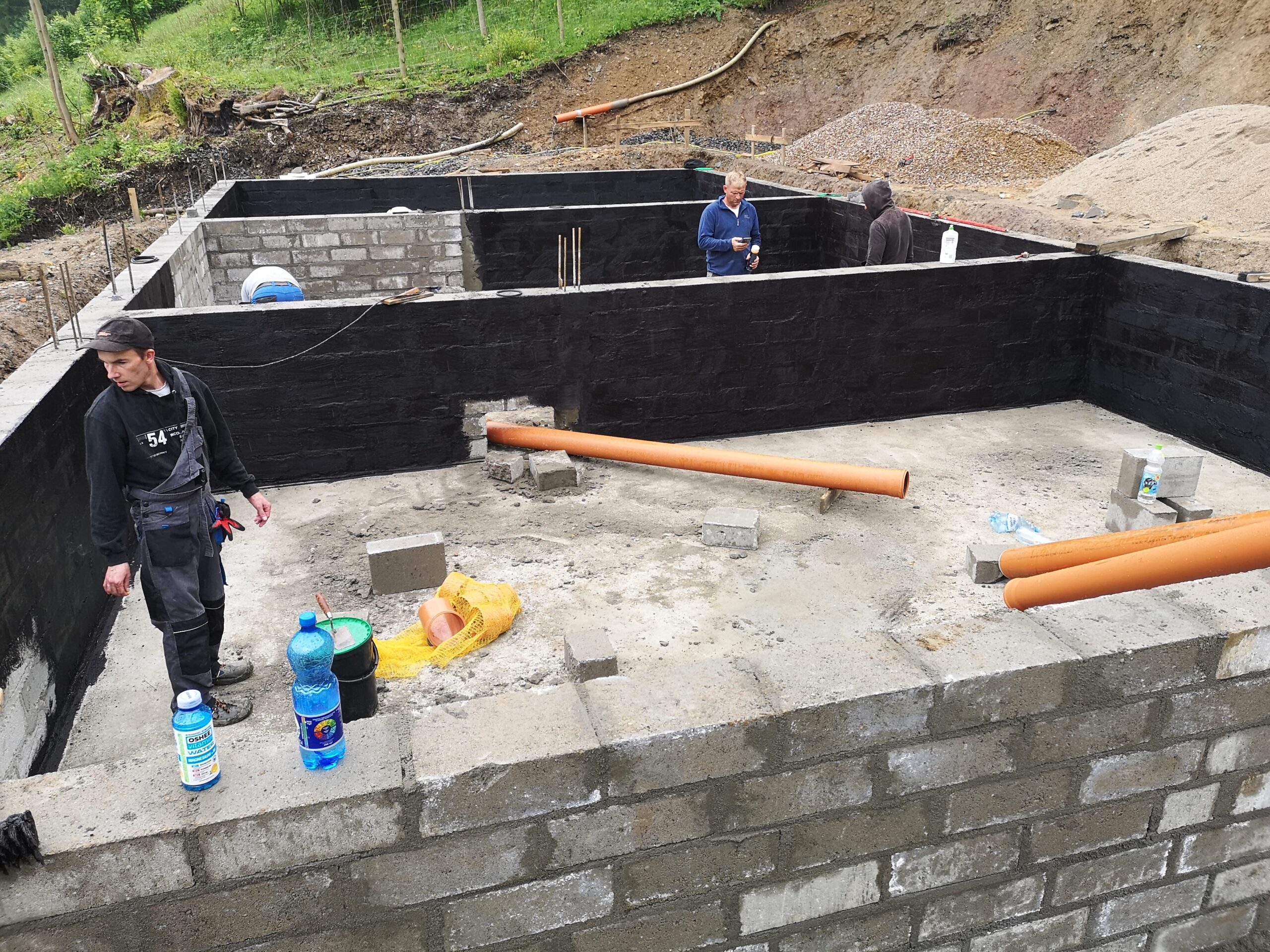

Pogoda dopisuję, prace przy drugiej skarpie idą zgonie z planem i dobiegają końca. Budynek F trwają prace przy stanie surowym otwartym.

Pomimo wielu trudności związanych ze specyfiką budowy oraz sytuacji popowodziowej prace posuwają się dalej.

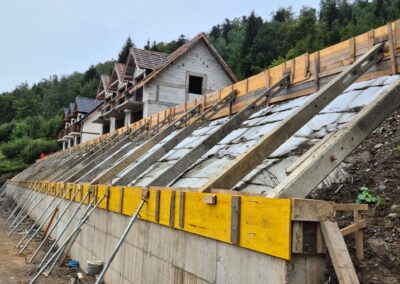

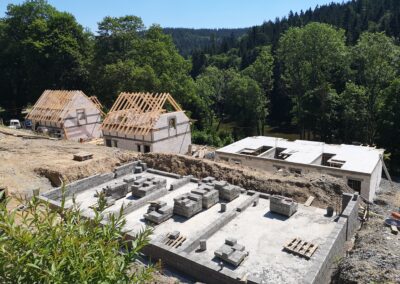

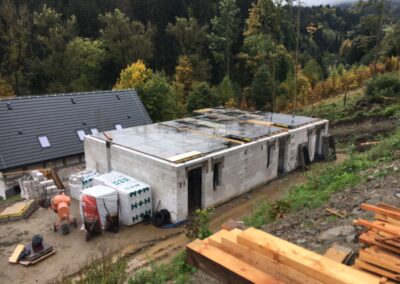

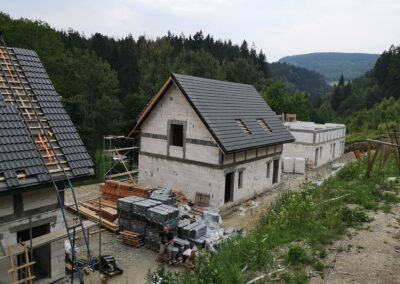

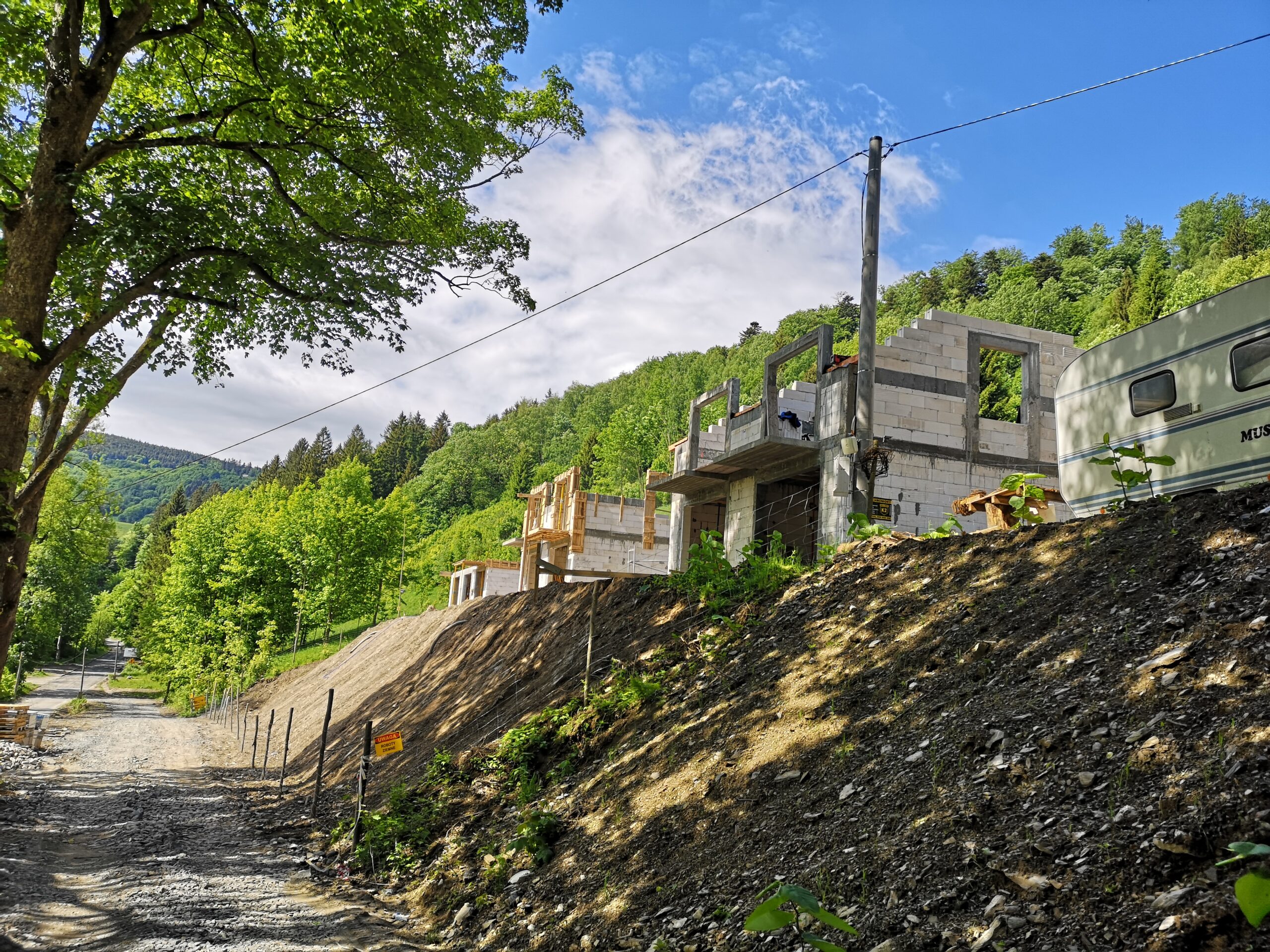

Prace przy drugiej skarpie zbliżają się do końca, rozpoczęta budowa budynku nr. F.

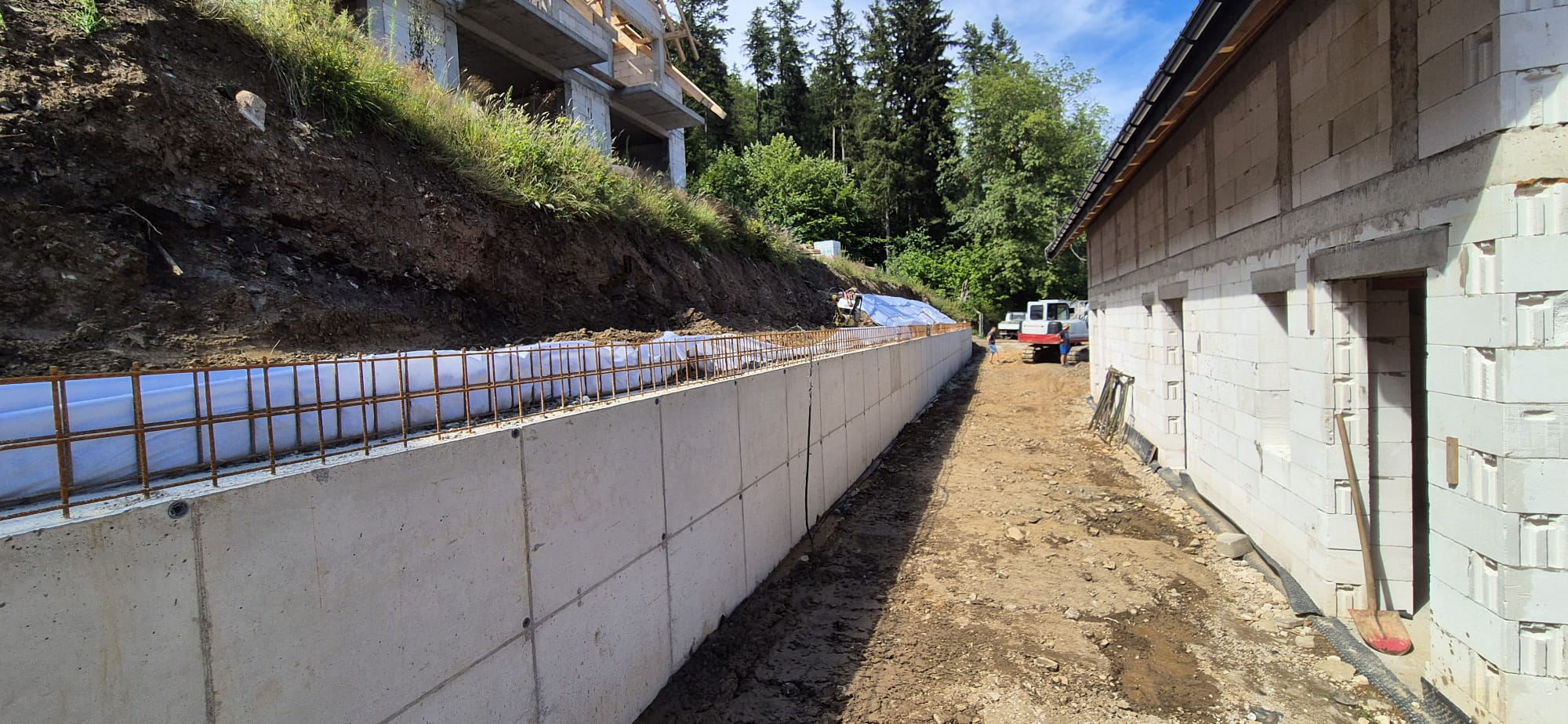

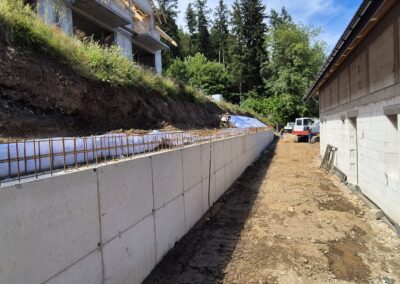

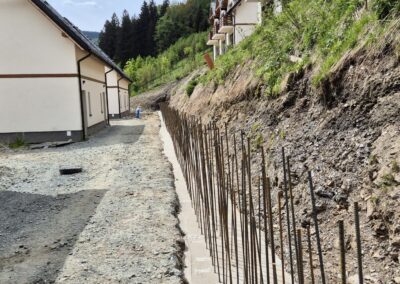

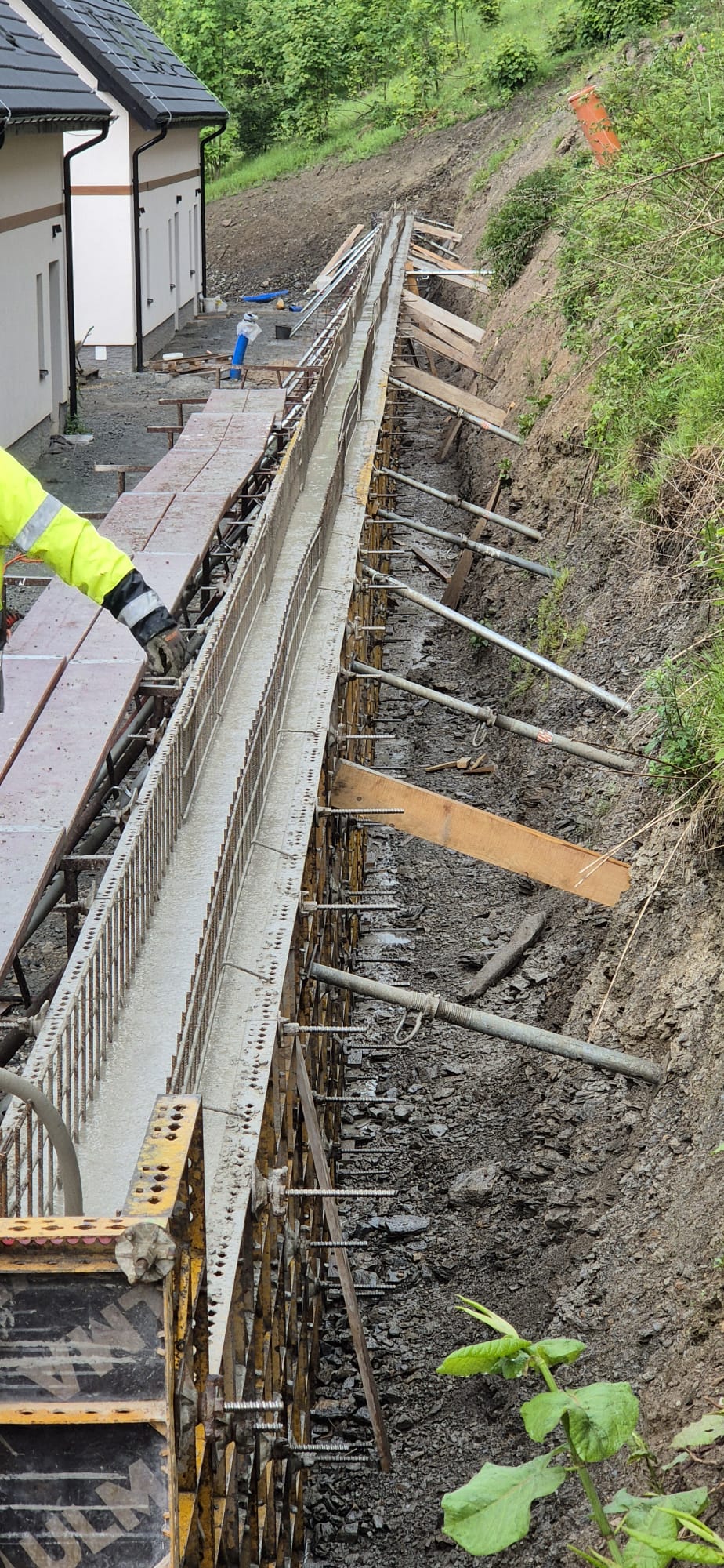

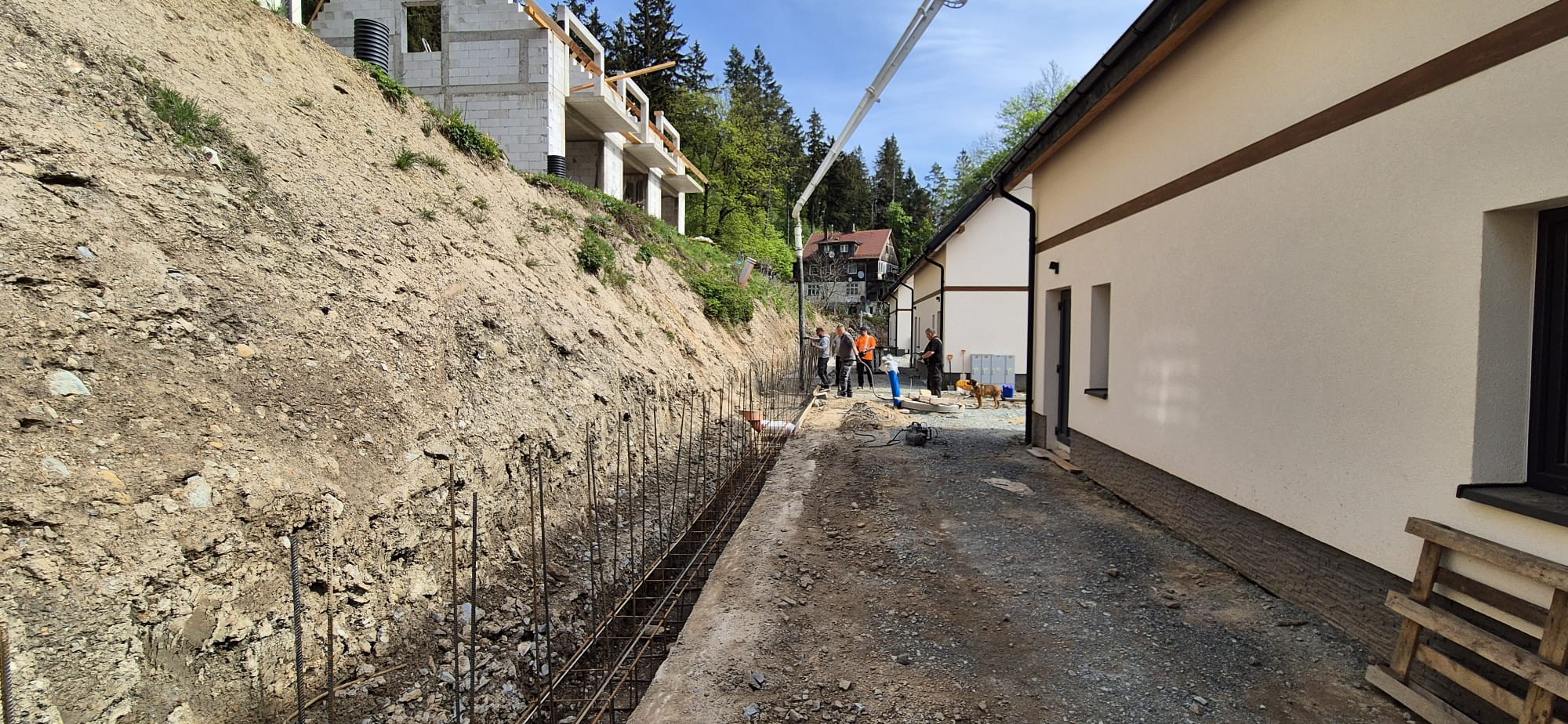

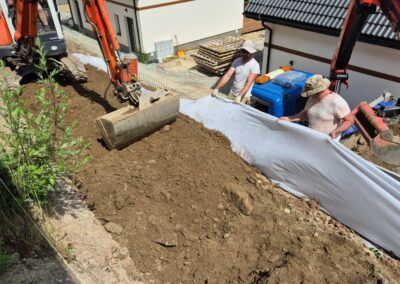

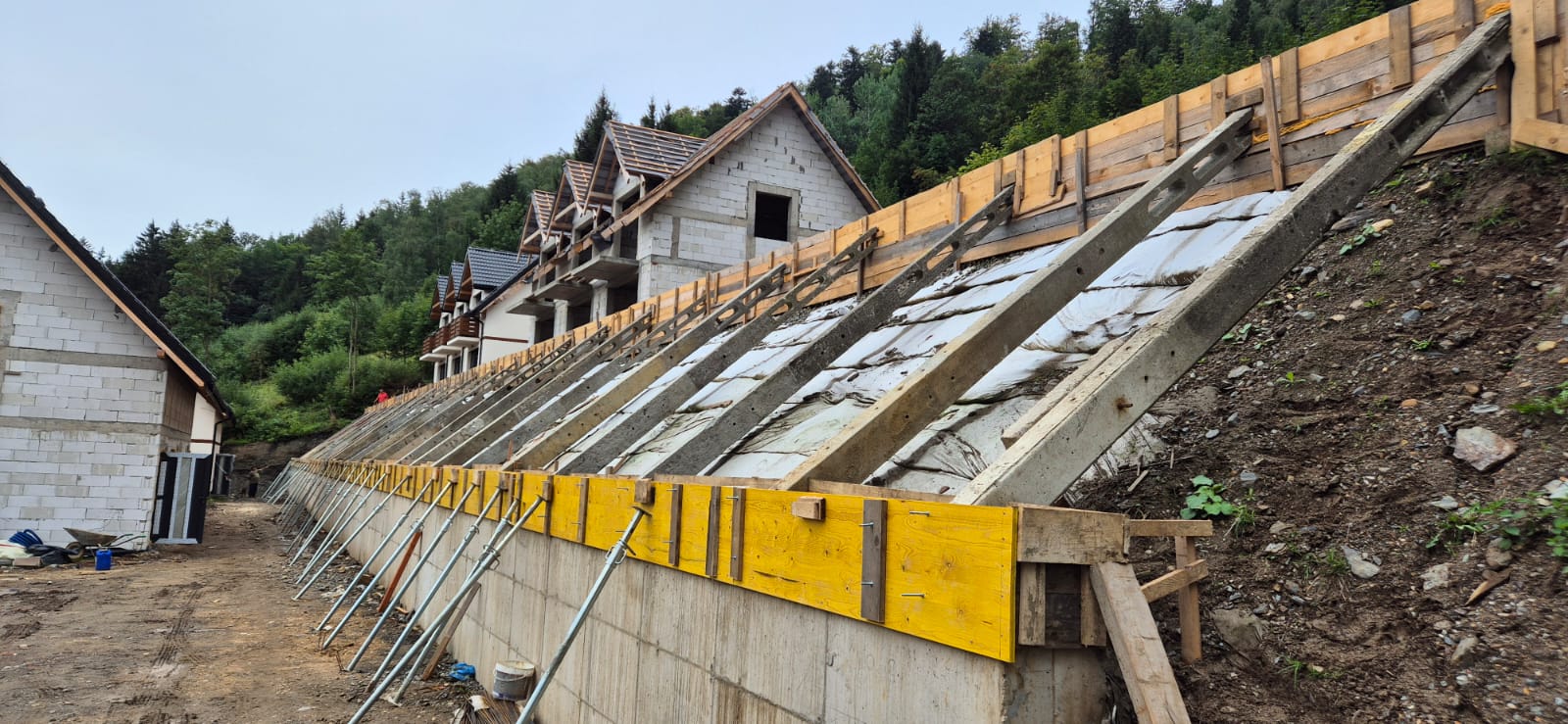

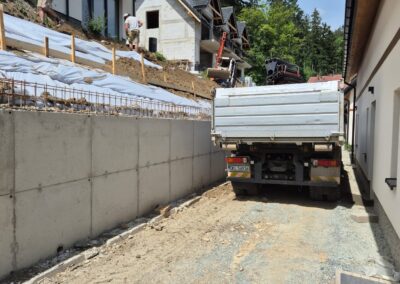

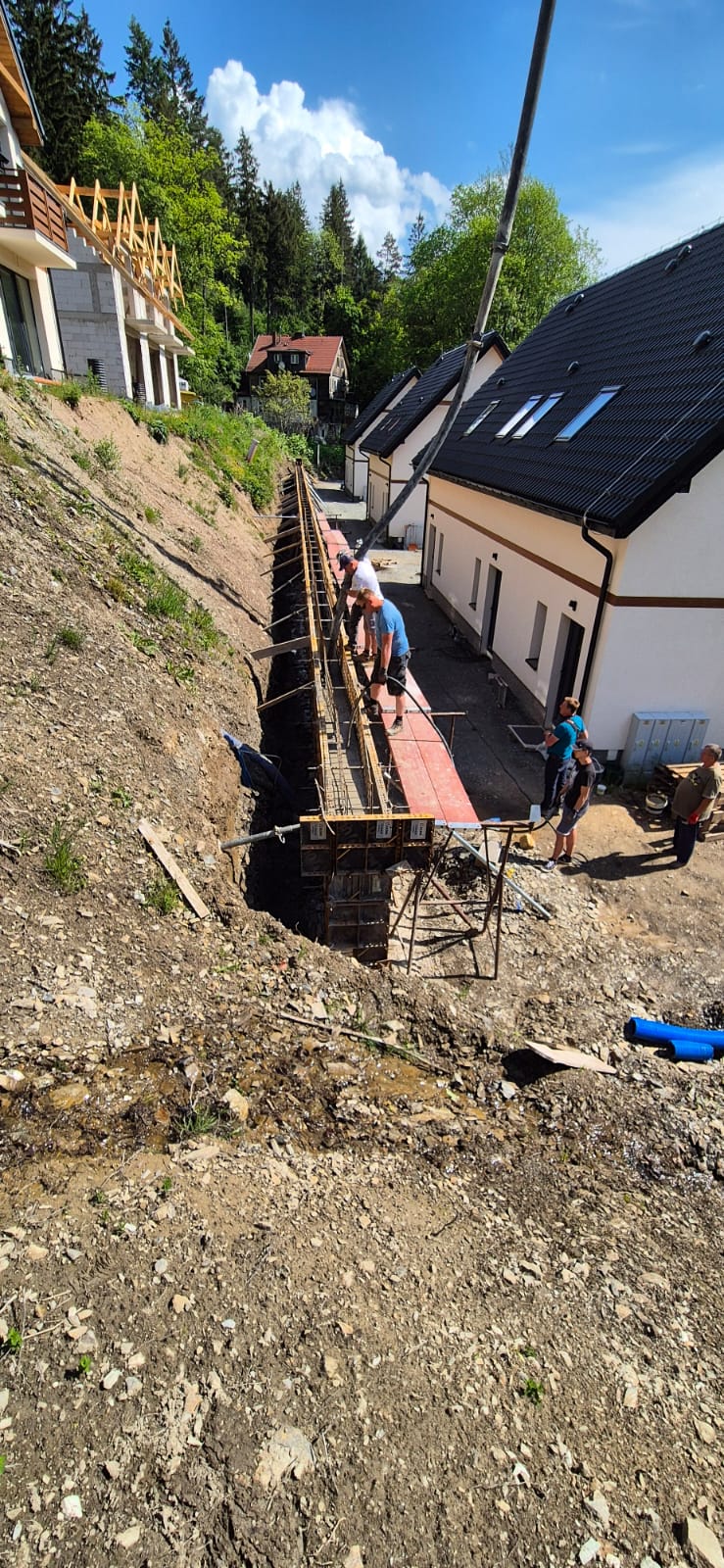

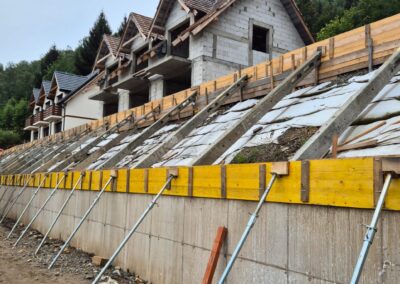

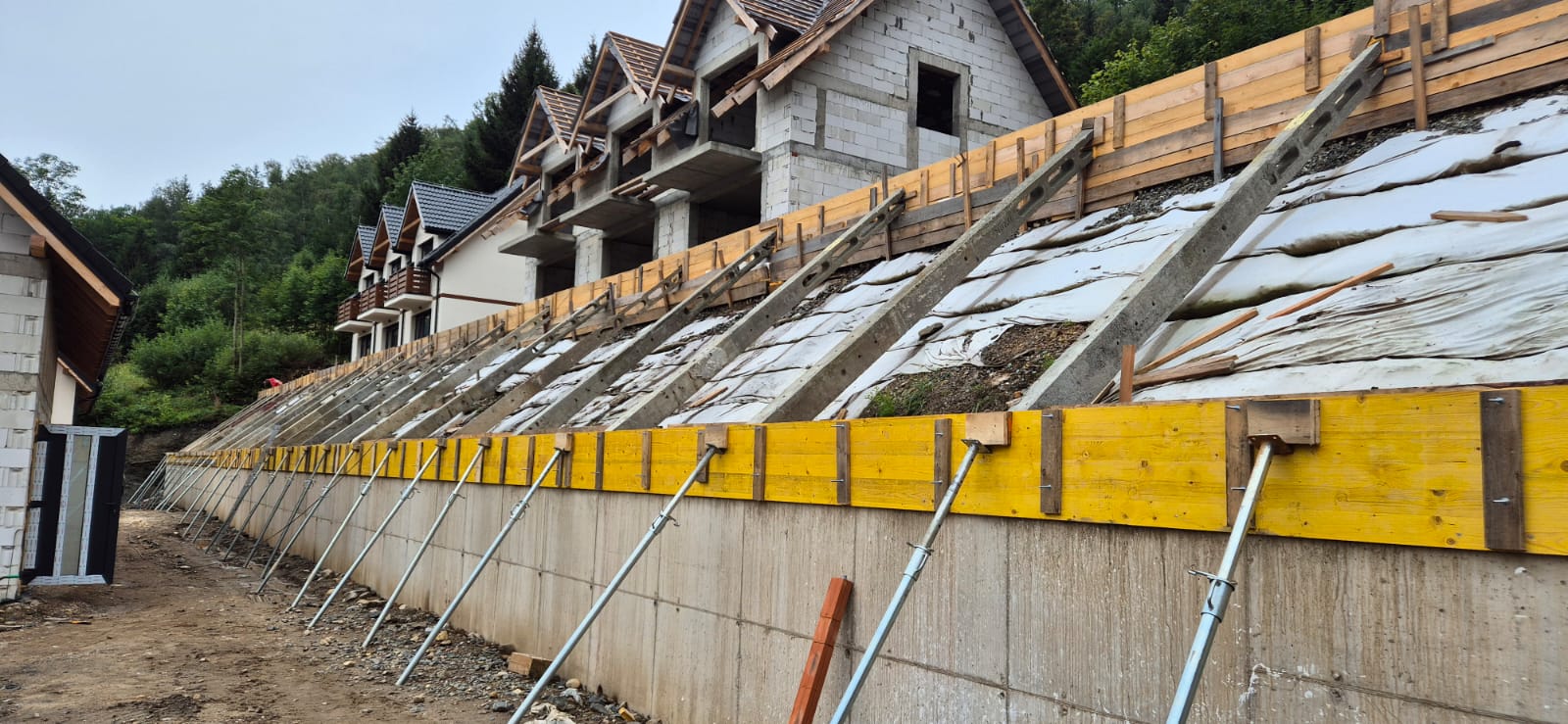

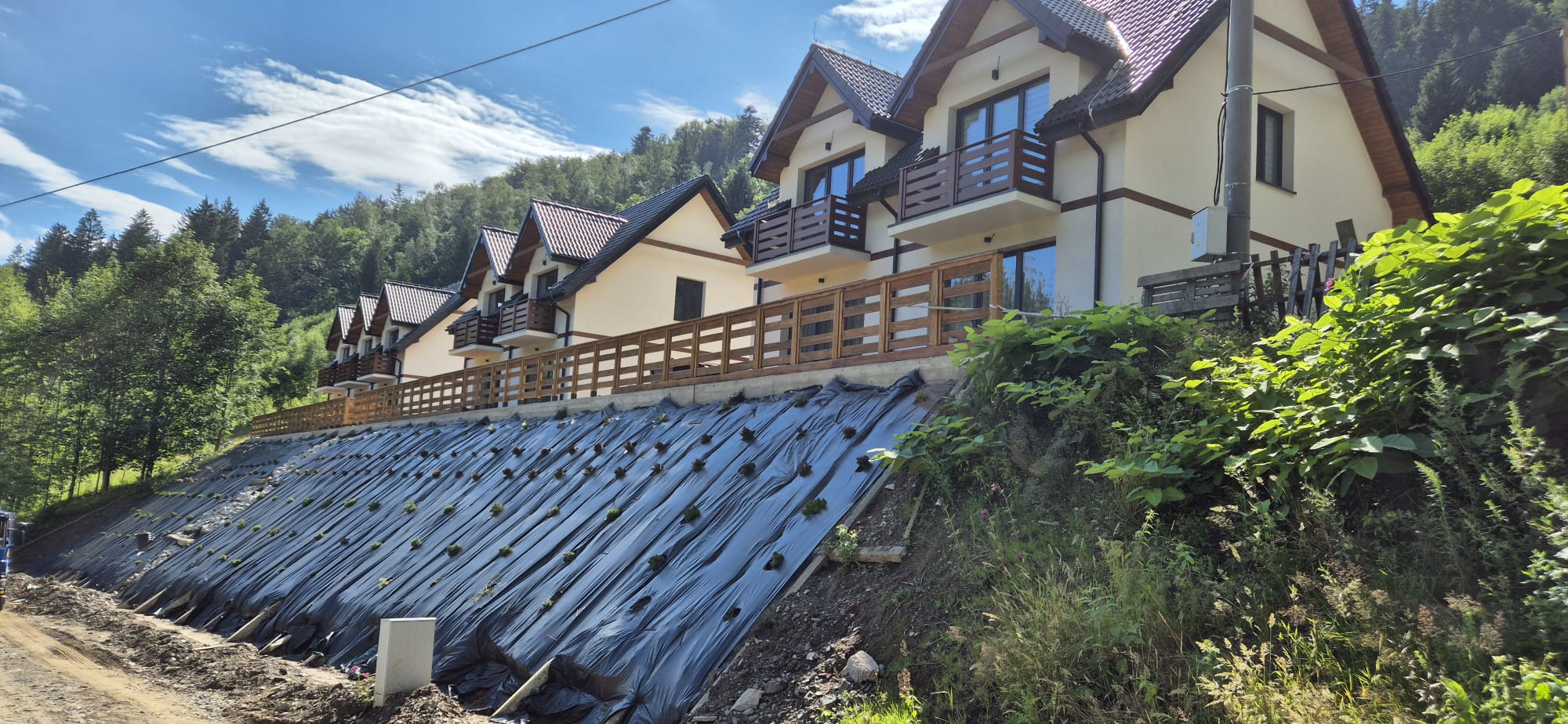

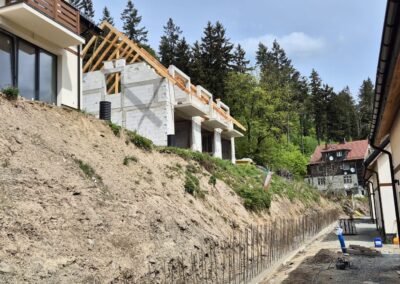

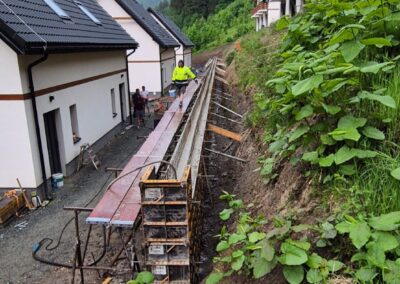

Zgodnie z harmonogramem dobiegają końca prace przy umacnianiu skarpy numer 3. W kolejnym etapie przystępujemy do końcowych prac wykończeniowych na skarpie numer 2.

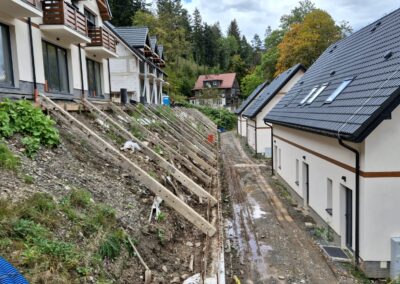

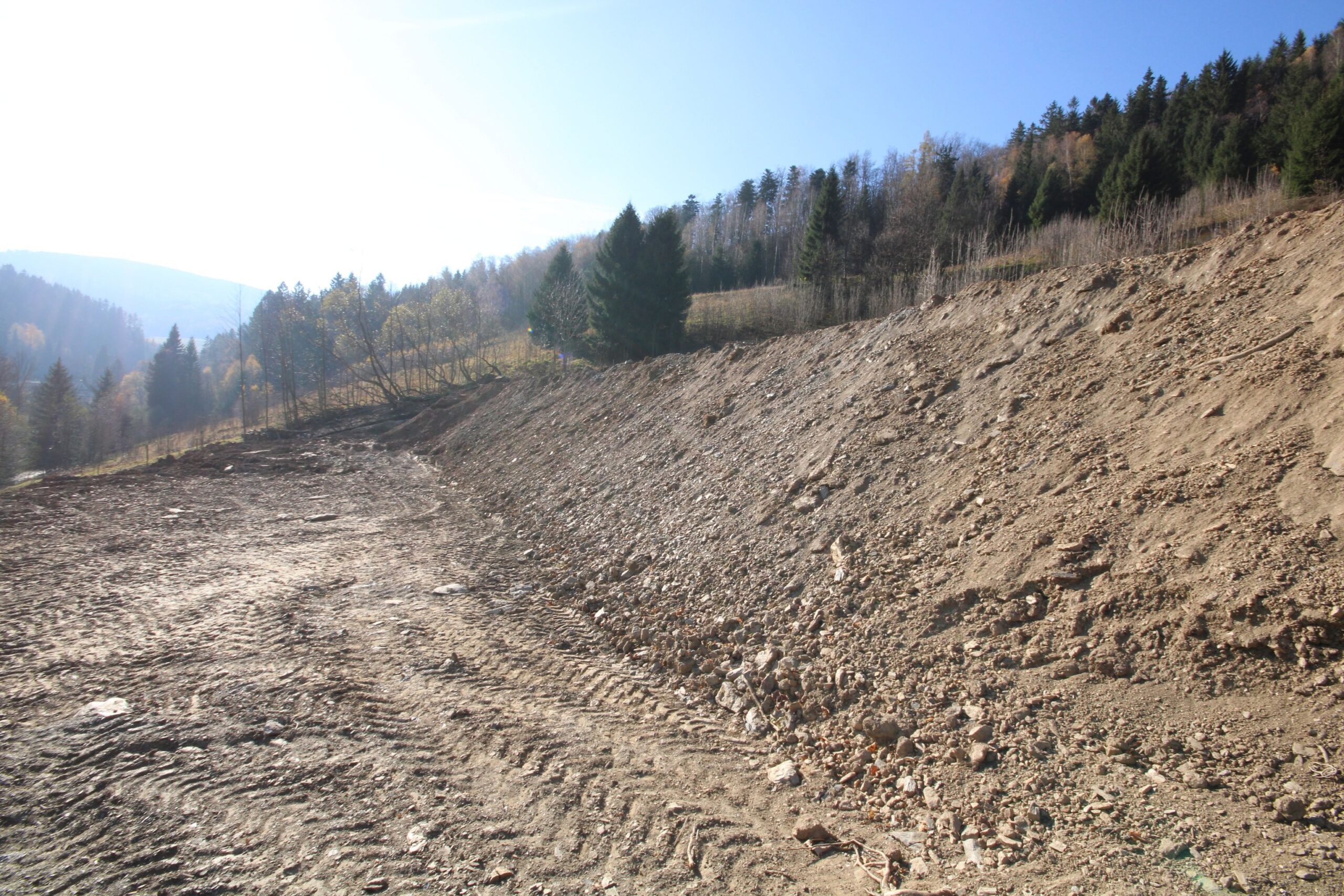

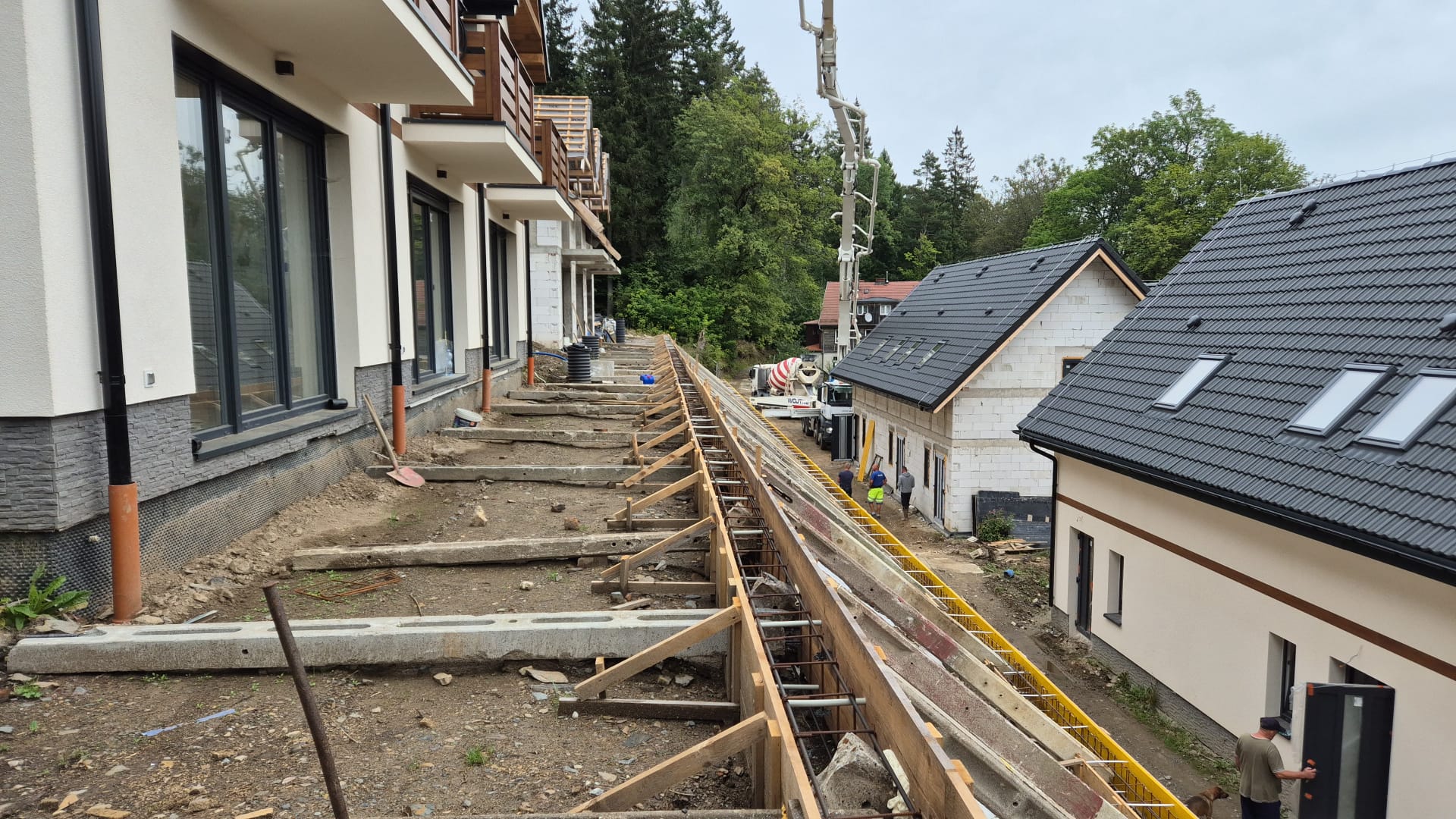

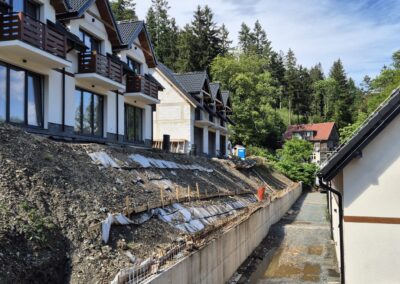

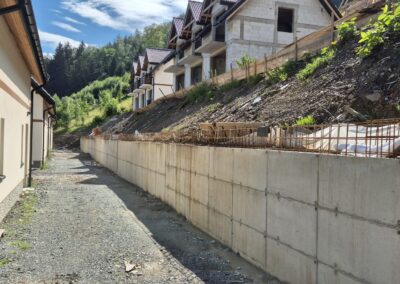

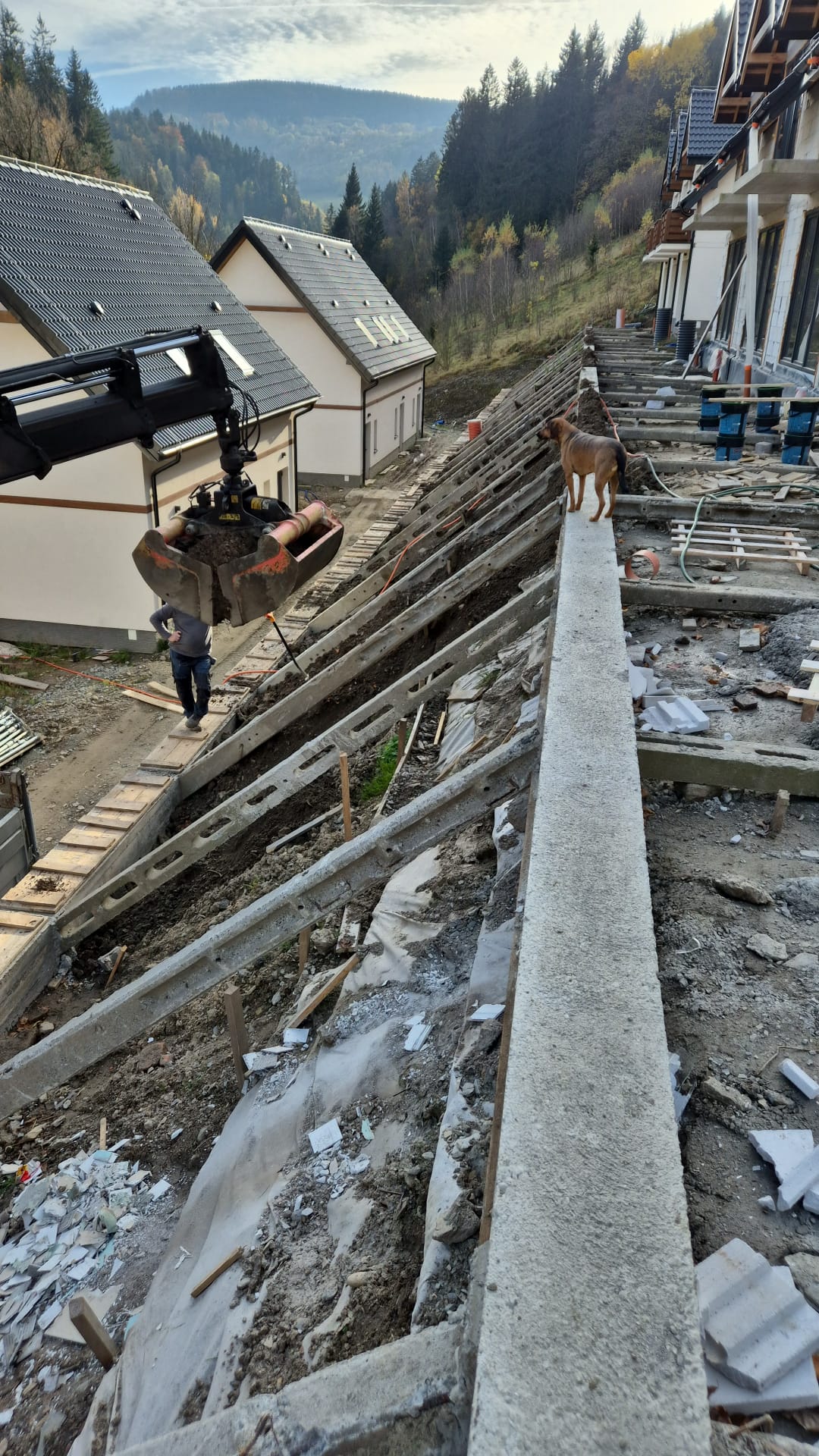

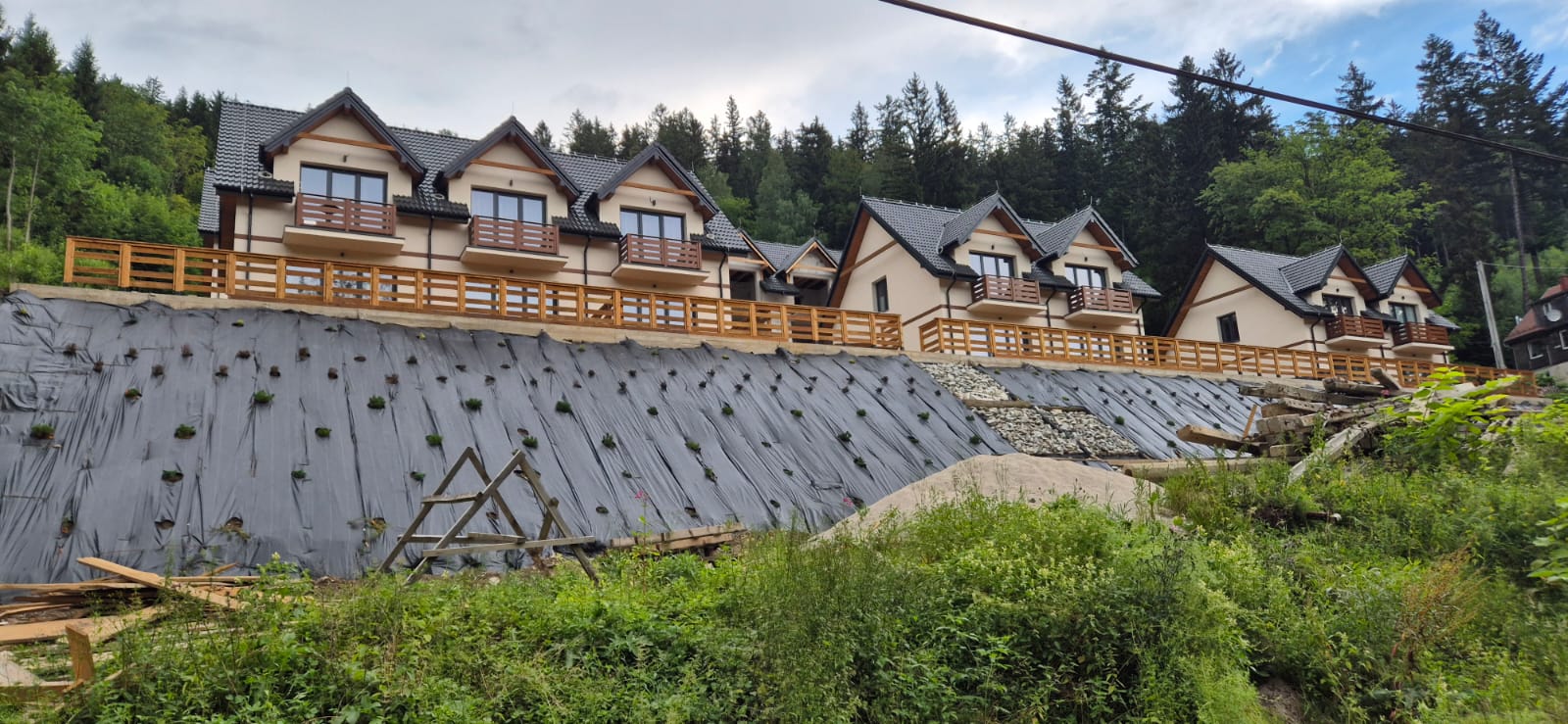

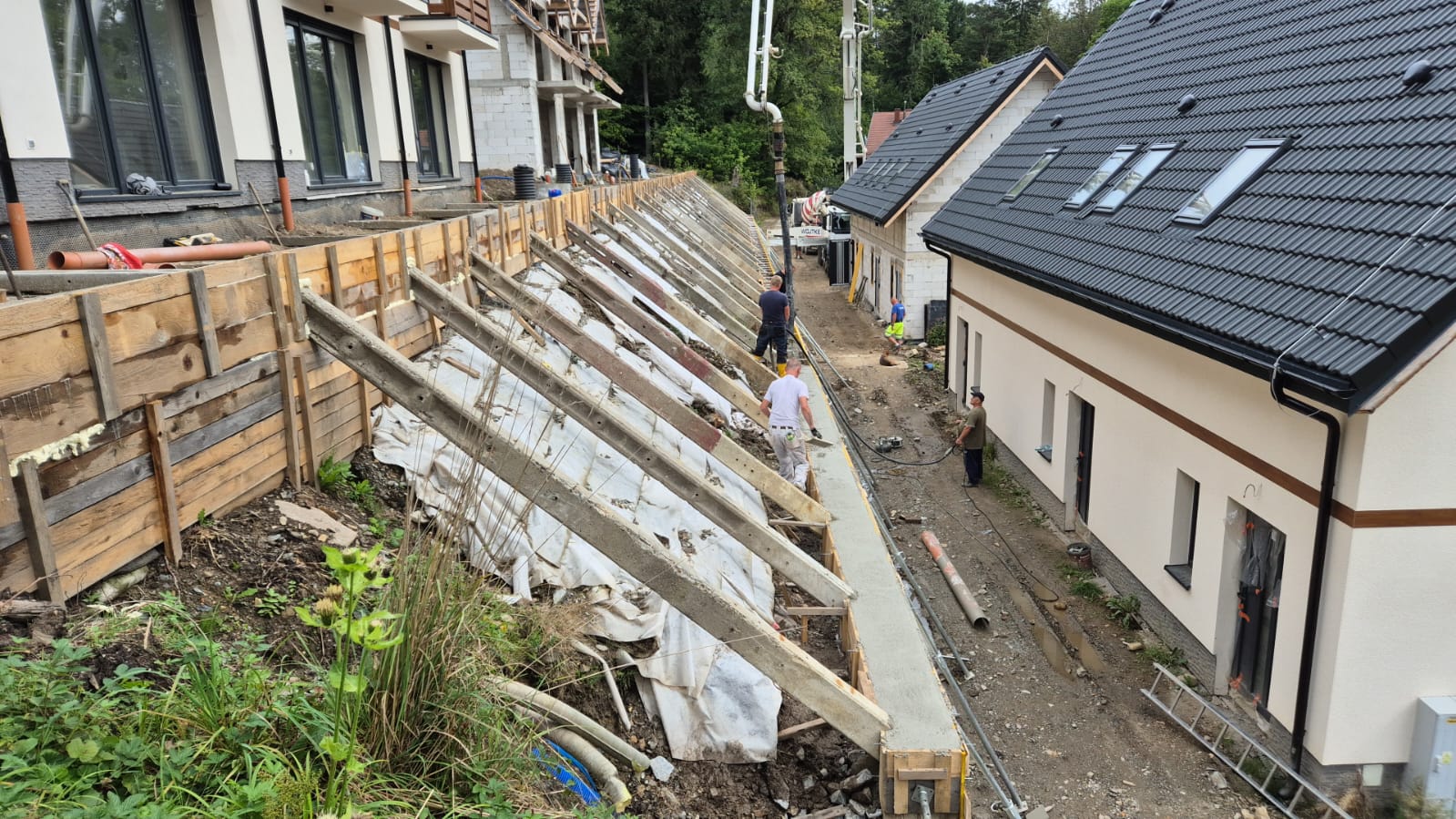

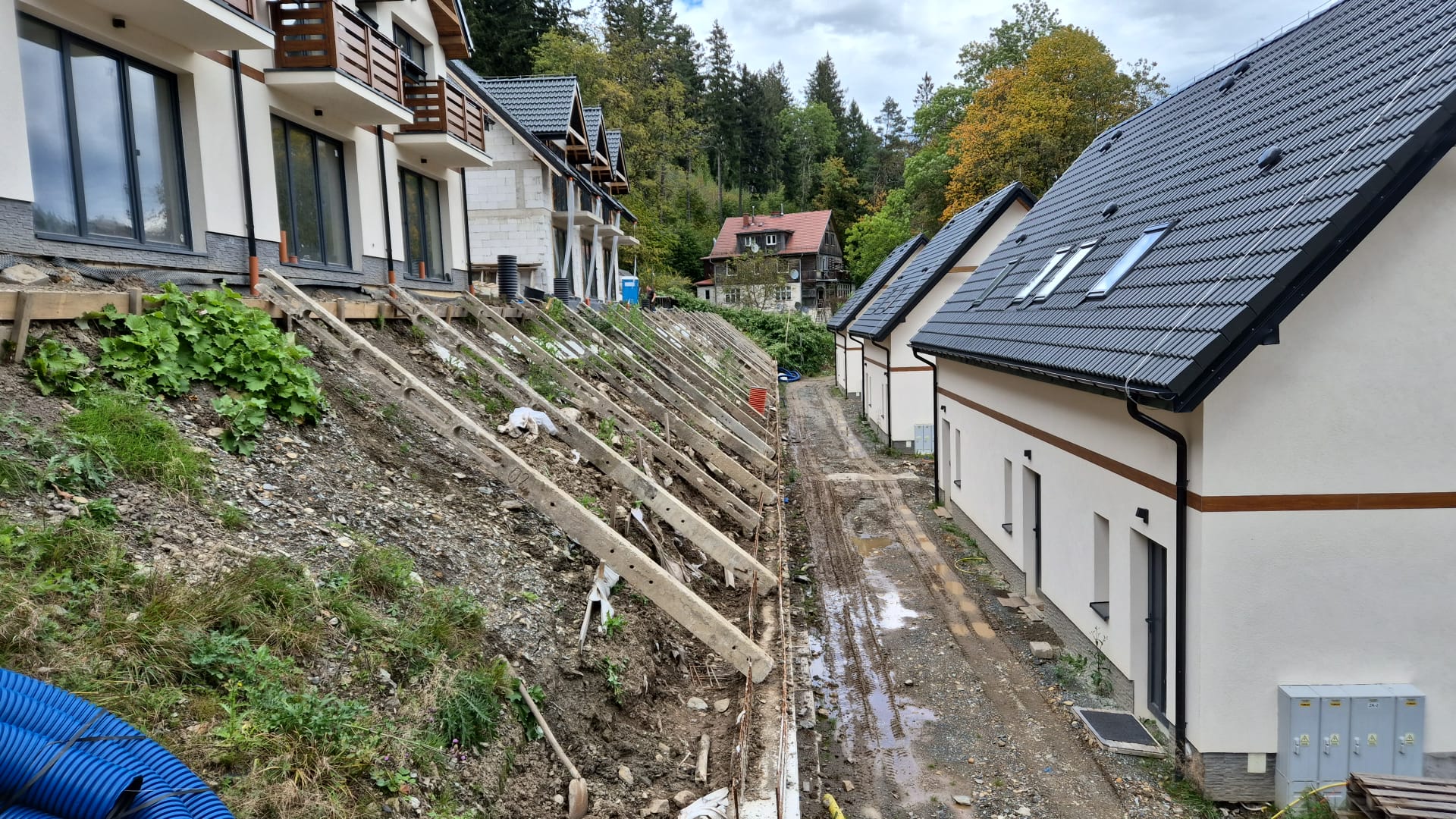

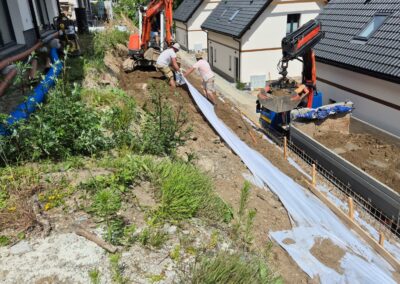

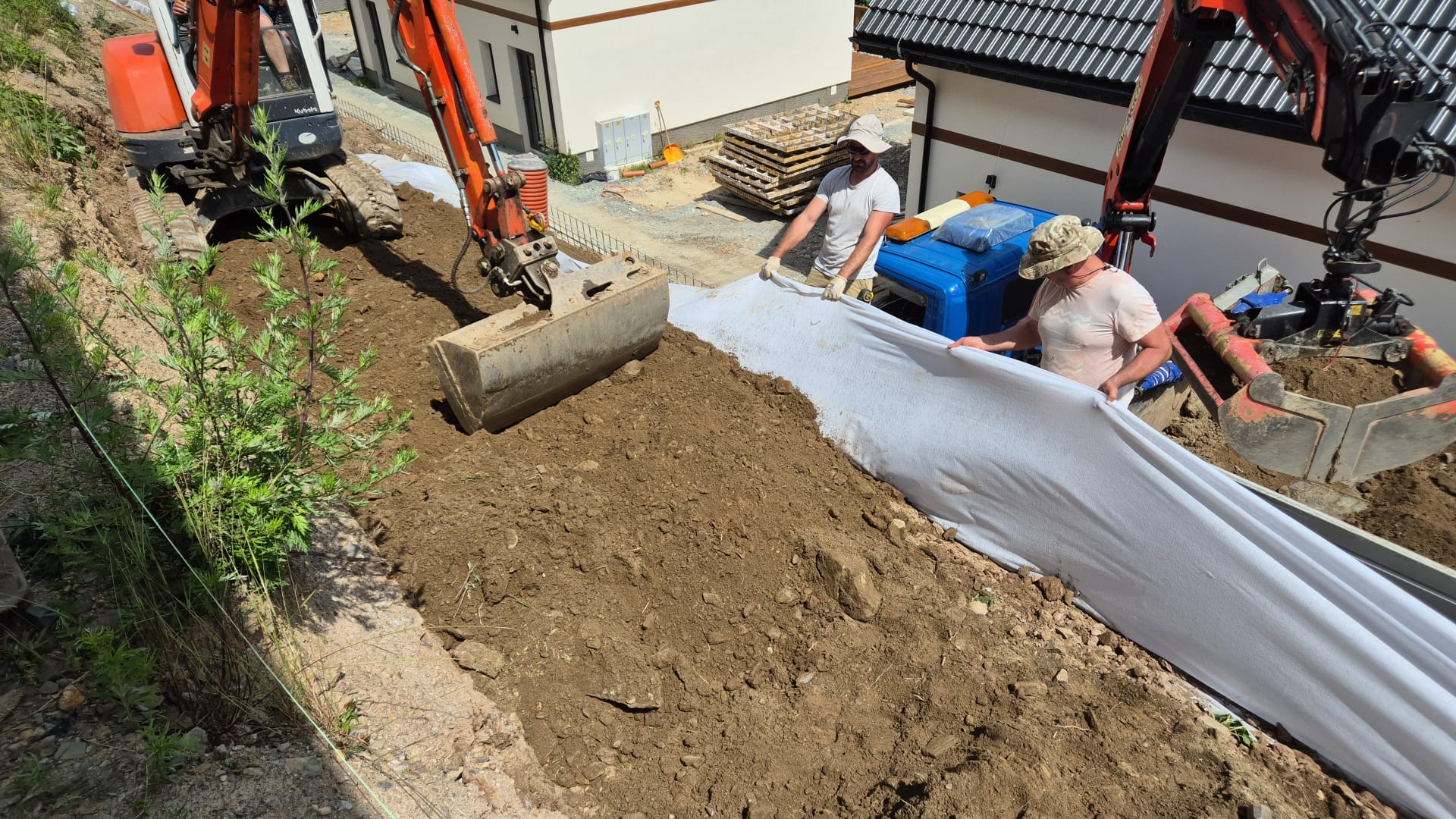

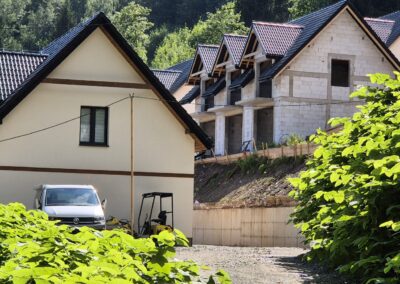

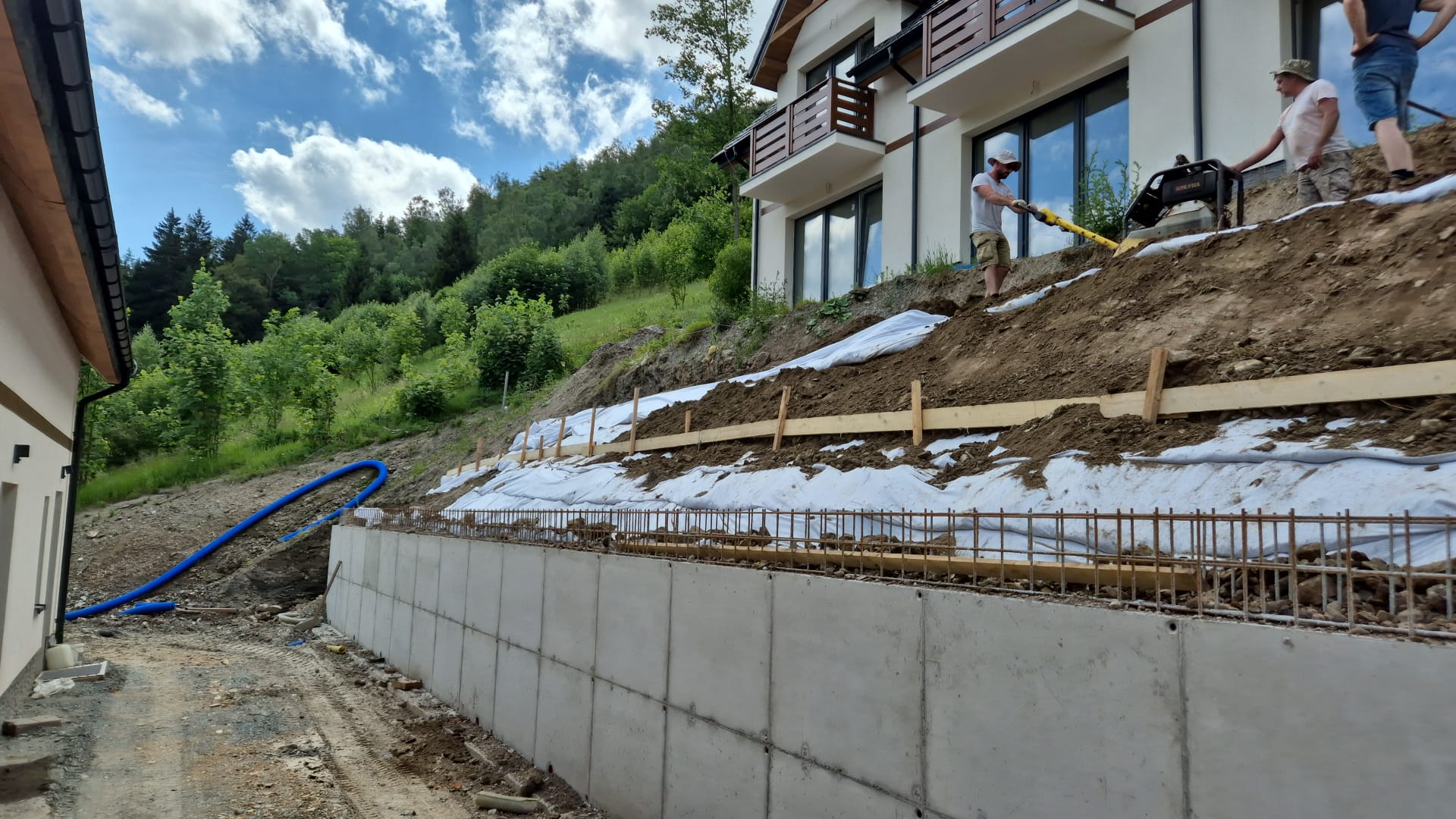

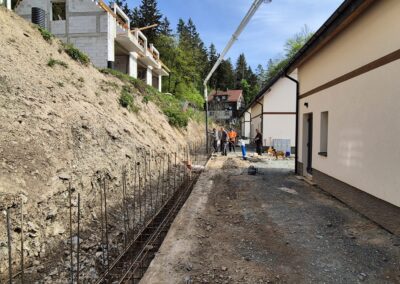

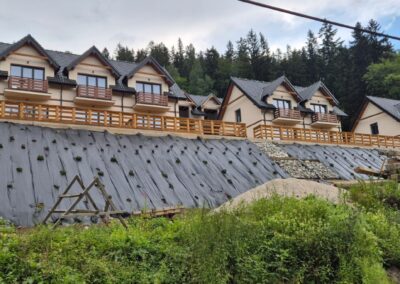

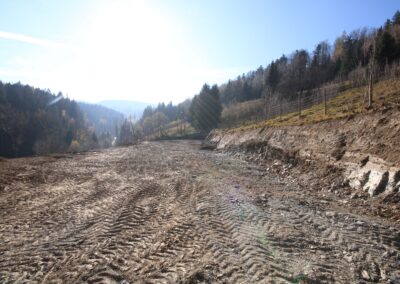

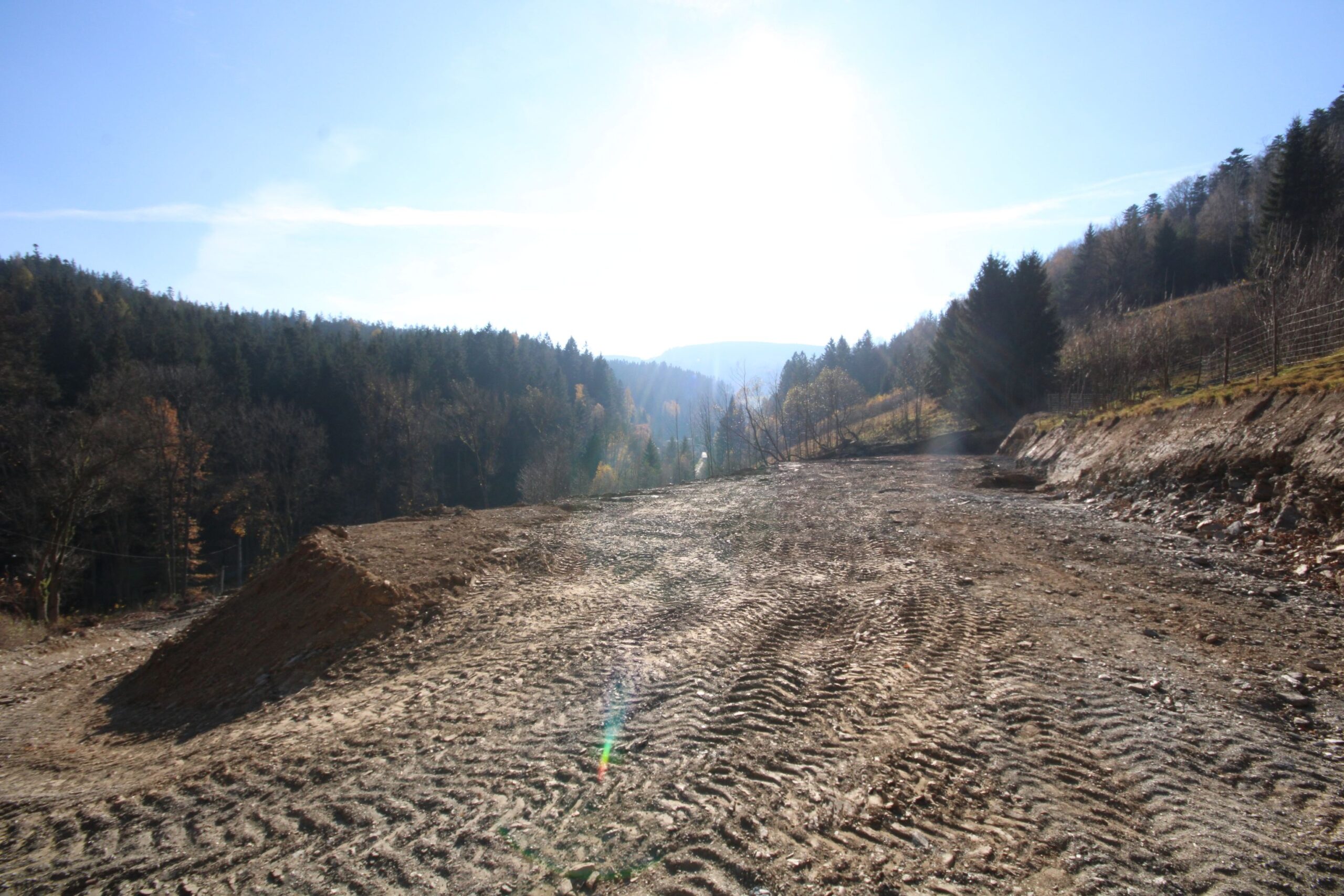

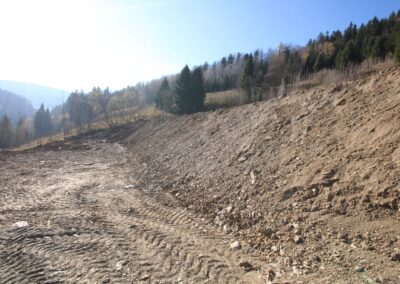

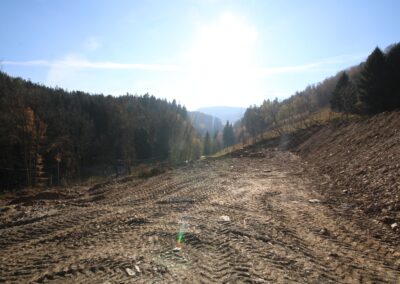

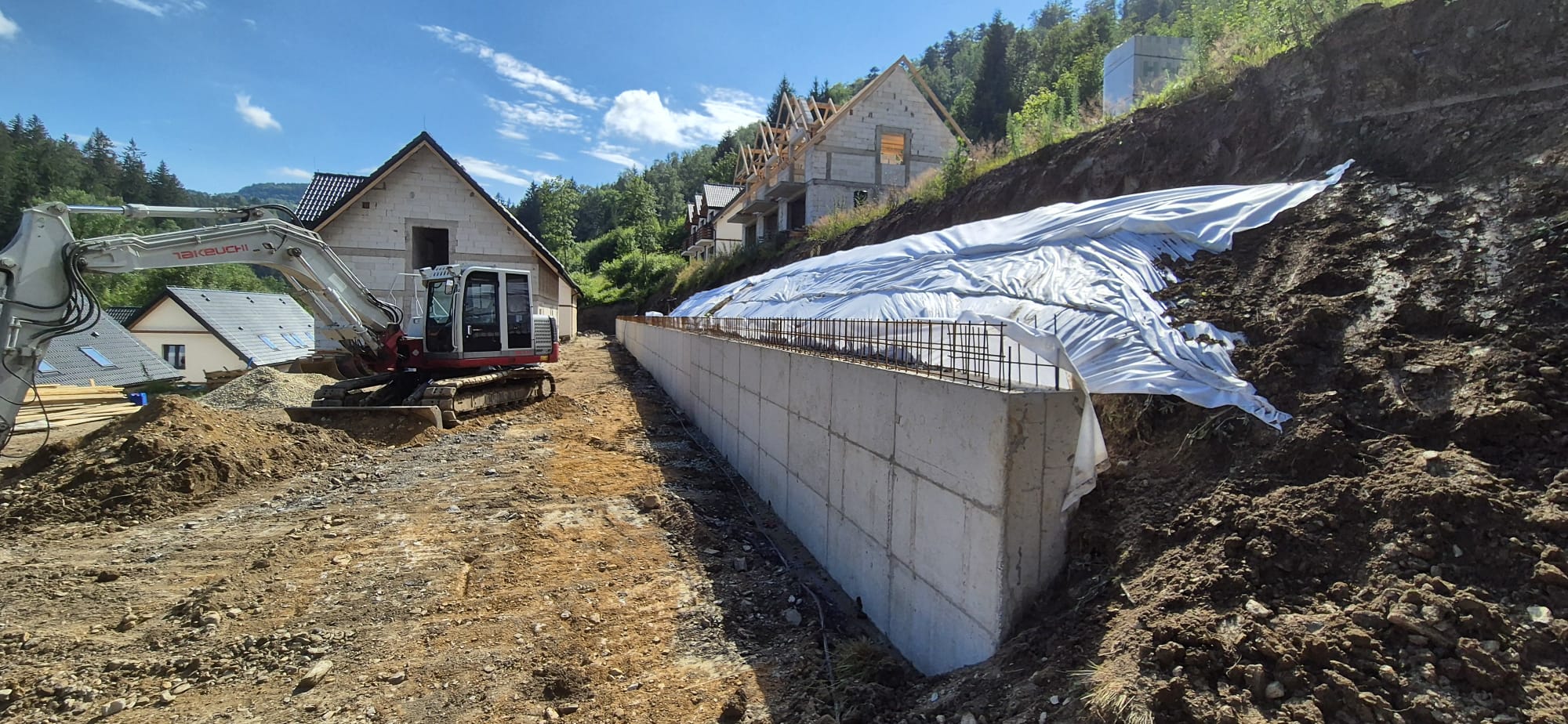

Prace posuwają się do przodu na wszystkich trzech skarpach

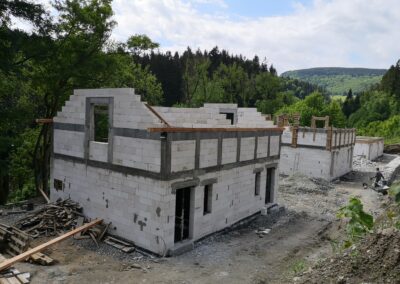

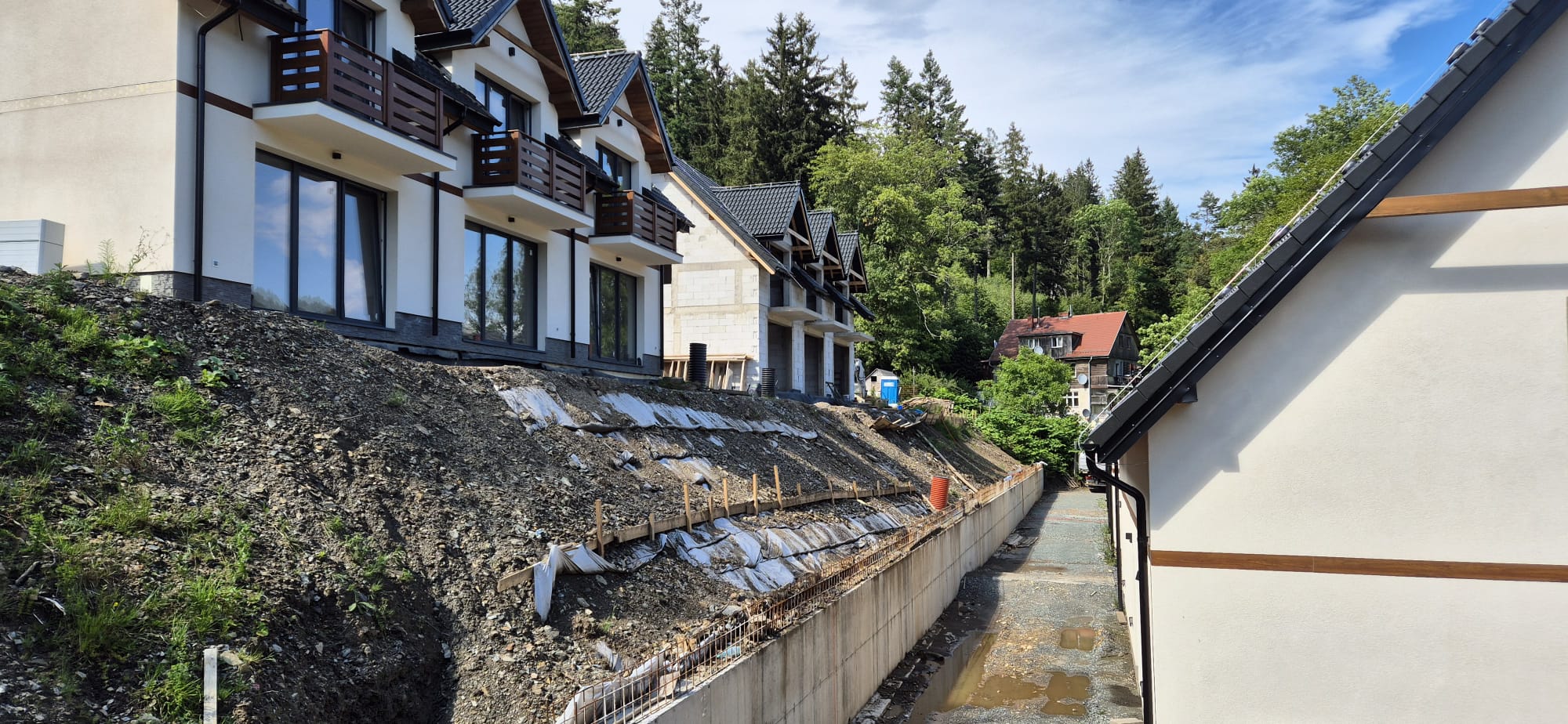

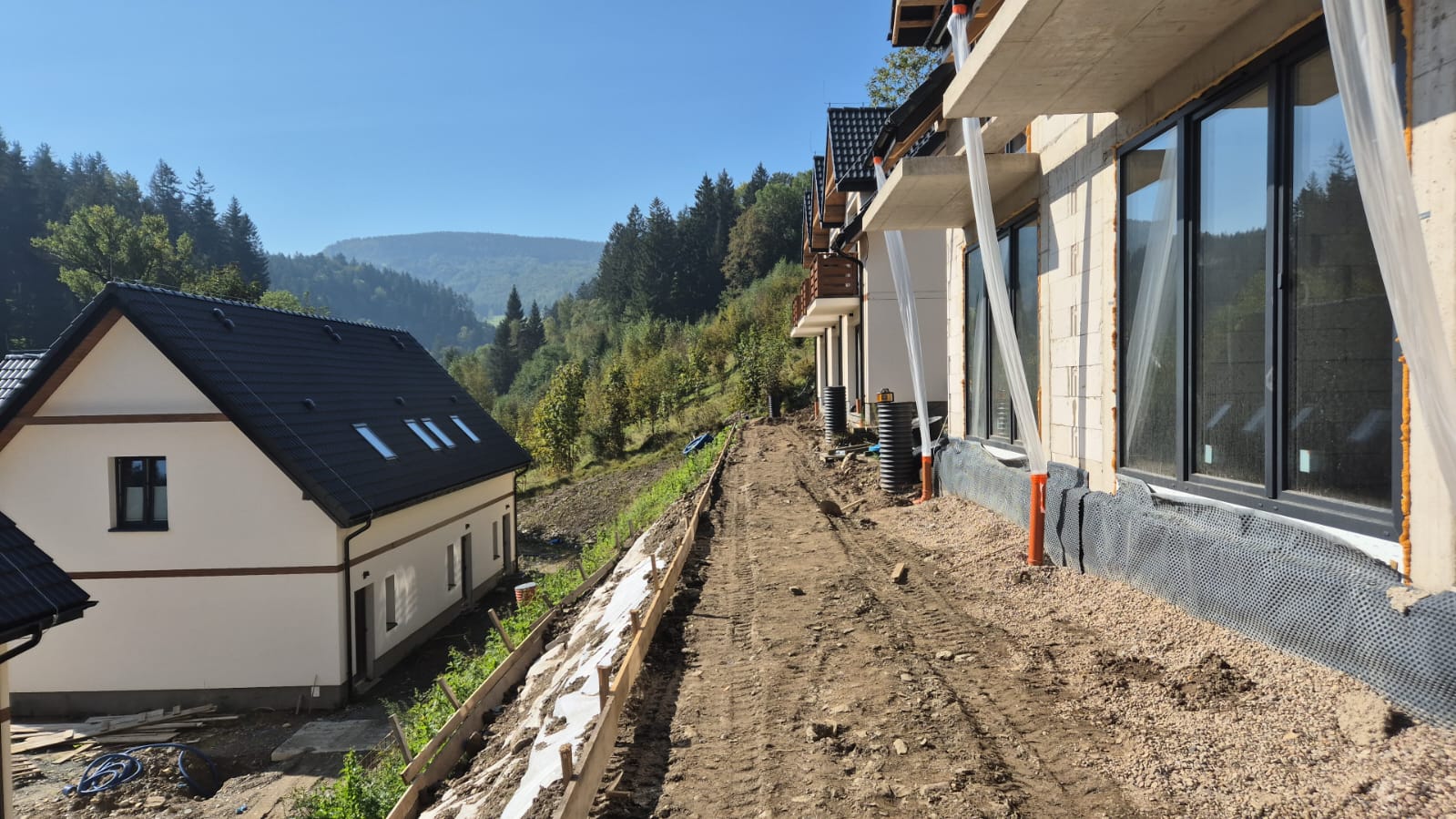

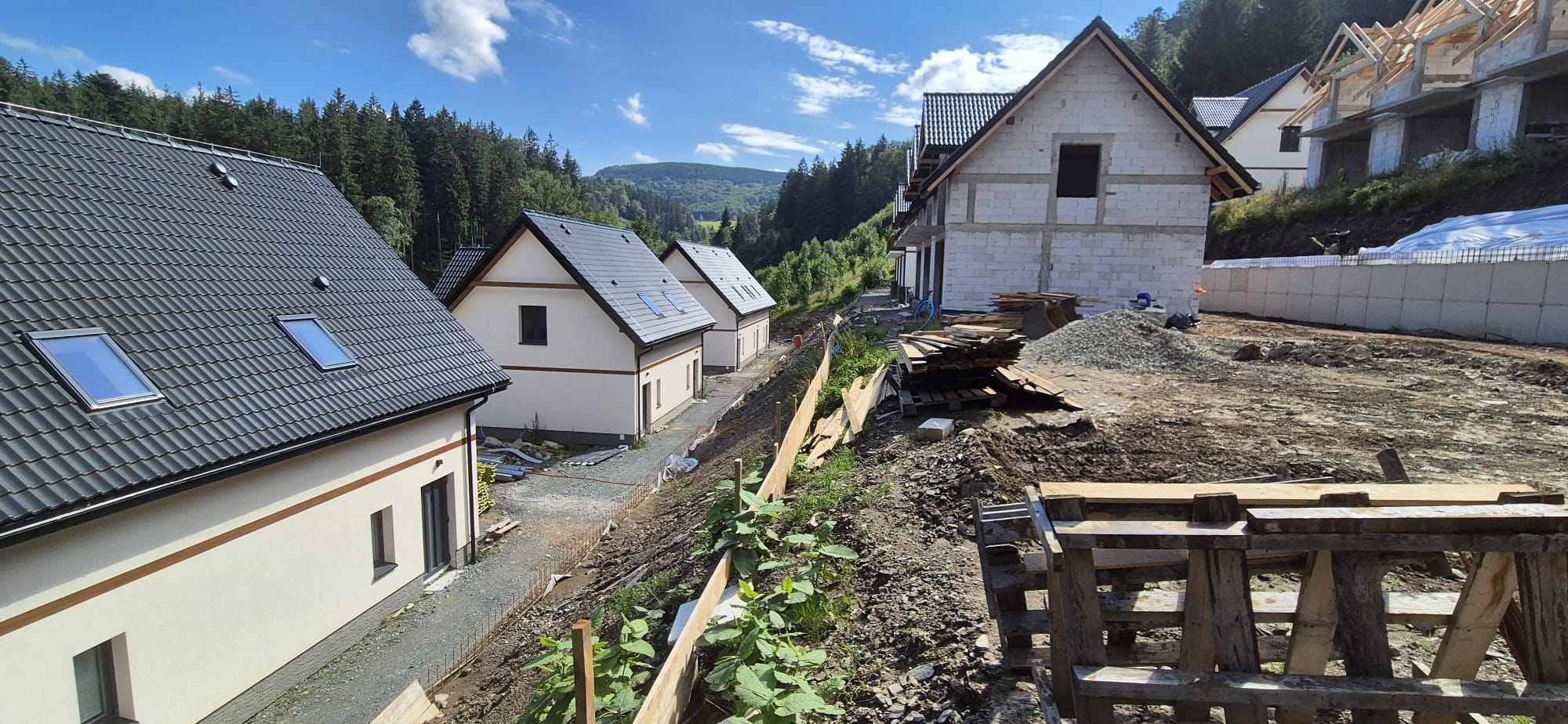

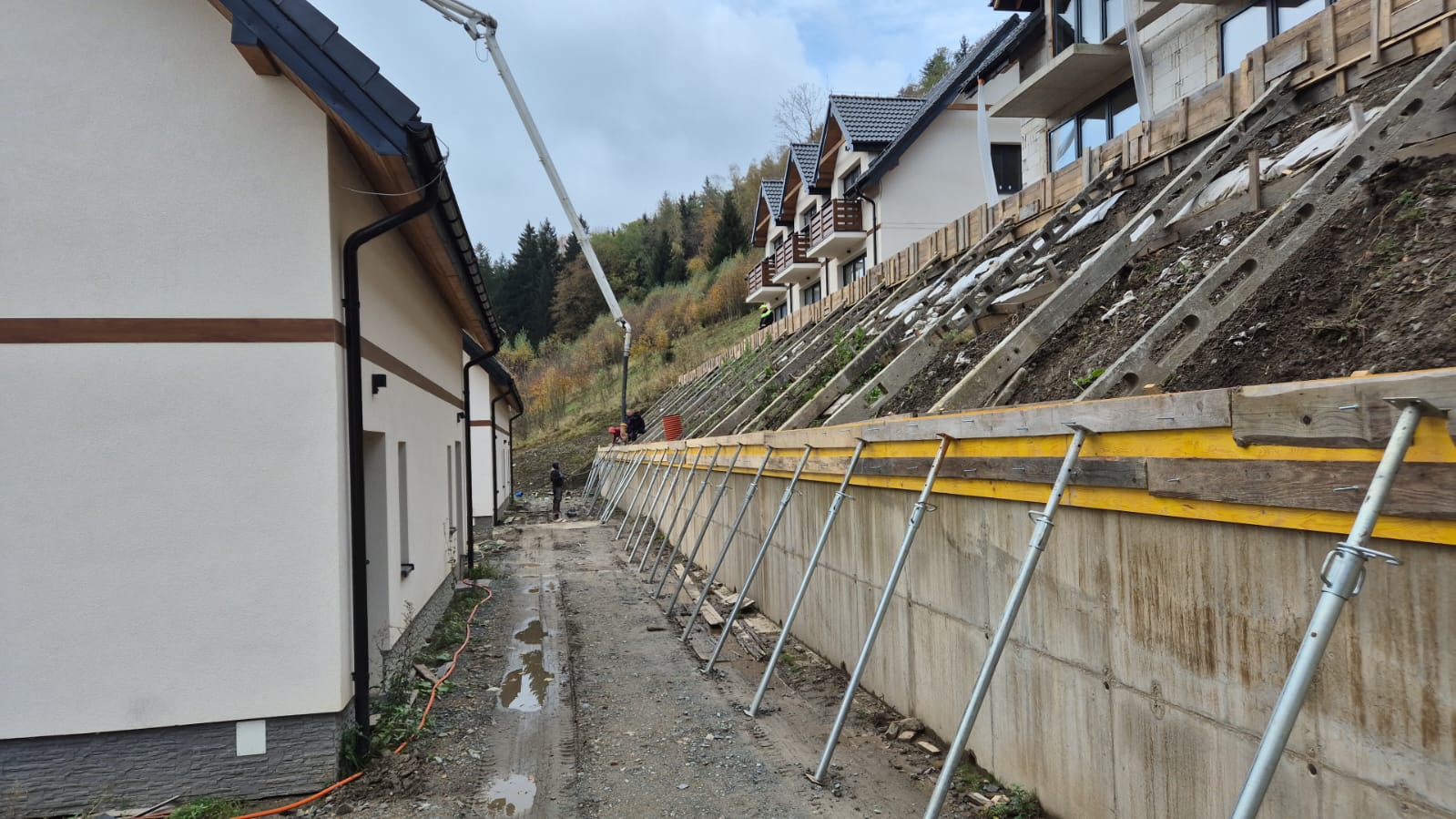

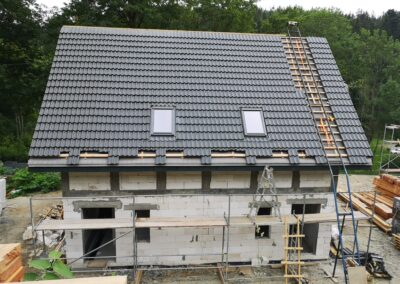

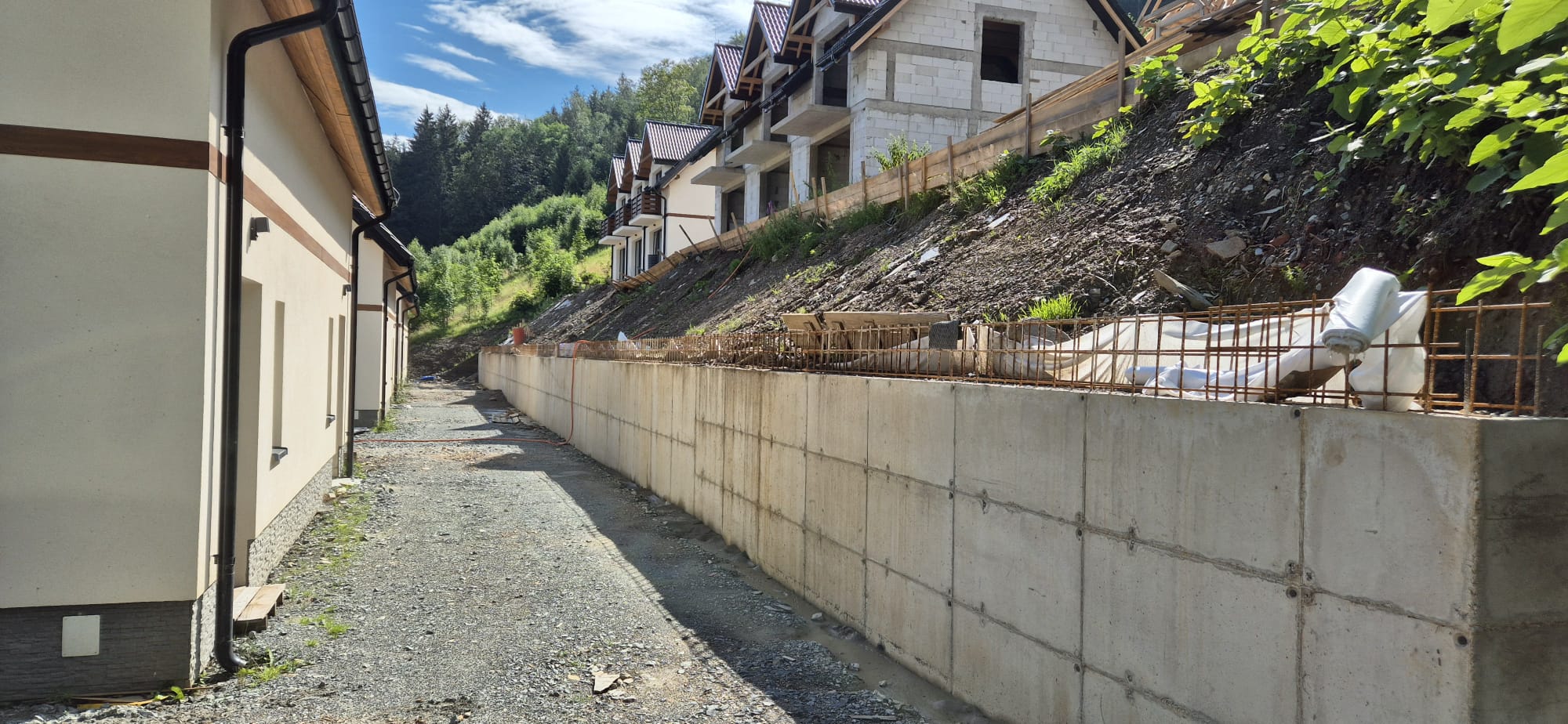

Kolejne postępy przy drugiej skarpie

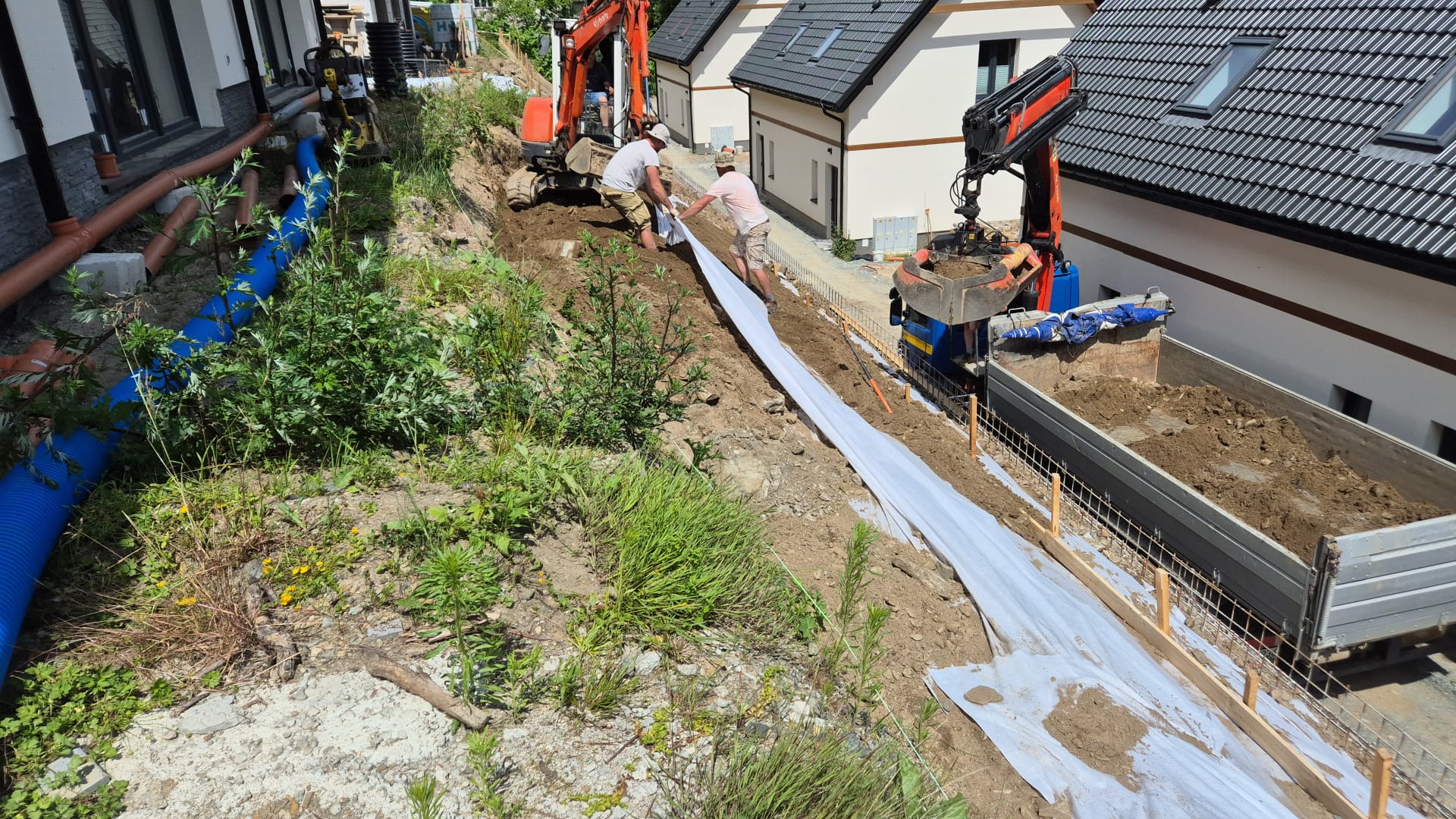

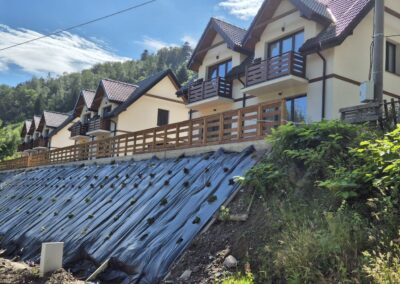

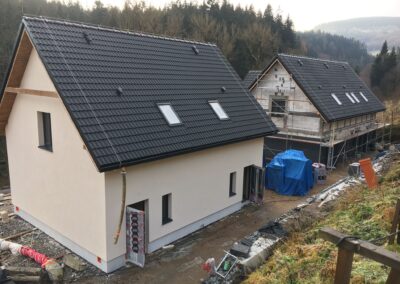

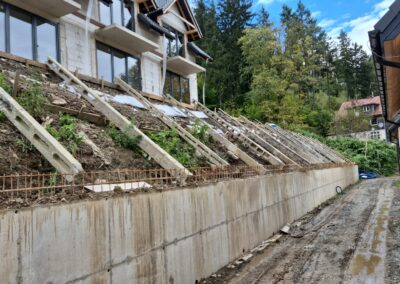

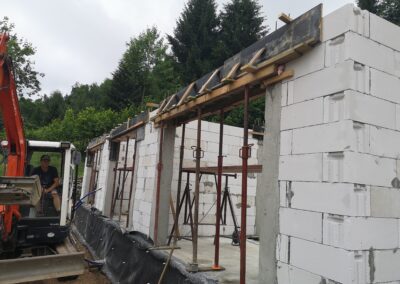

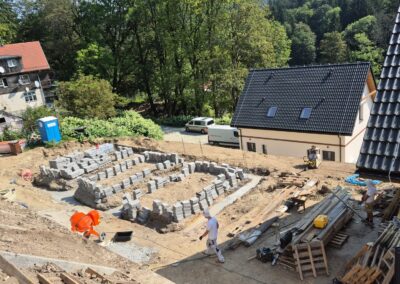

Kolejny etap wzmacniania skarpy zakończony

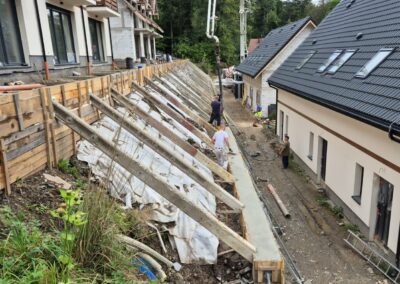

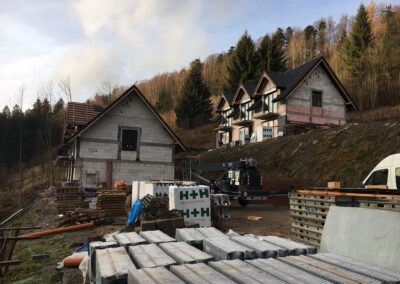

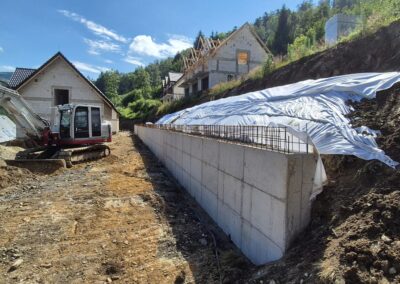

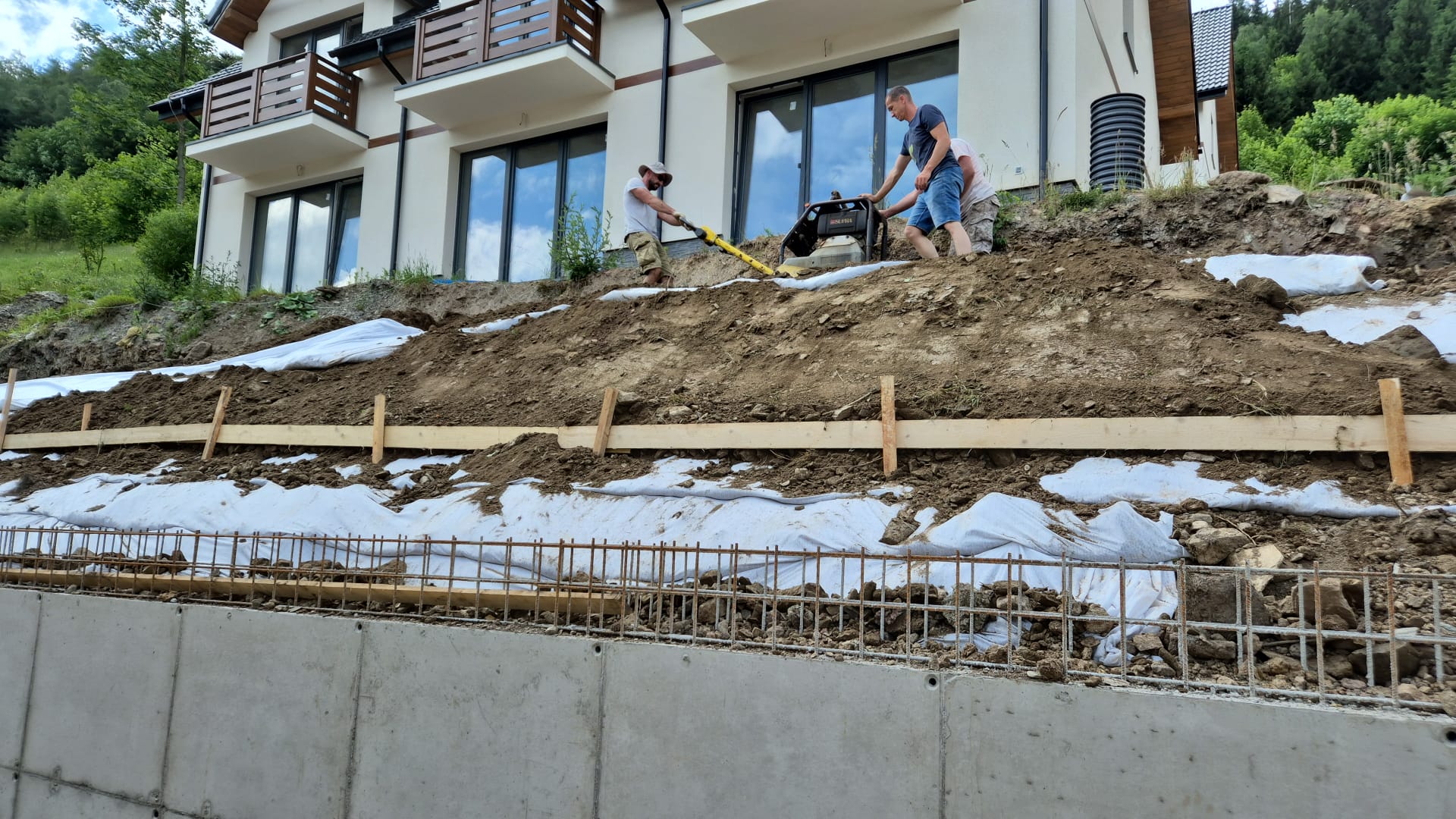

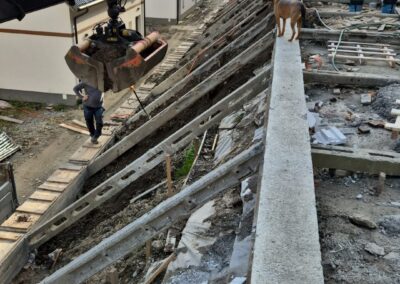

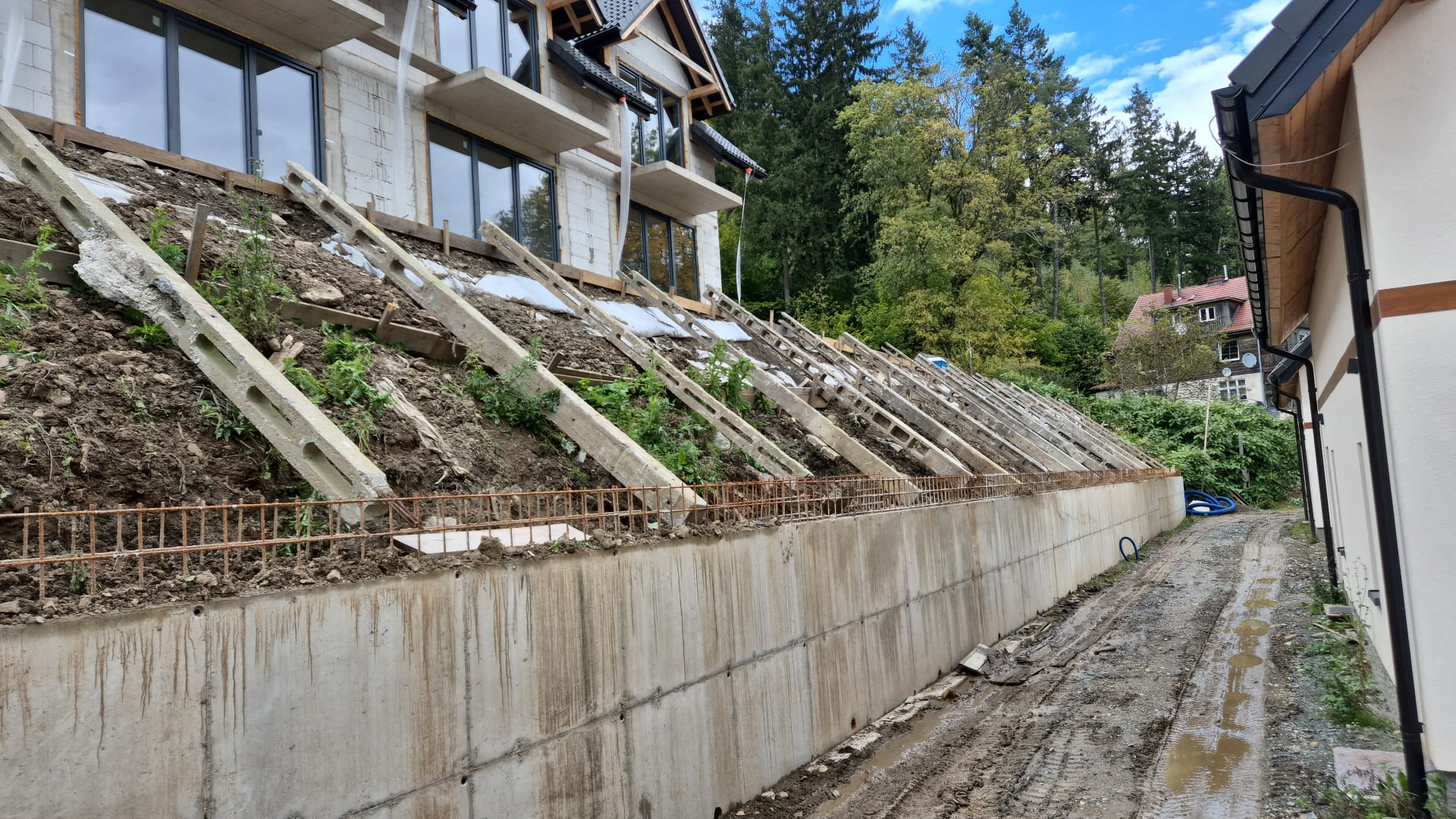

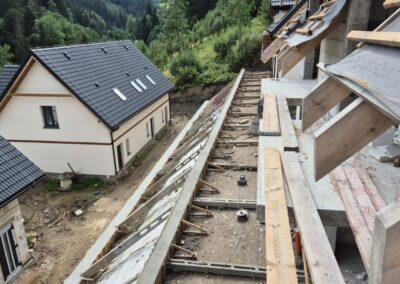

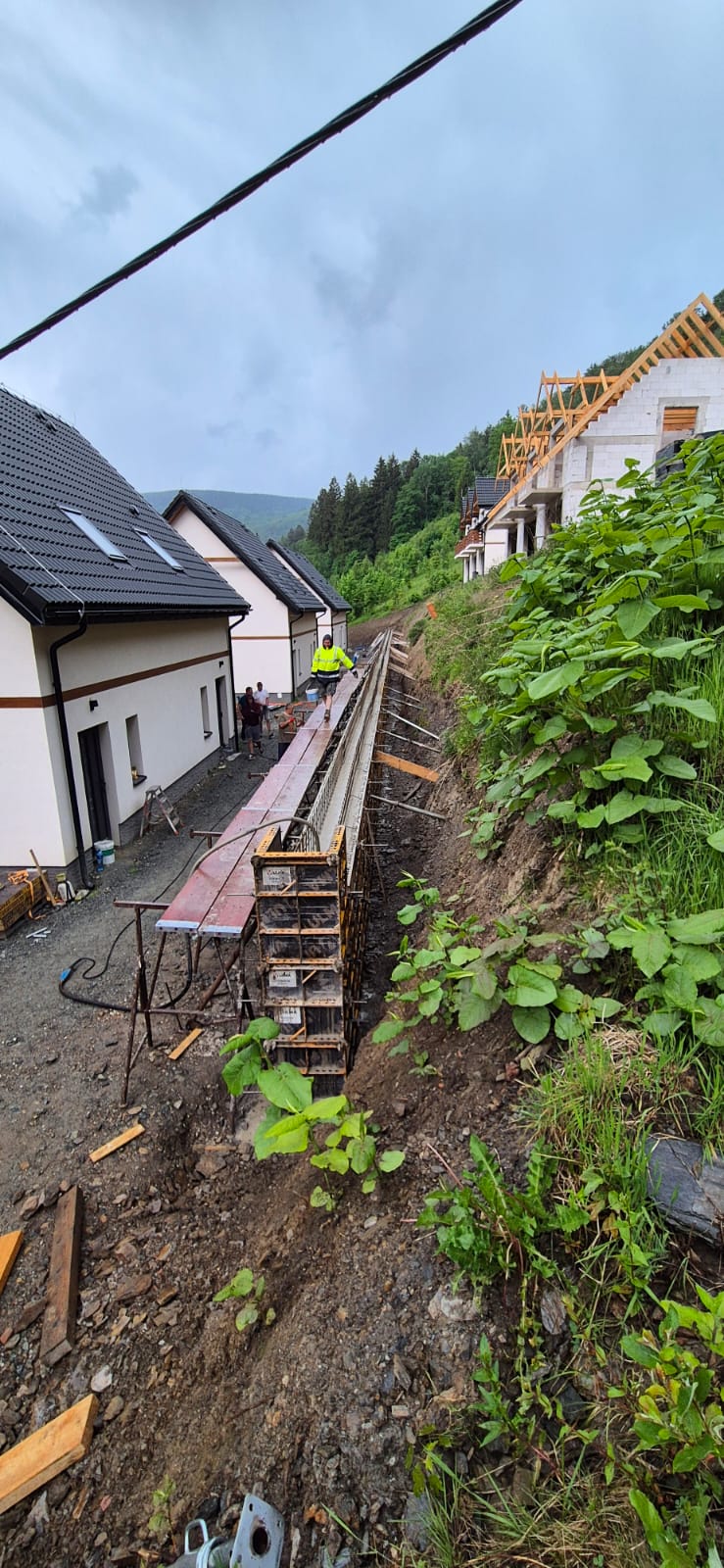

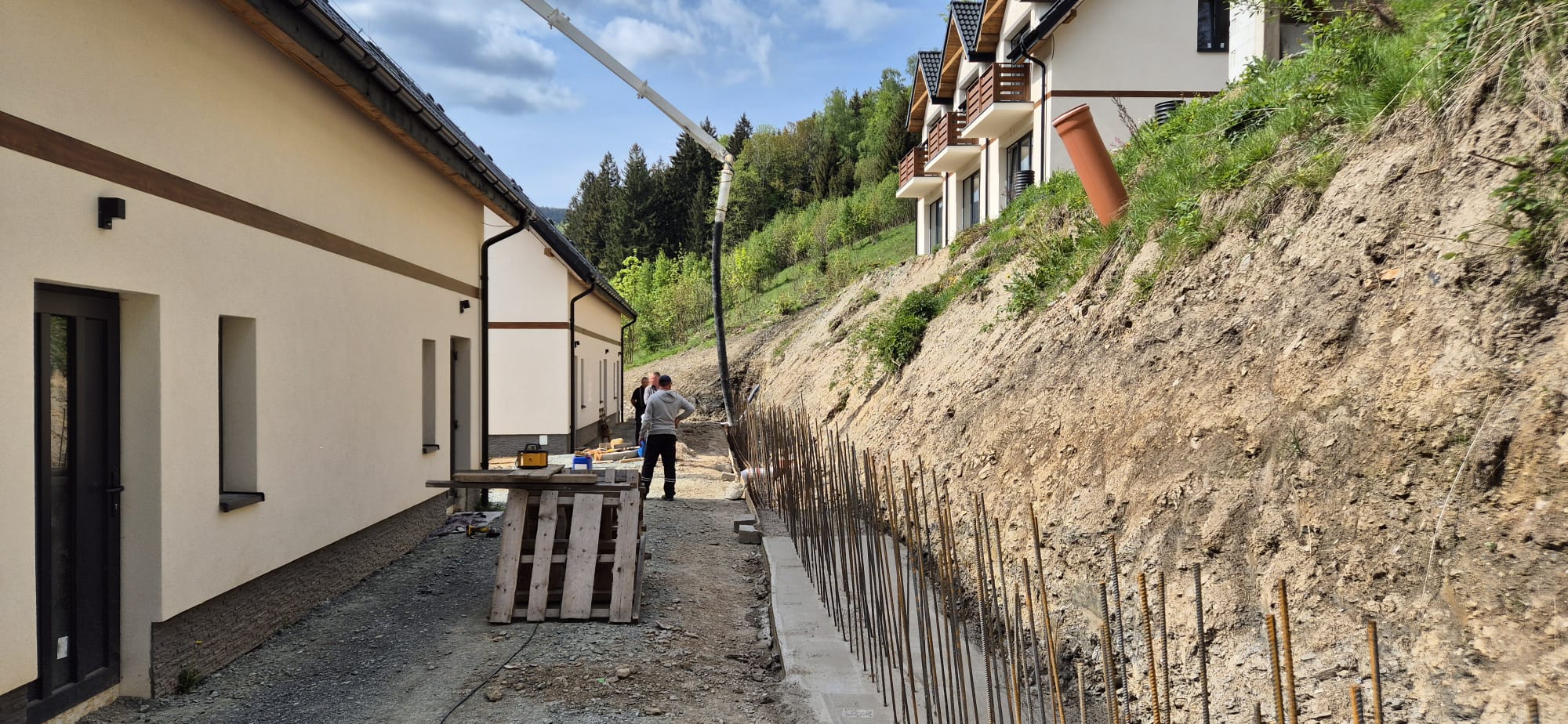

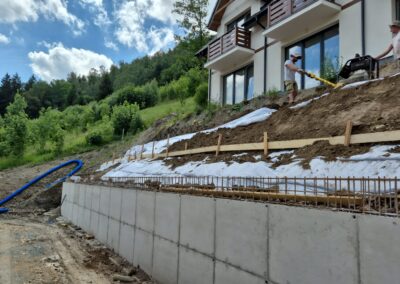

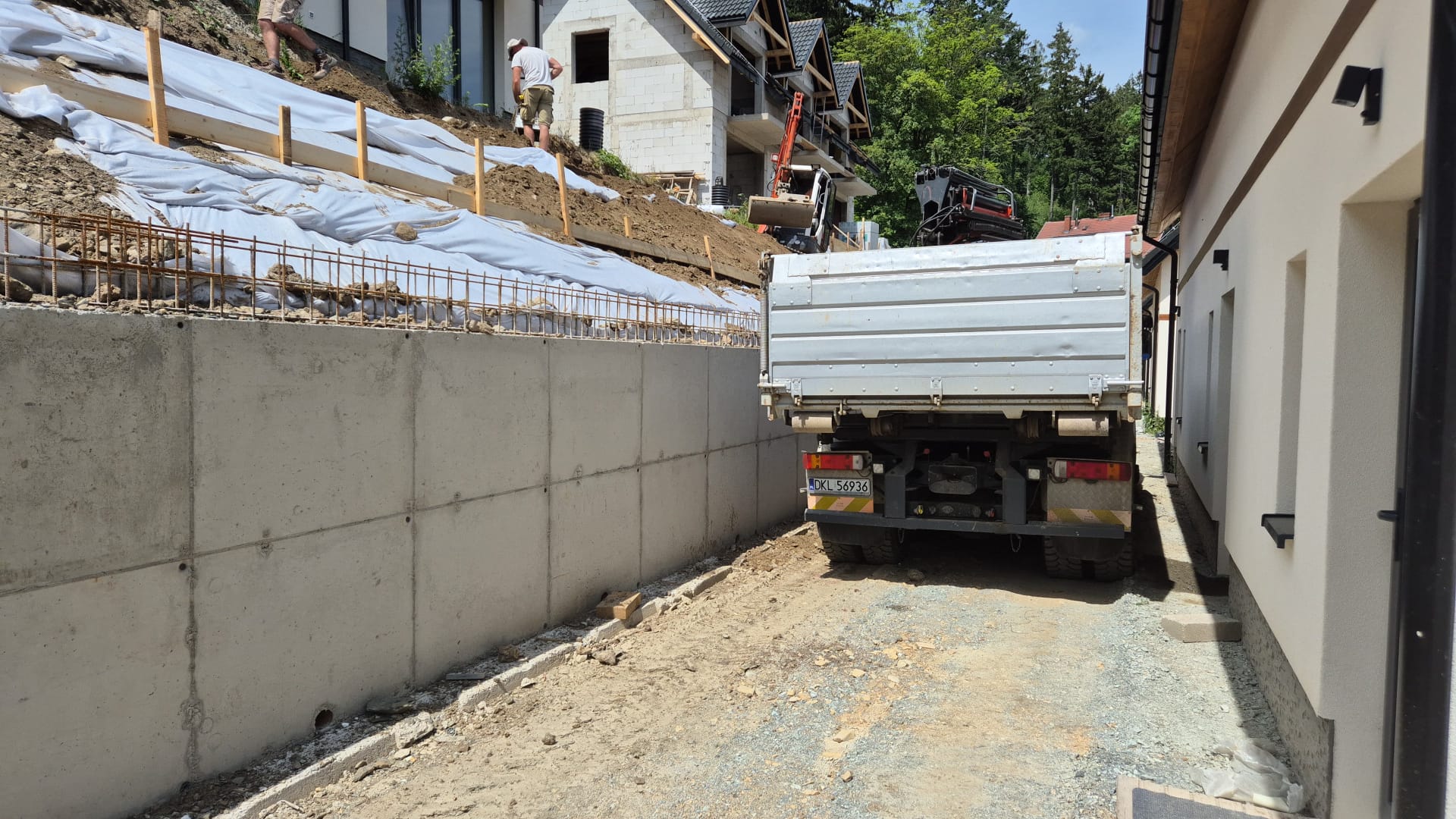

Prace przy umacnianiu drugiej skarpy

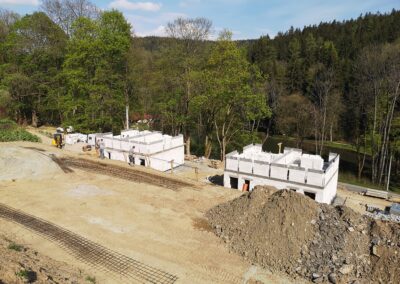

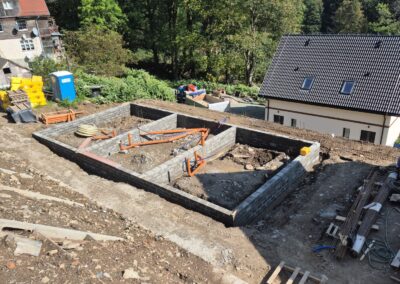

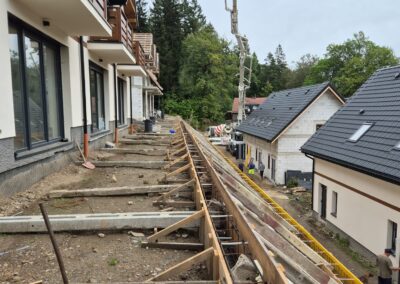

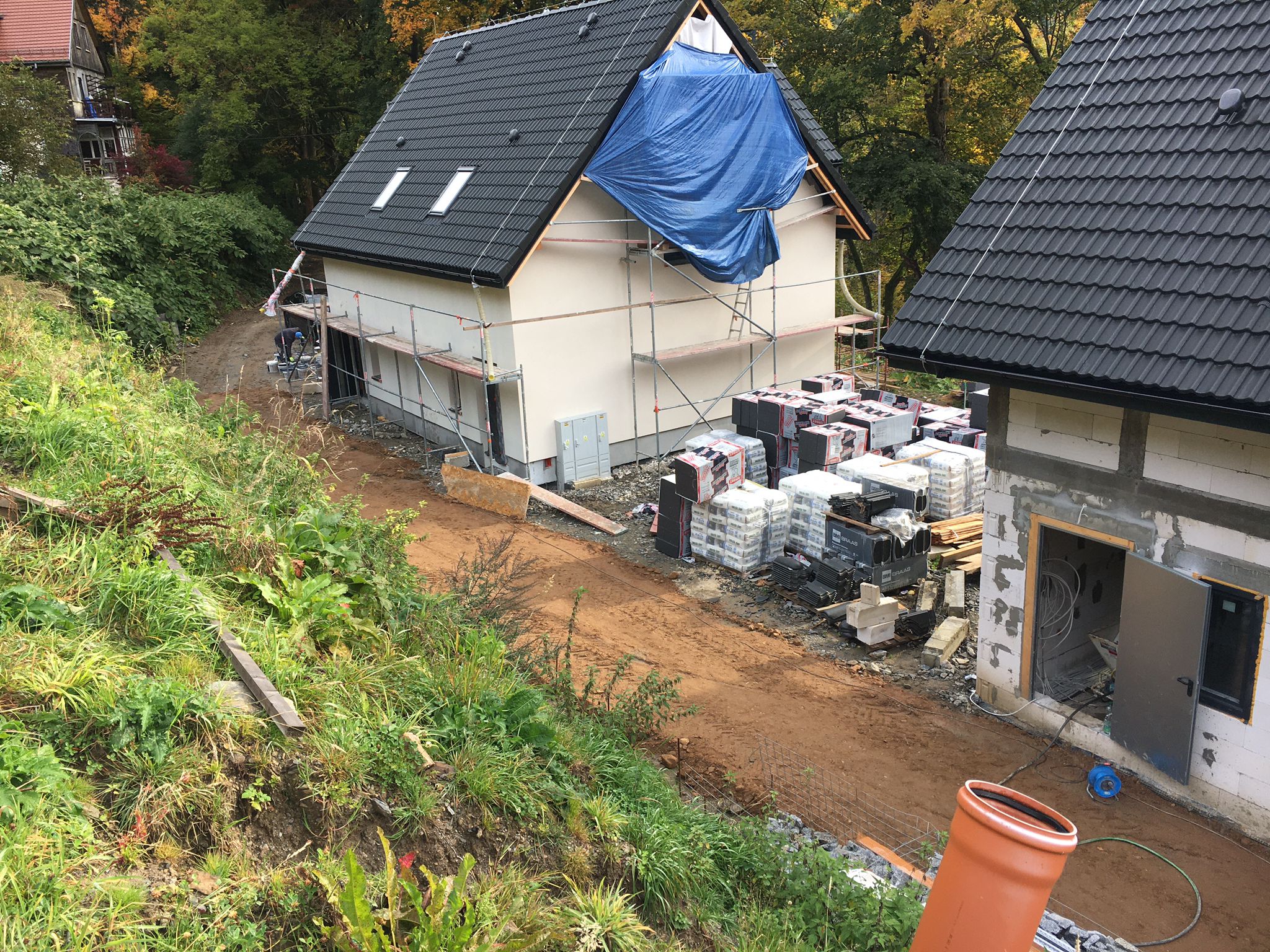

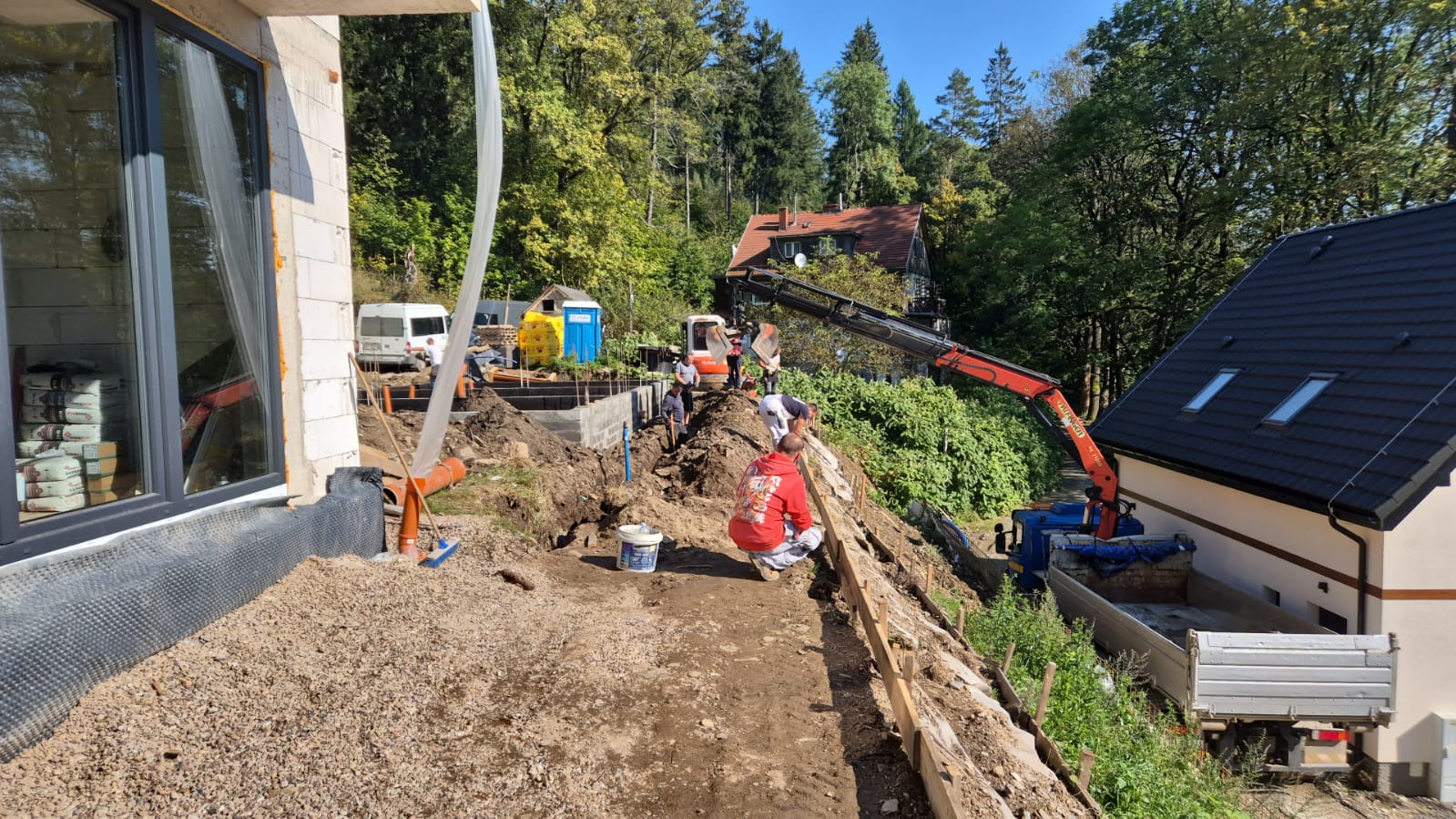

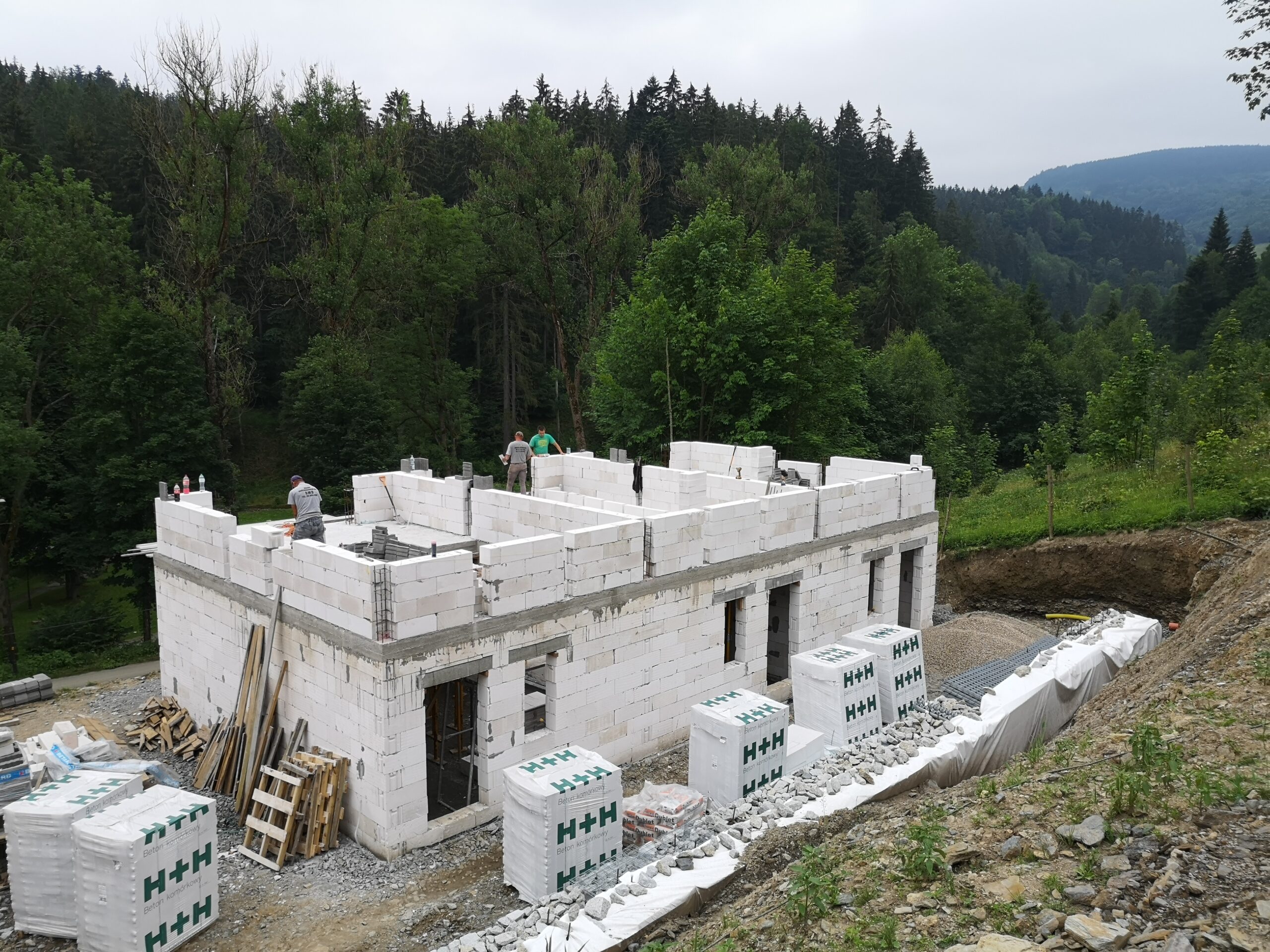

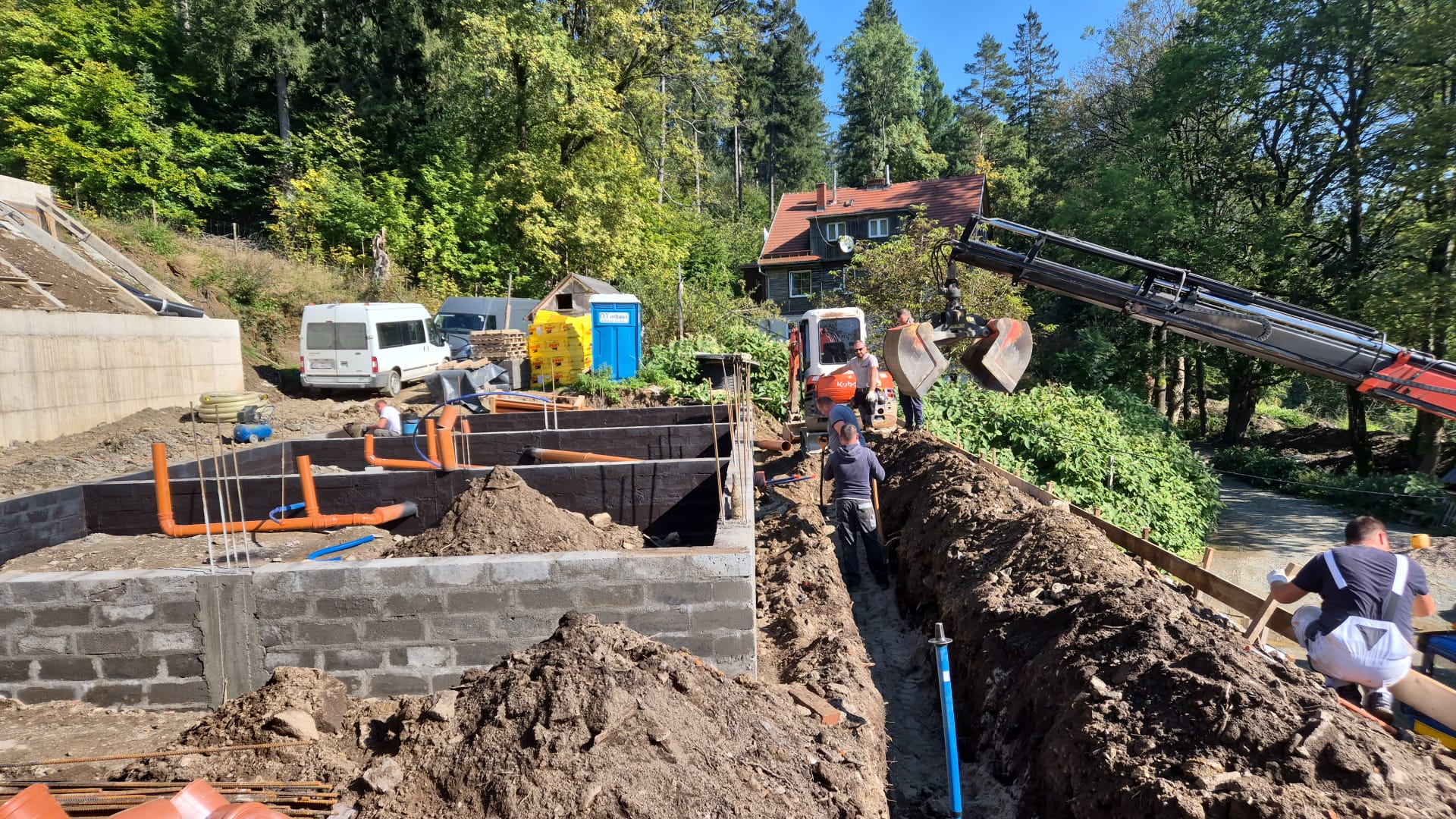

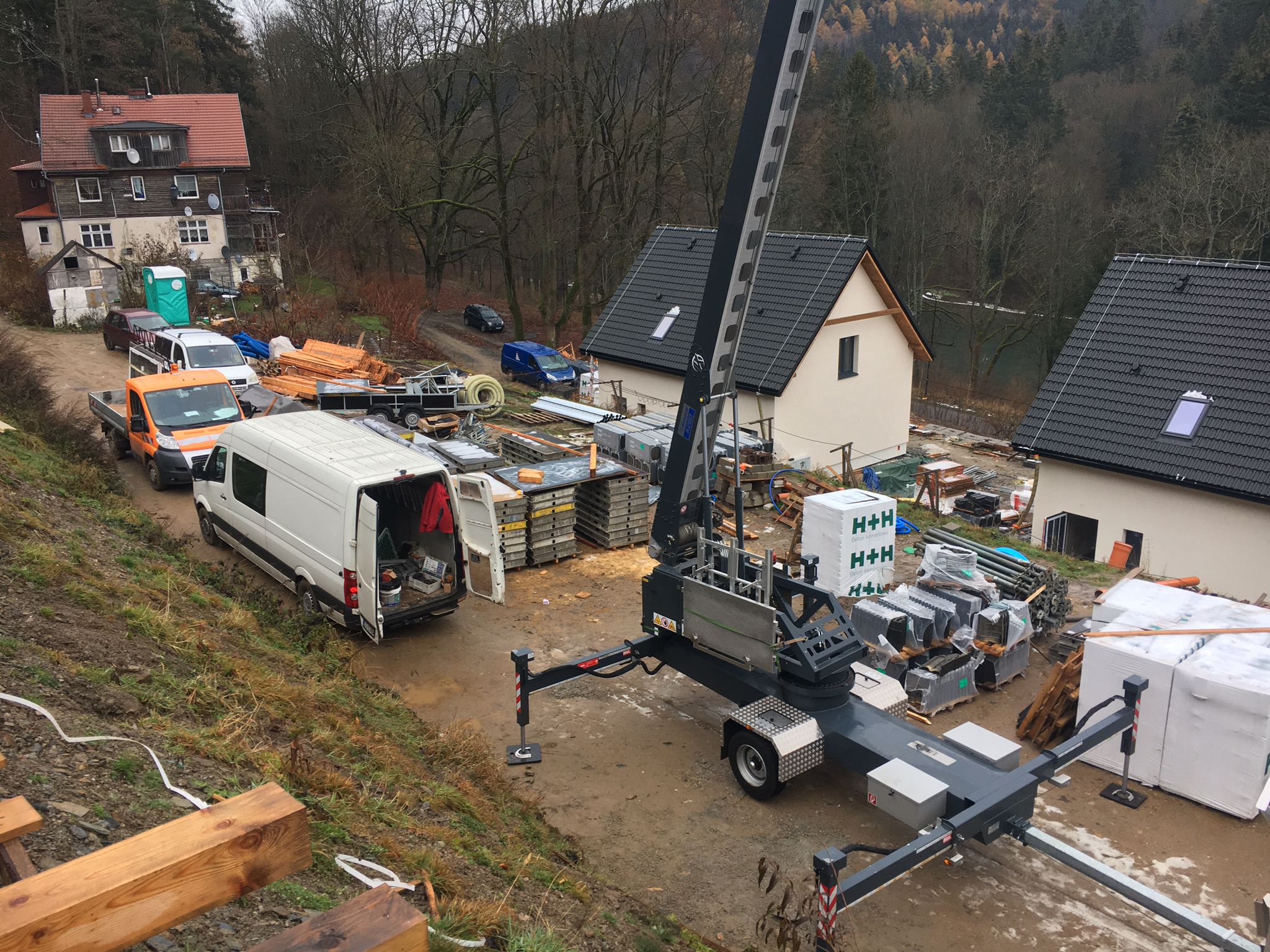

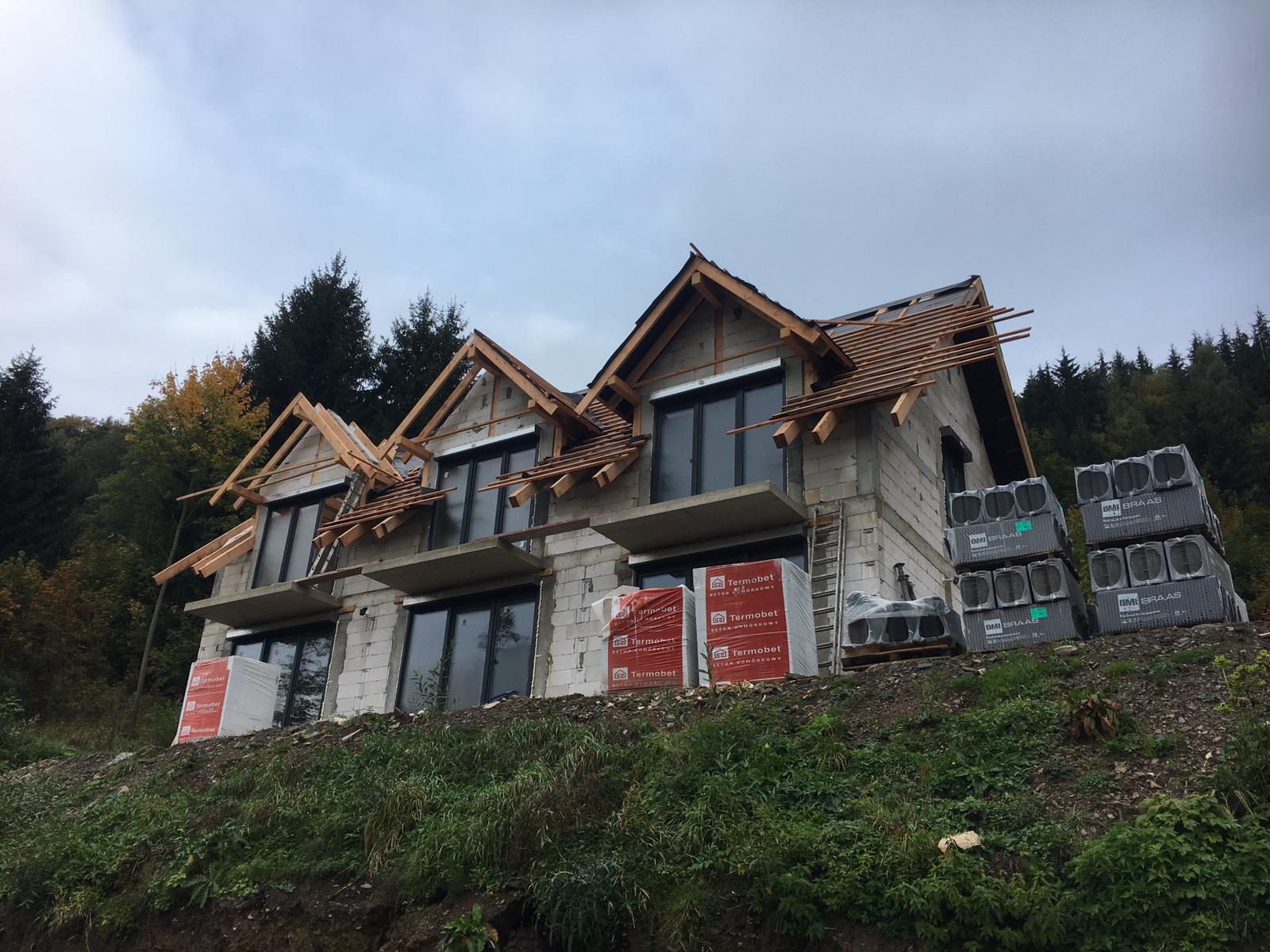

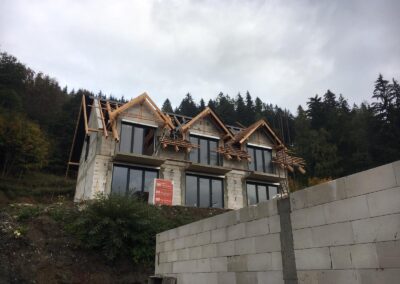

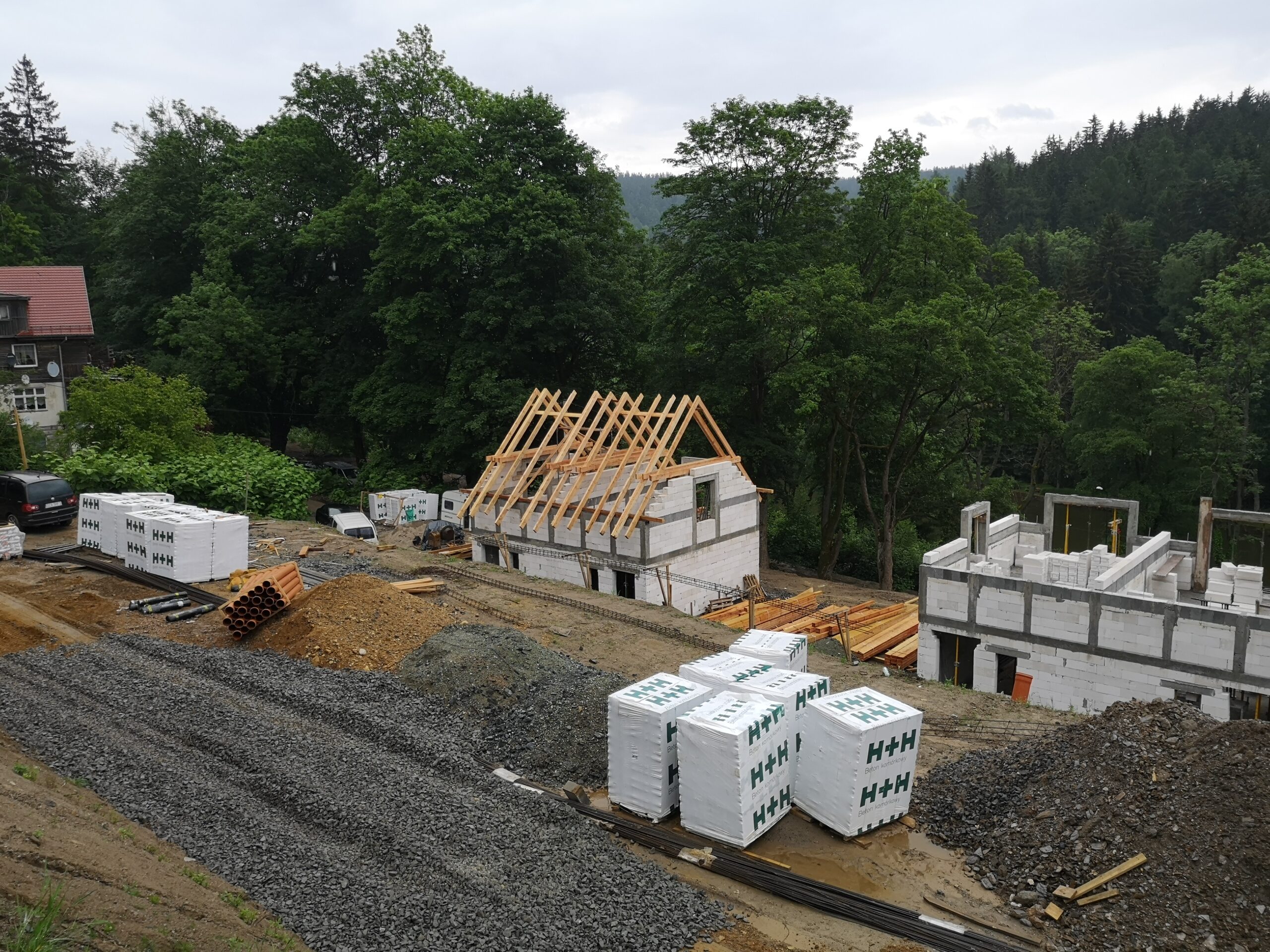

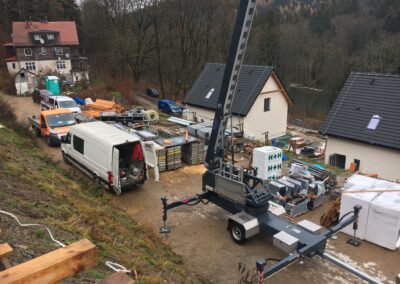

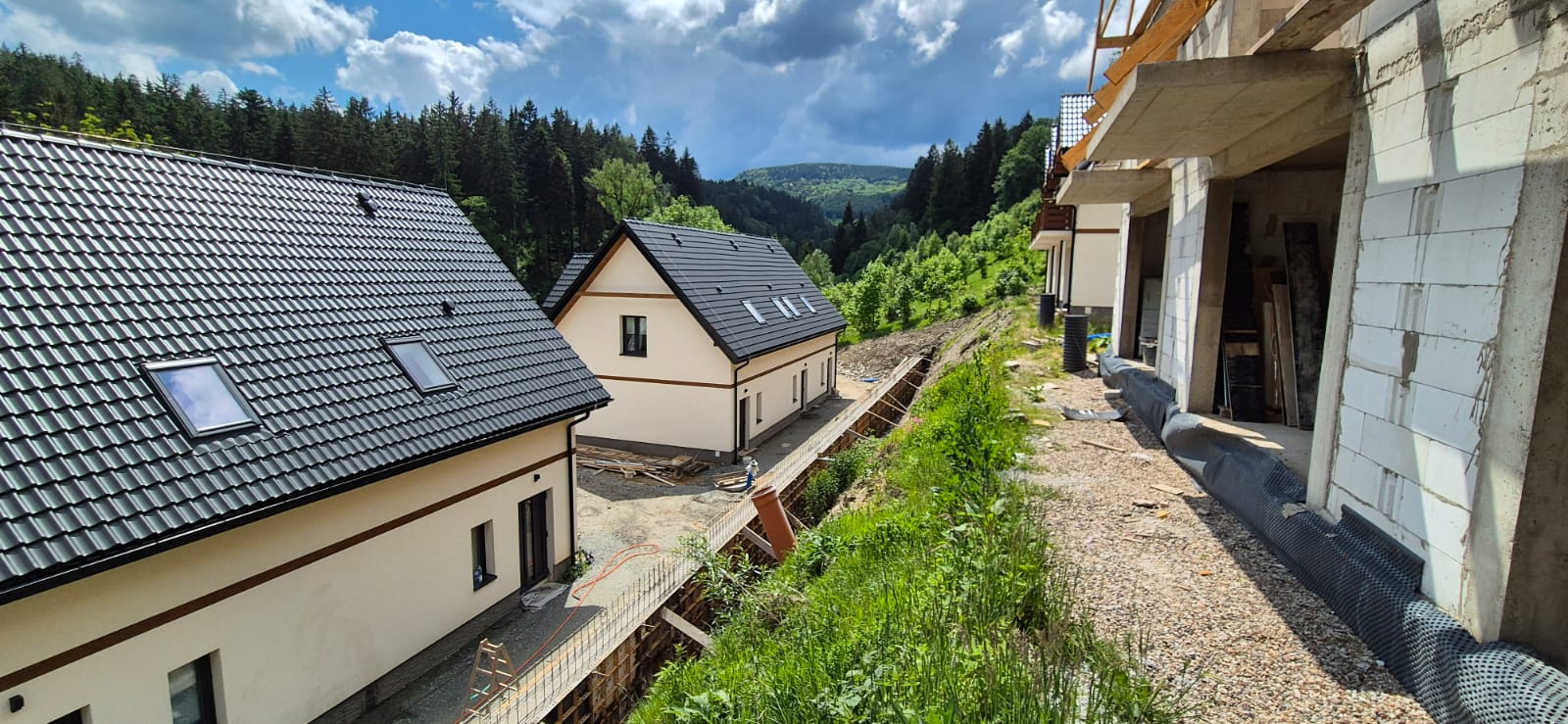

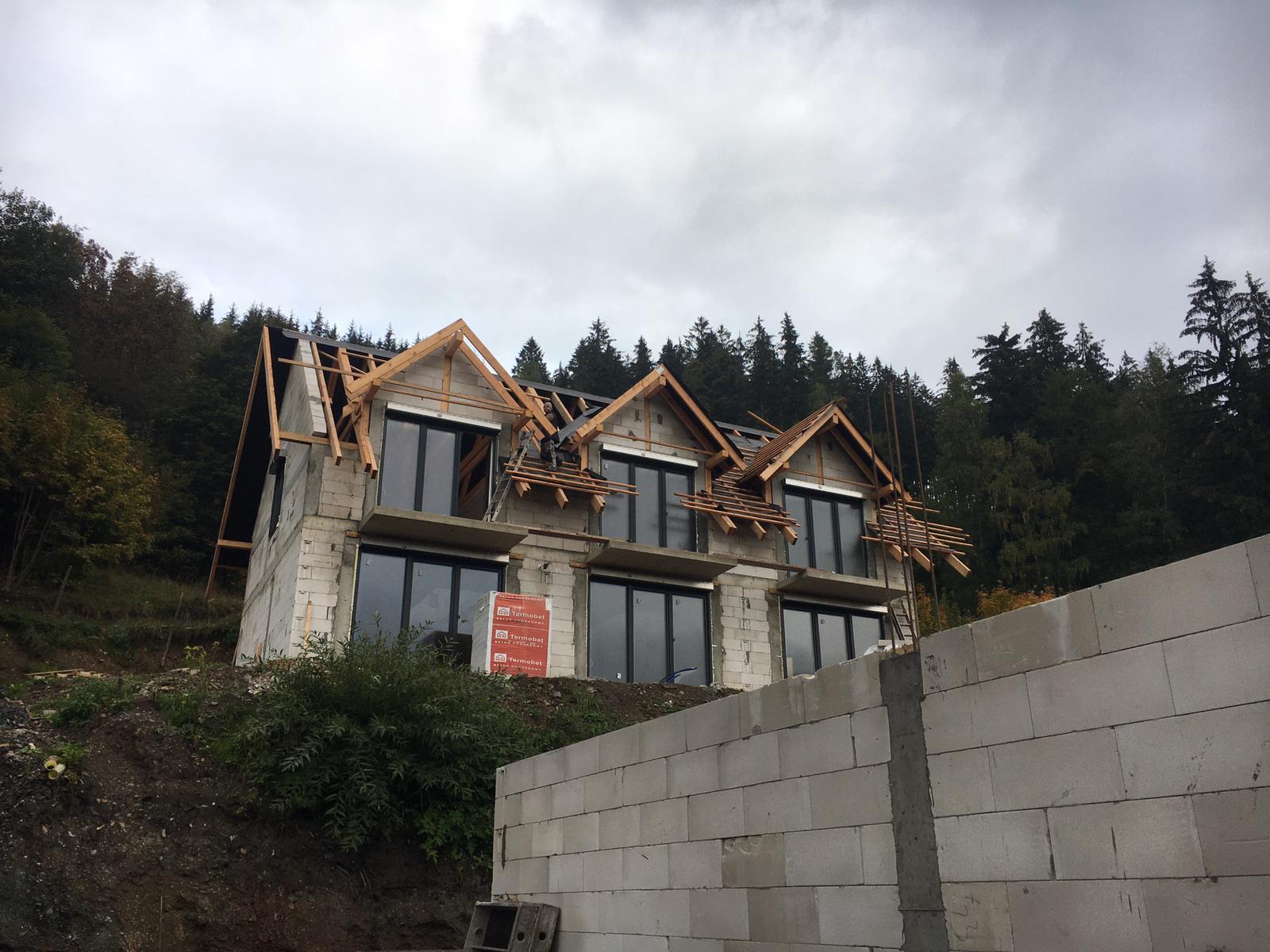

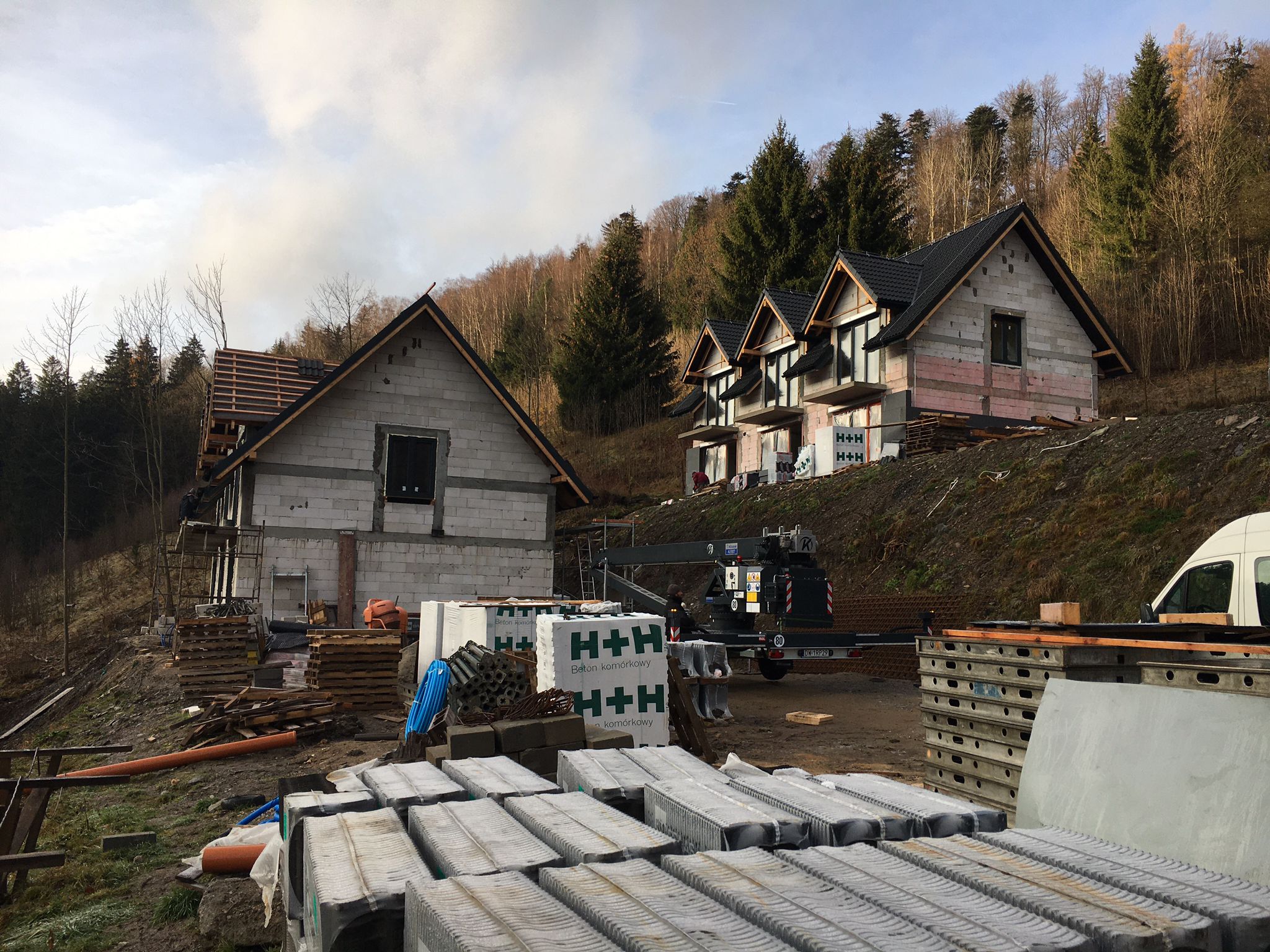

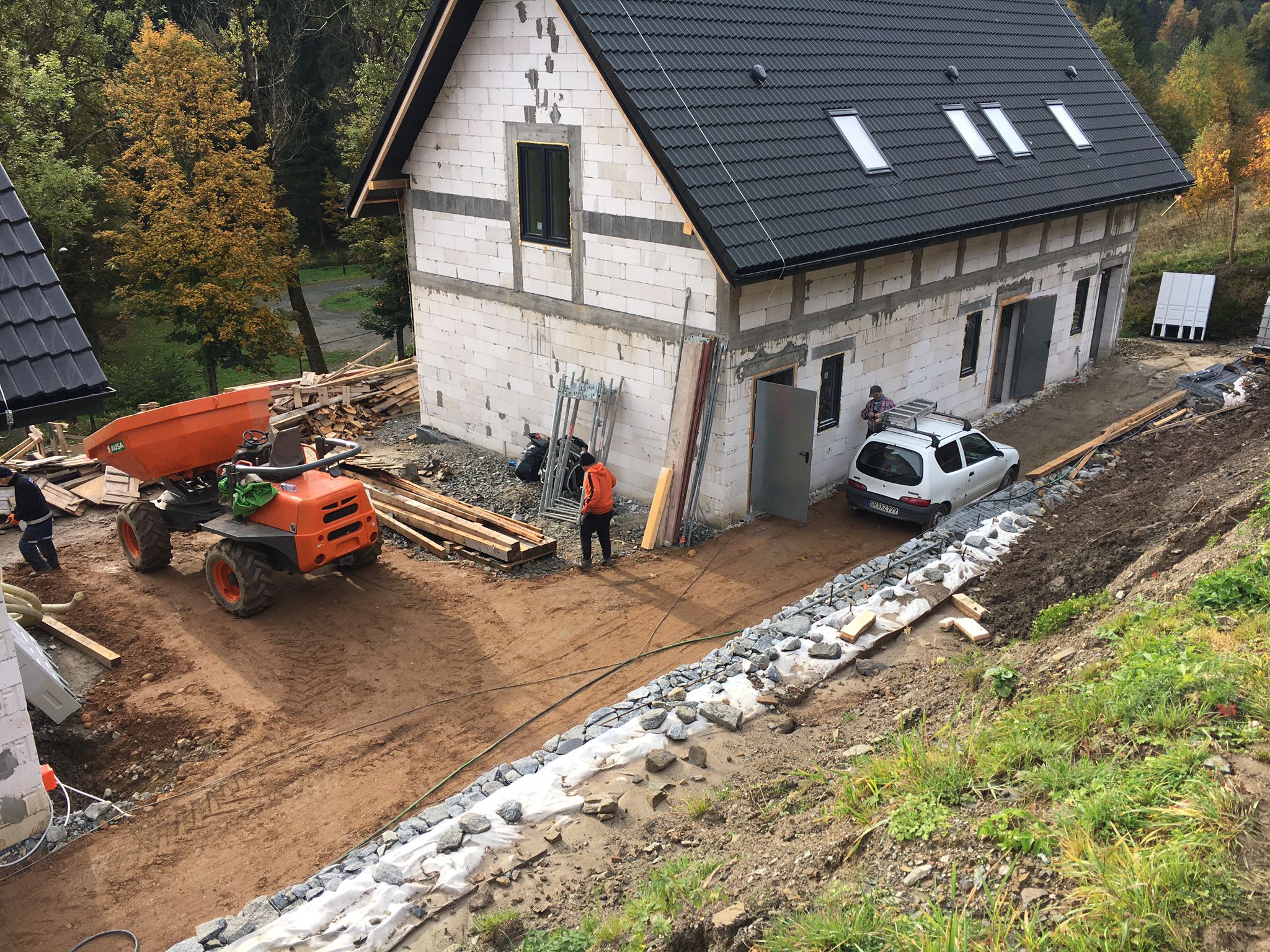

Kolejne postępy z budowy

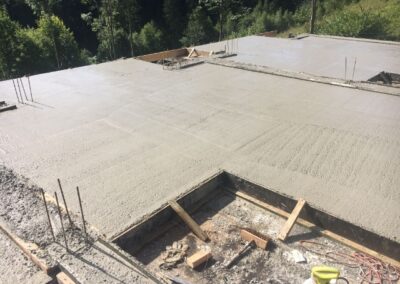

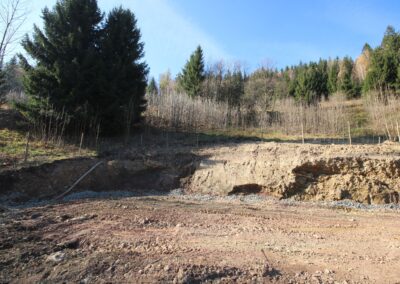

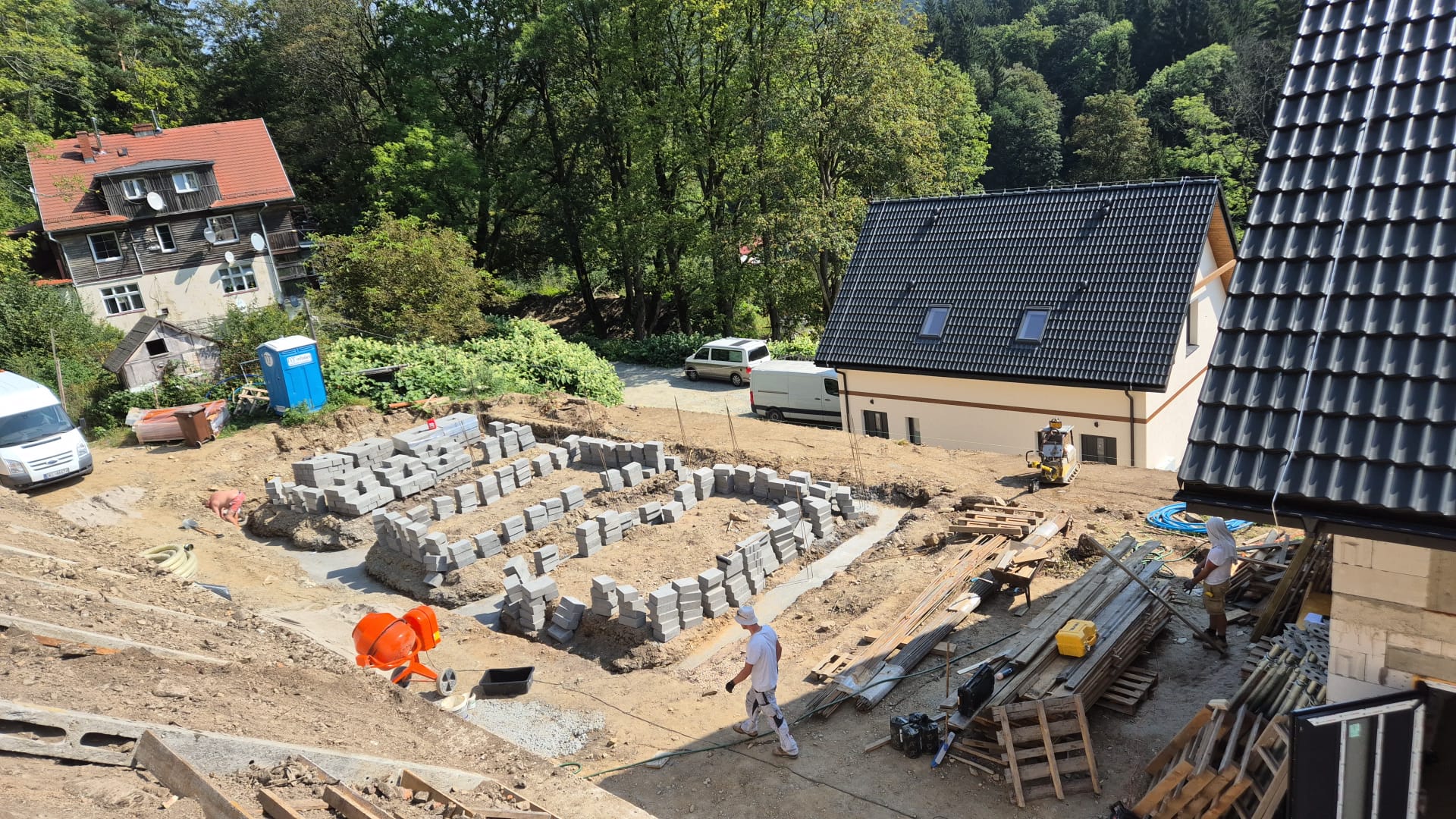

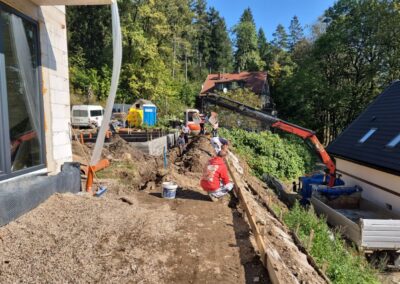

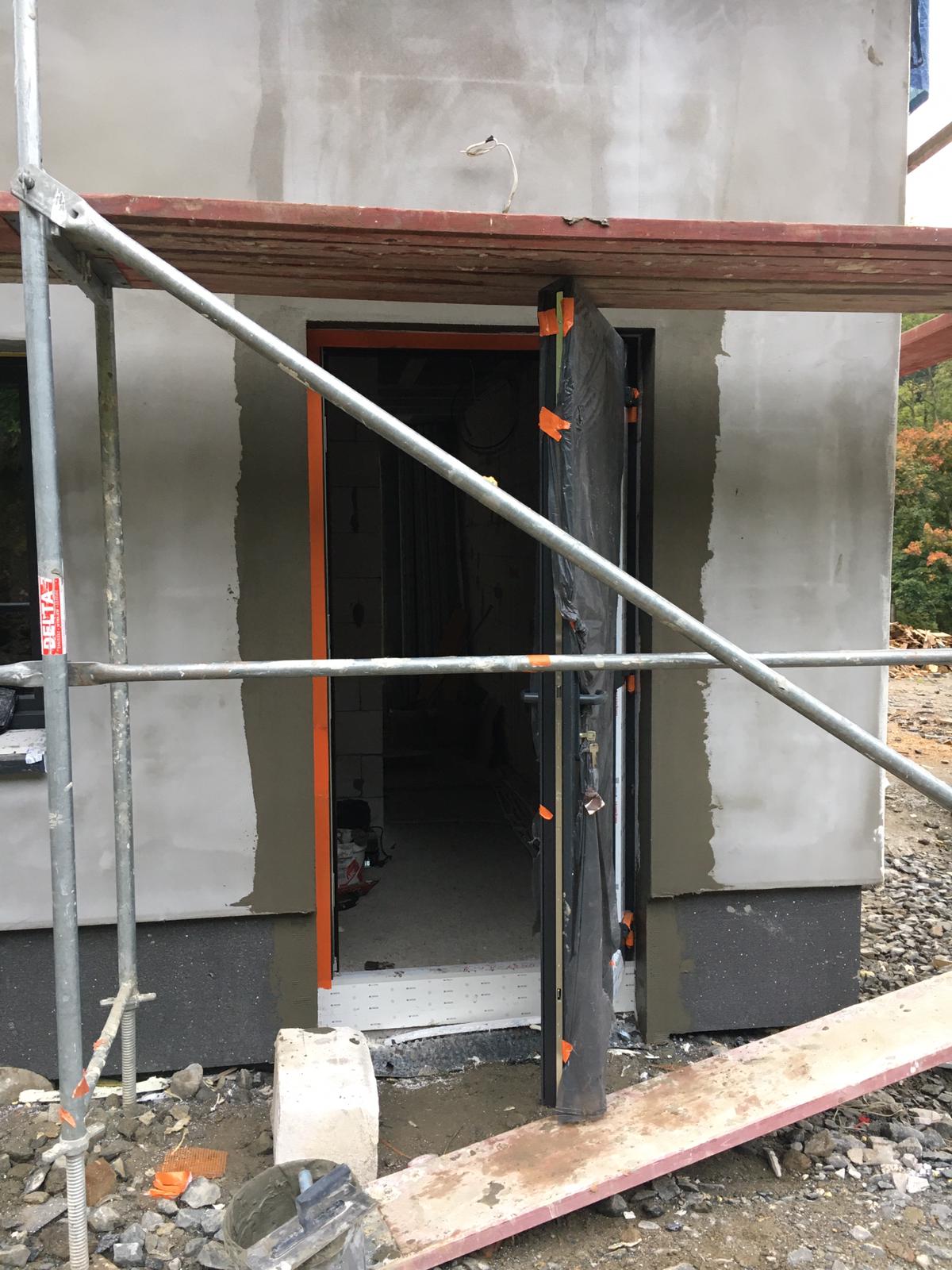

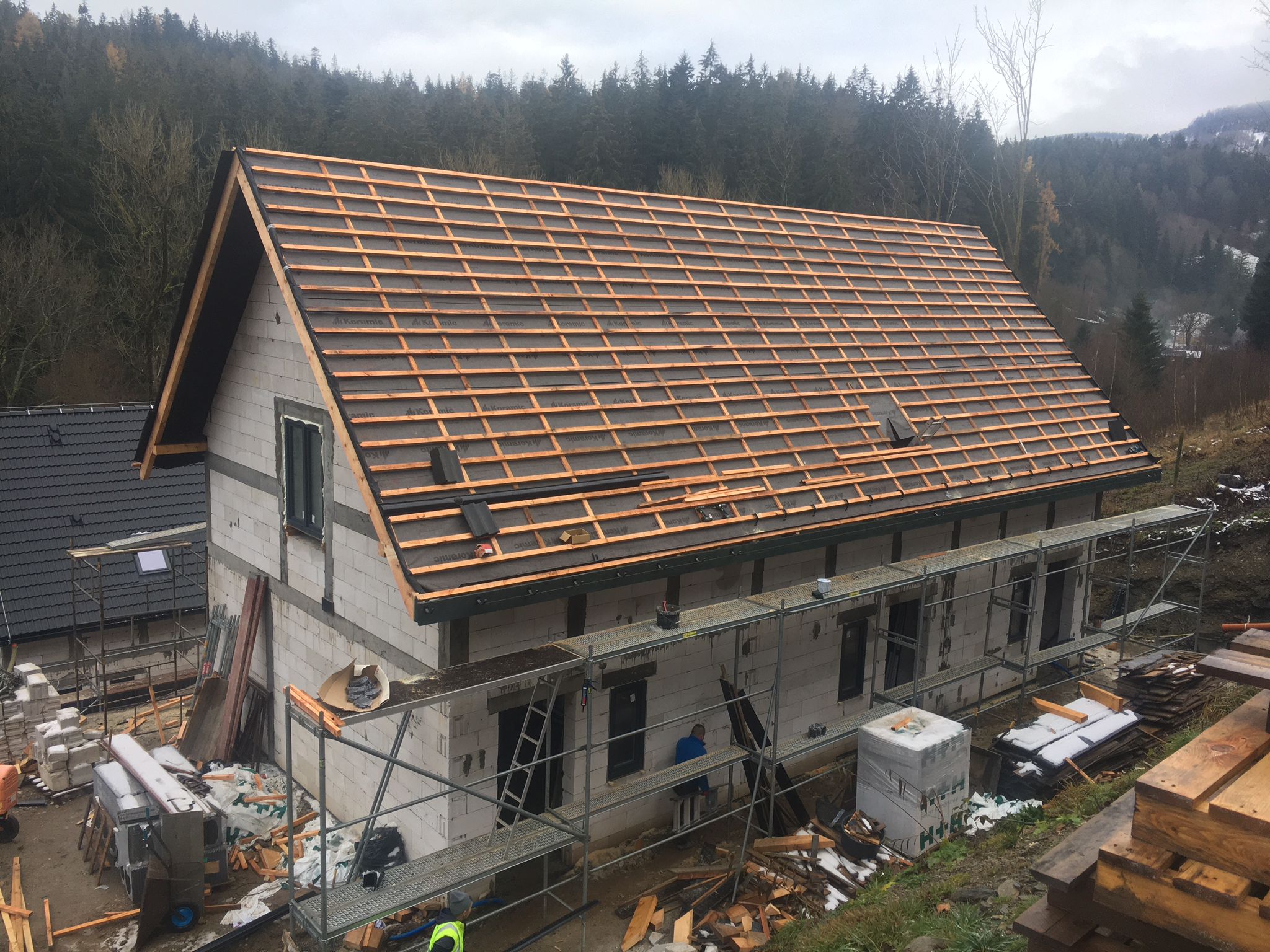

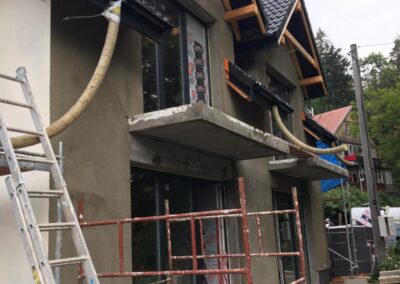

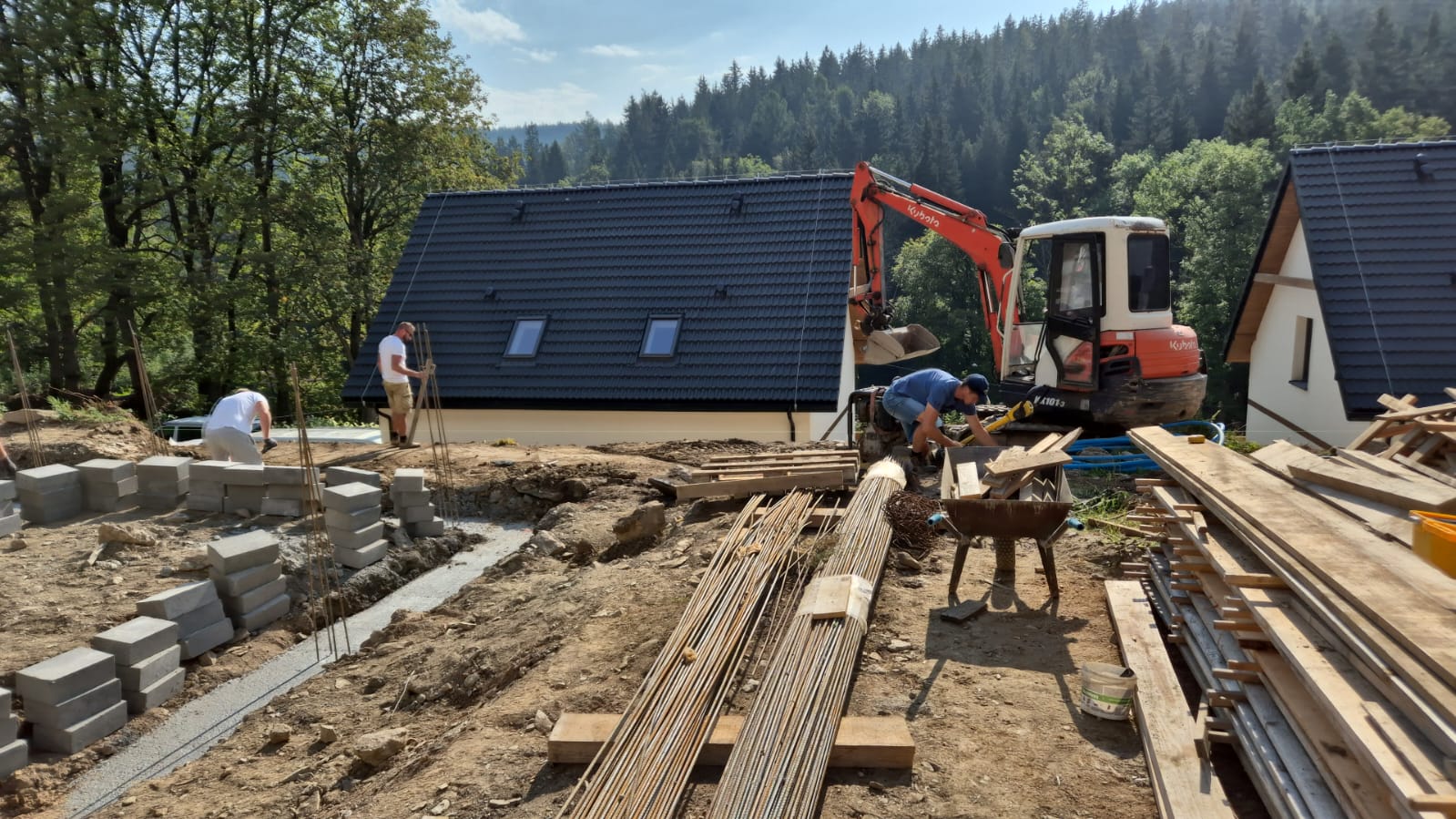

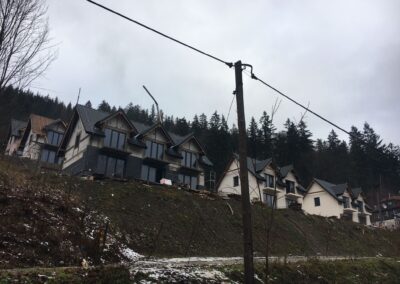

Postępy wrześniowe

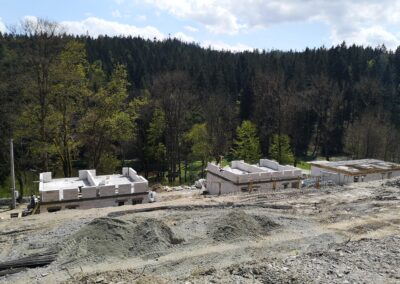

Nasze postępy w sierpniu

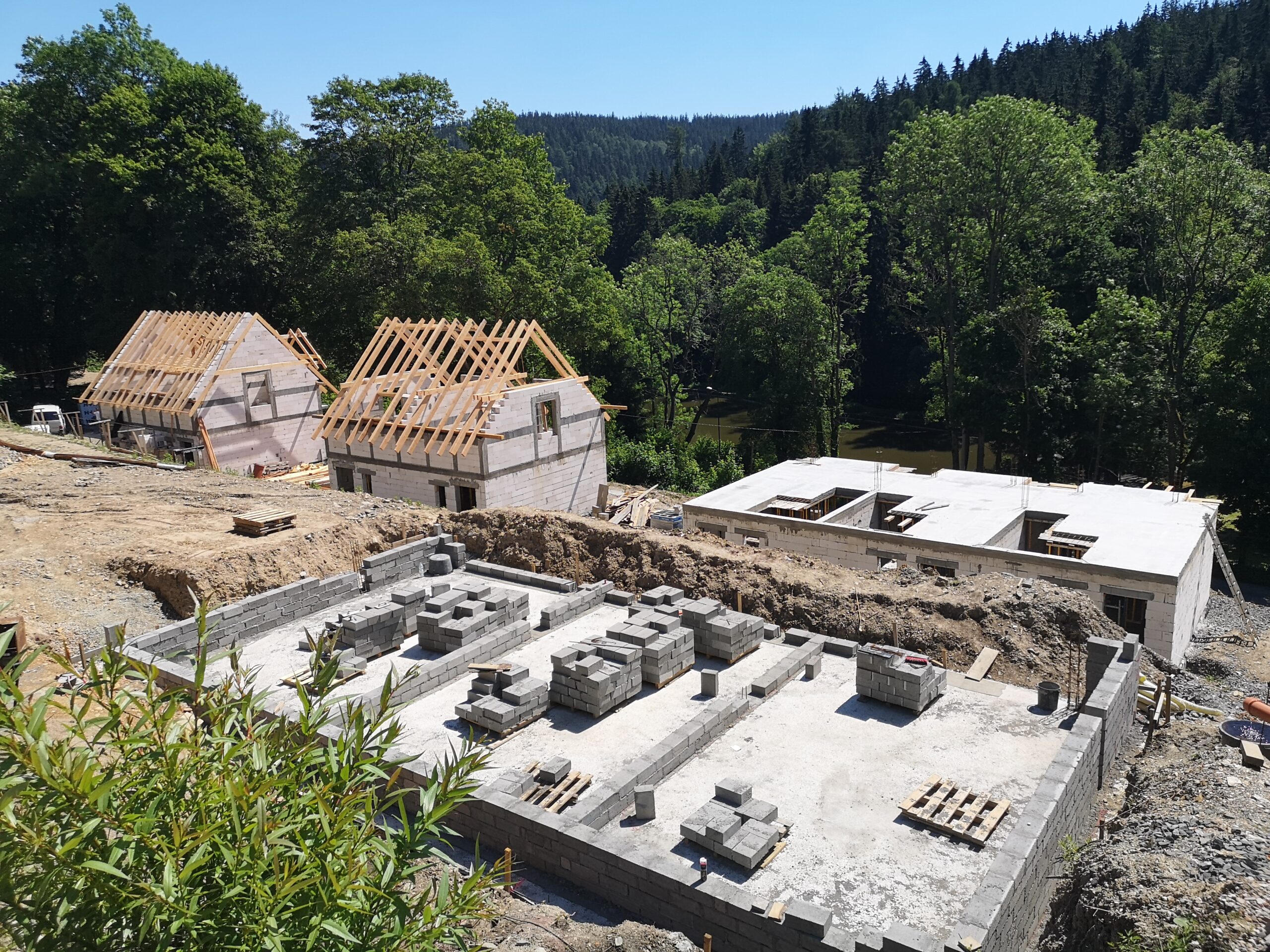

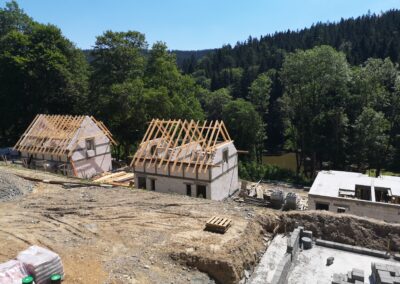

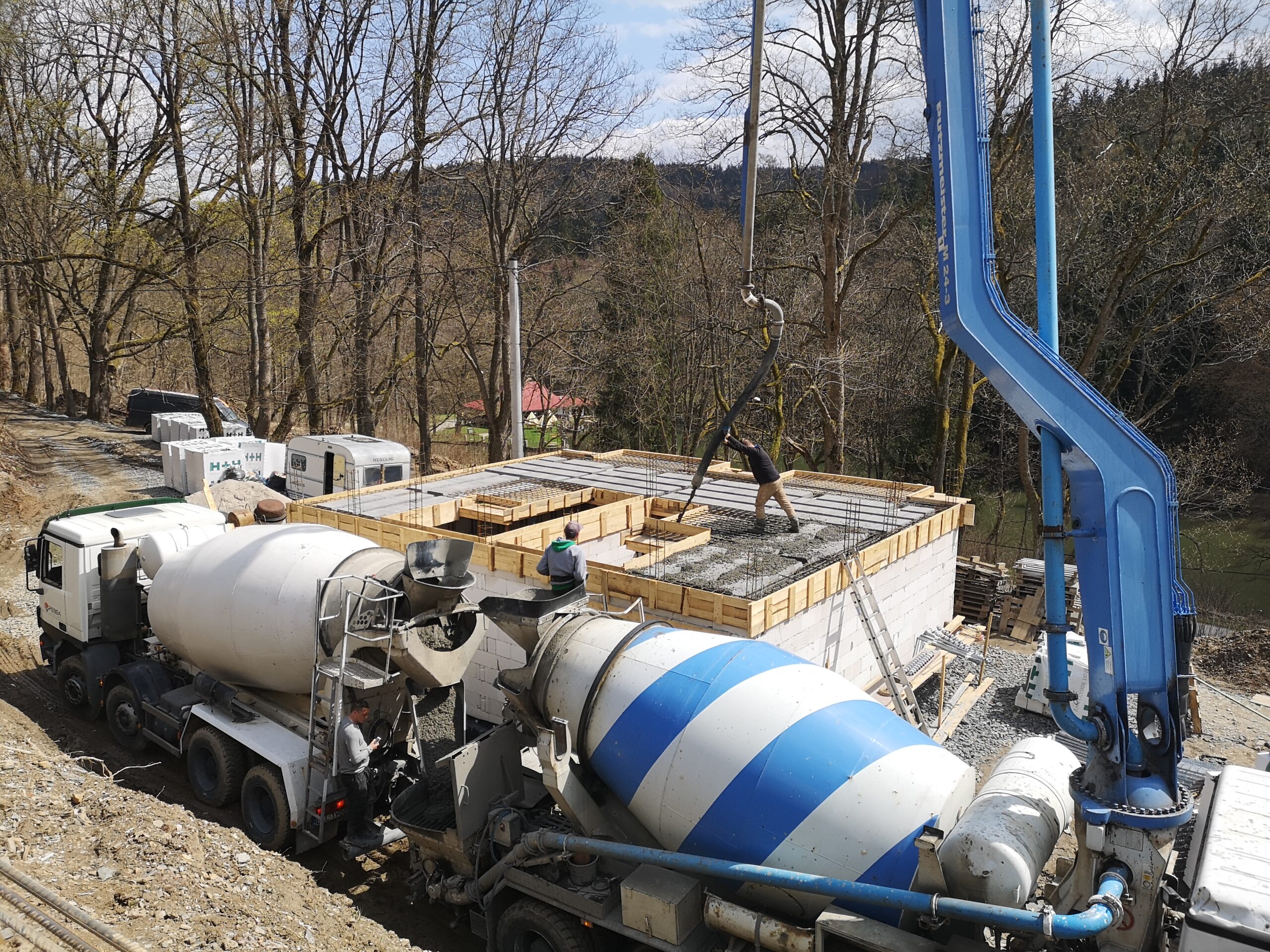

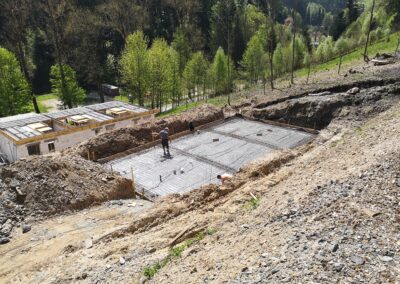

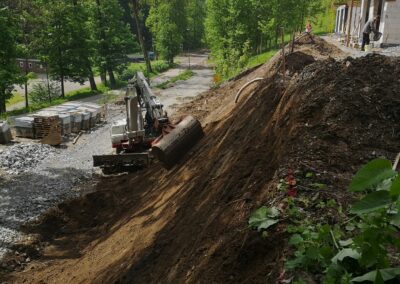

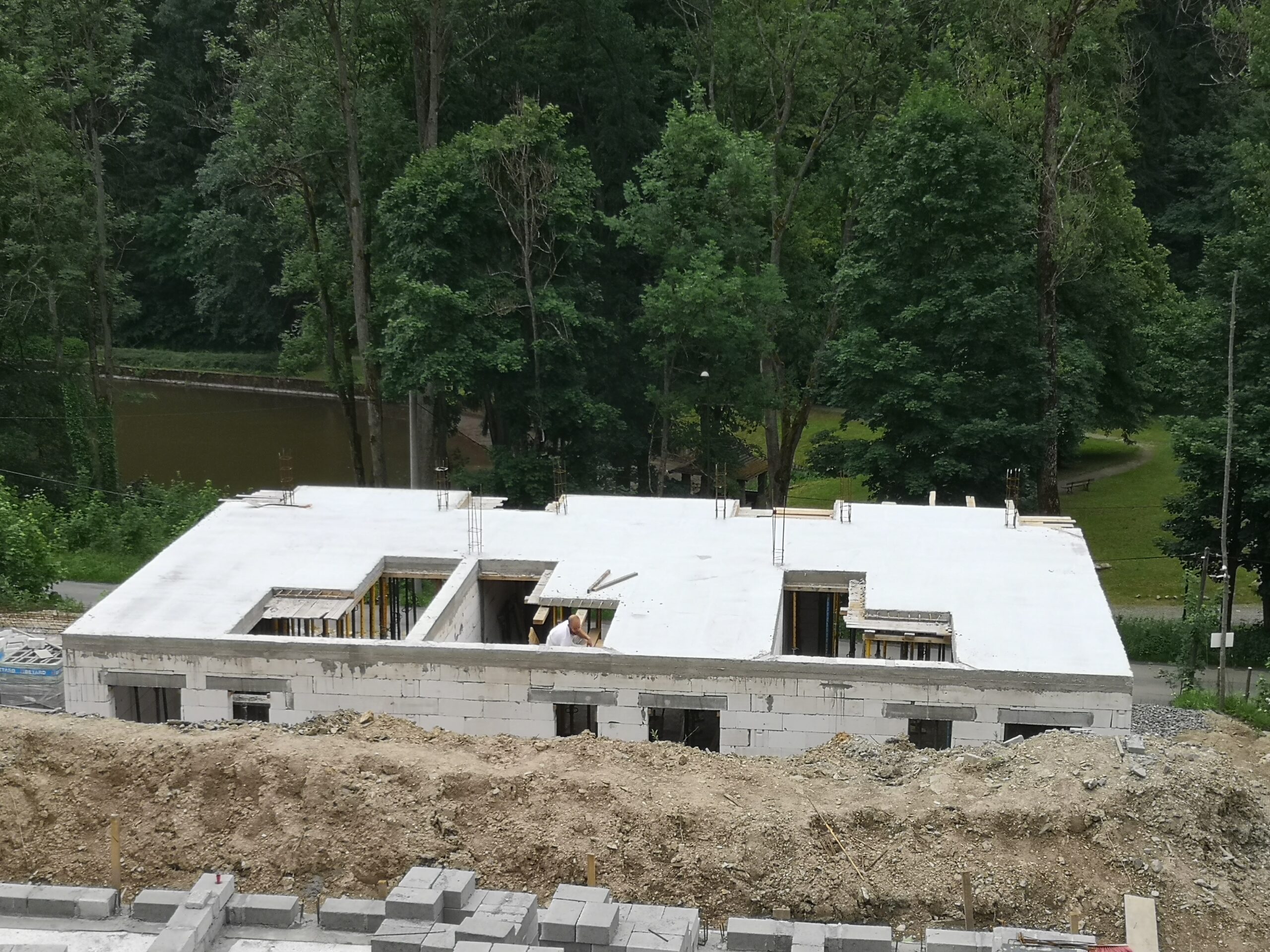

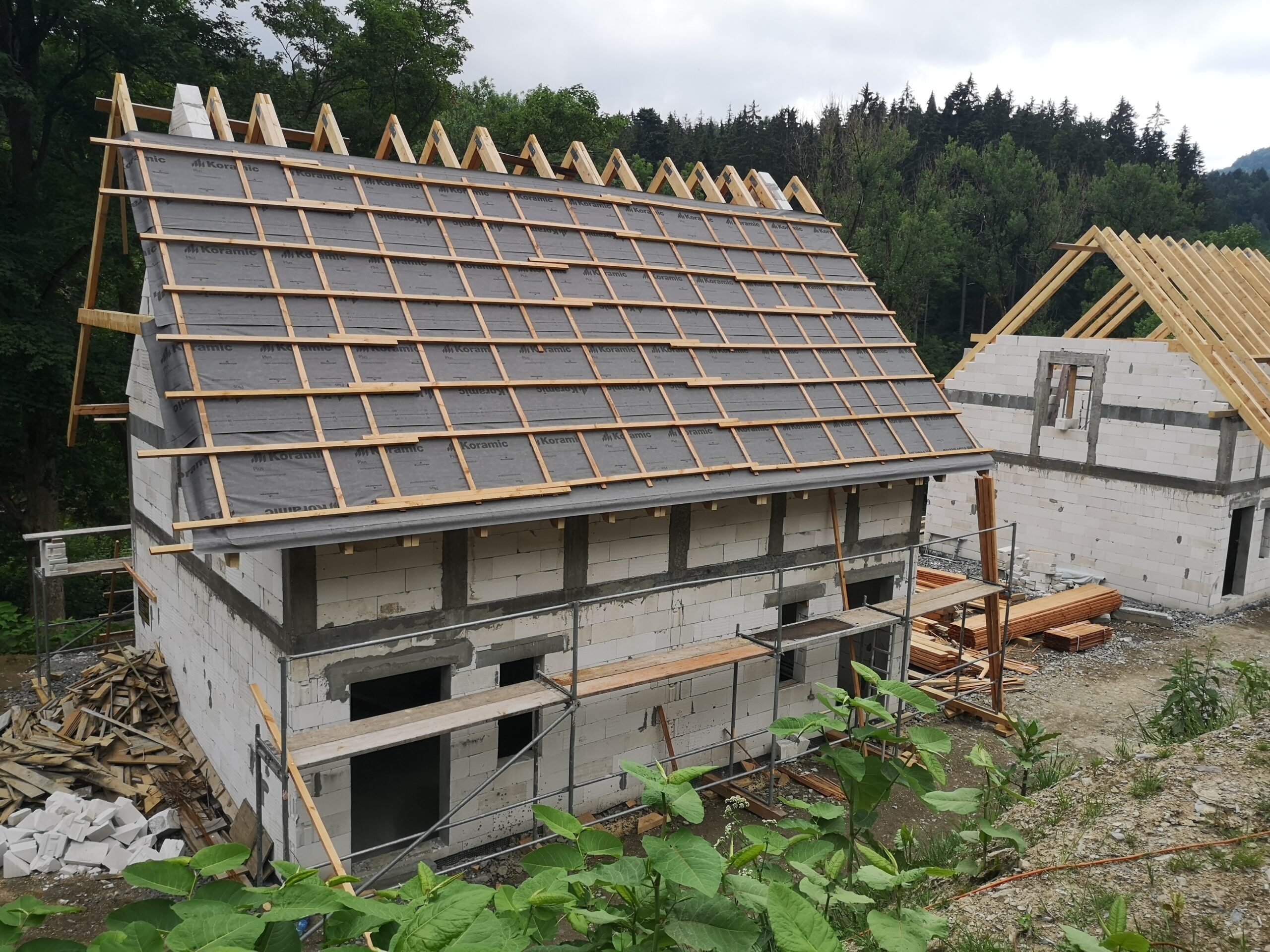

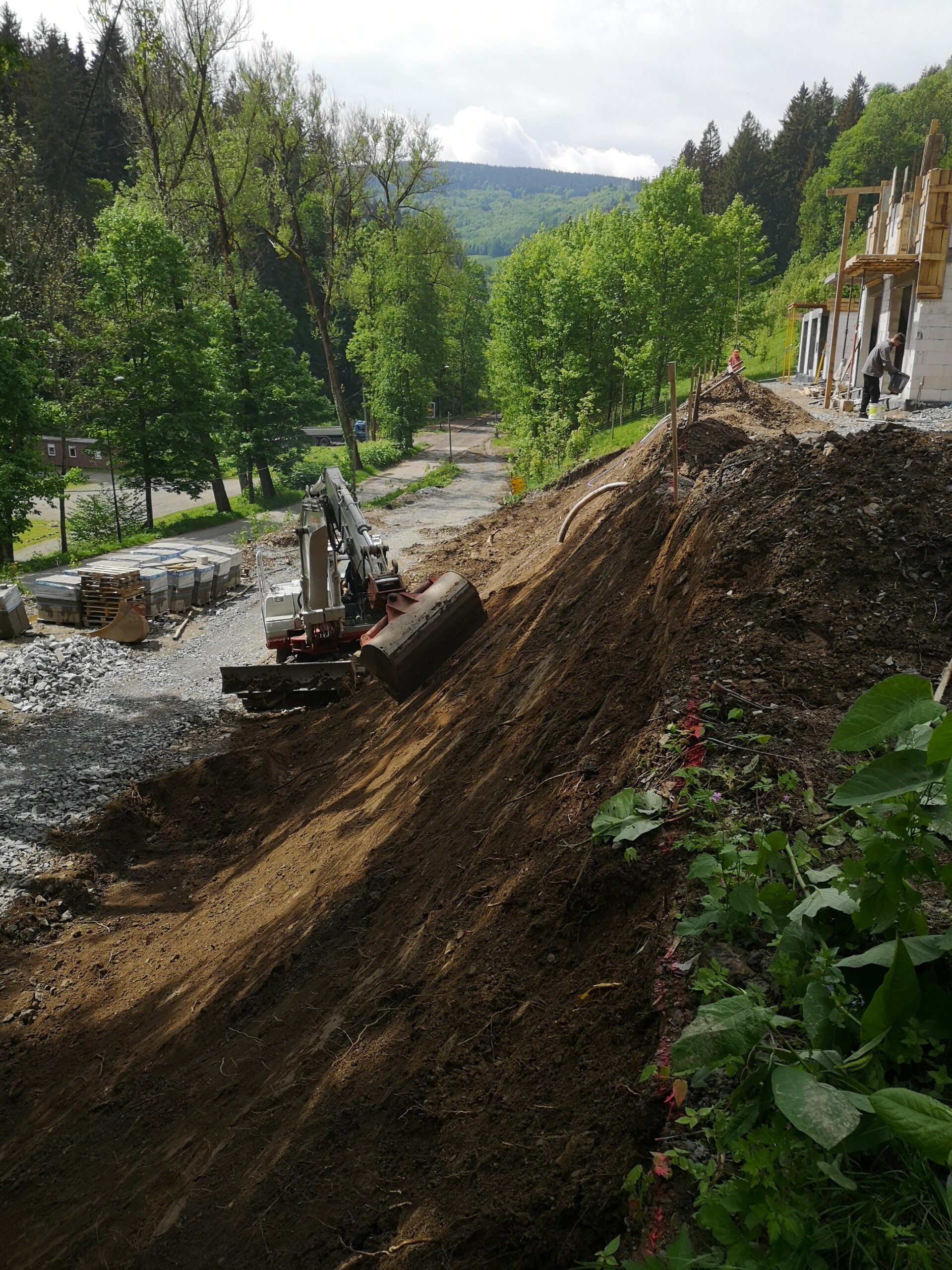

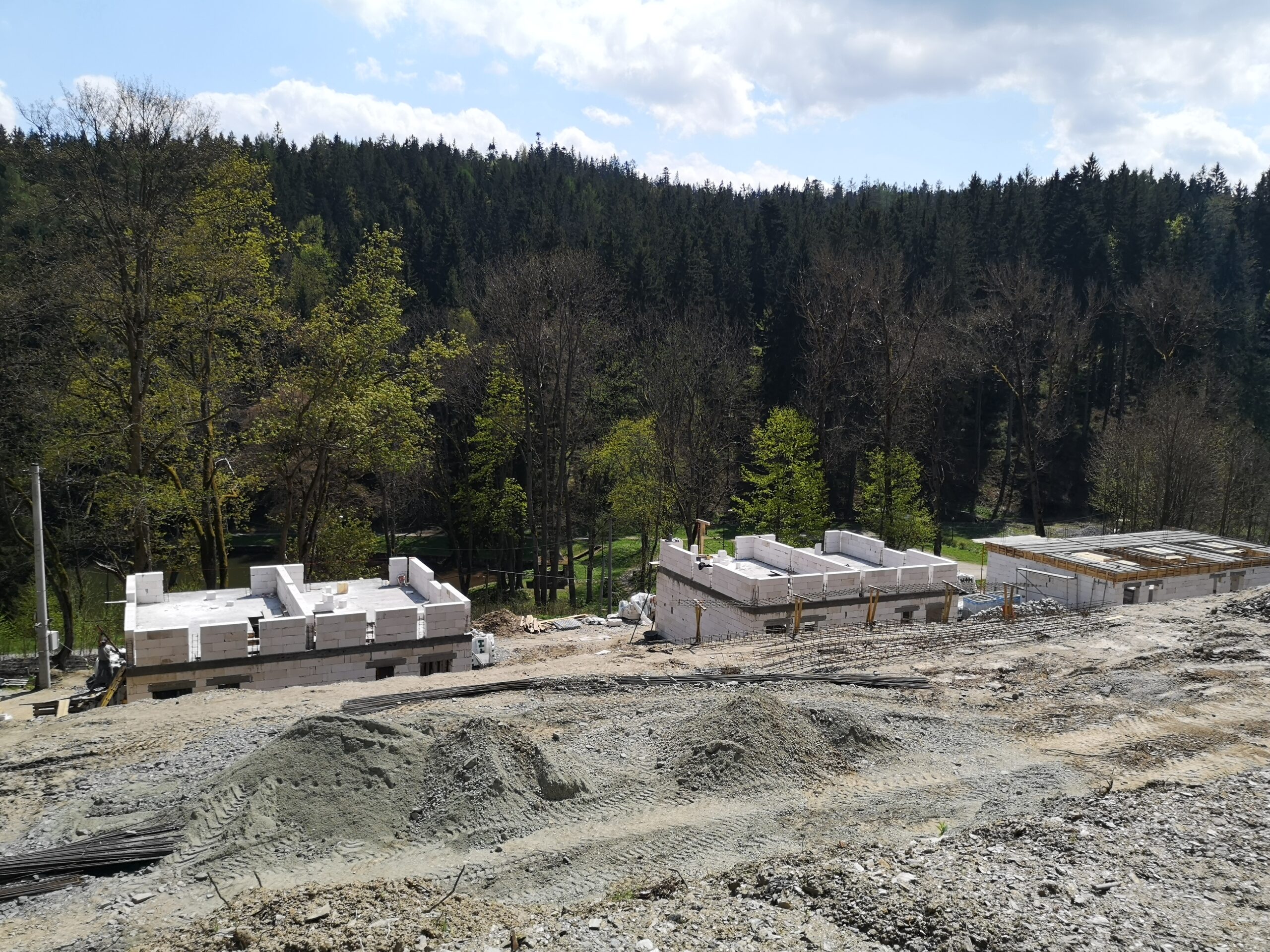

Maj – Czerwiec

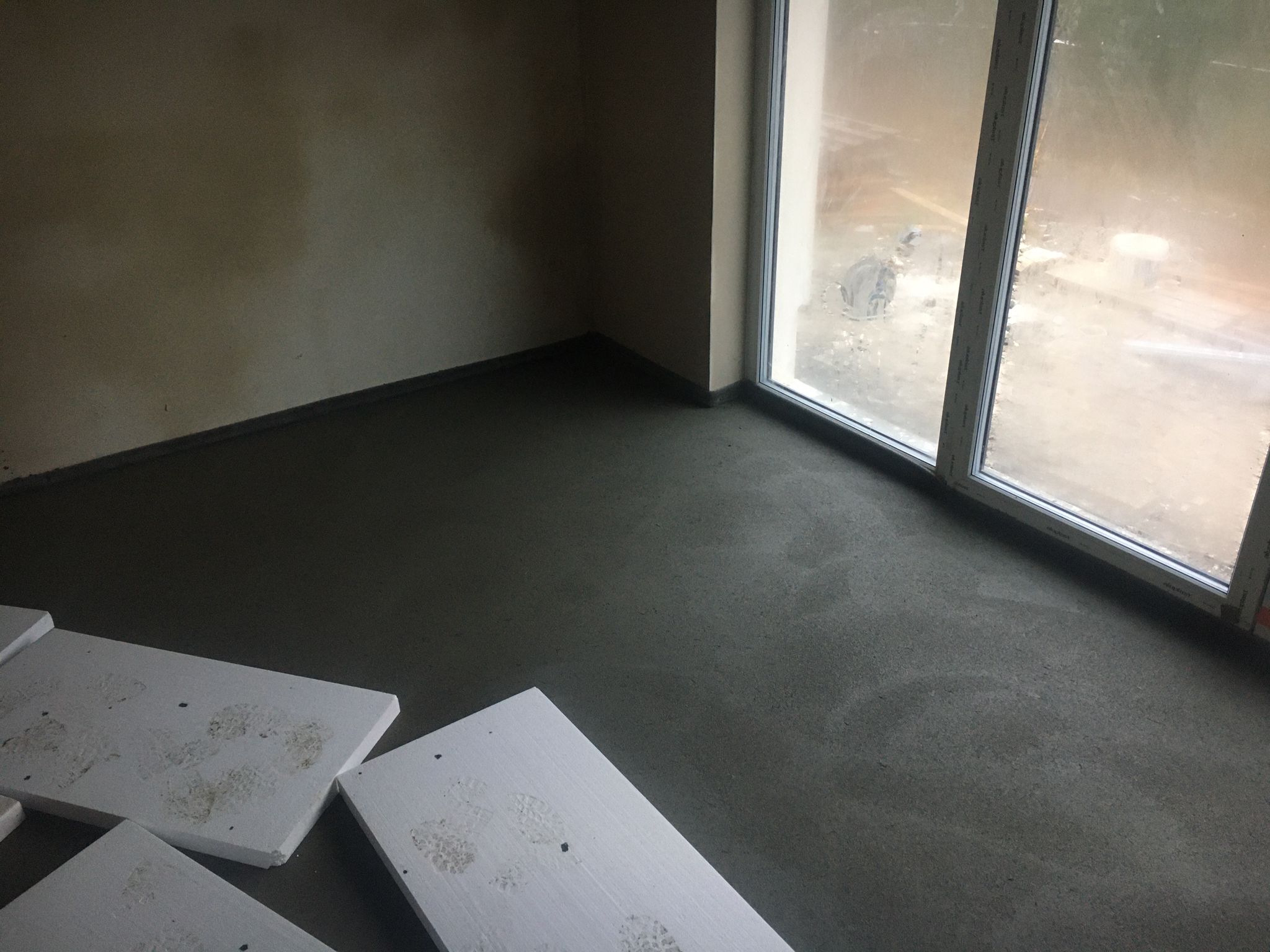

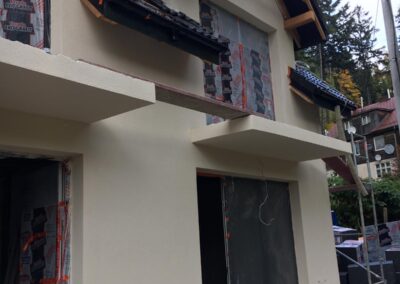

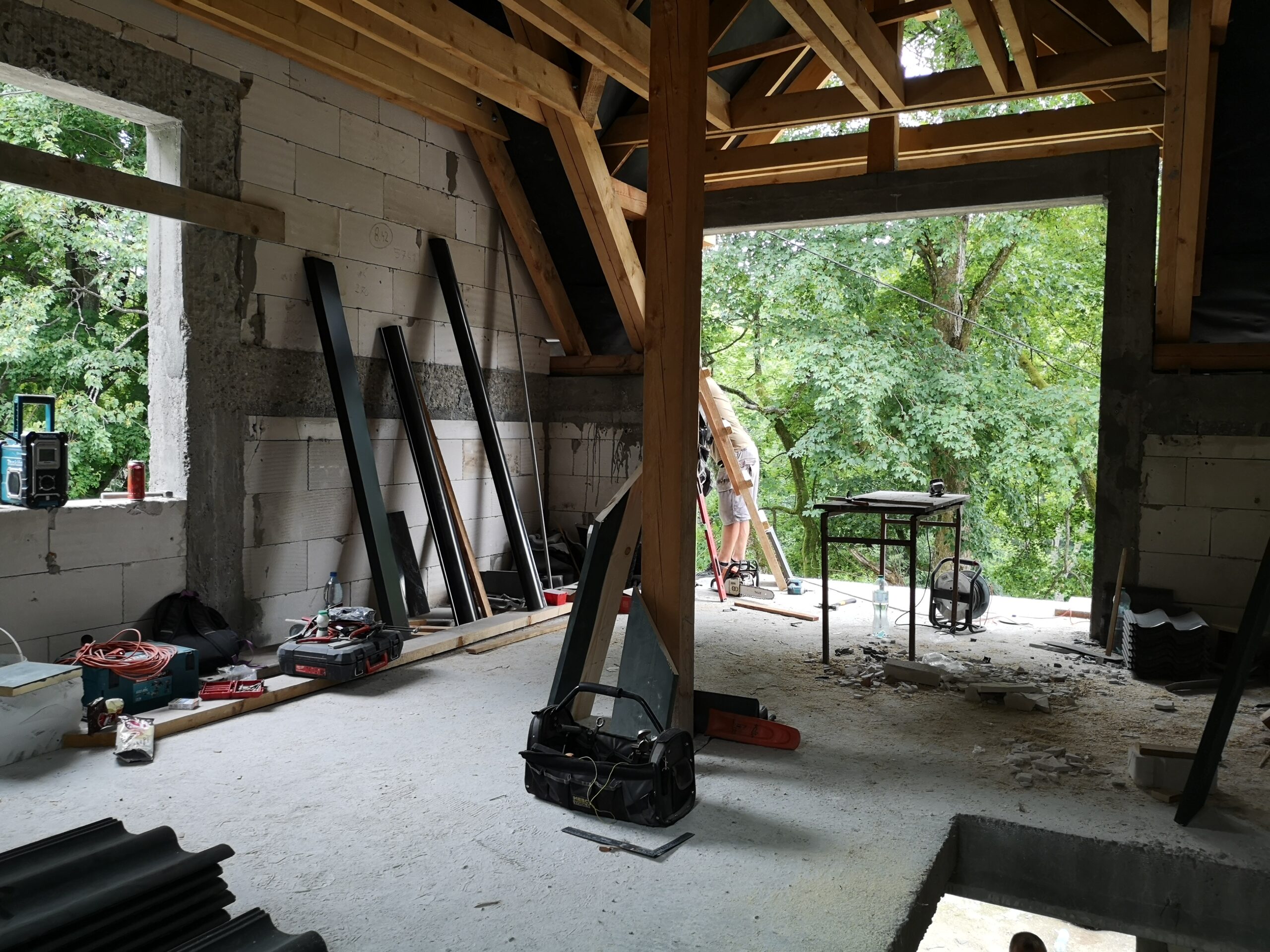

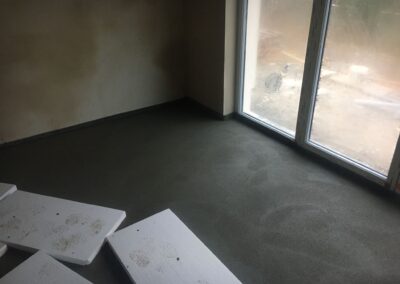

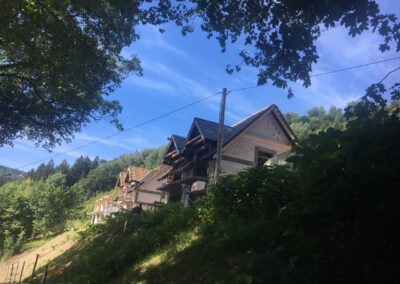

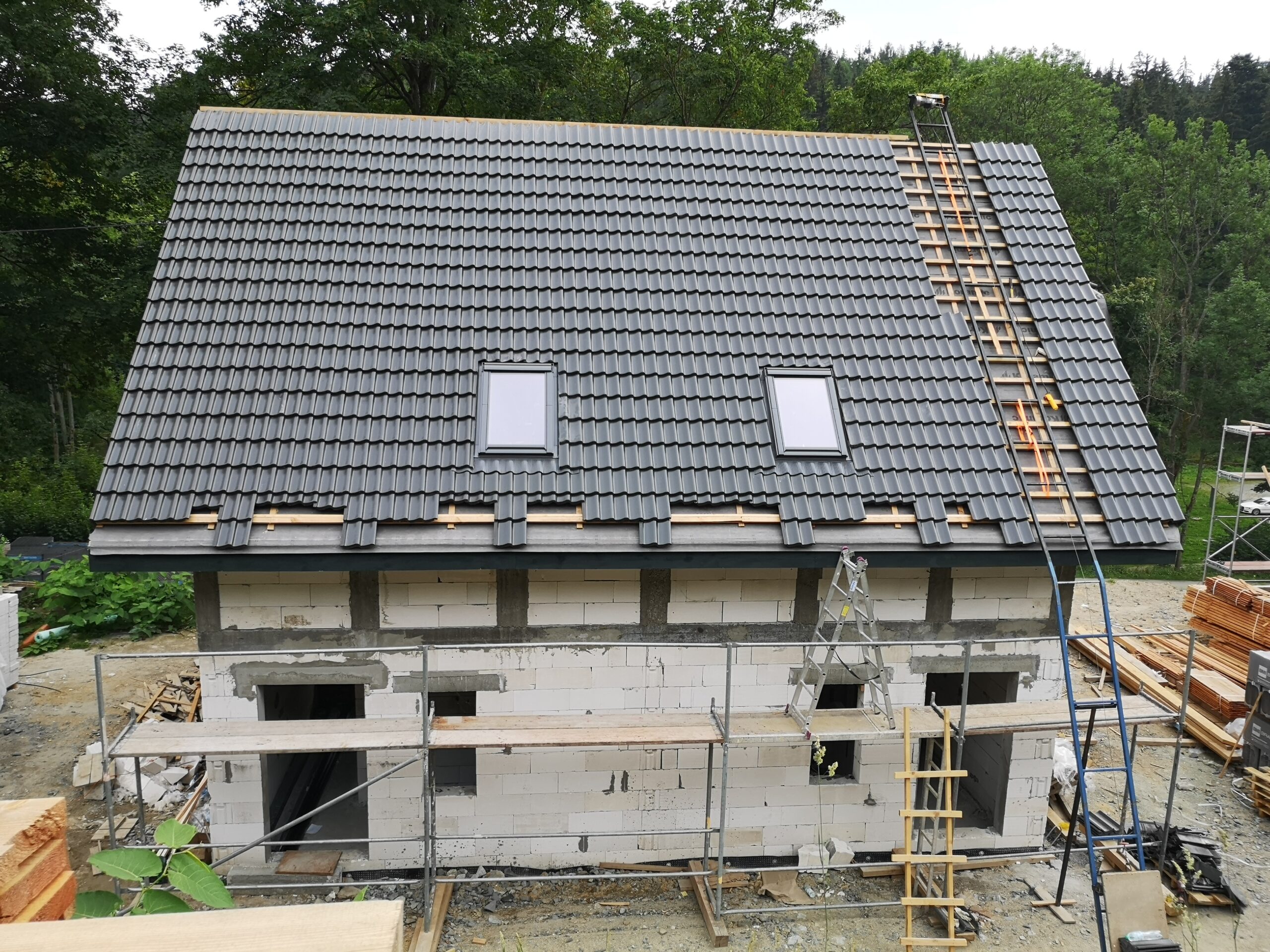

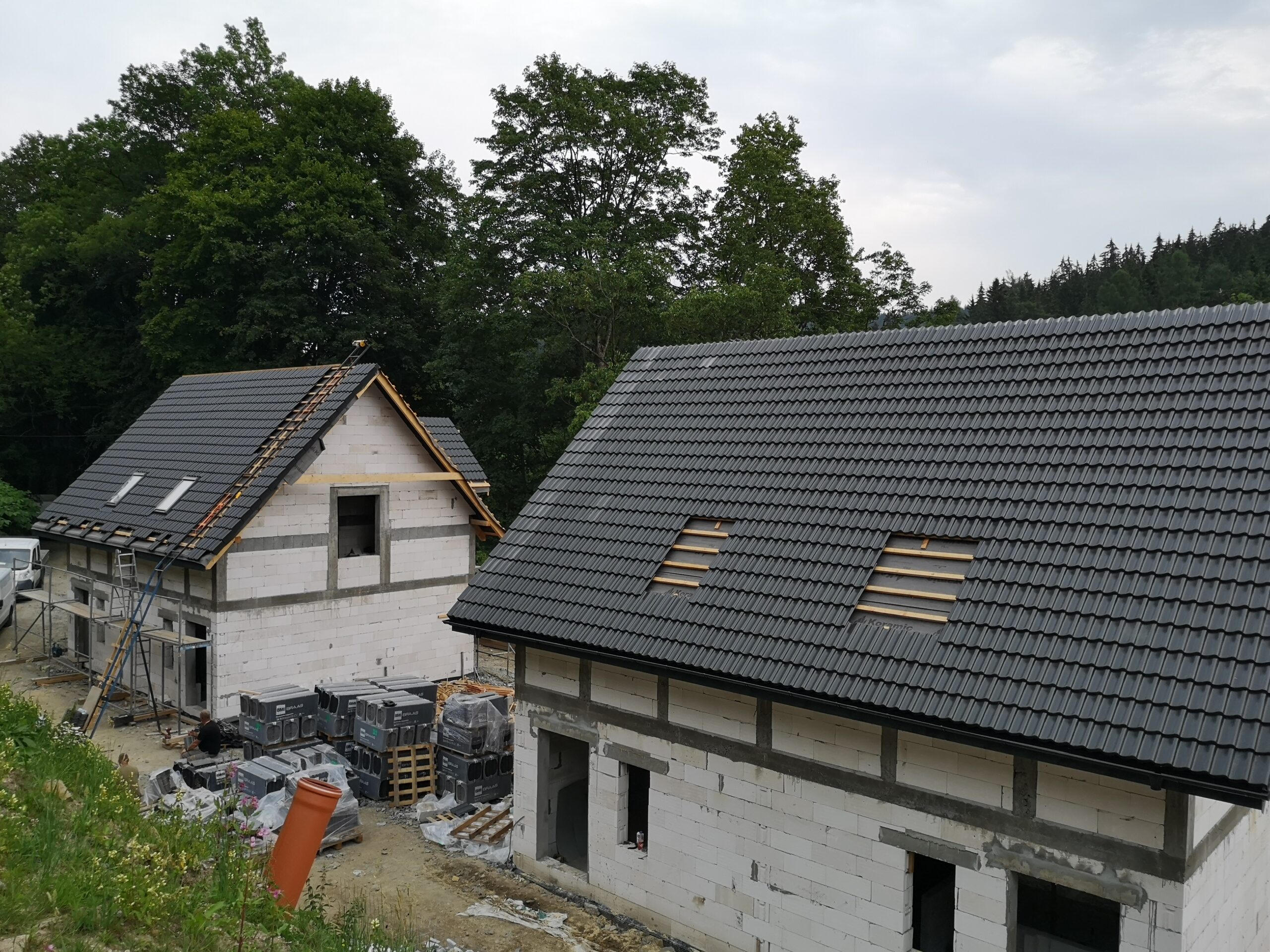

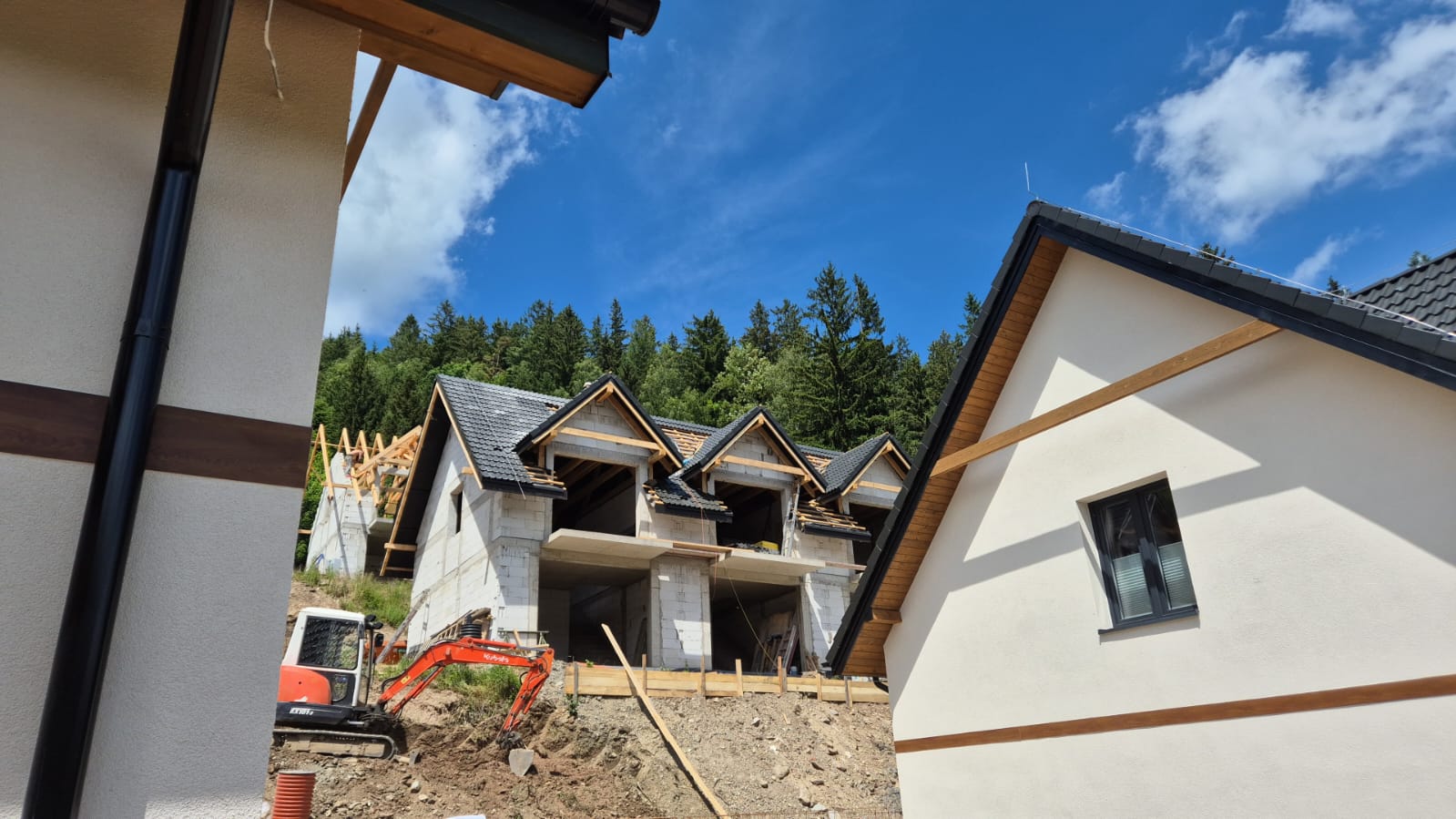

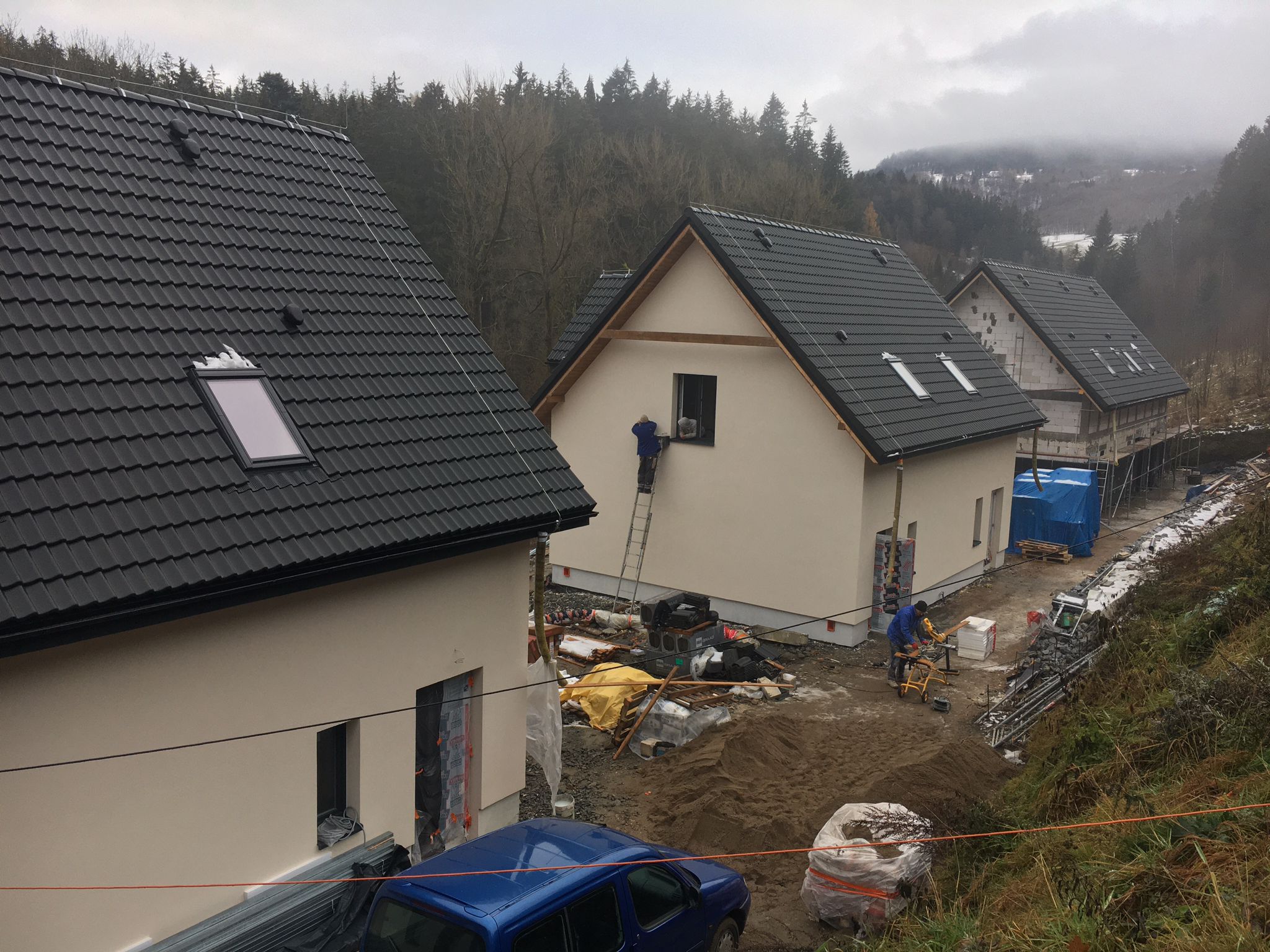

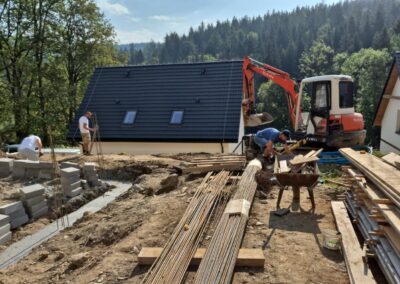

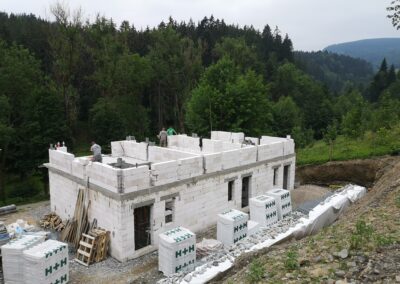

Postępy prac przy apartamentach od 17 do 19

Maj – Czerwiec

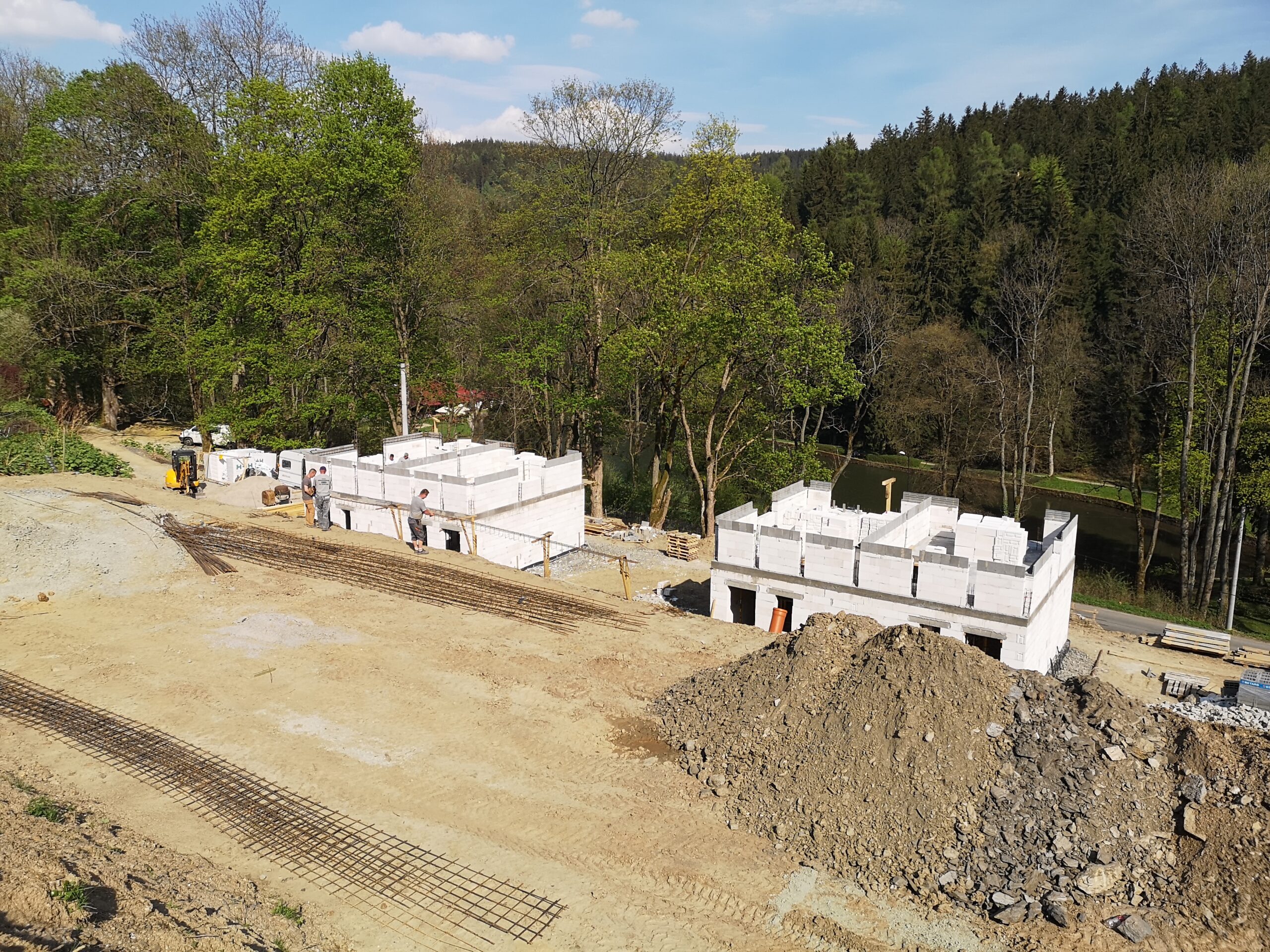

Postępy prac przy apartamentach od 8 do 10

Maj – Czerwiec

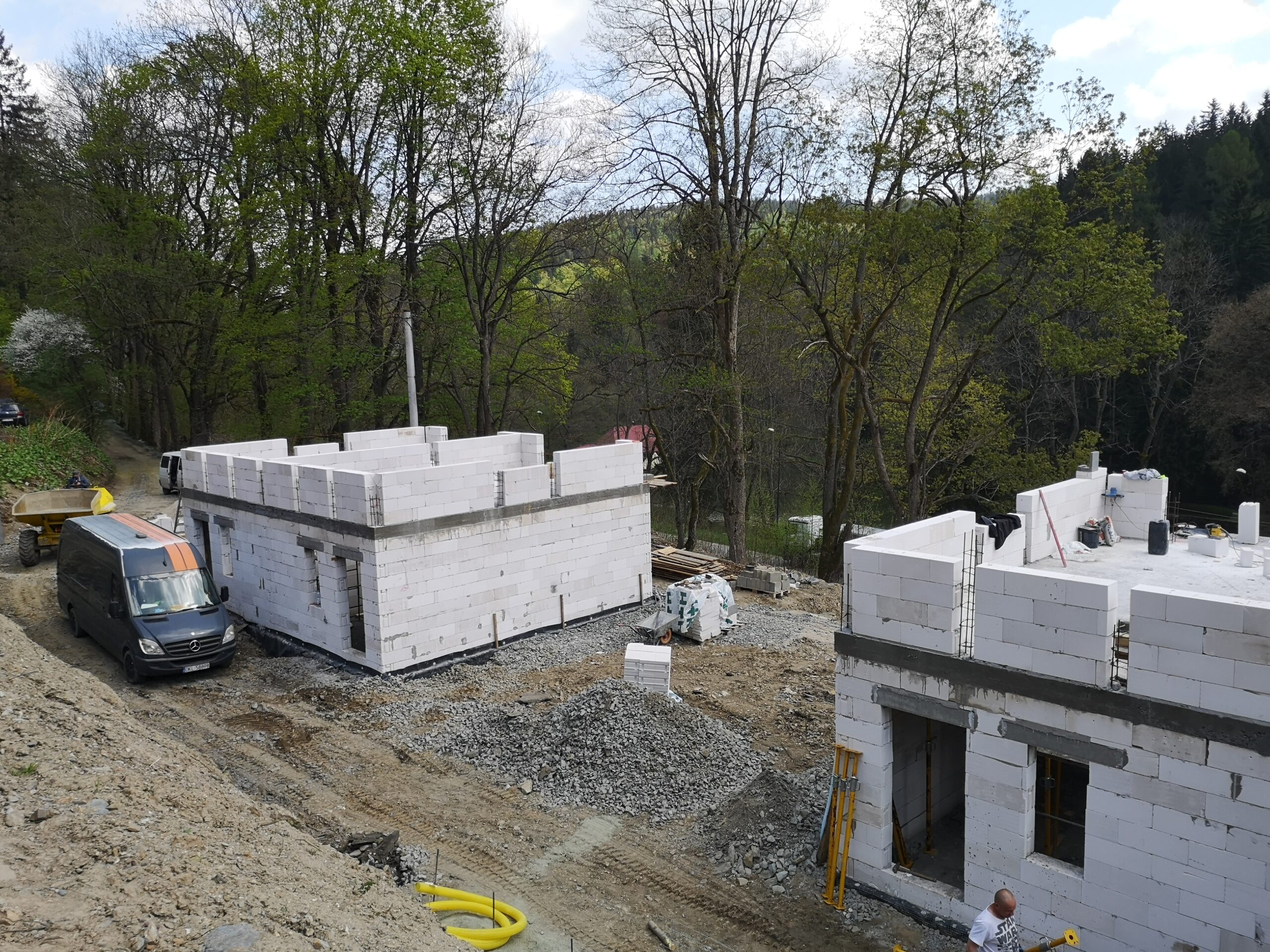

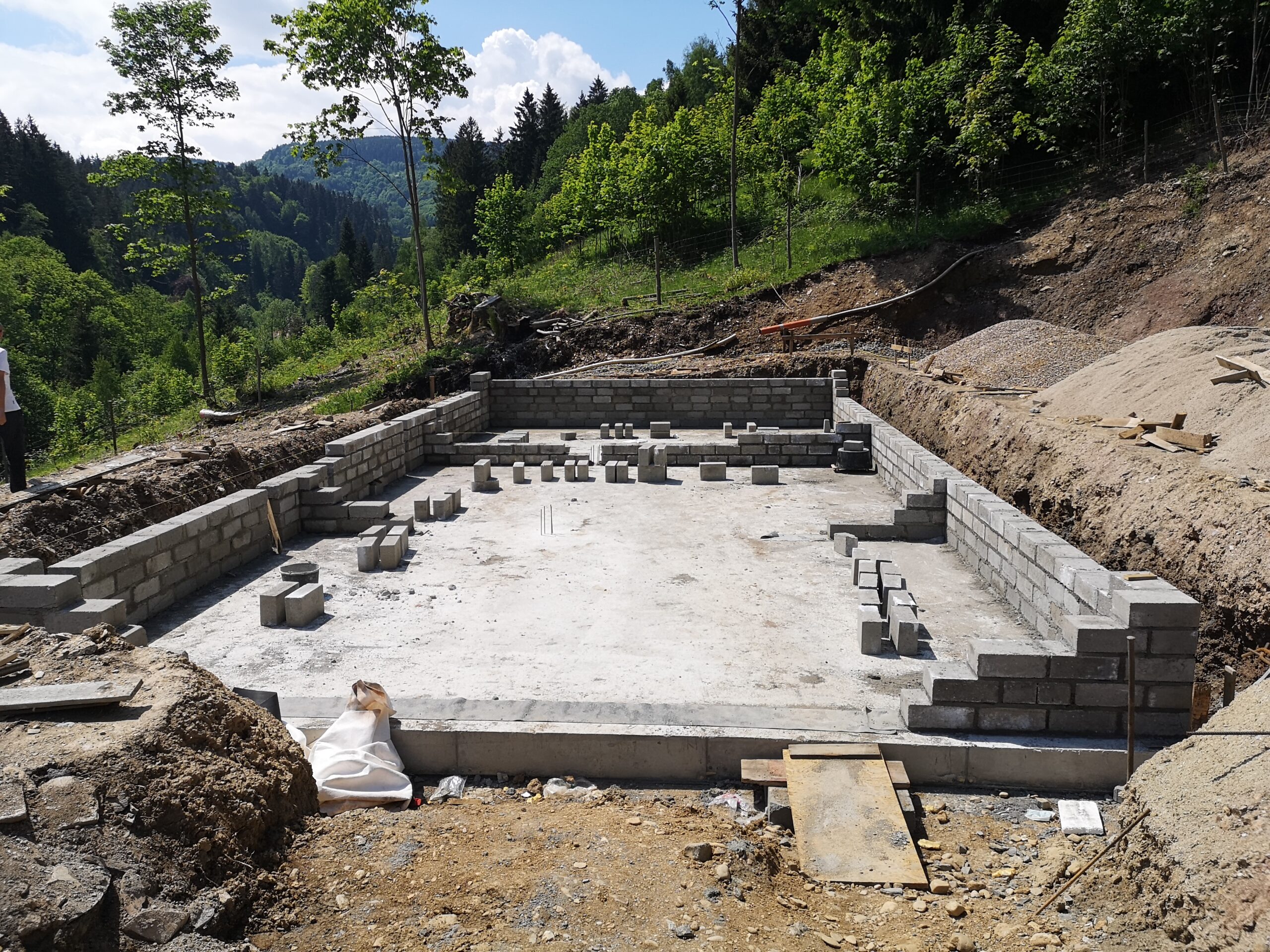

Postępy prac przy apartamentach od 1 do 7

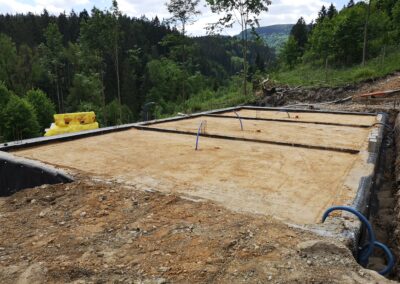

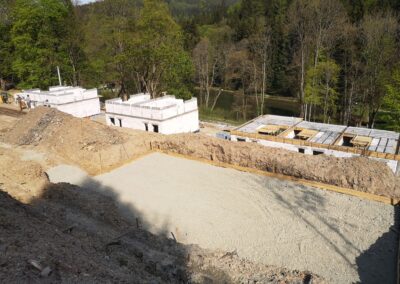

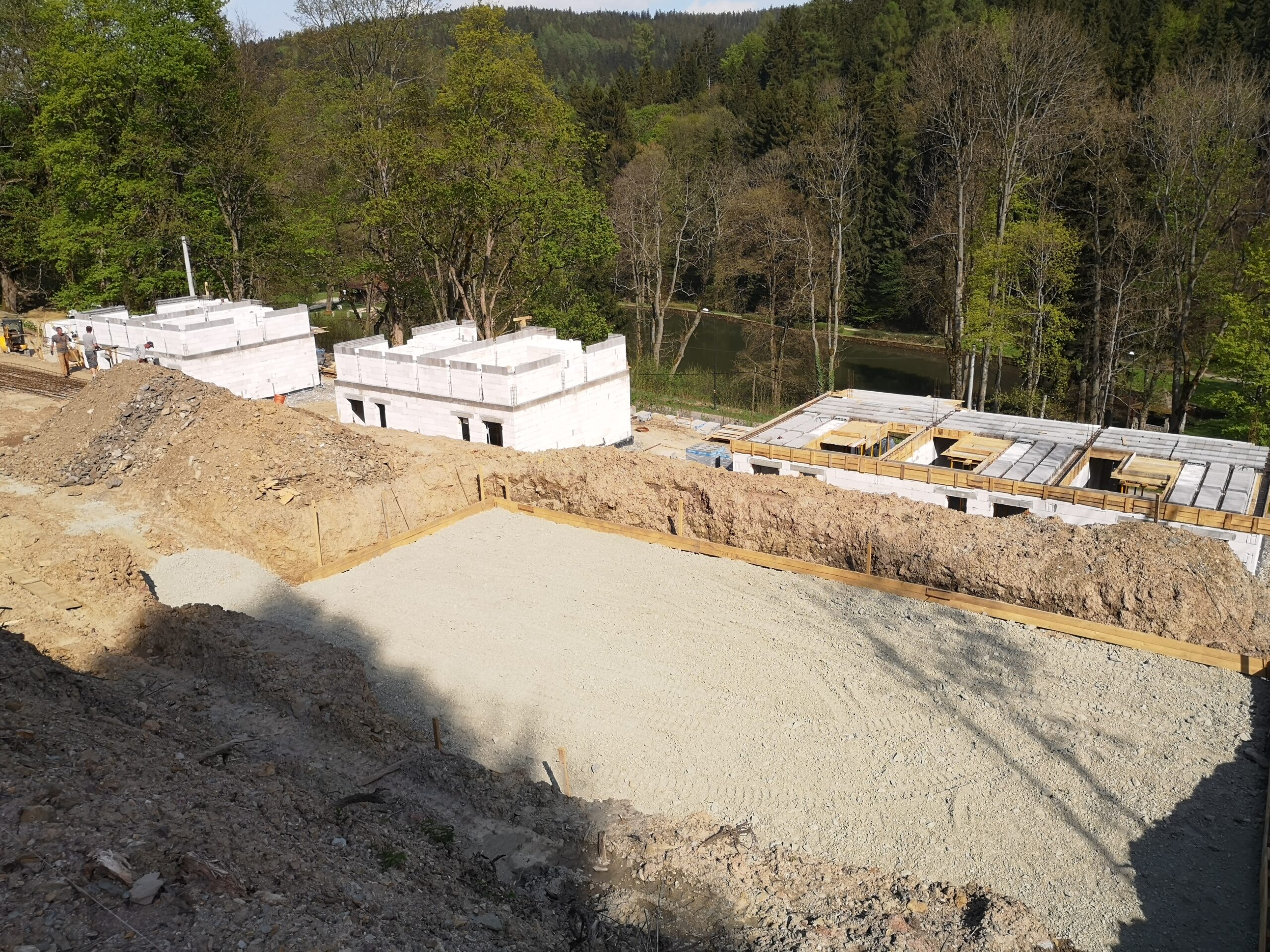

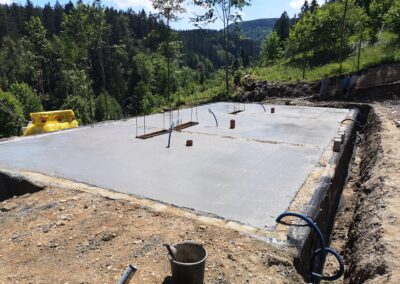

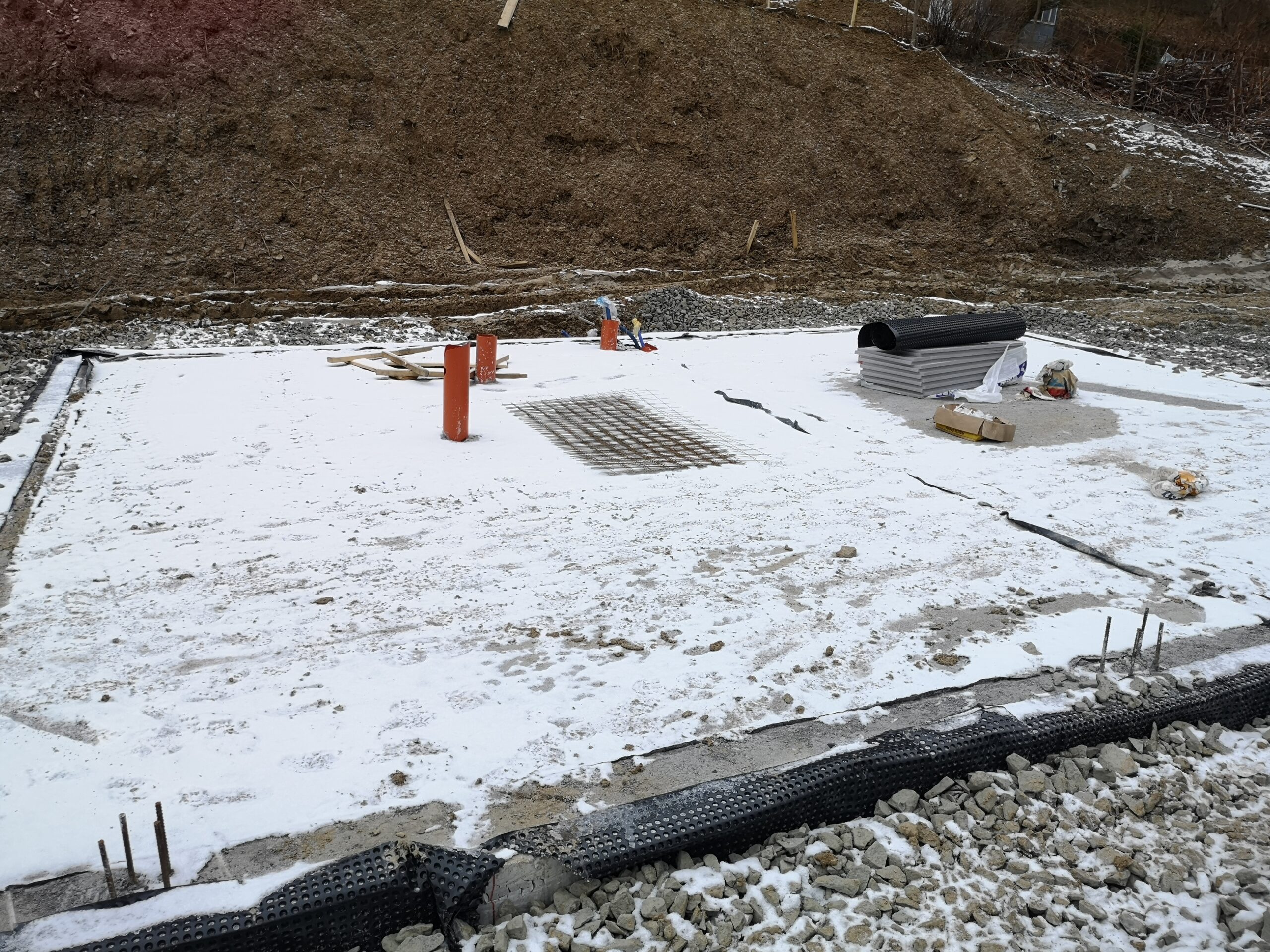

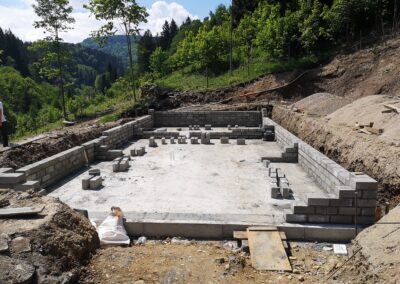

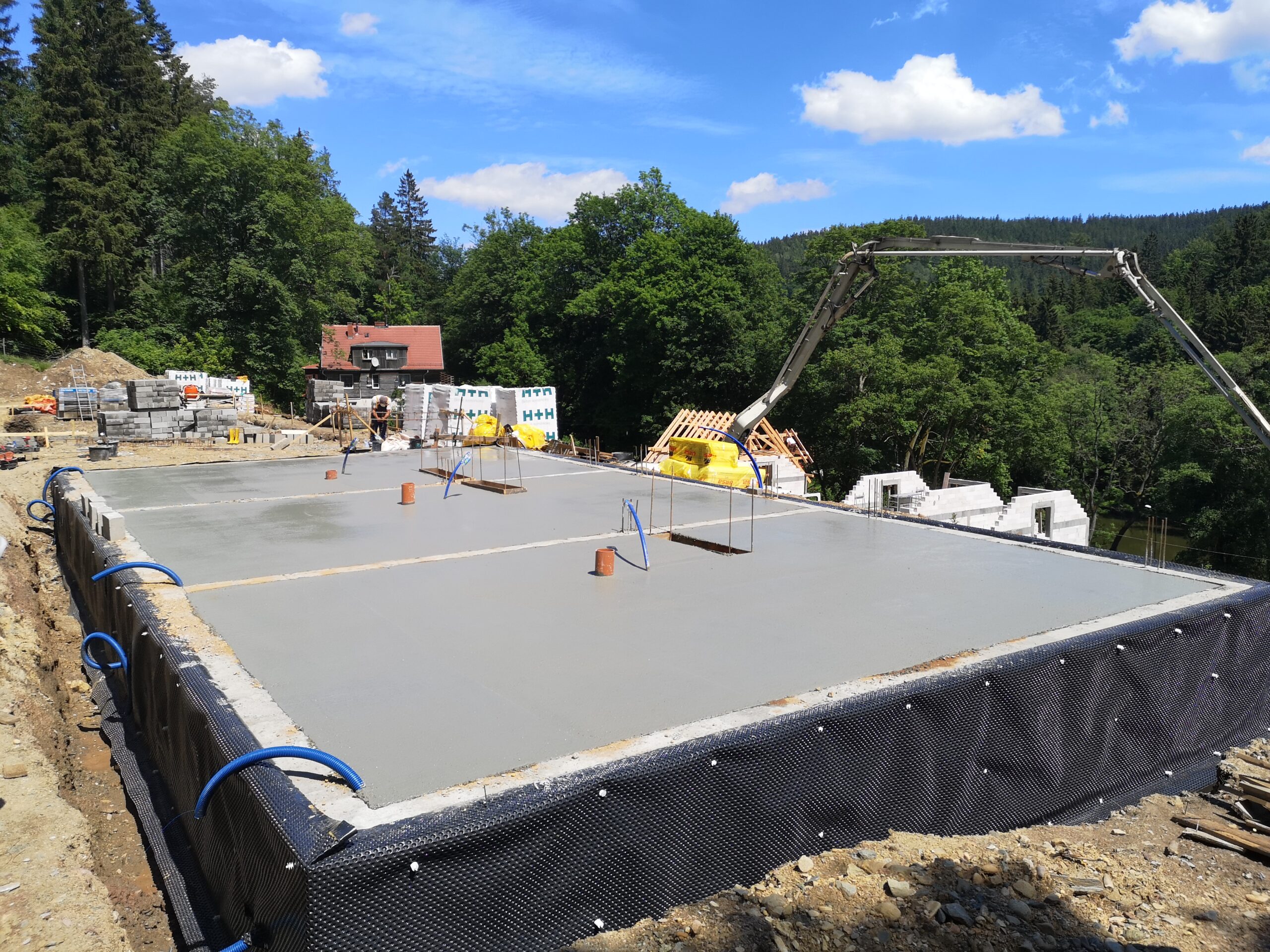

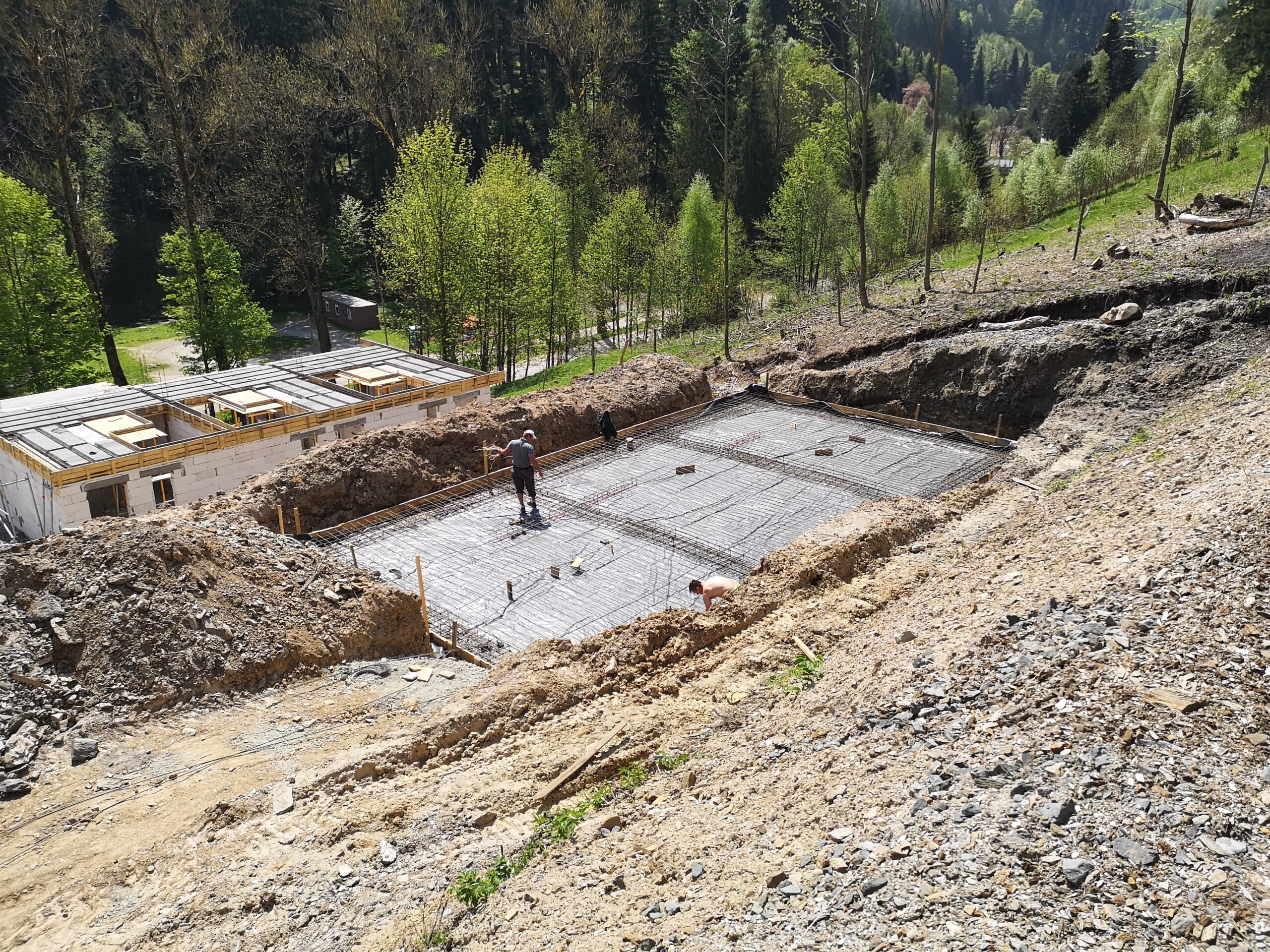

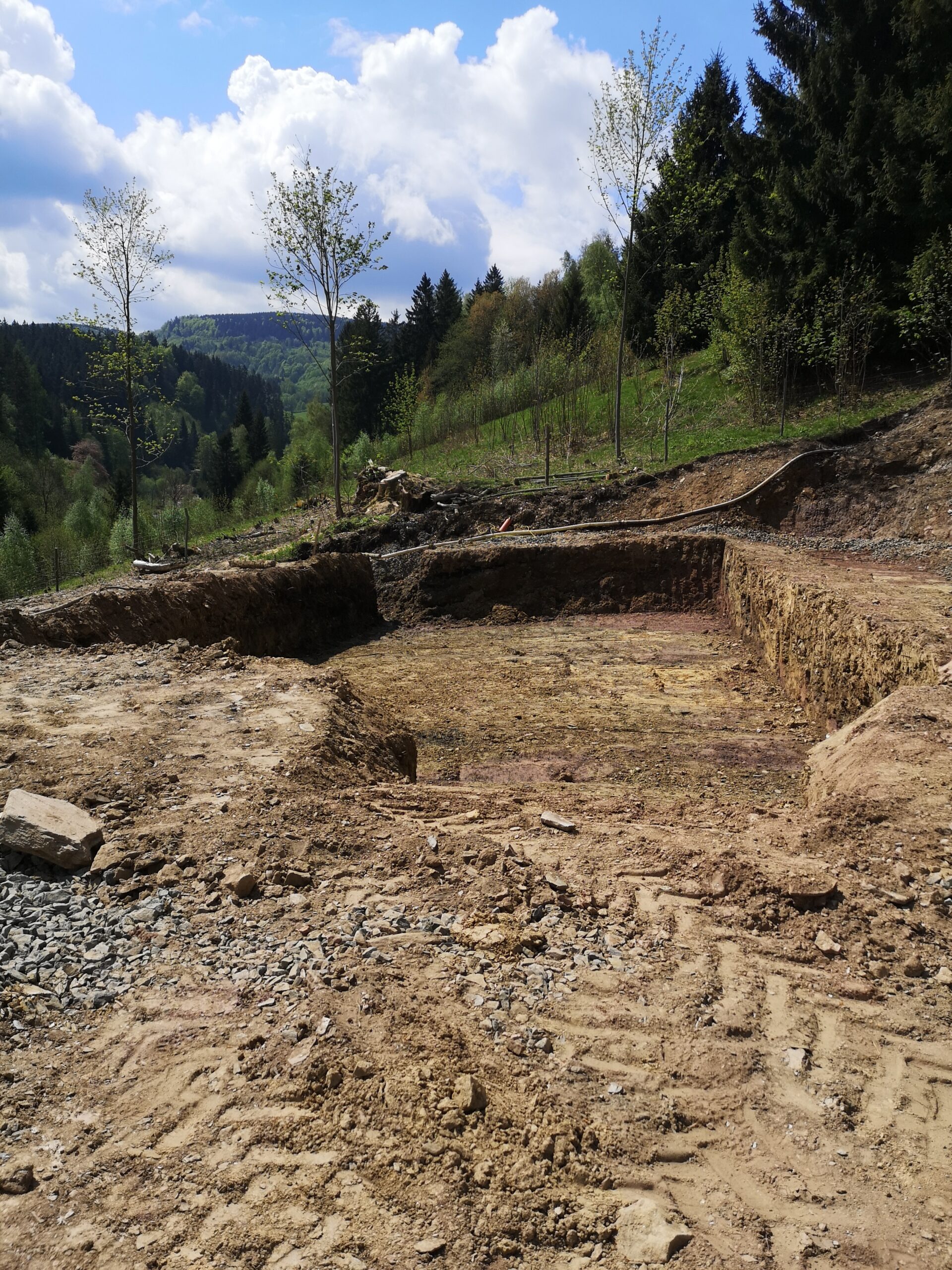

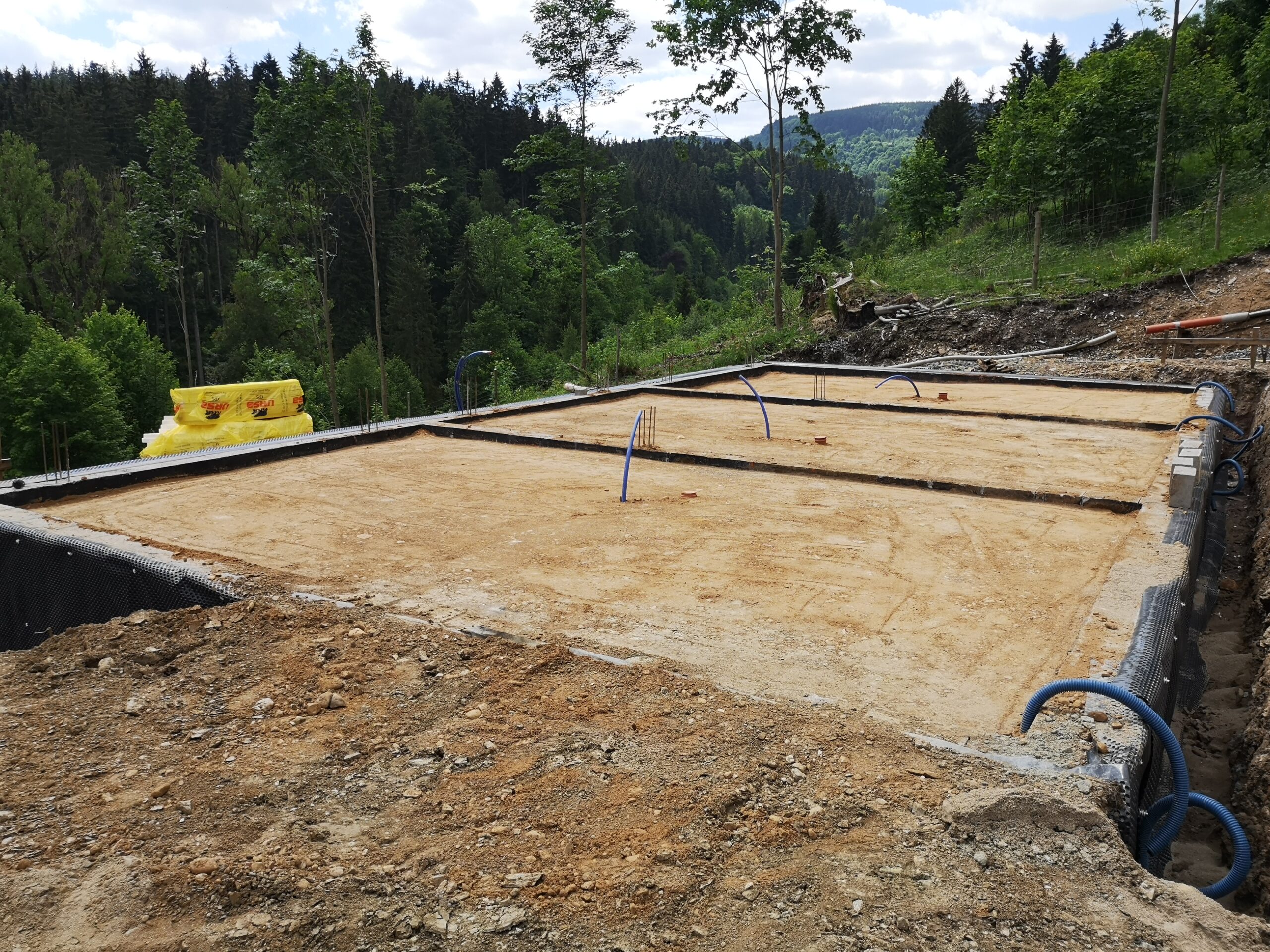

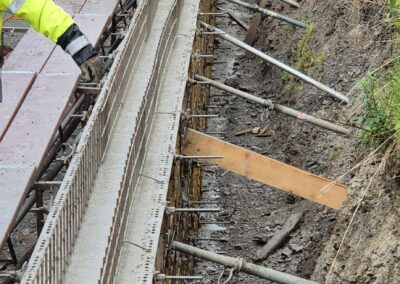

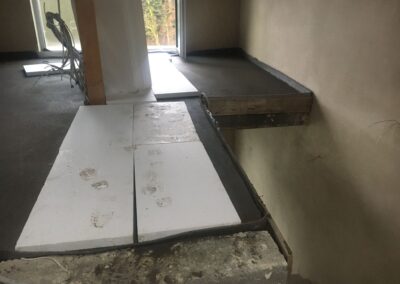

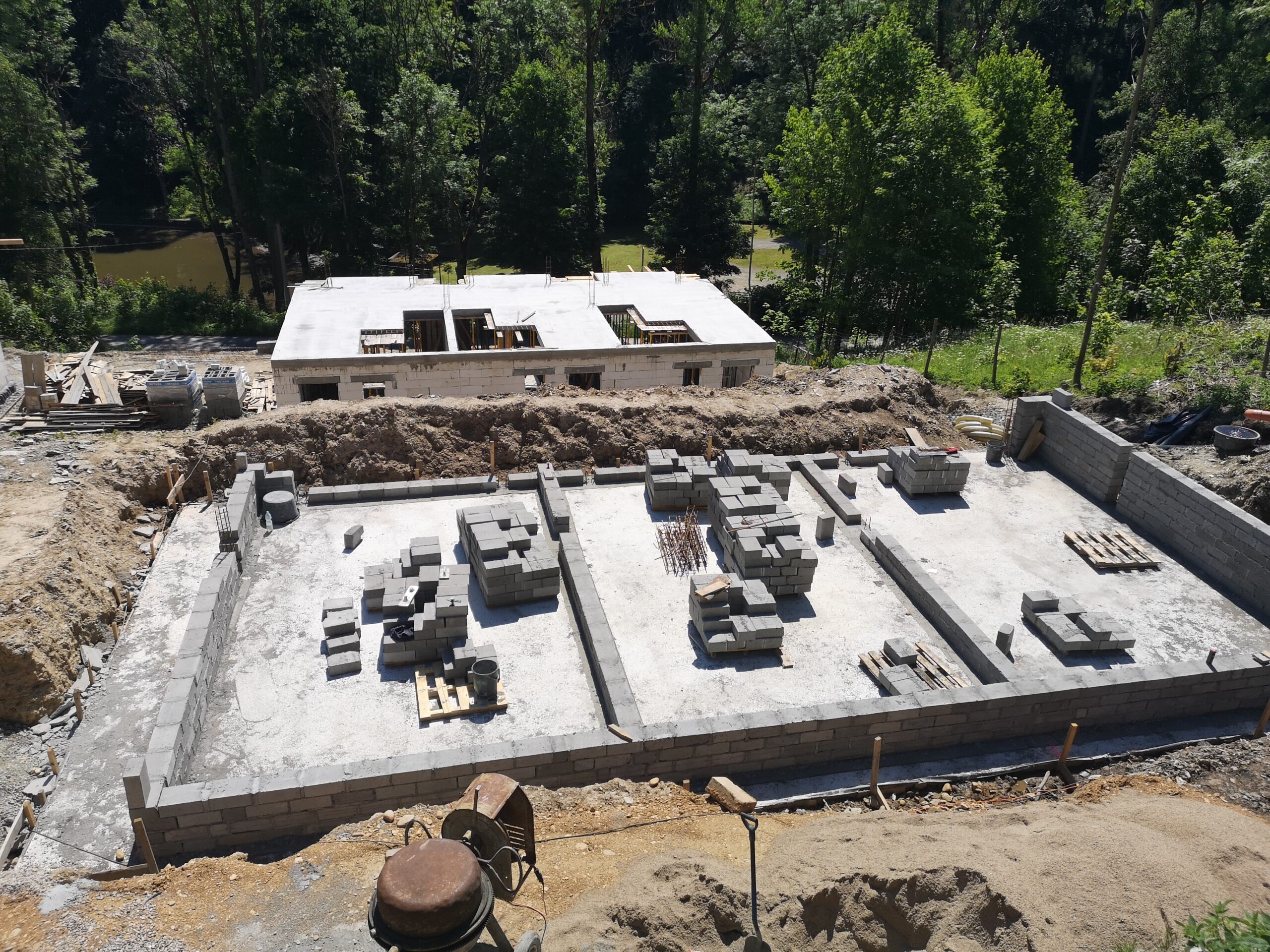

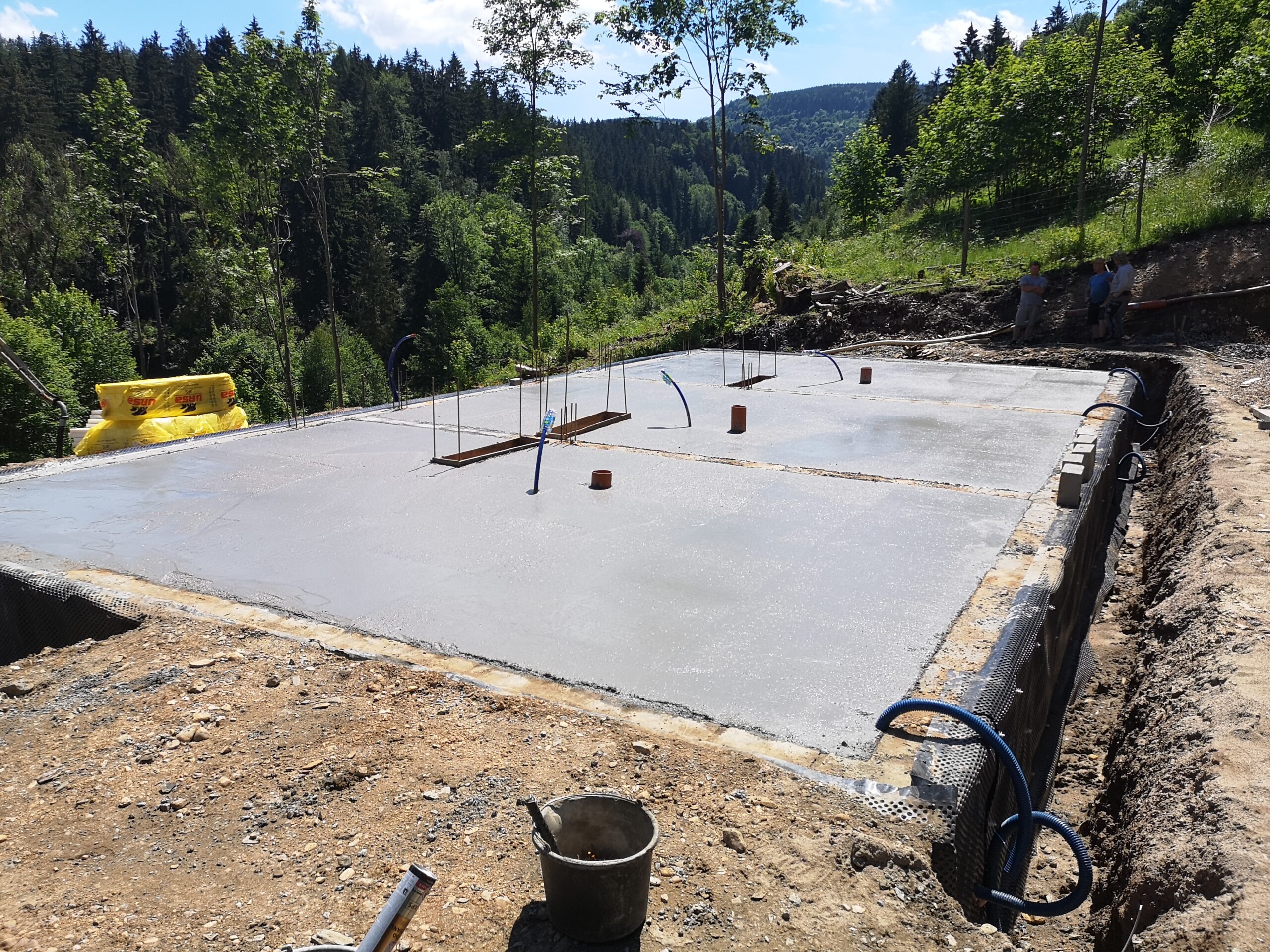

Przygotowanie płyty fundamentowej pod apartament 17, 18 i 19

Przygotowanie płyty fundamentowej pod apartamenty 8, 9 i 10

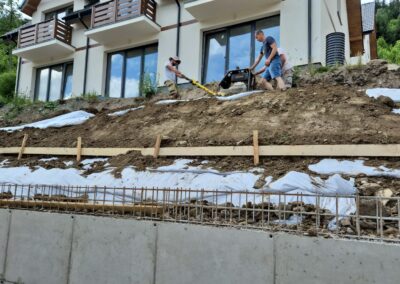

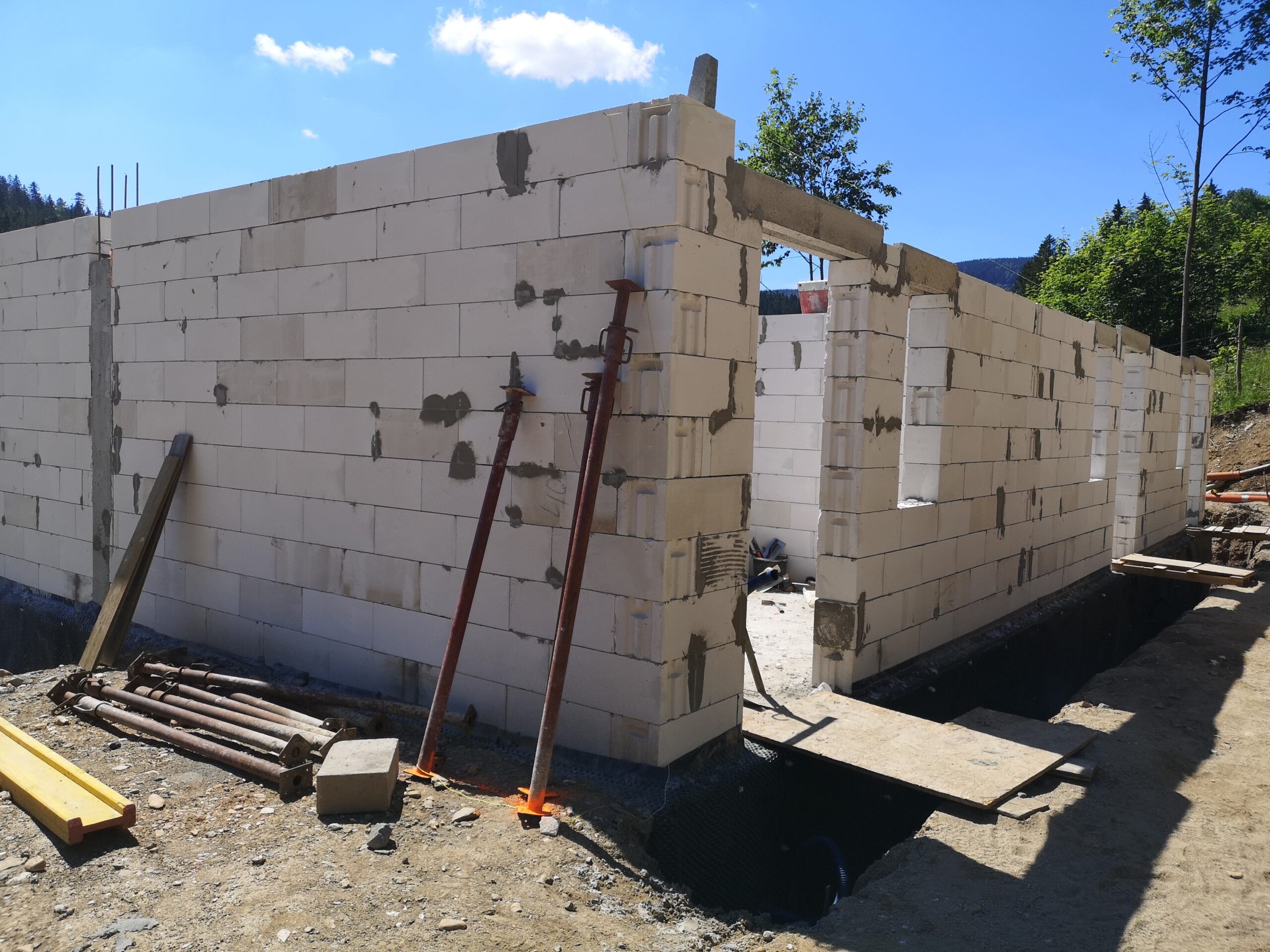

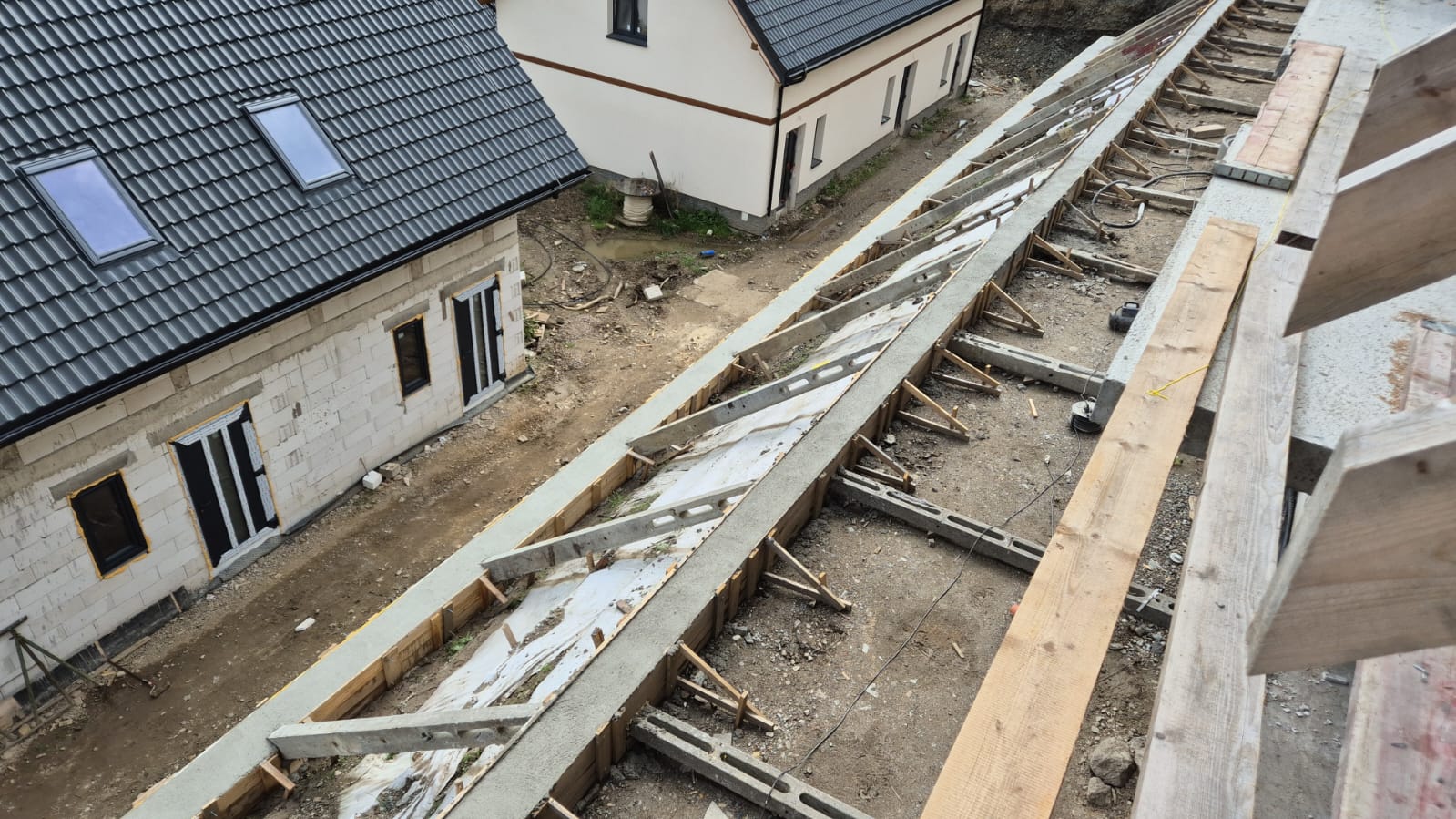

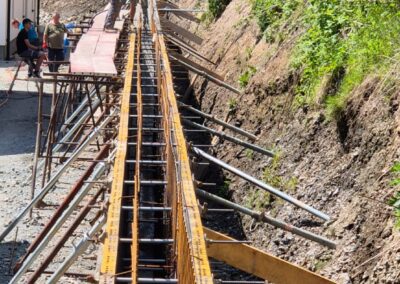

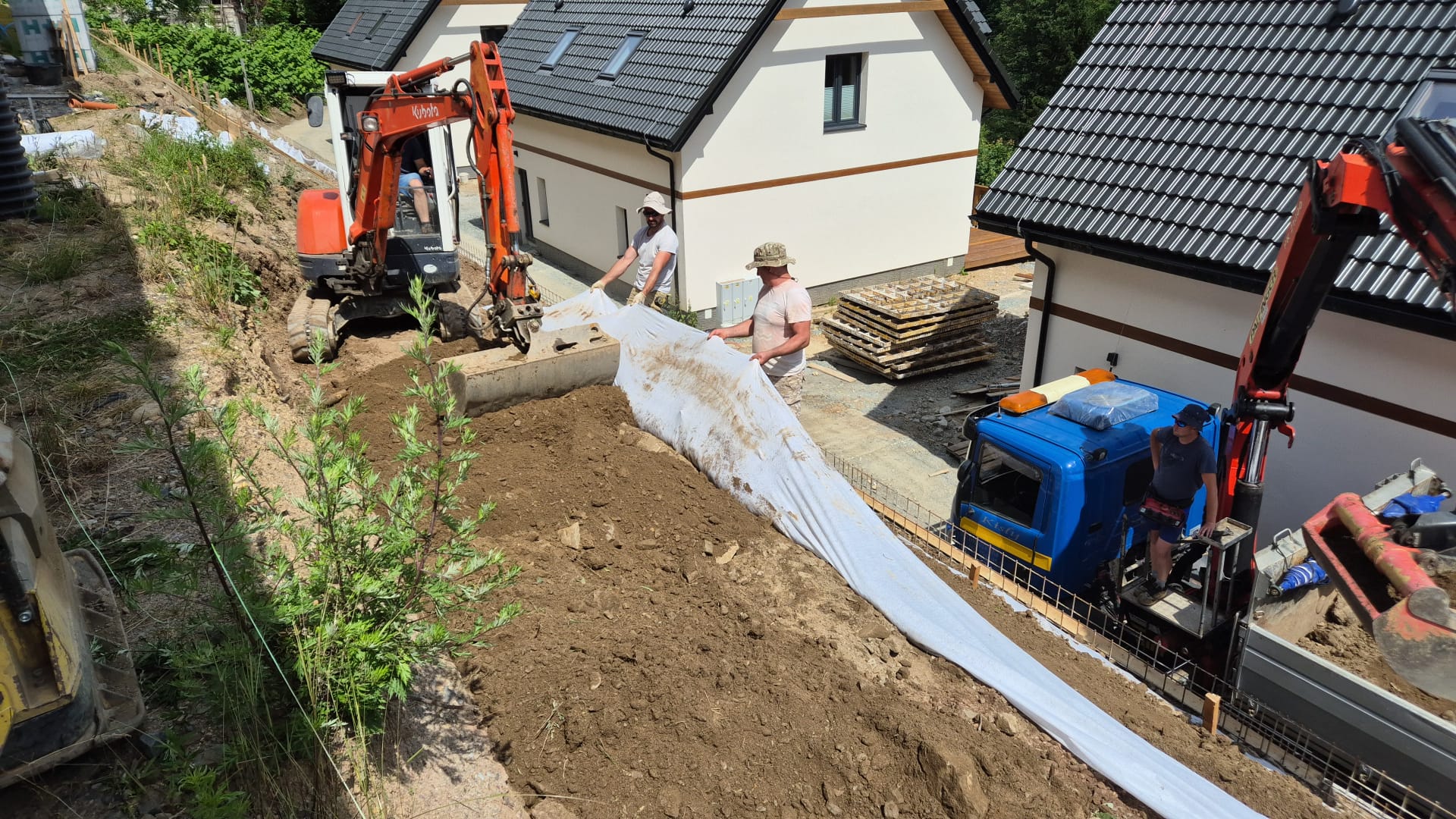

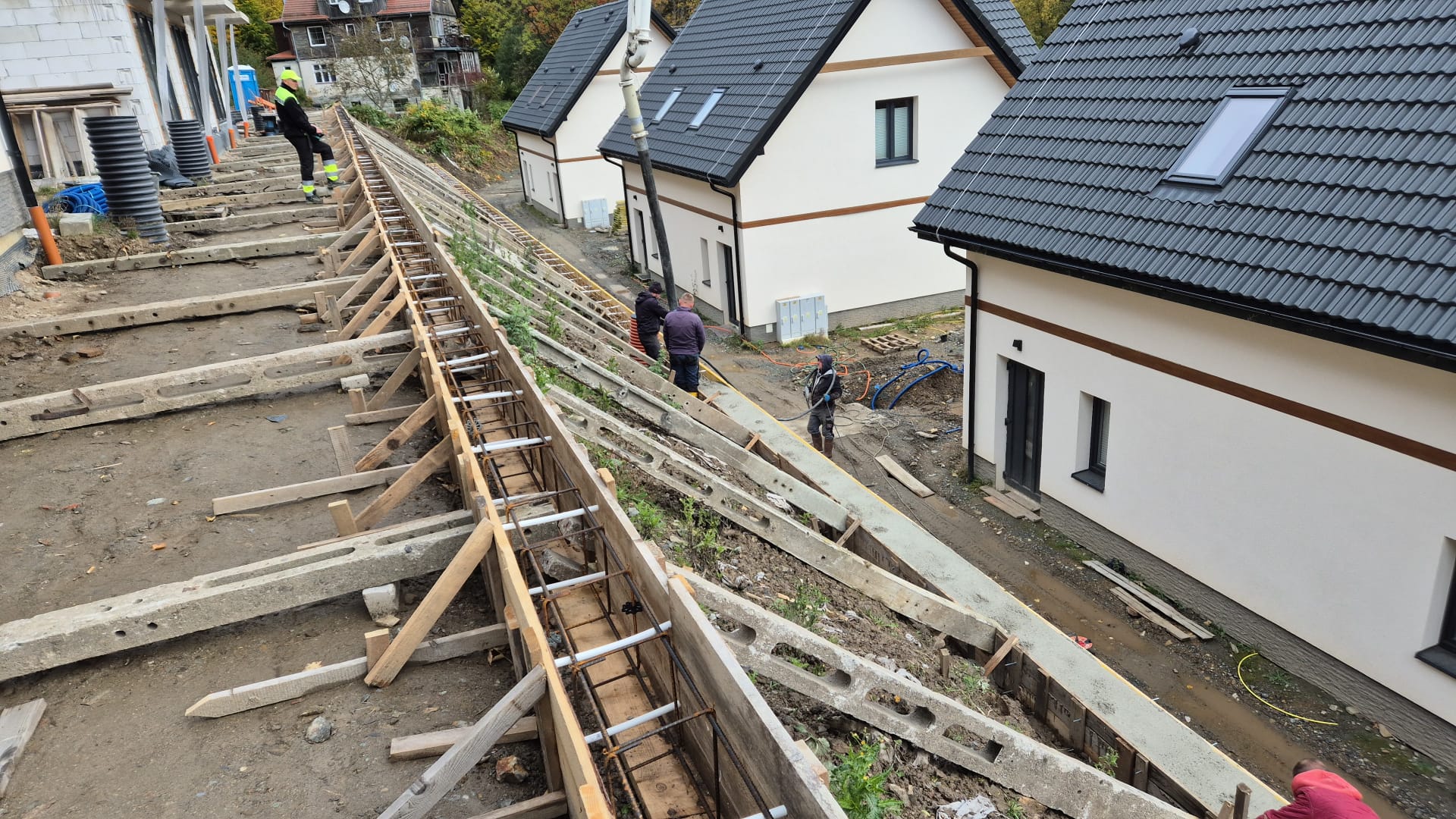

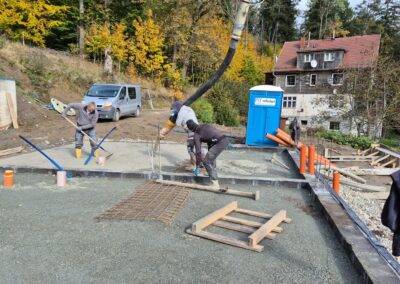

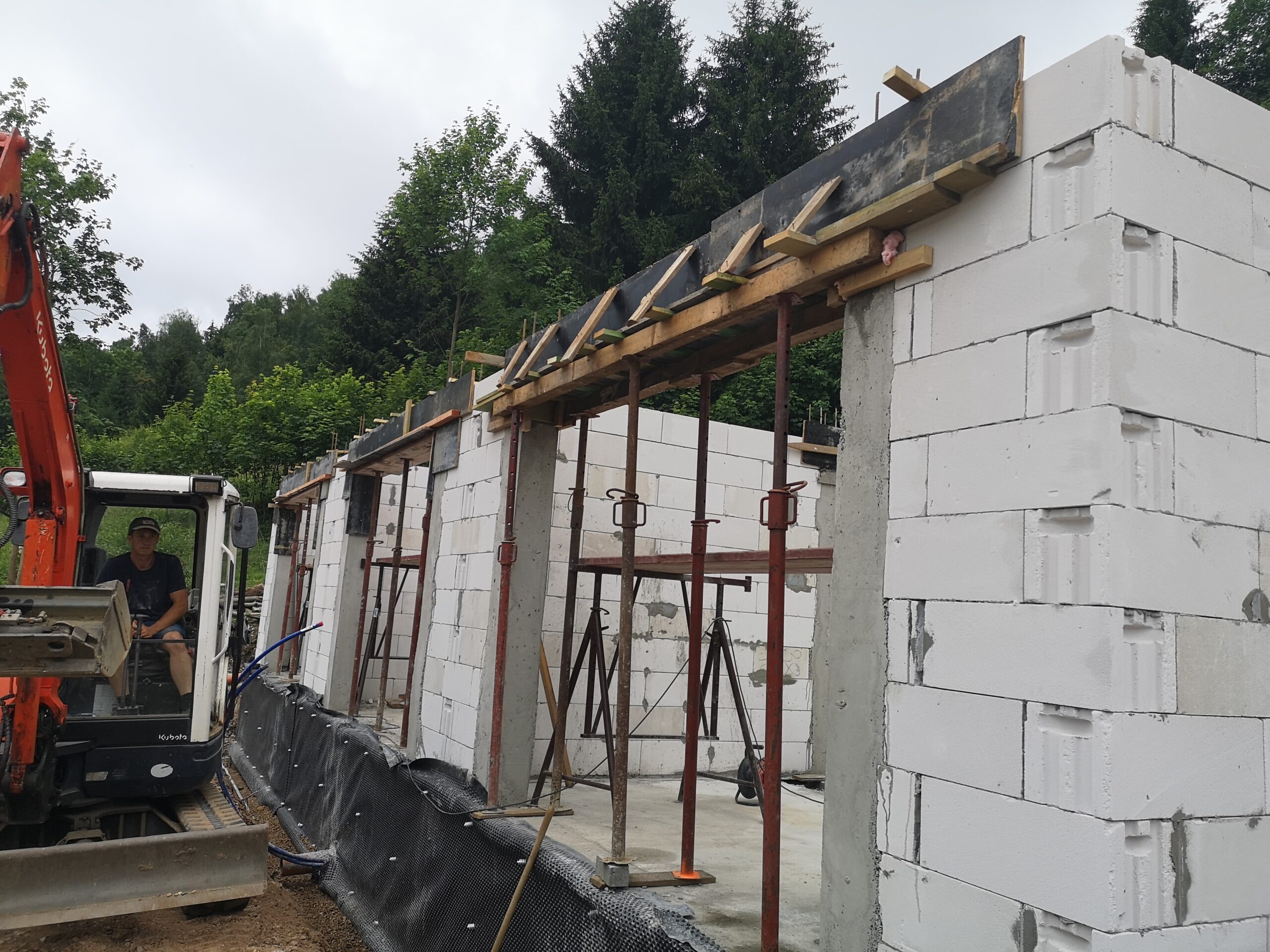

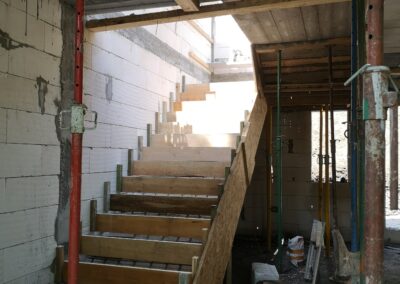

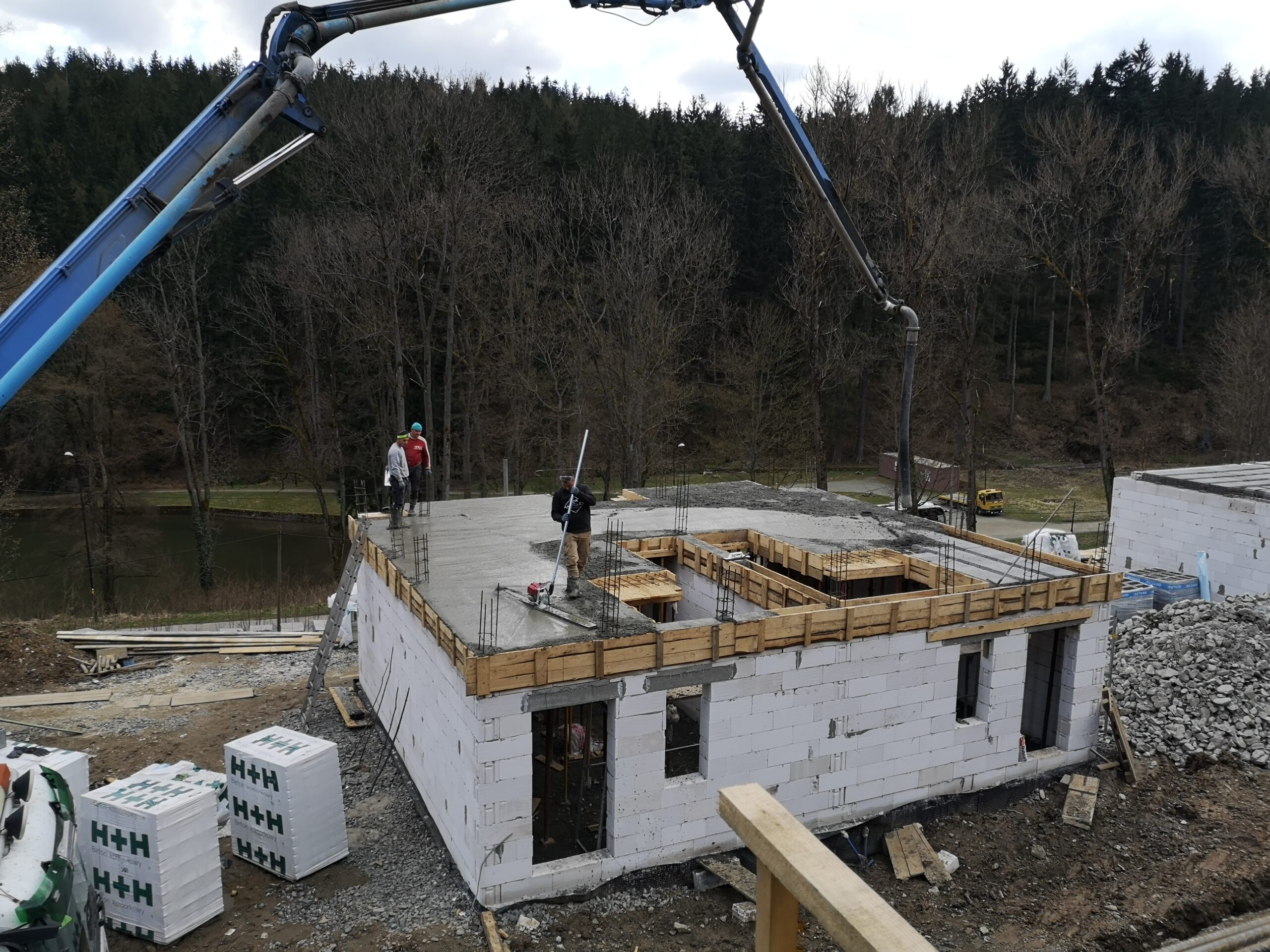

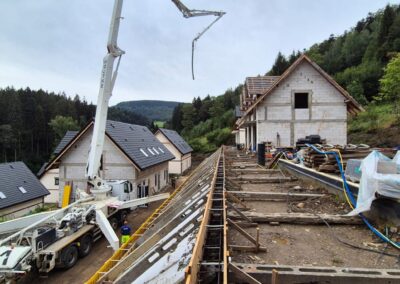

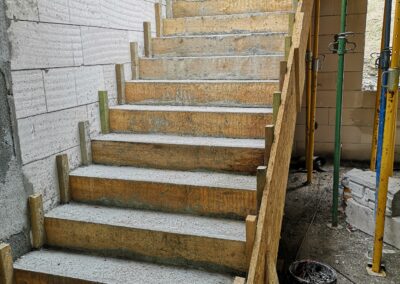

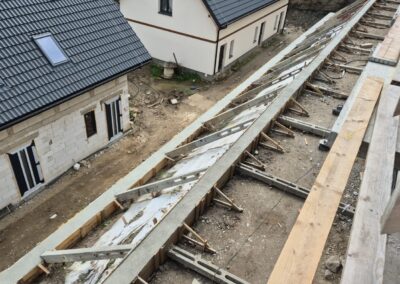

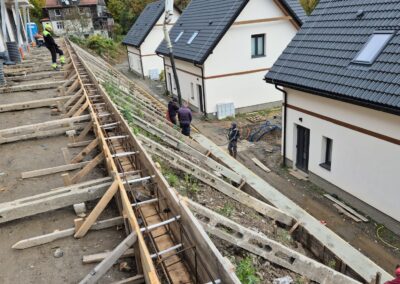

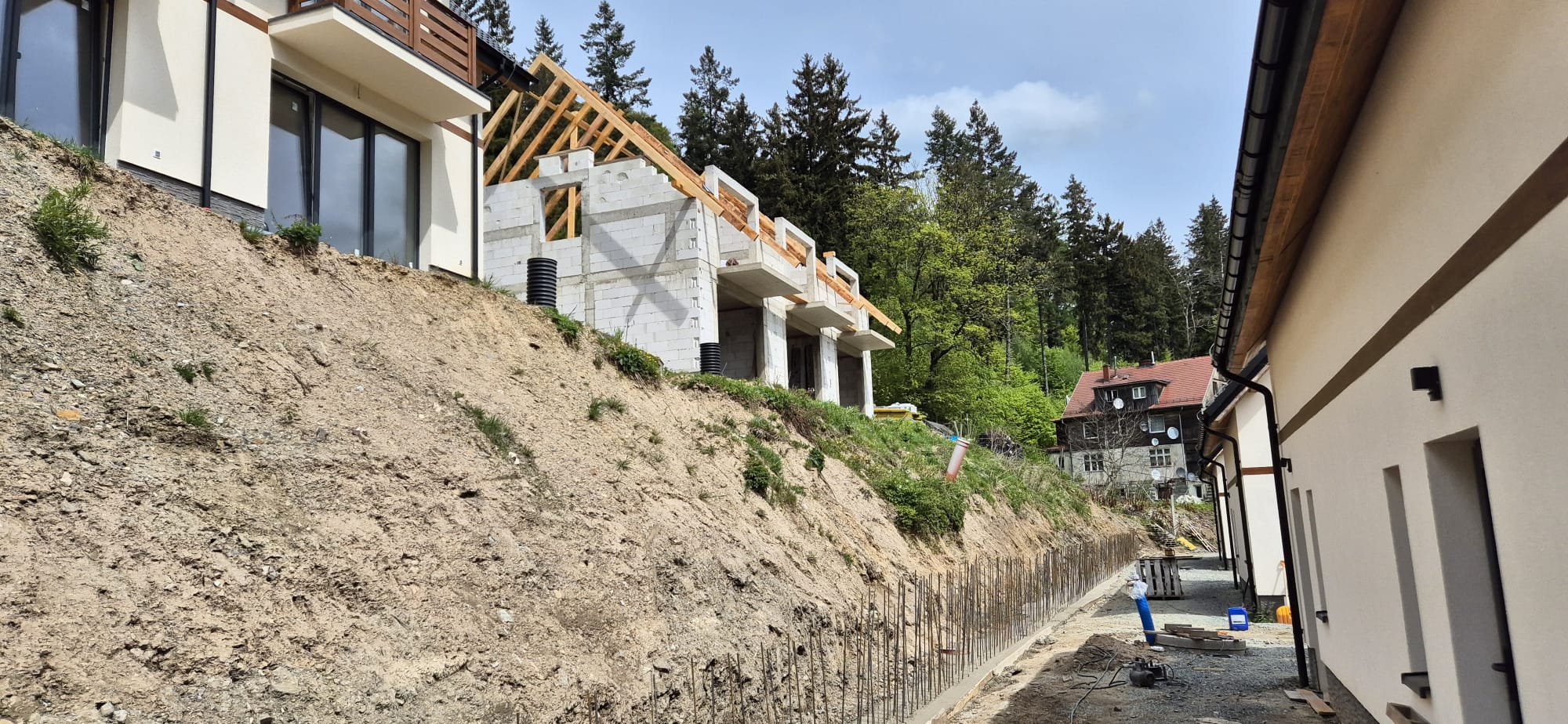

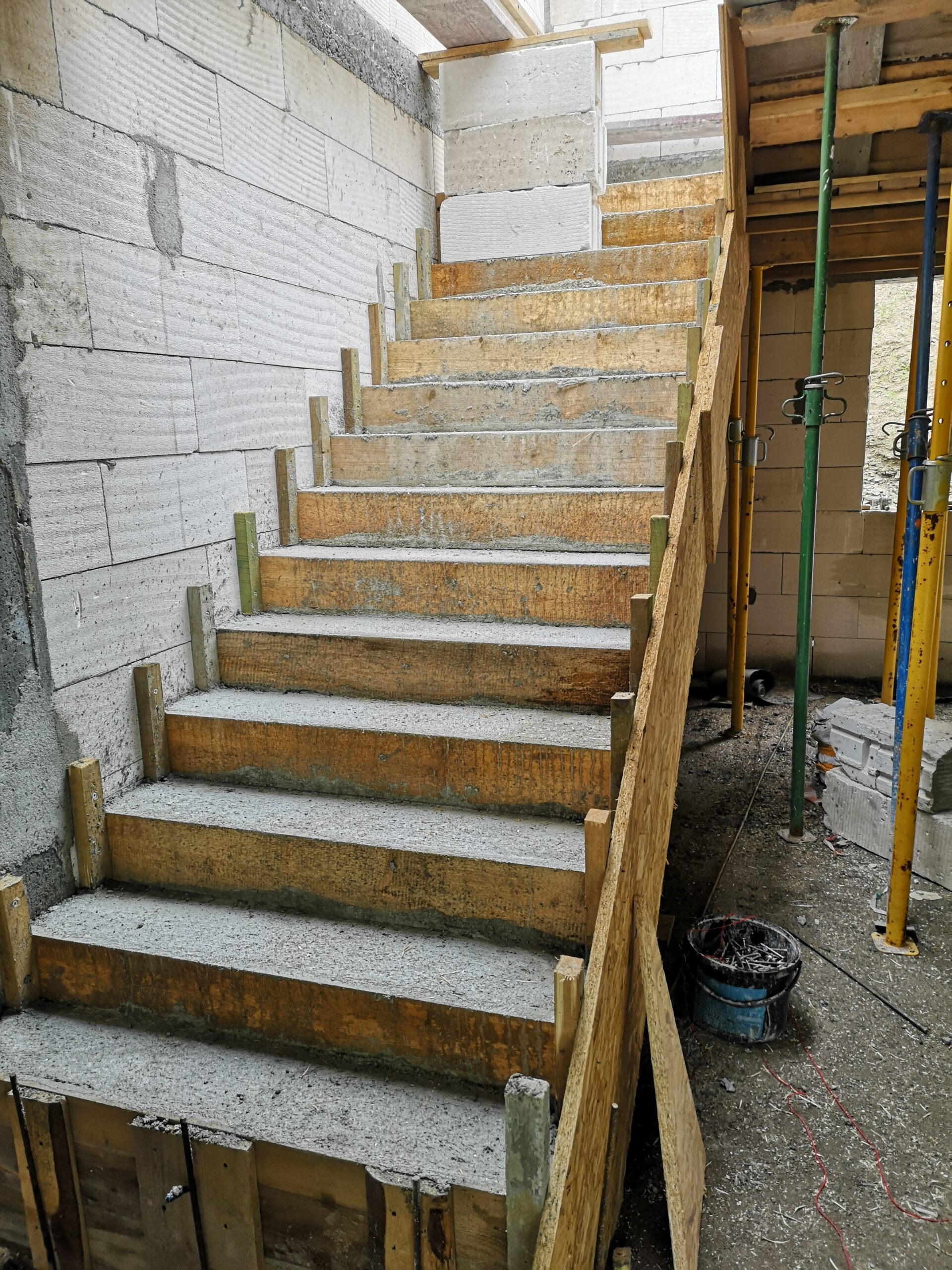

Wznoszenie ścianek kolankowych i szalowanie wieńców

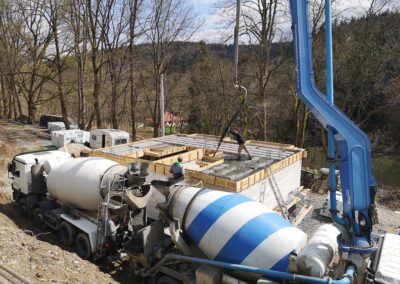

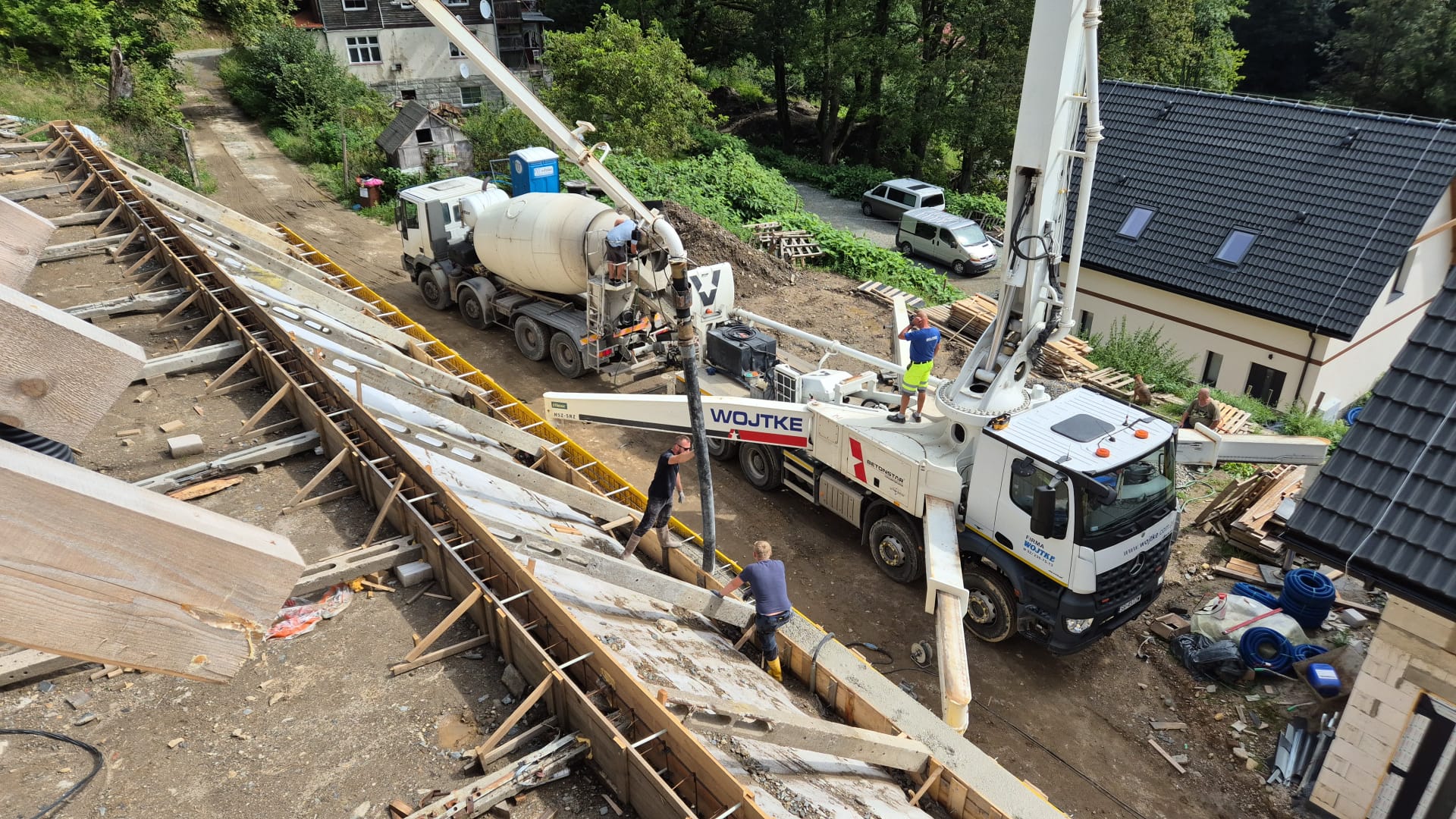

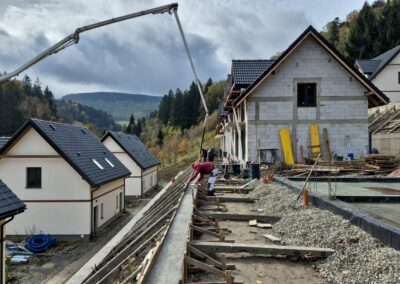

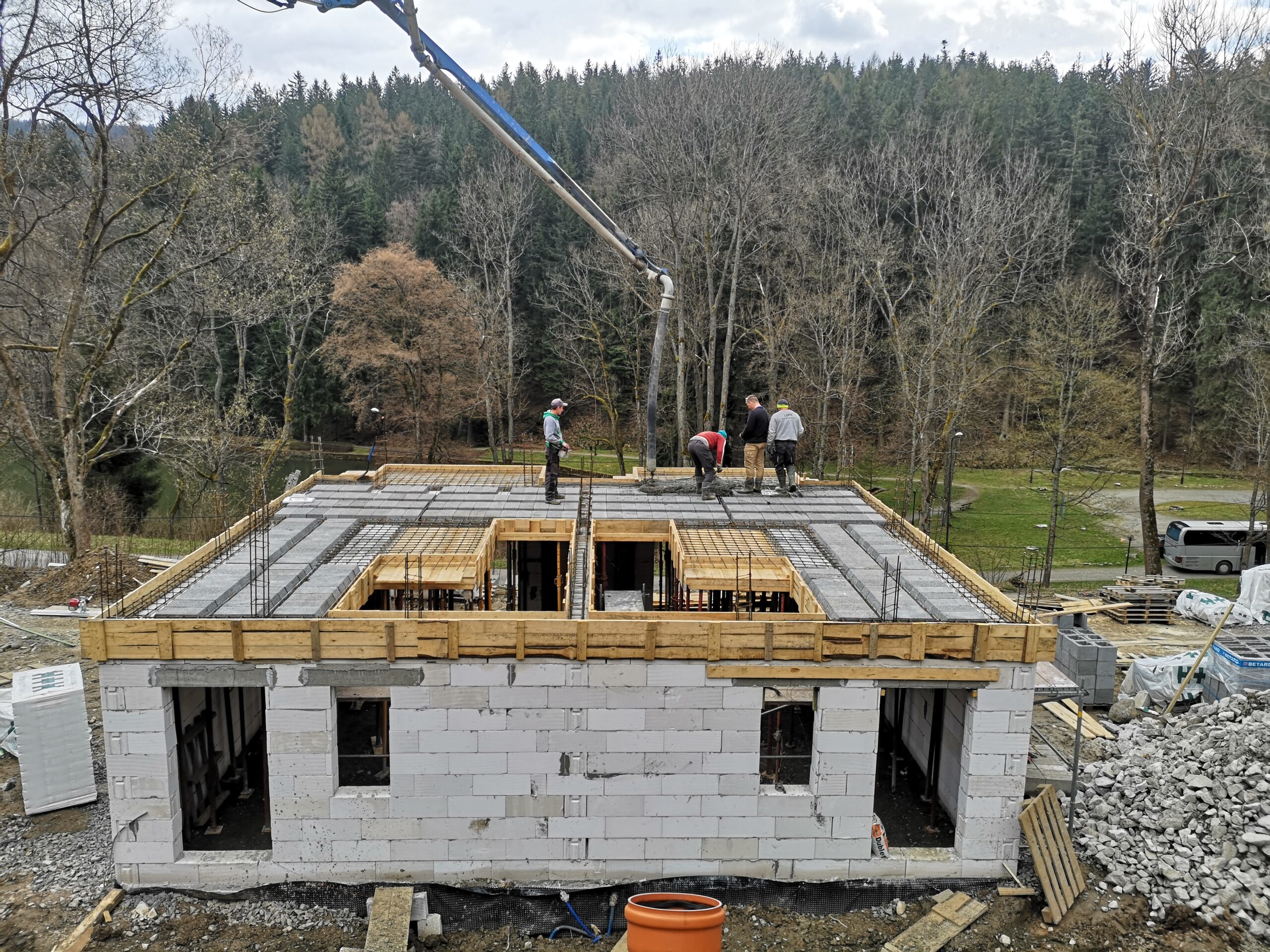

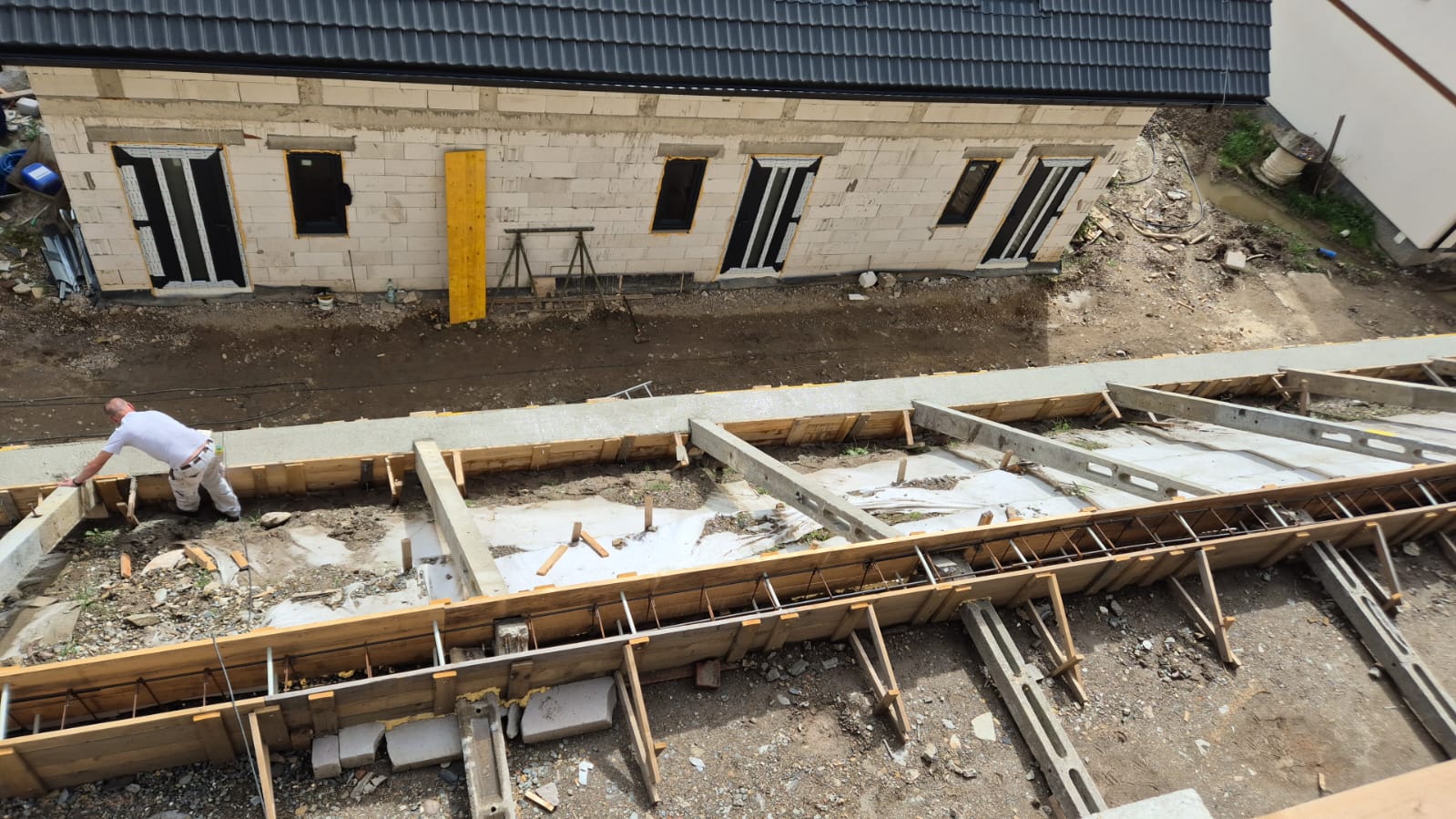

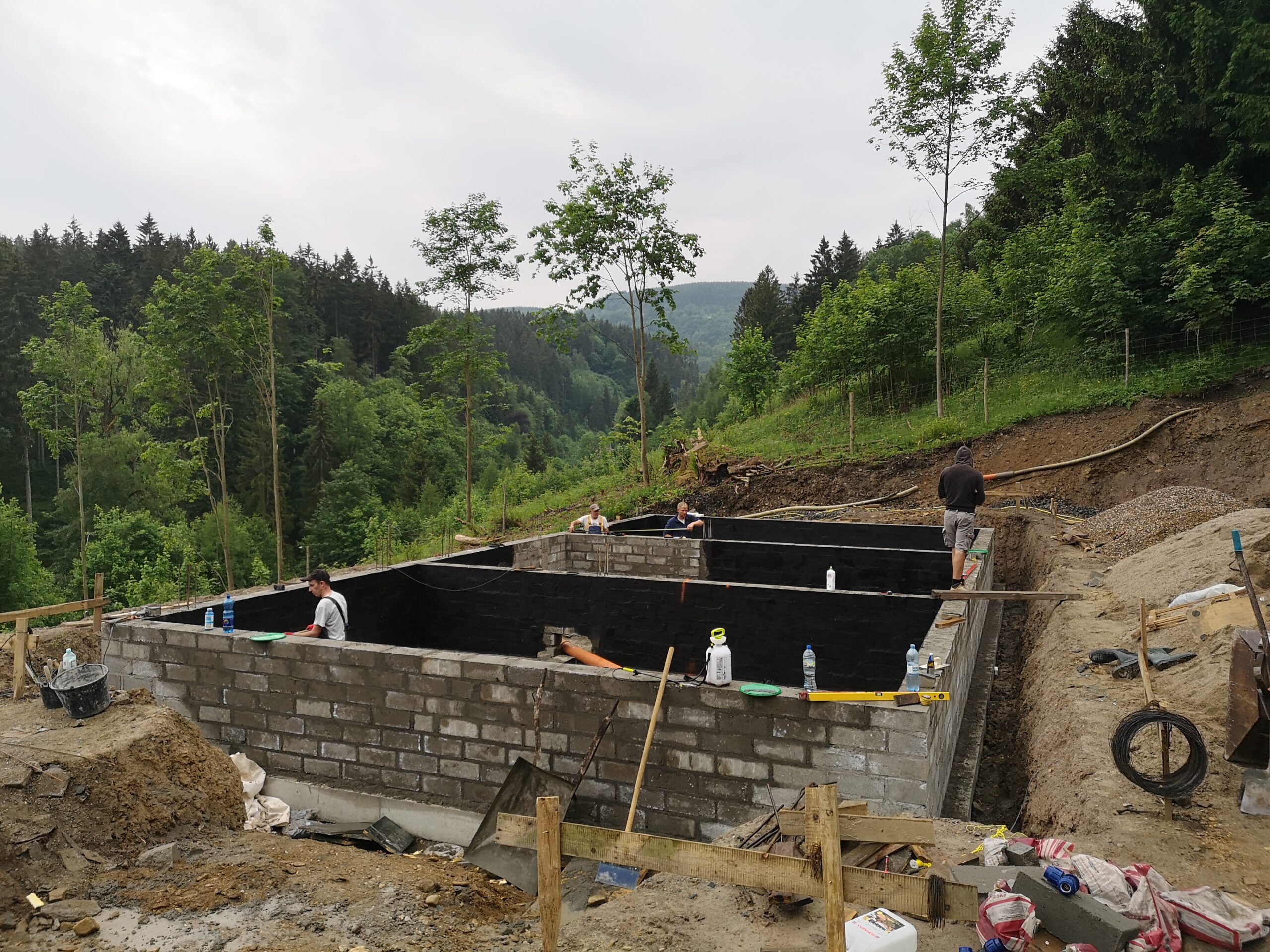

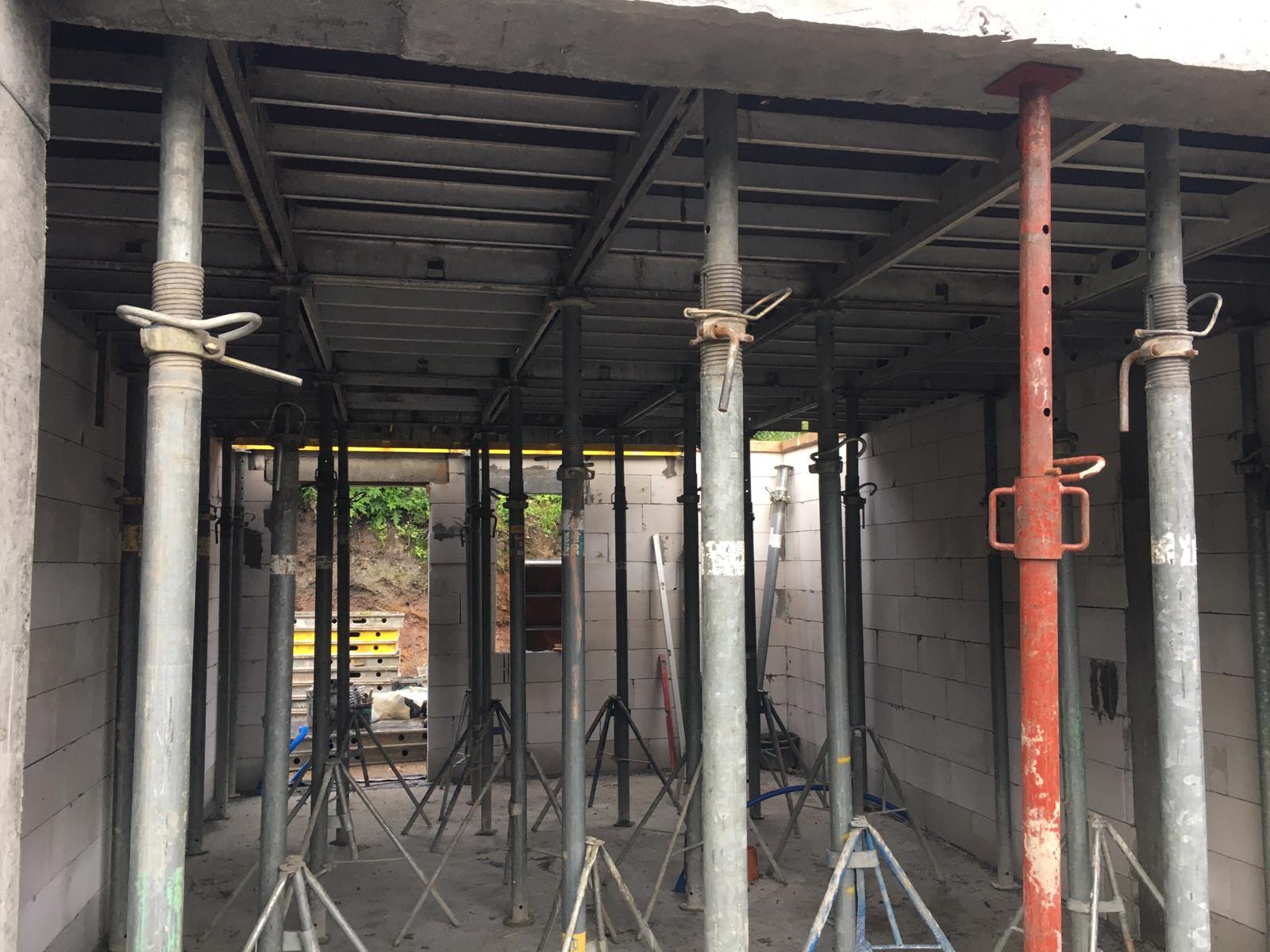

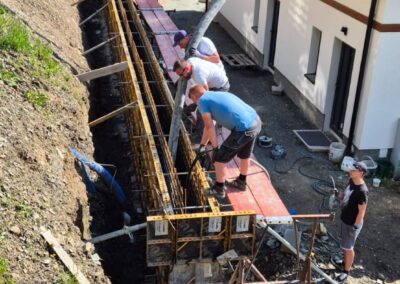

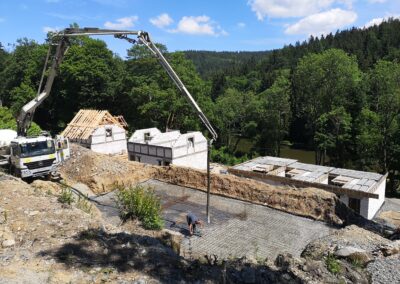

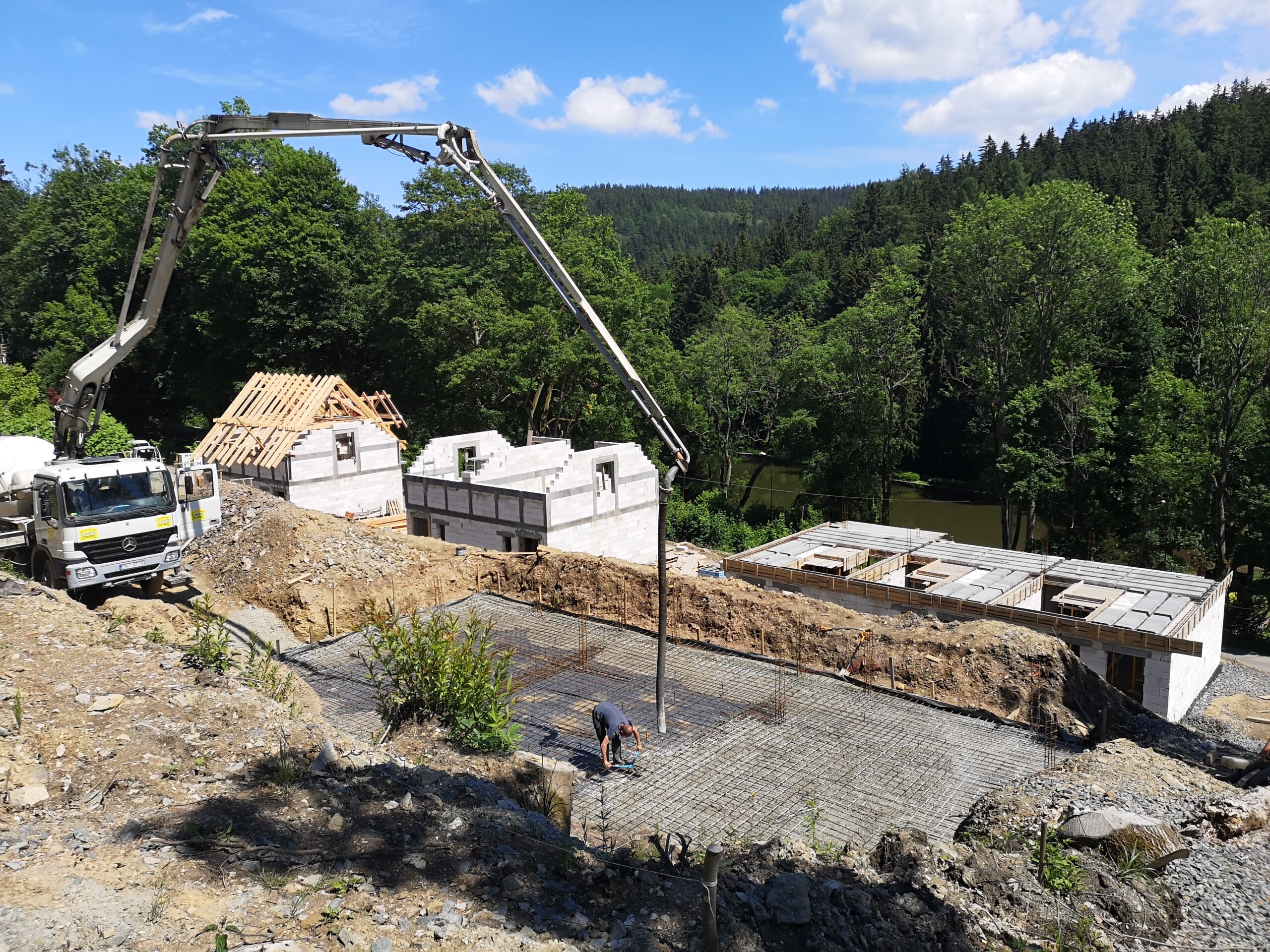

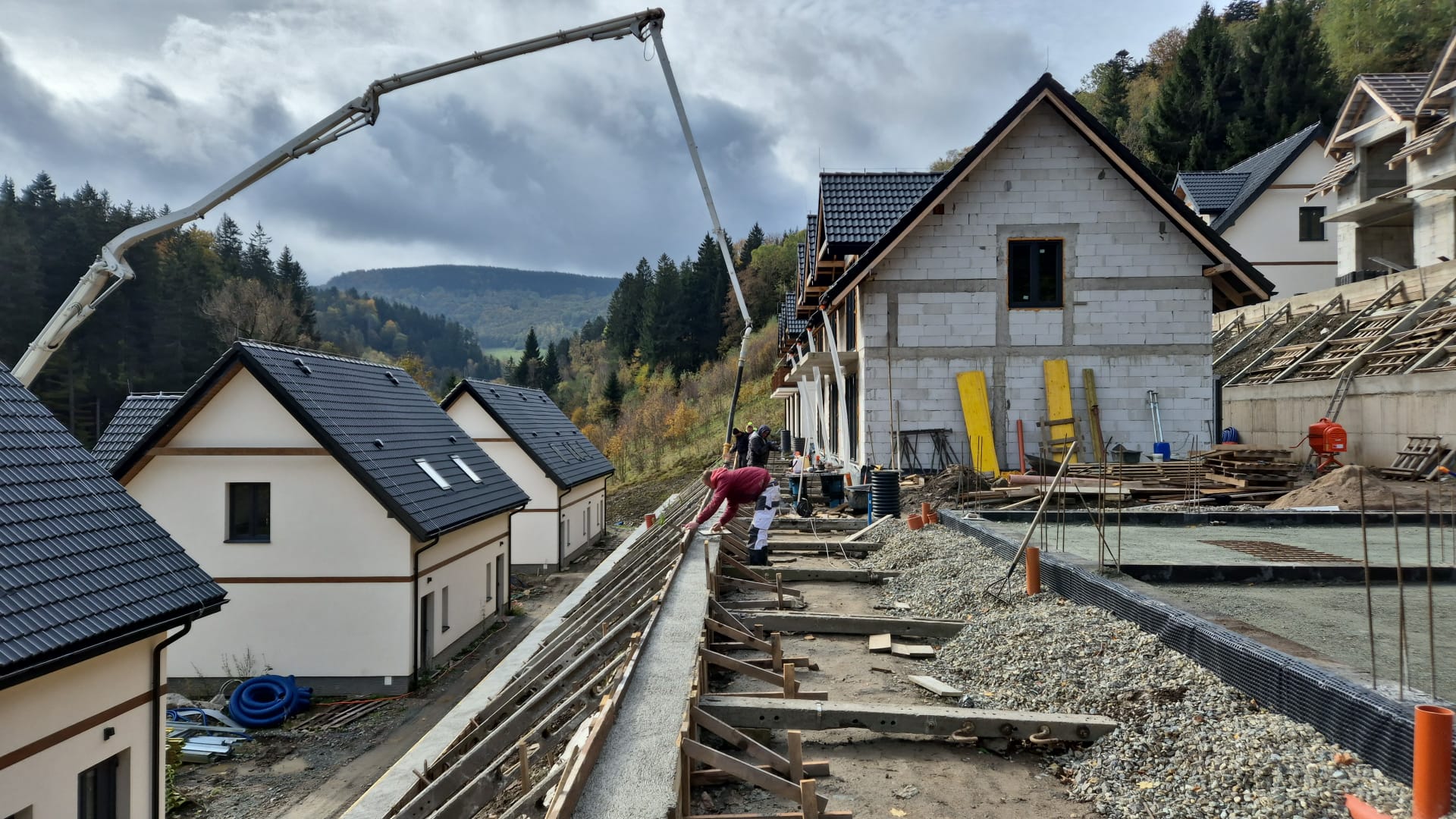

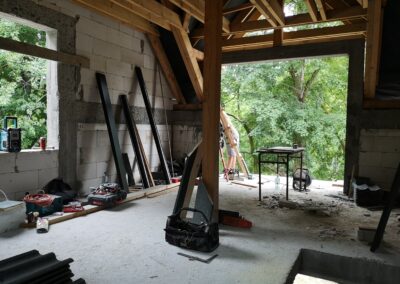

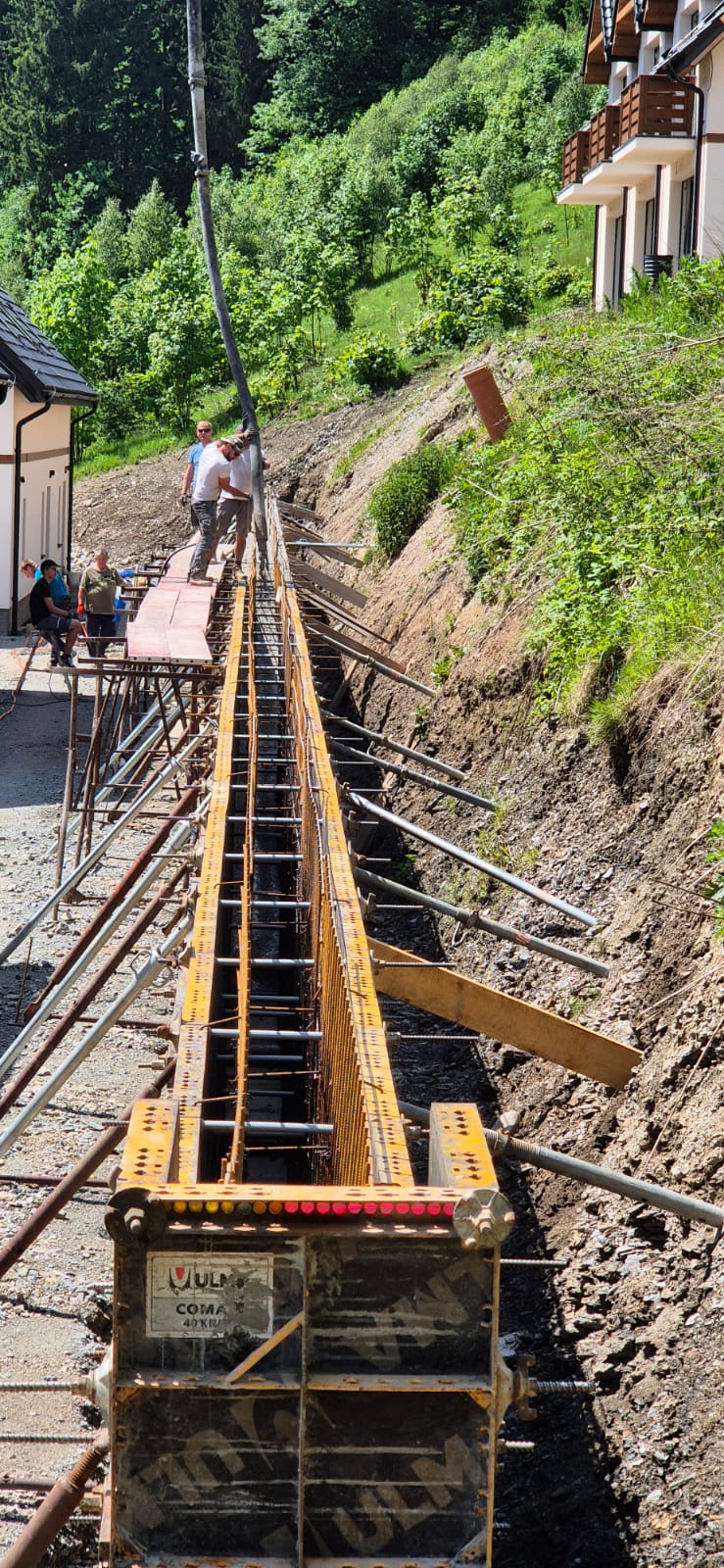

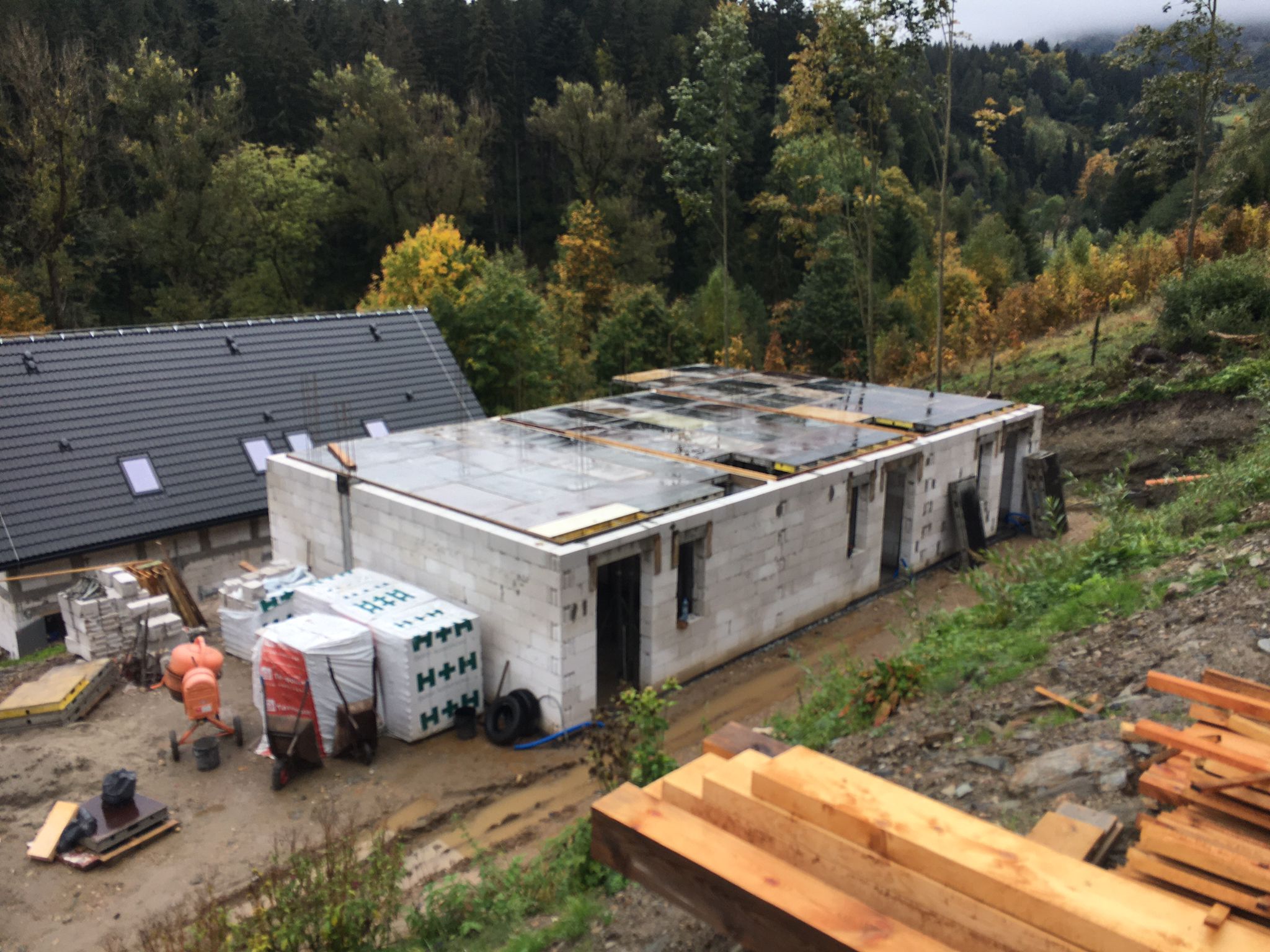

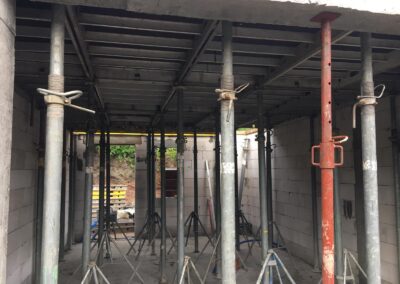

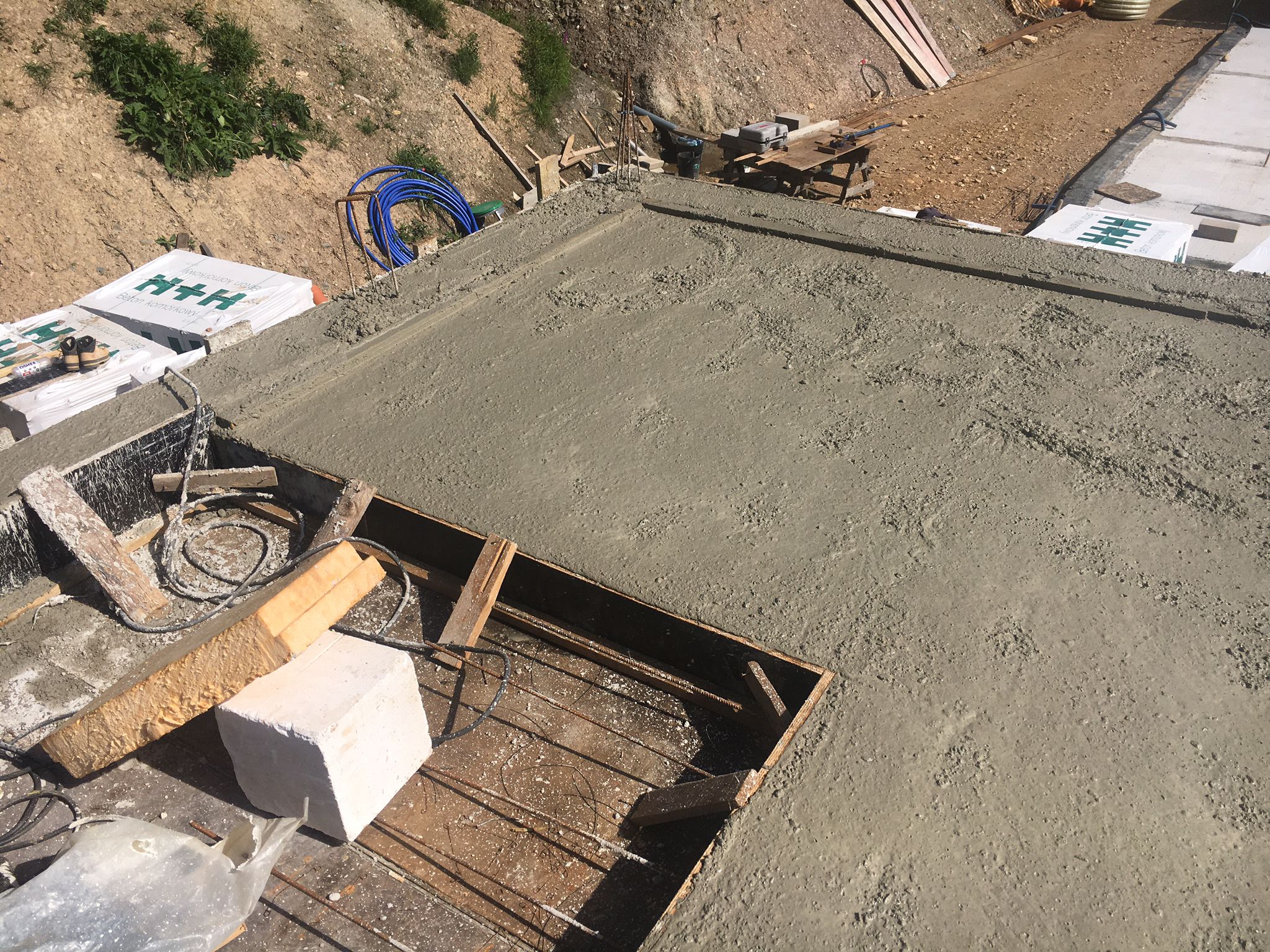

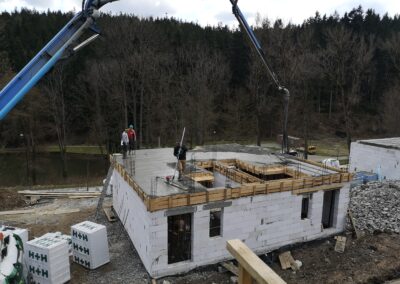

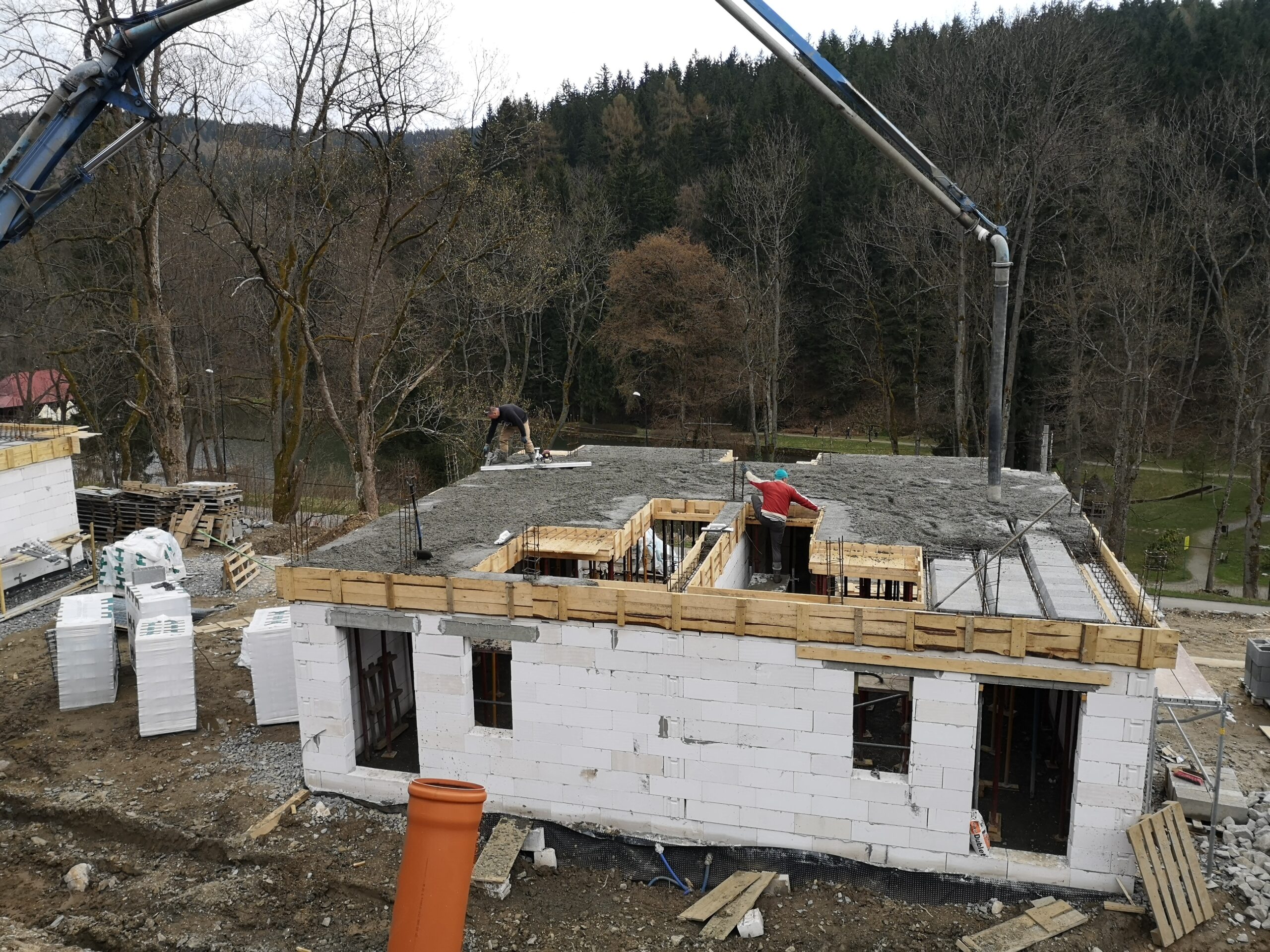

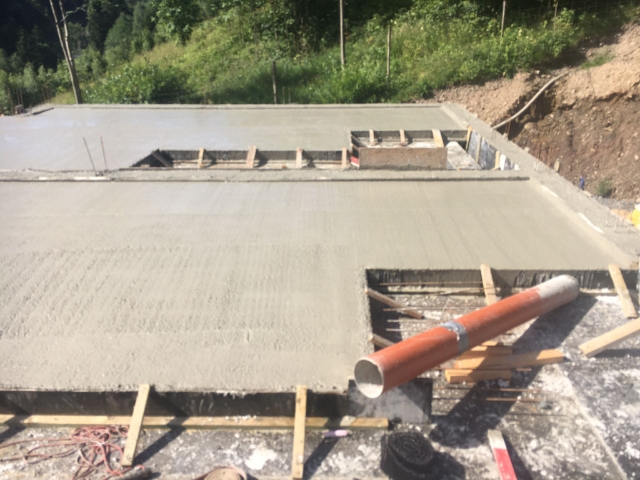

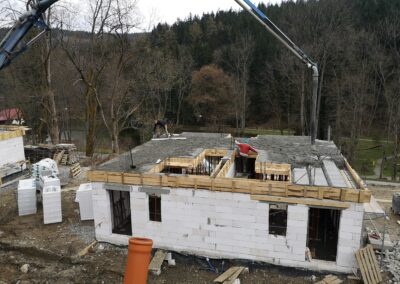

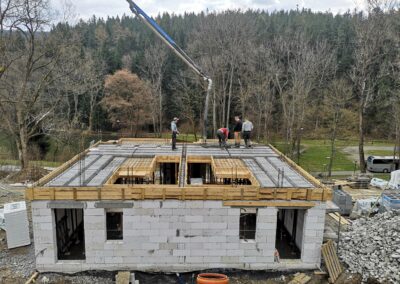

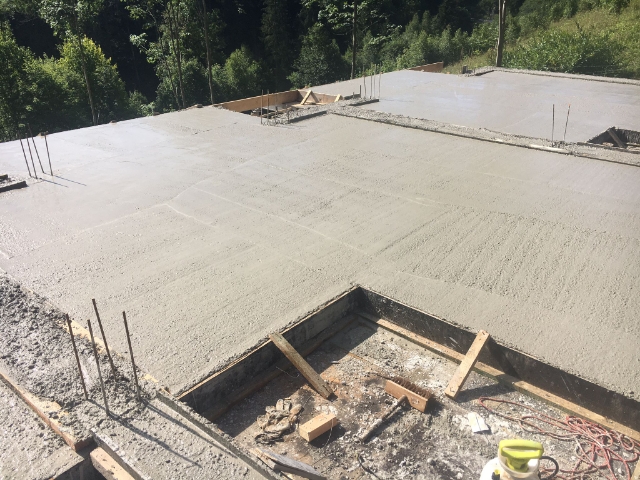

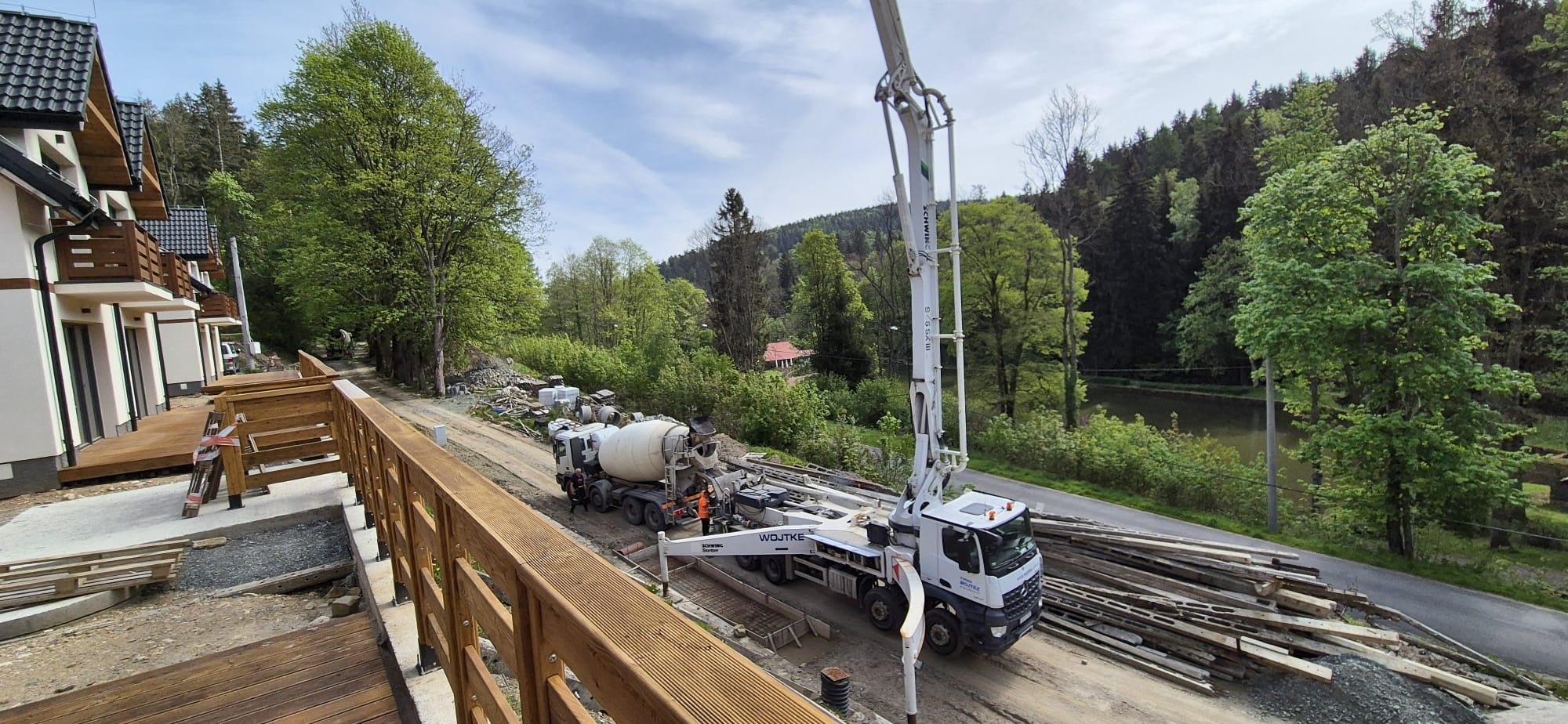

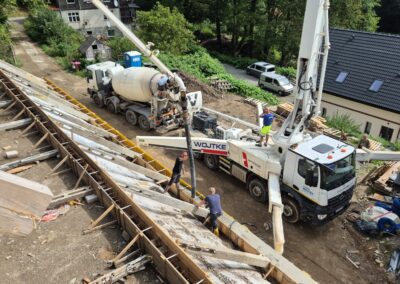

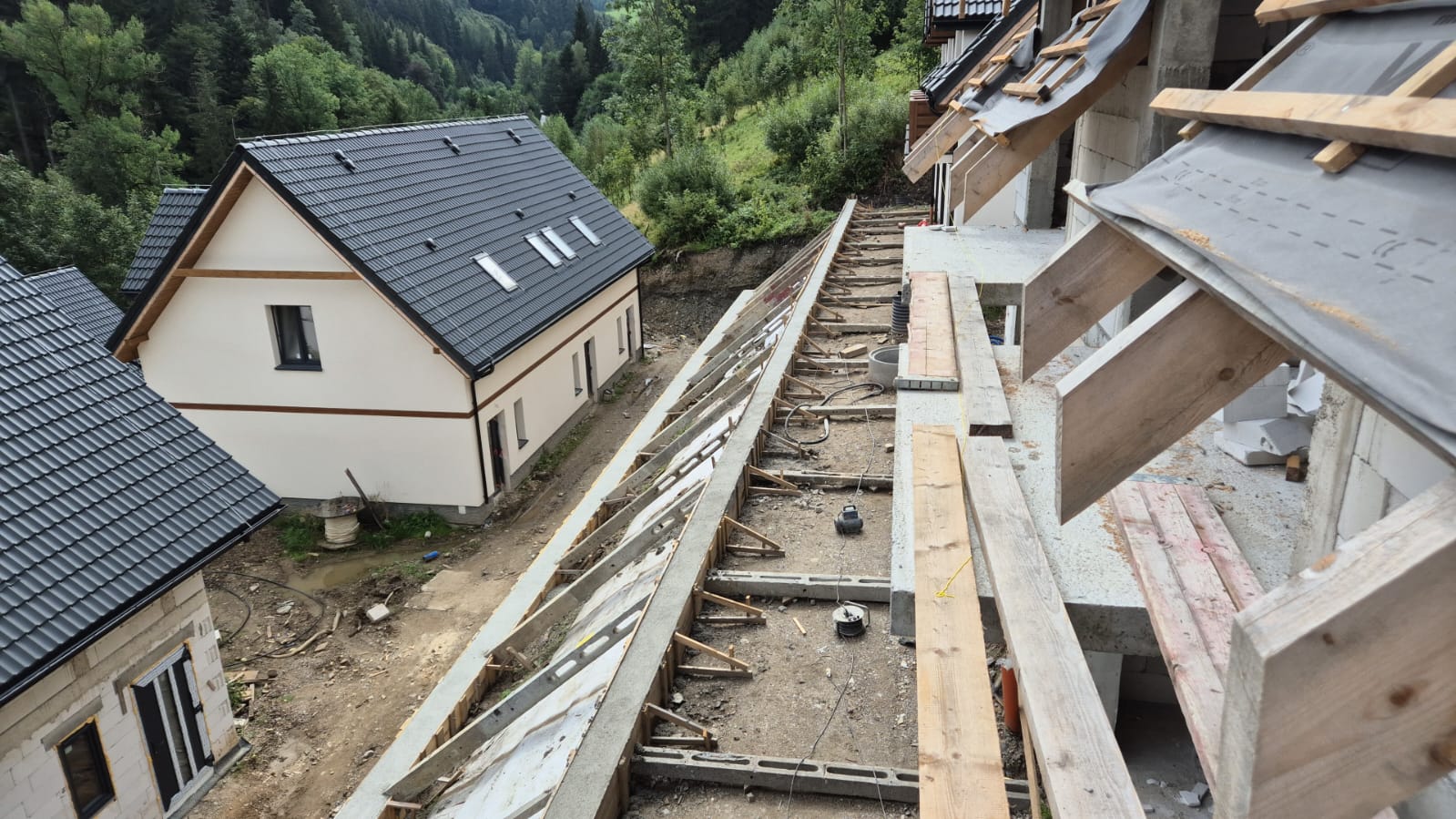

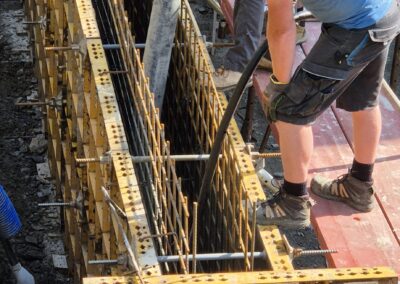

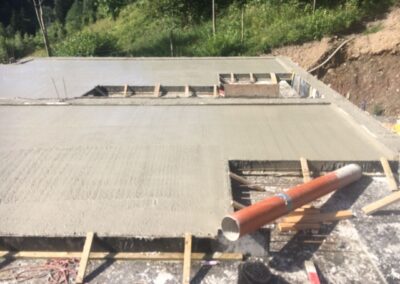

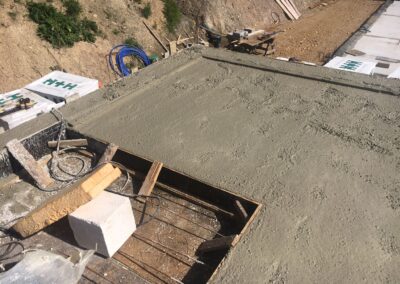

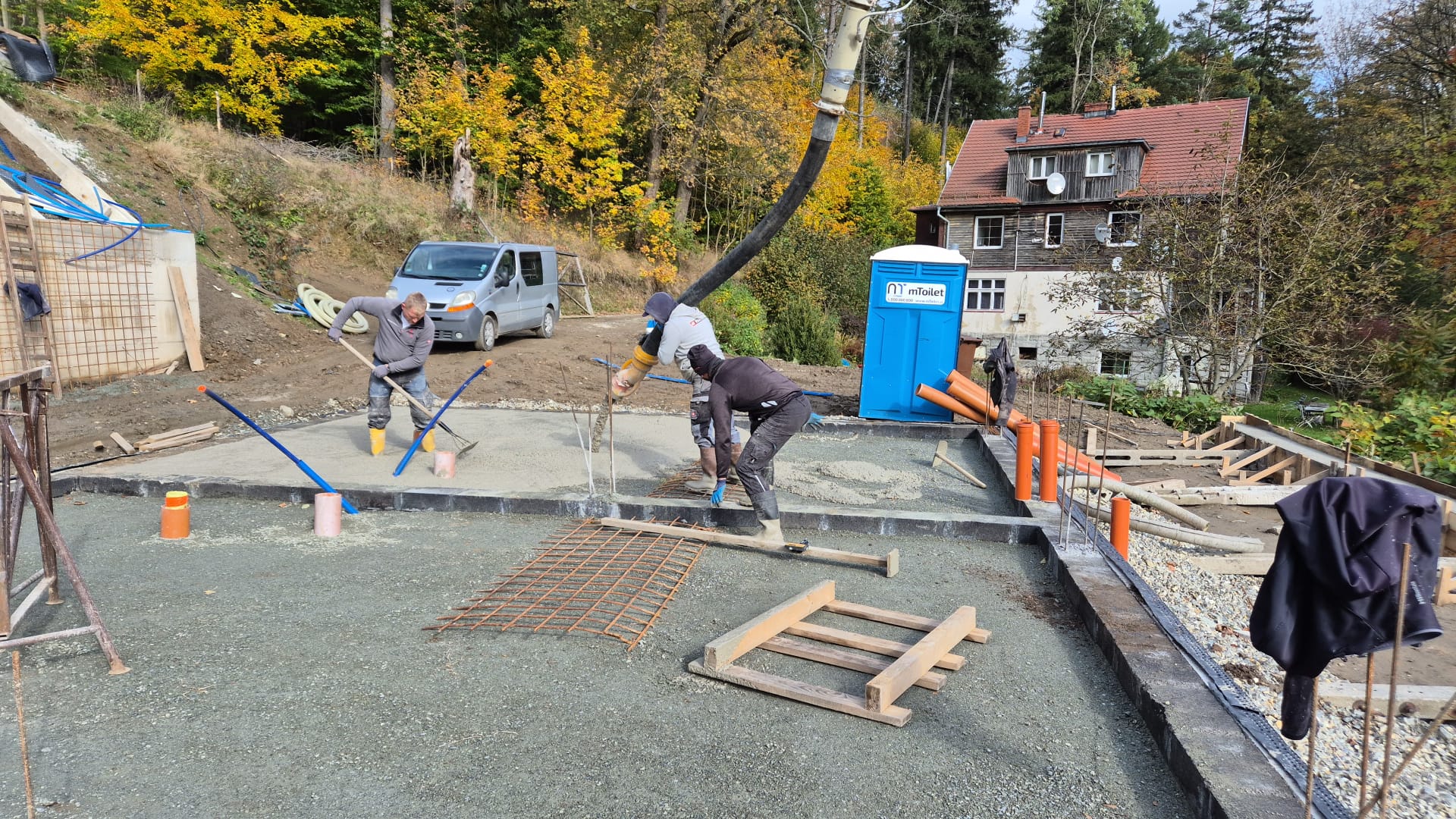

Kolejny etap prac – zalewanie stropów

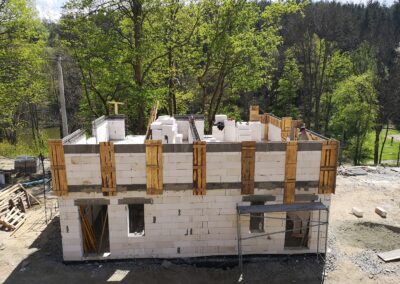

14.03.2022 ROK

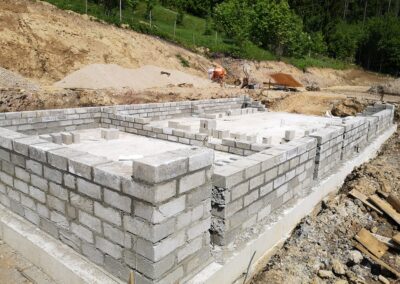

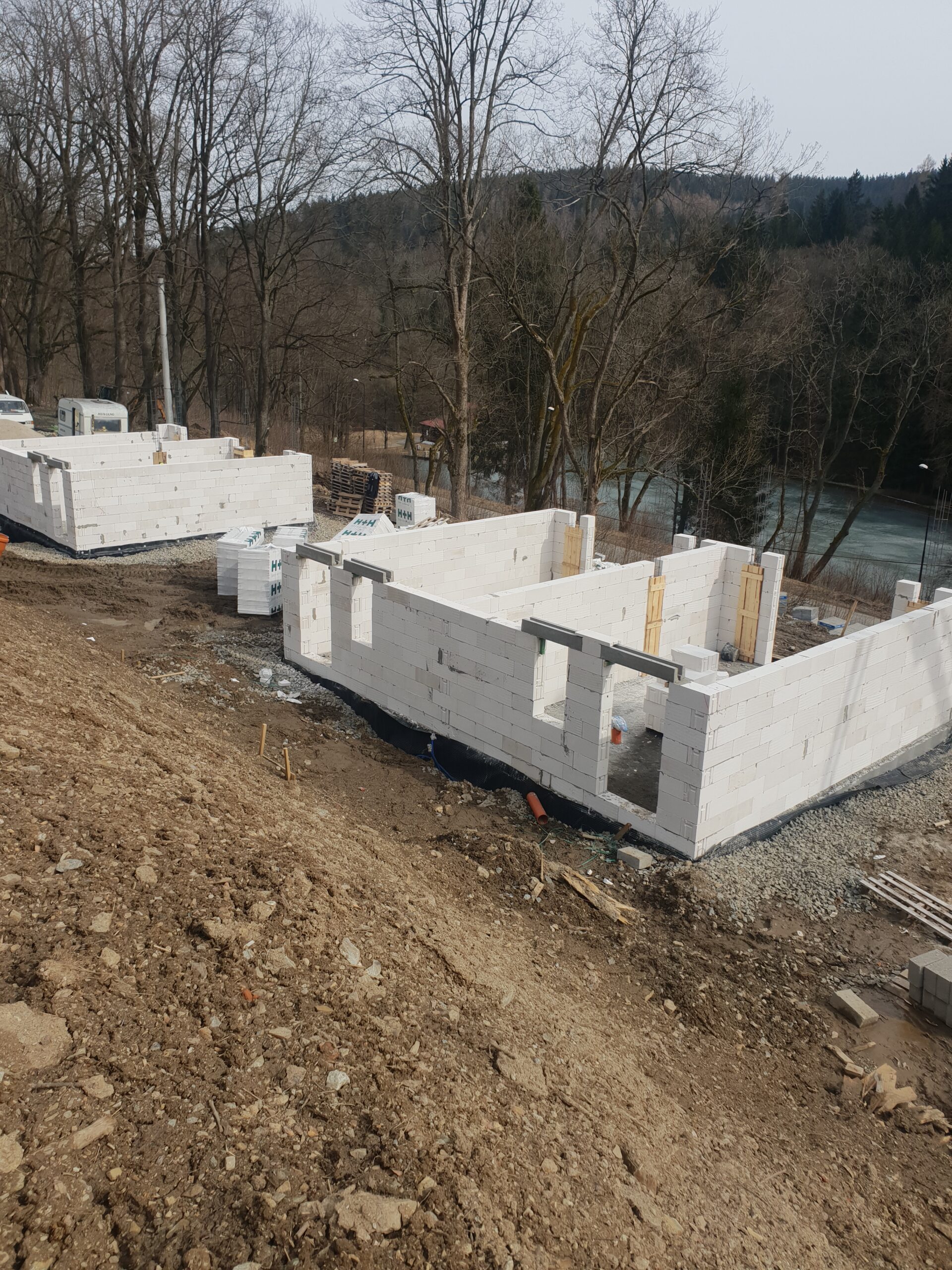

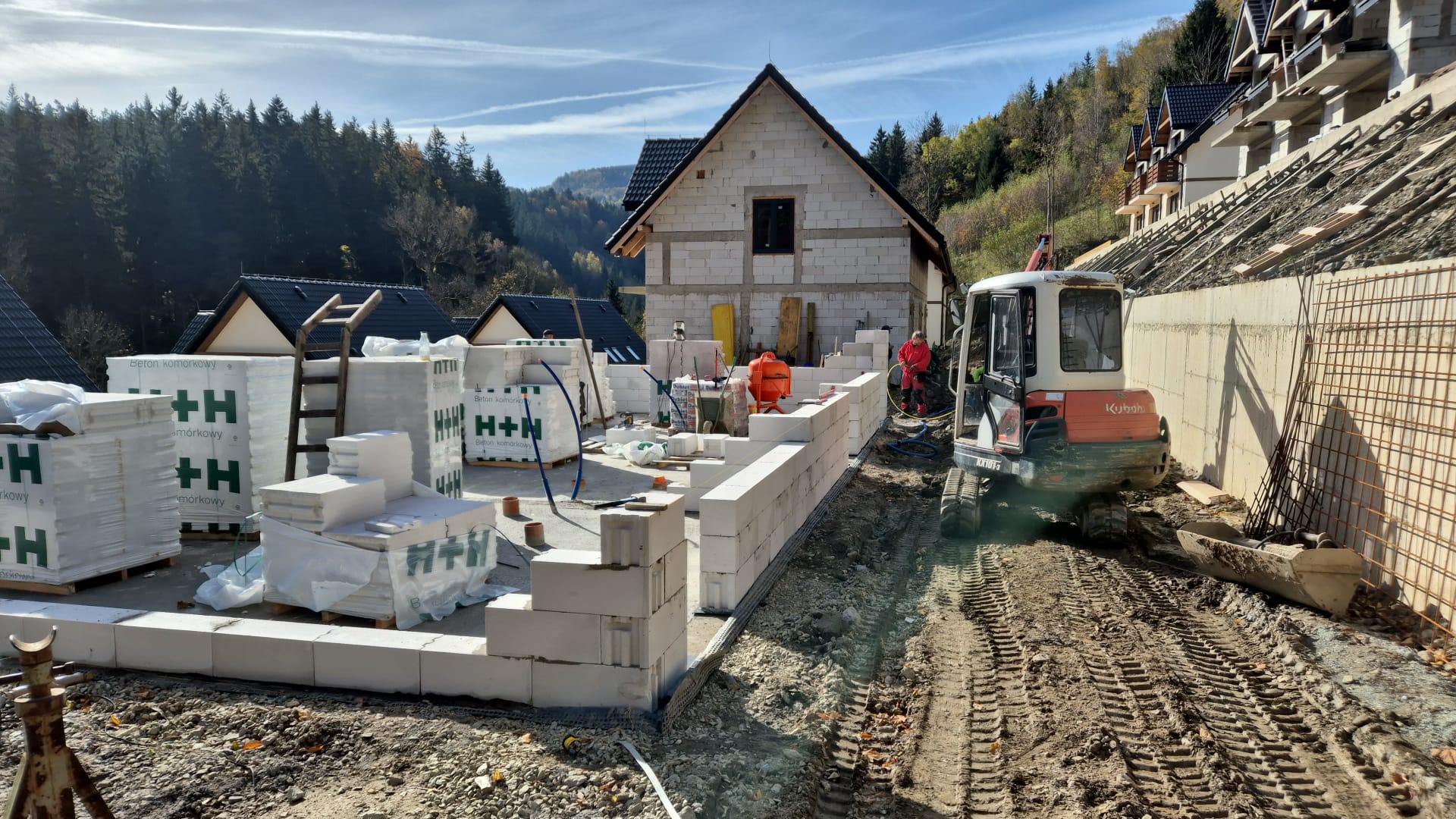

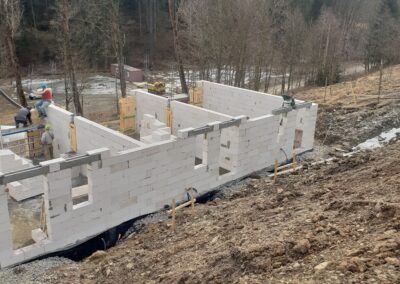

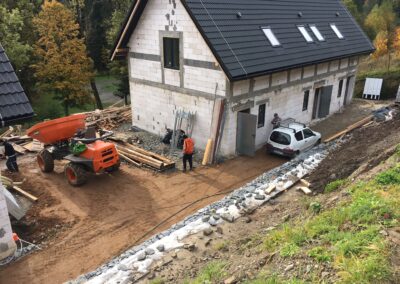

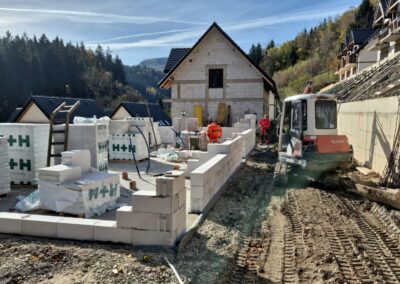

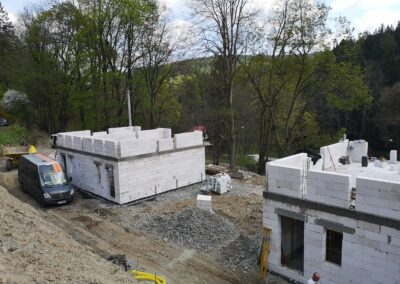

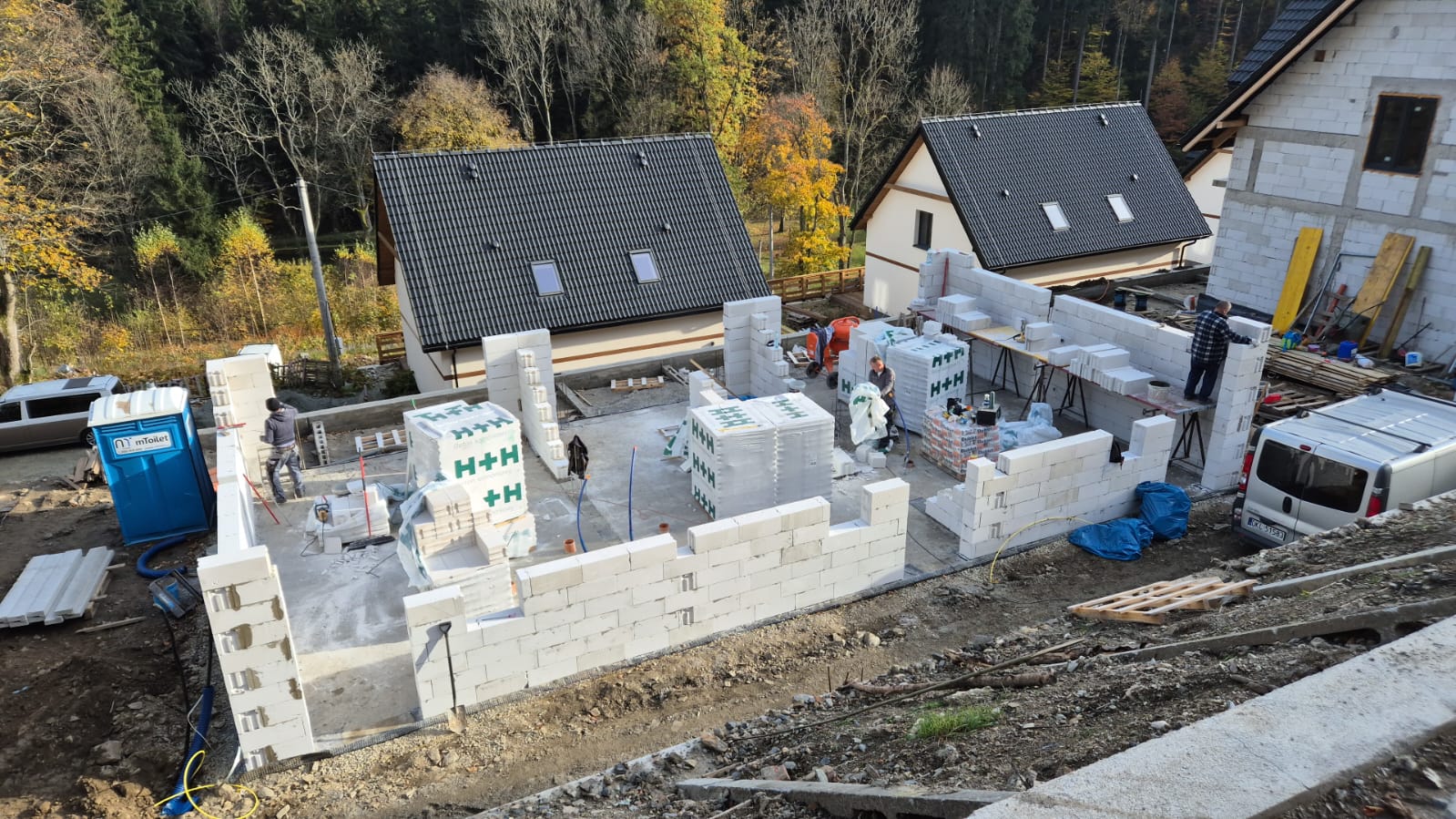

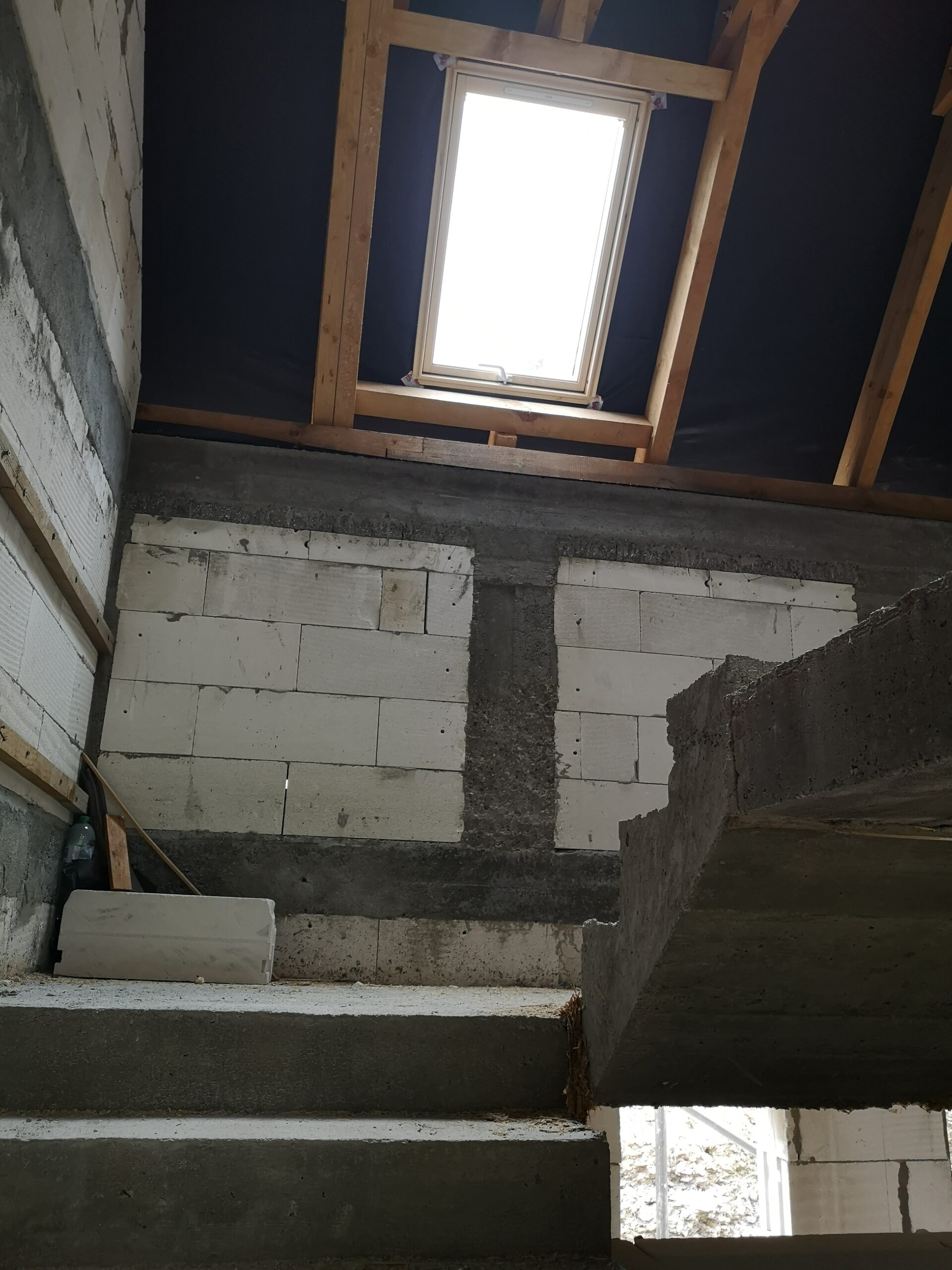

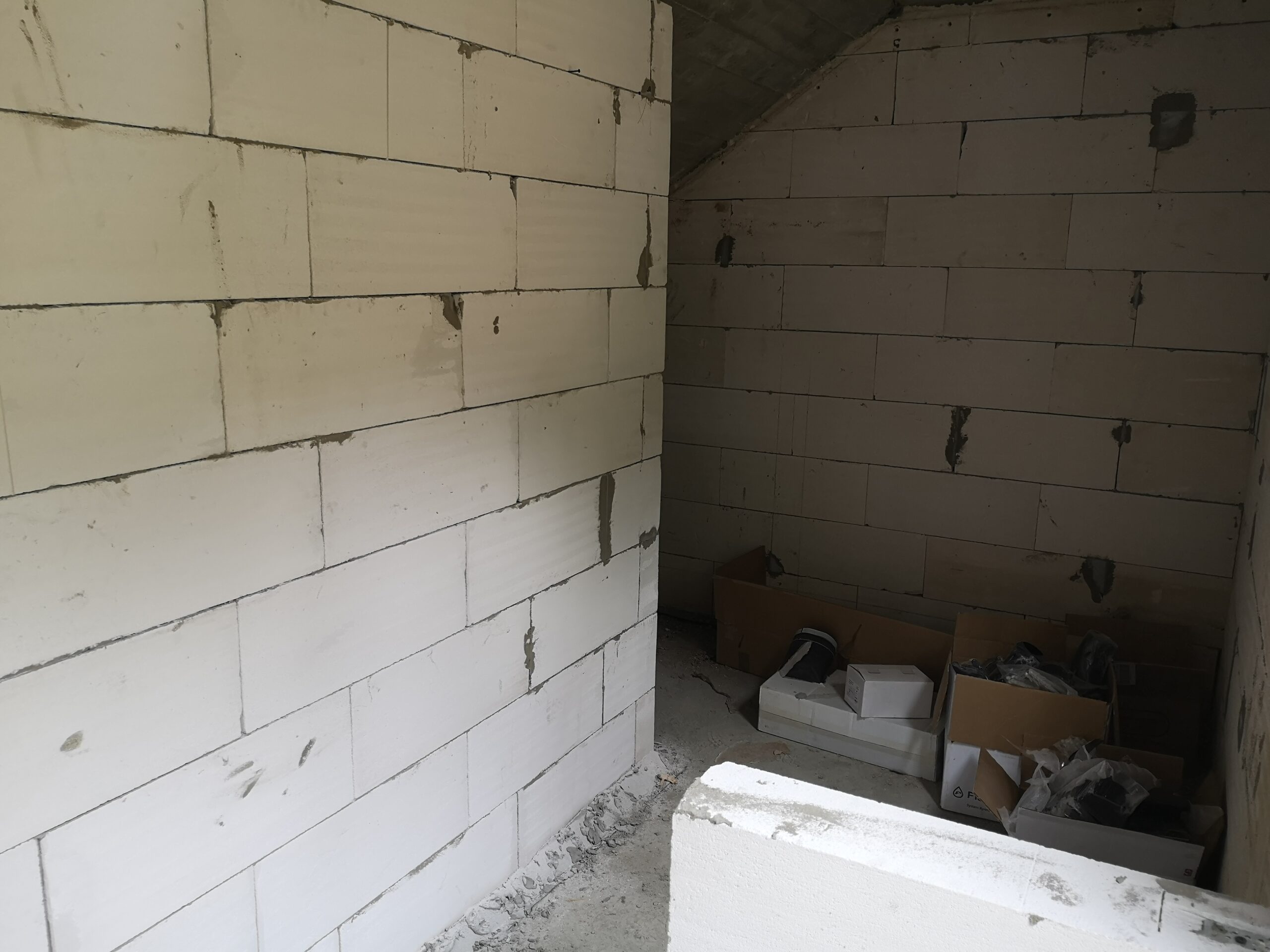

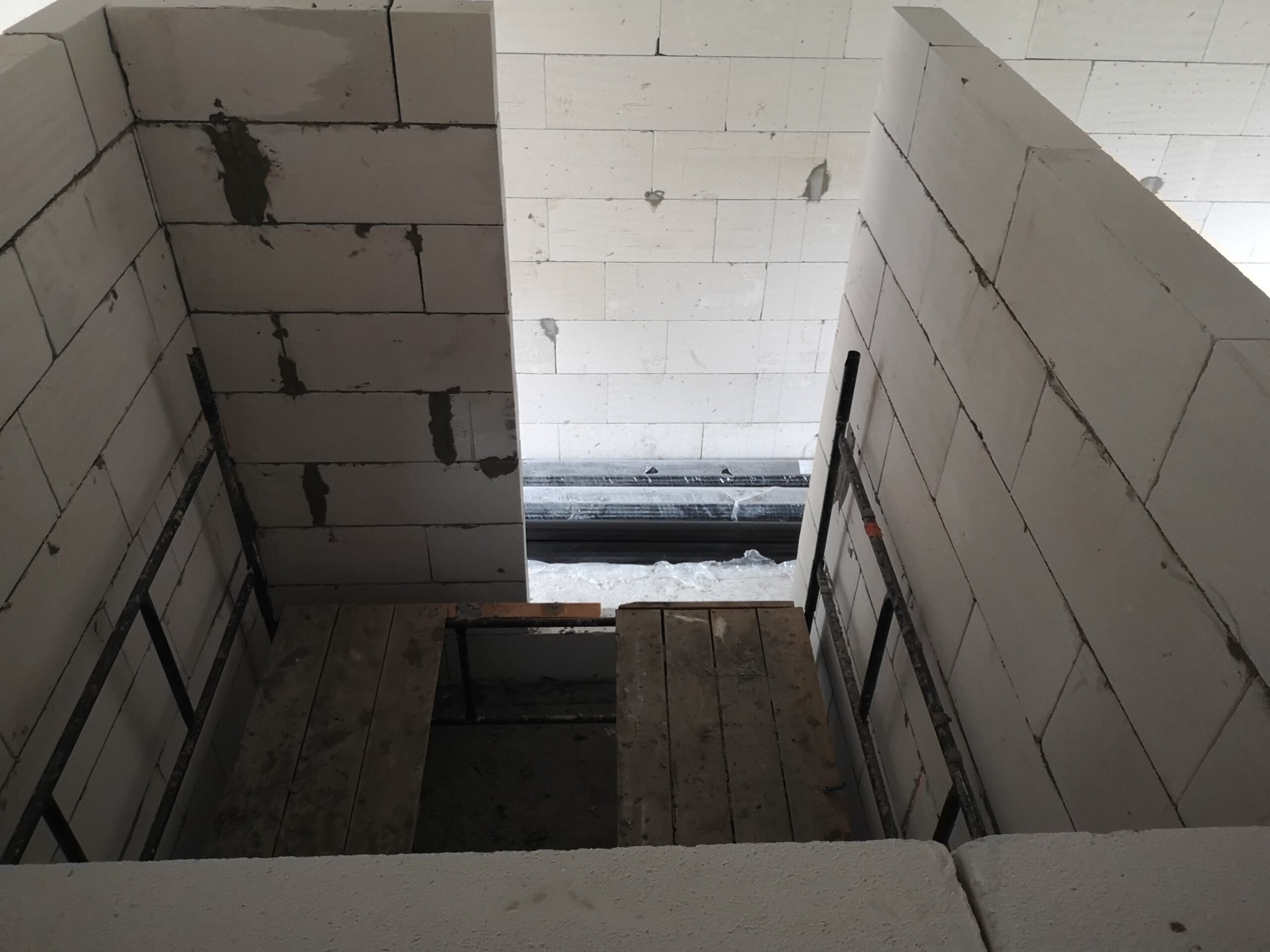

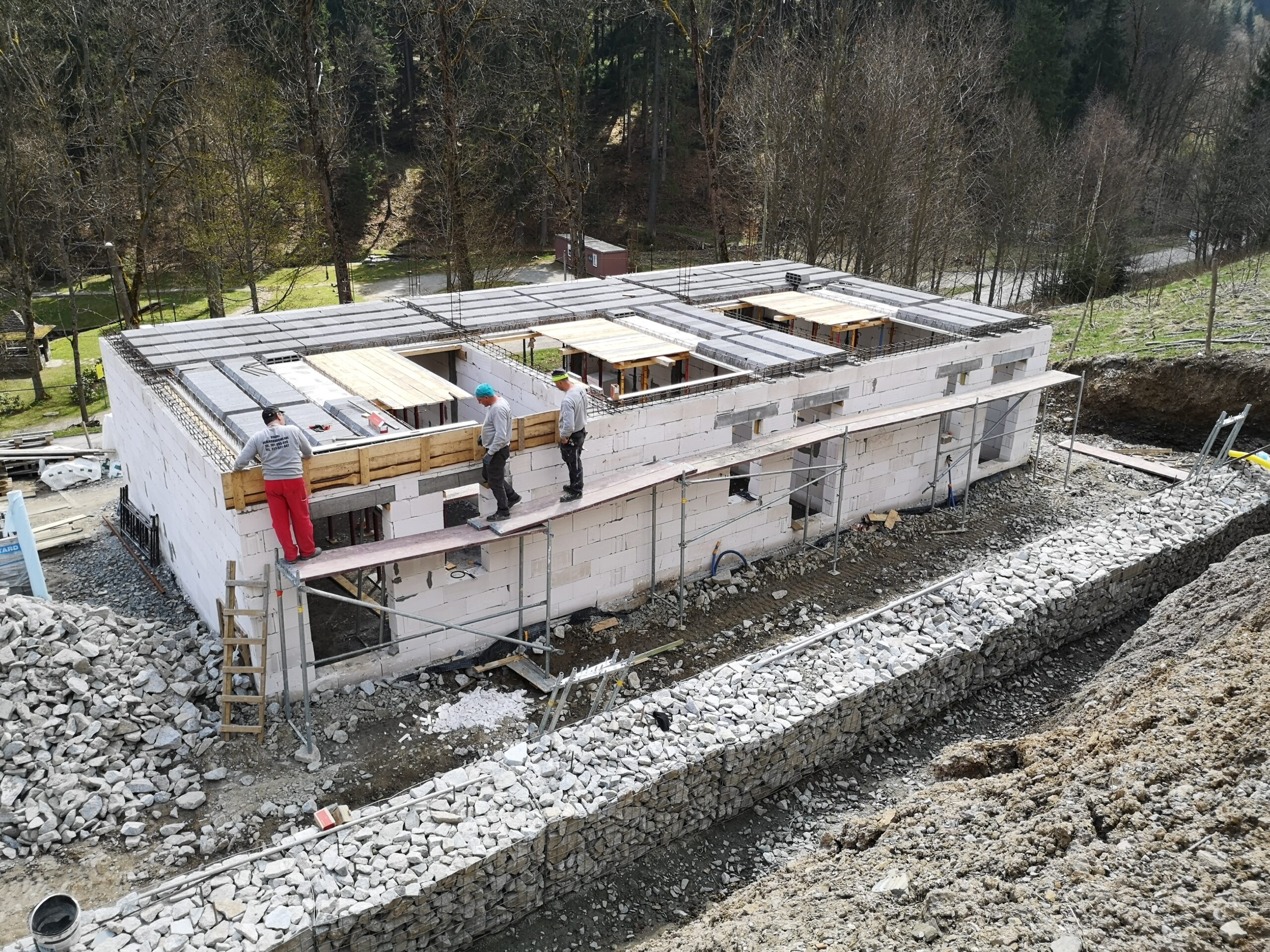

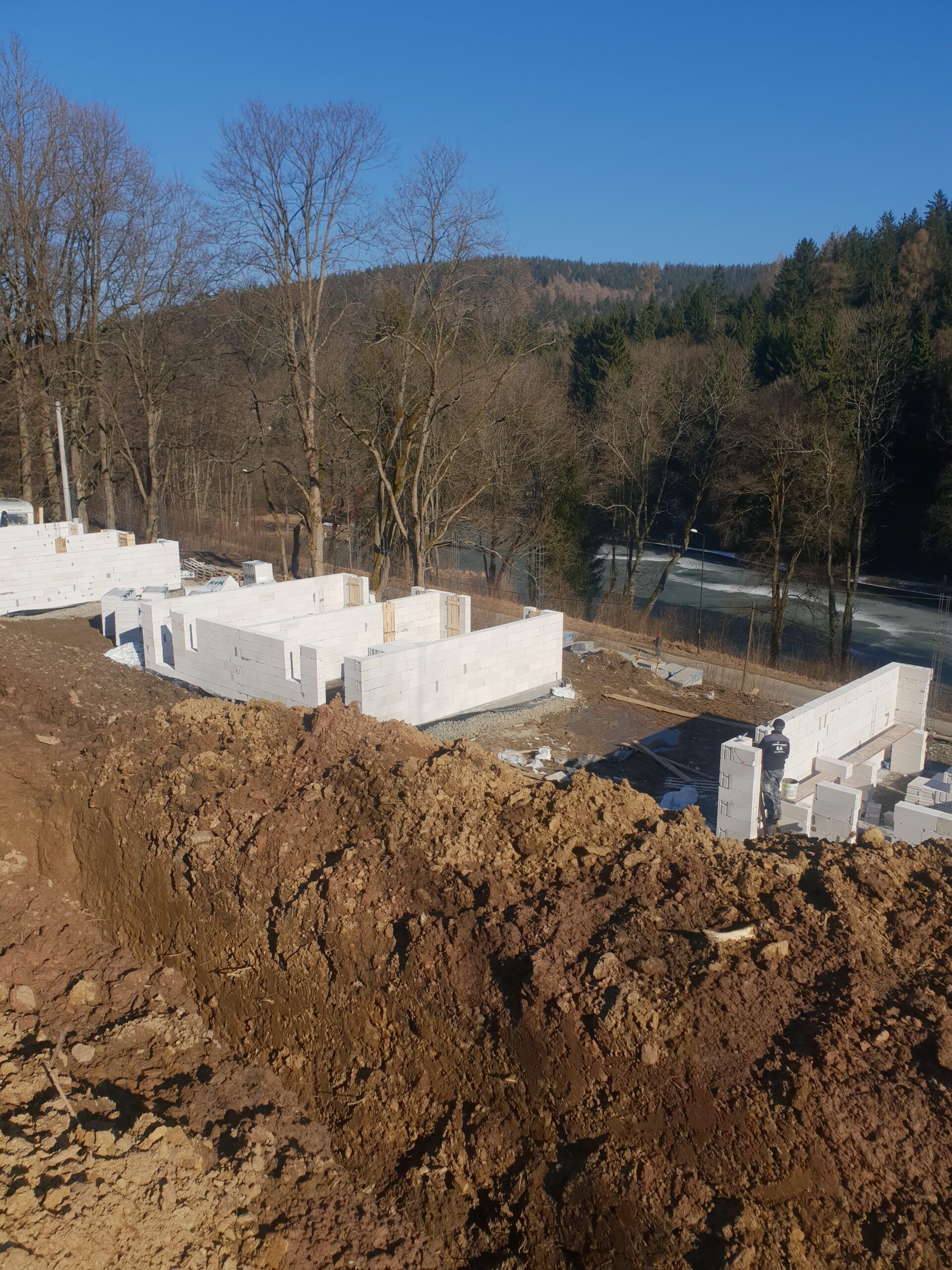

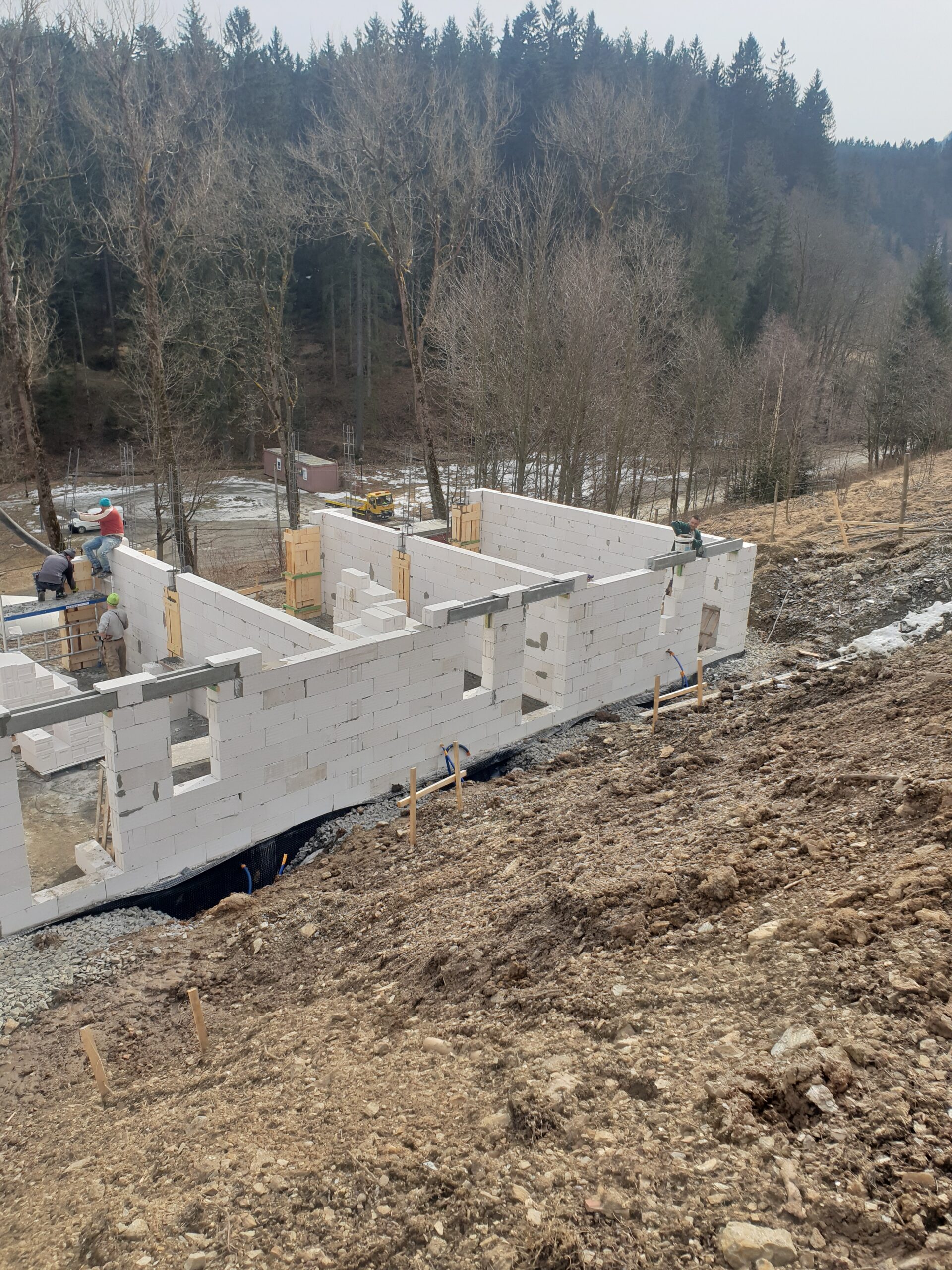

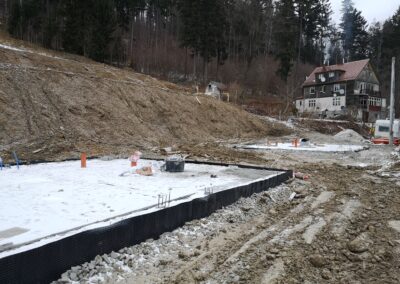

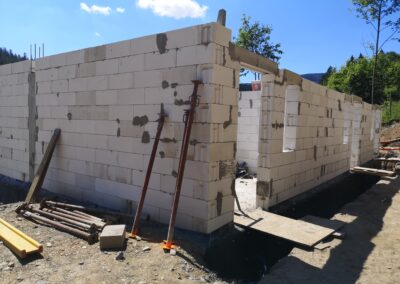

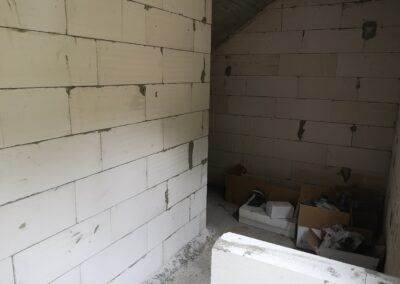

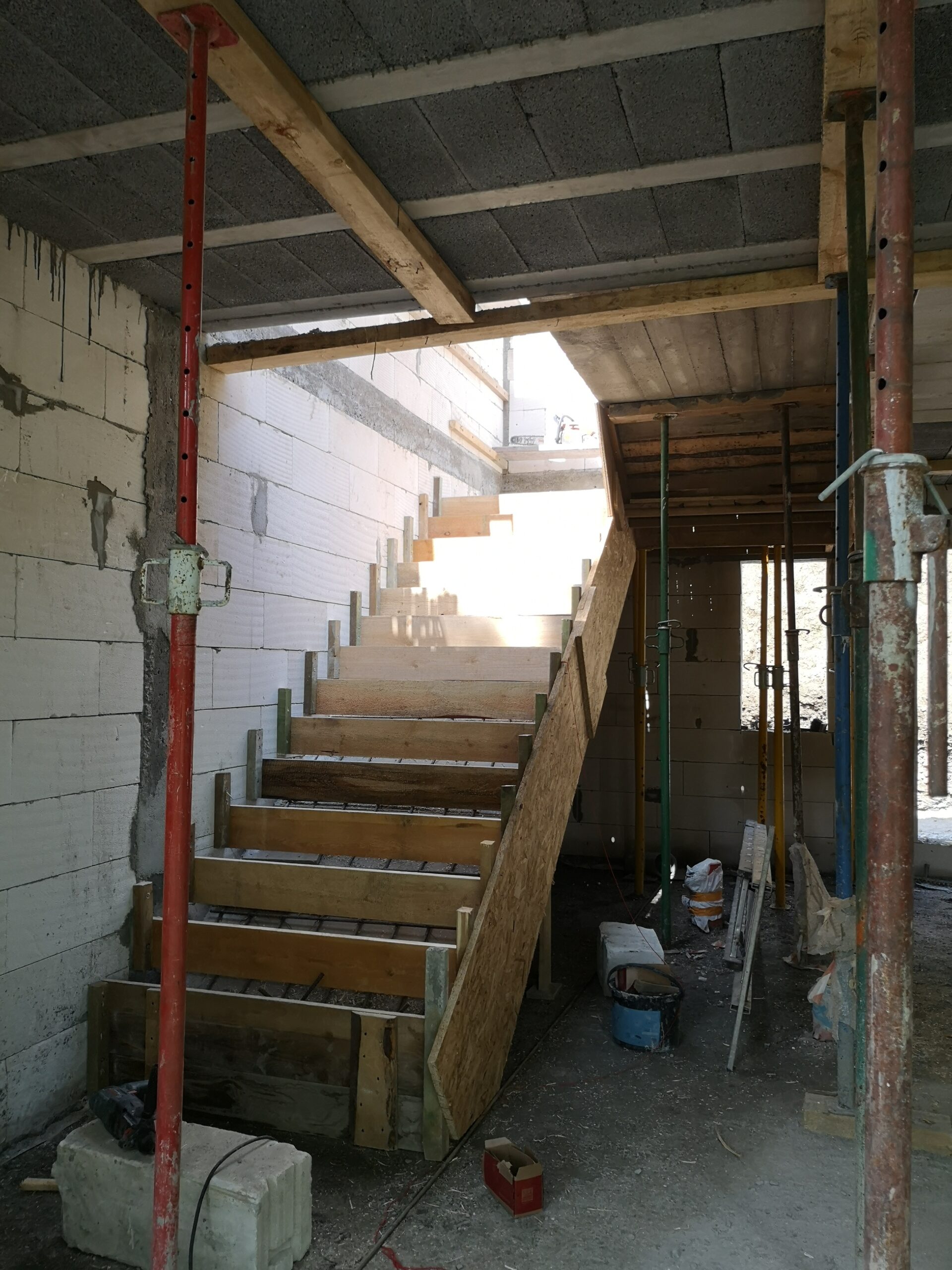

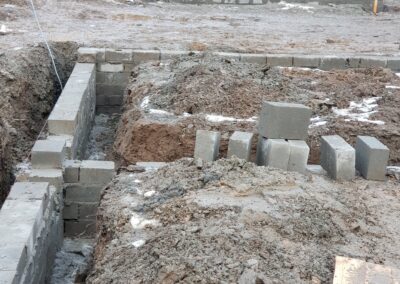

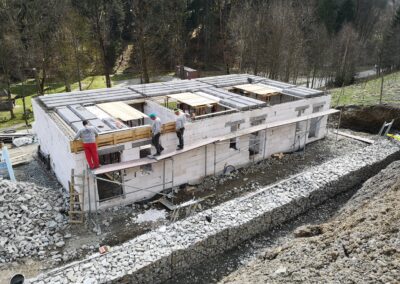

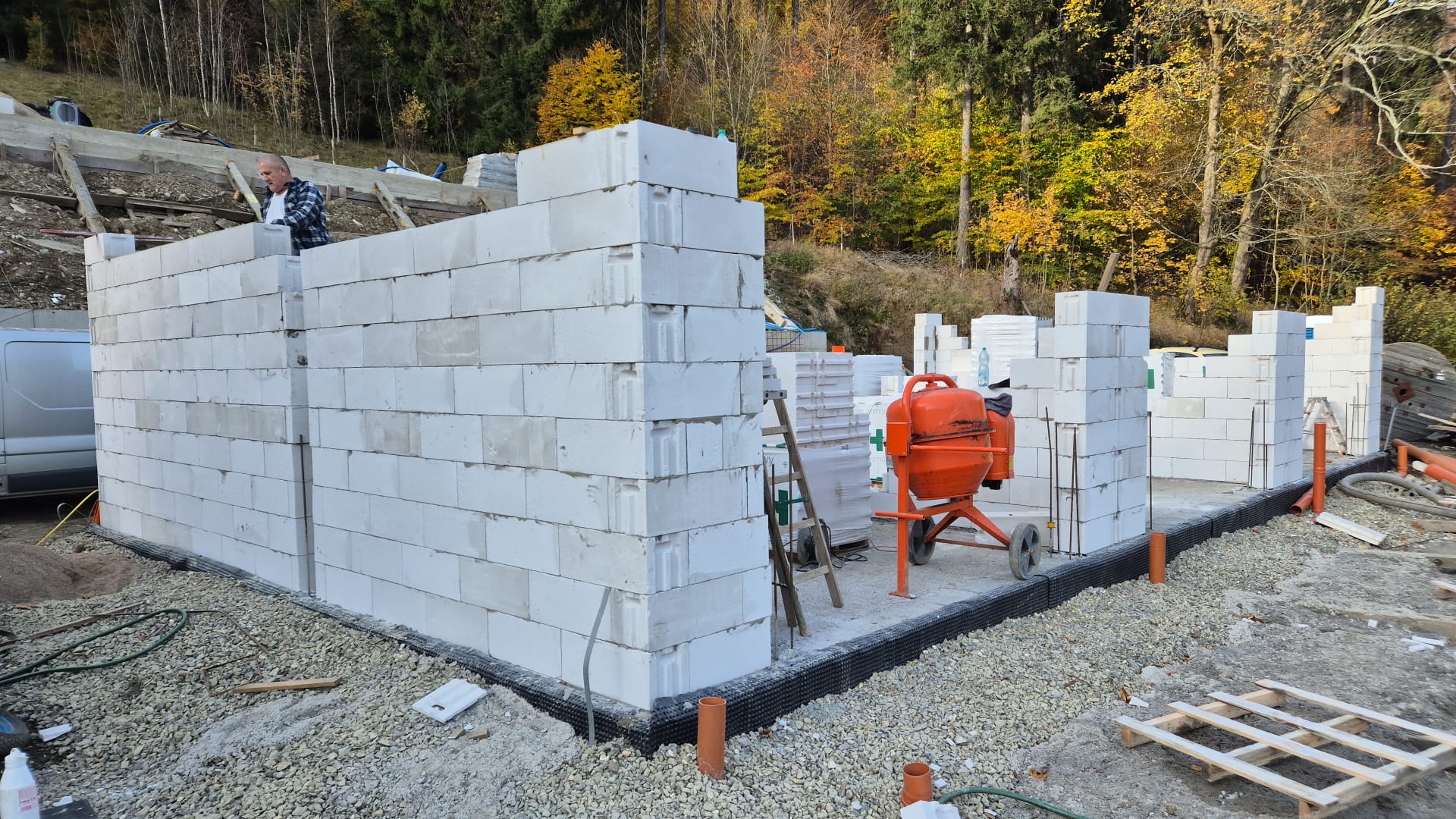

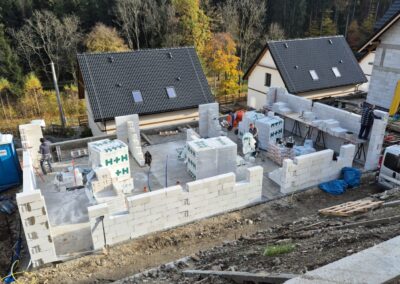

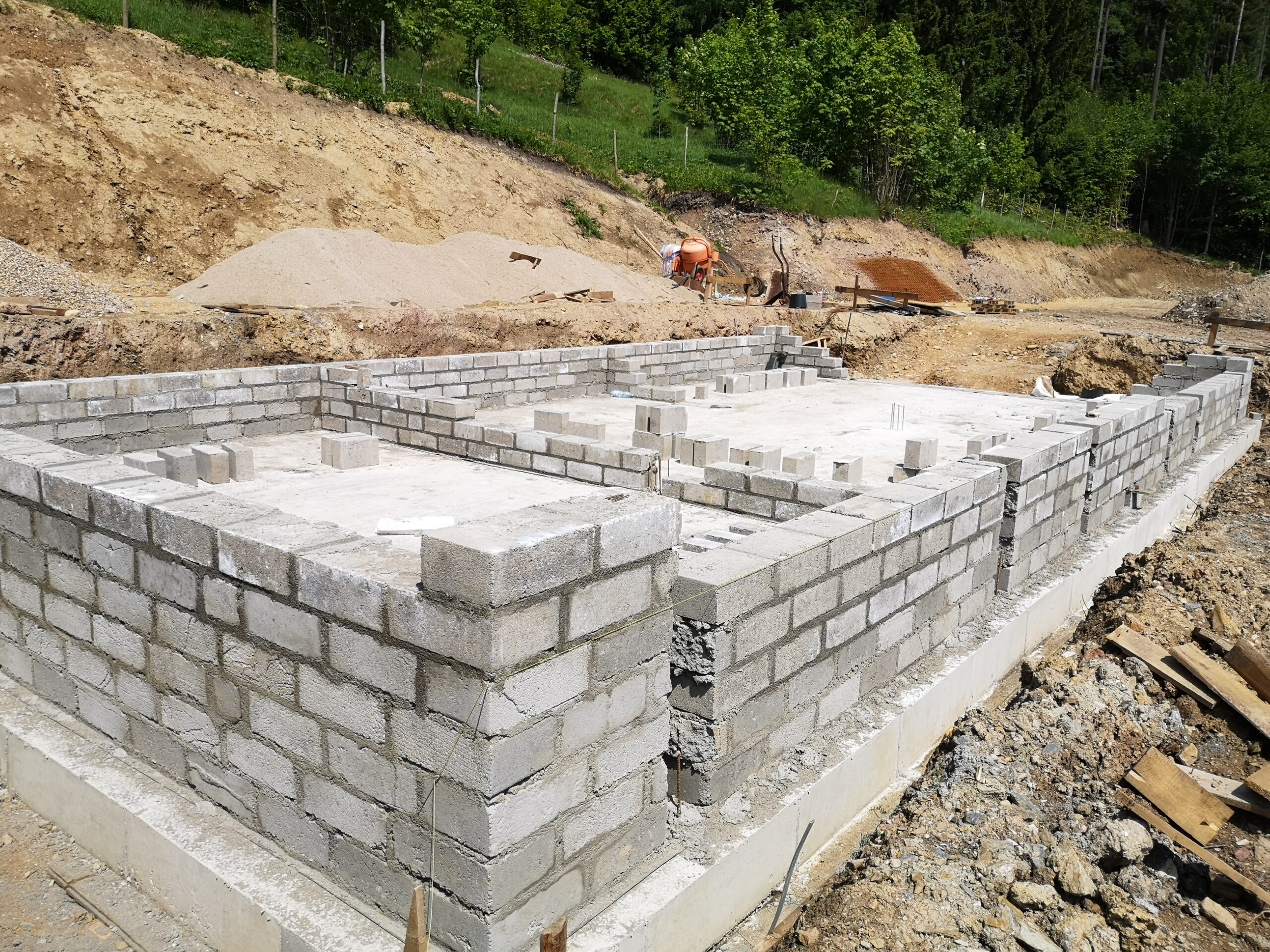

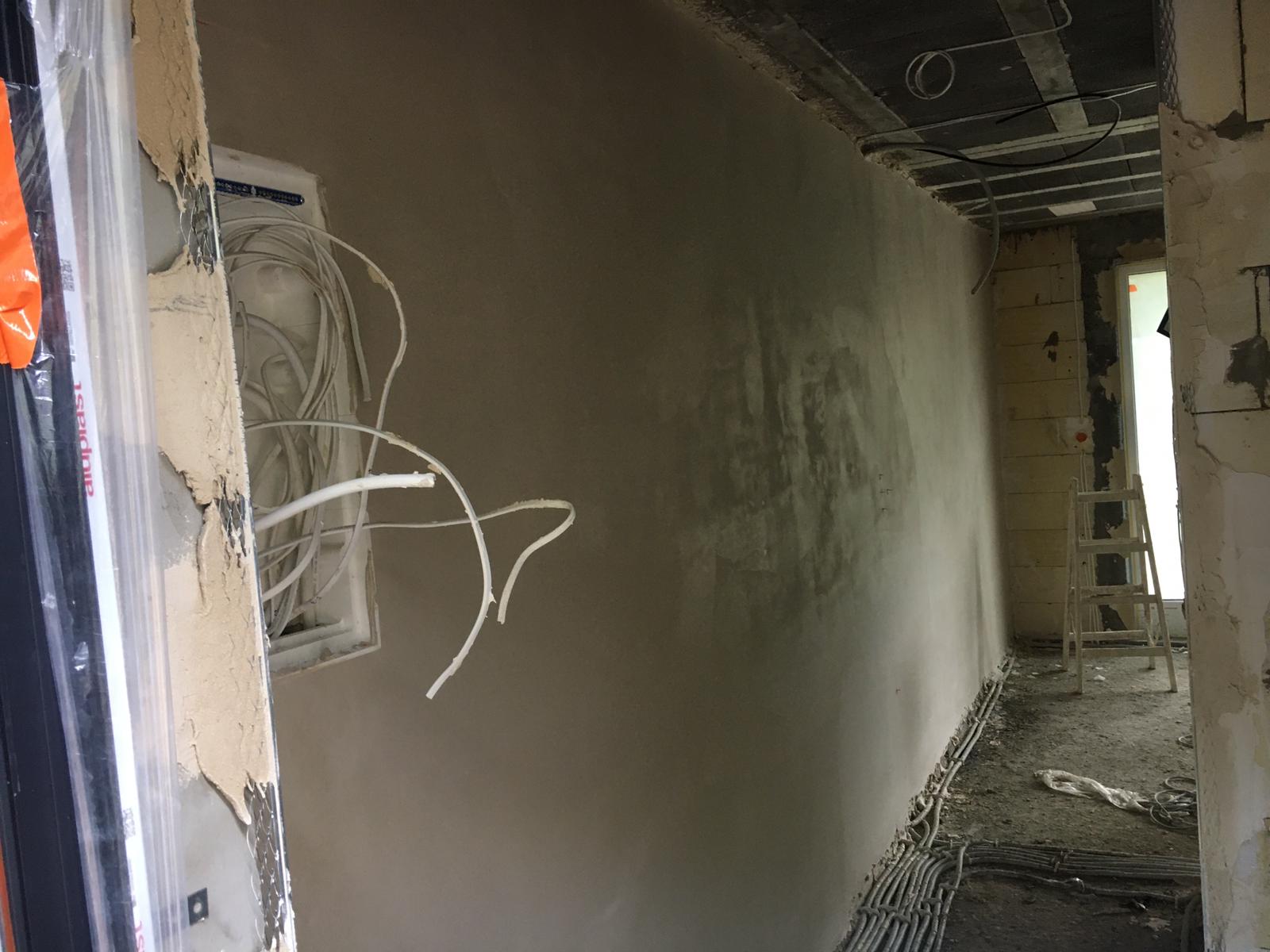

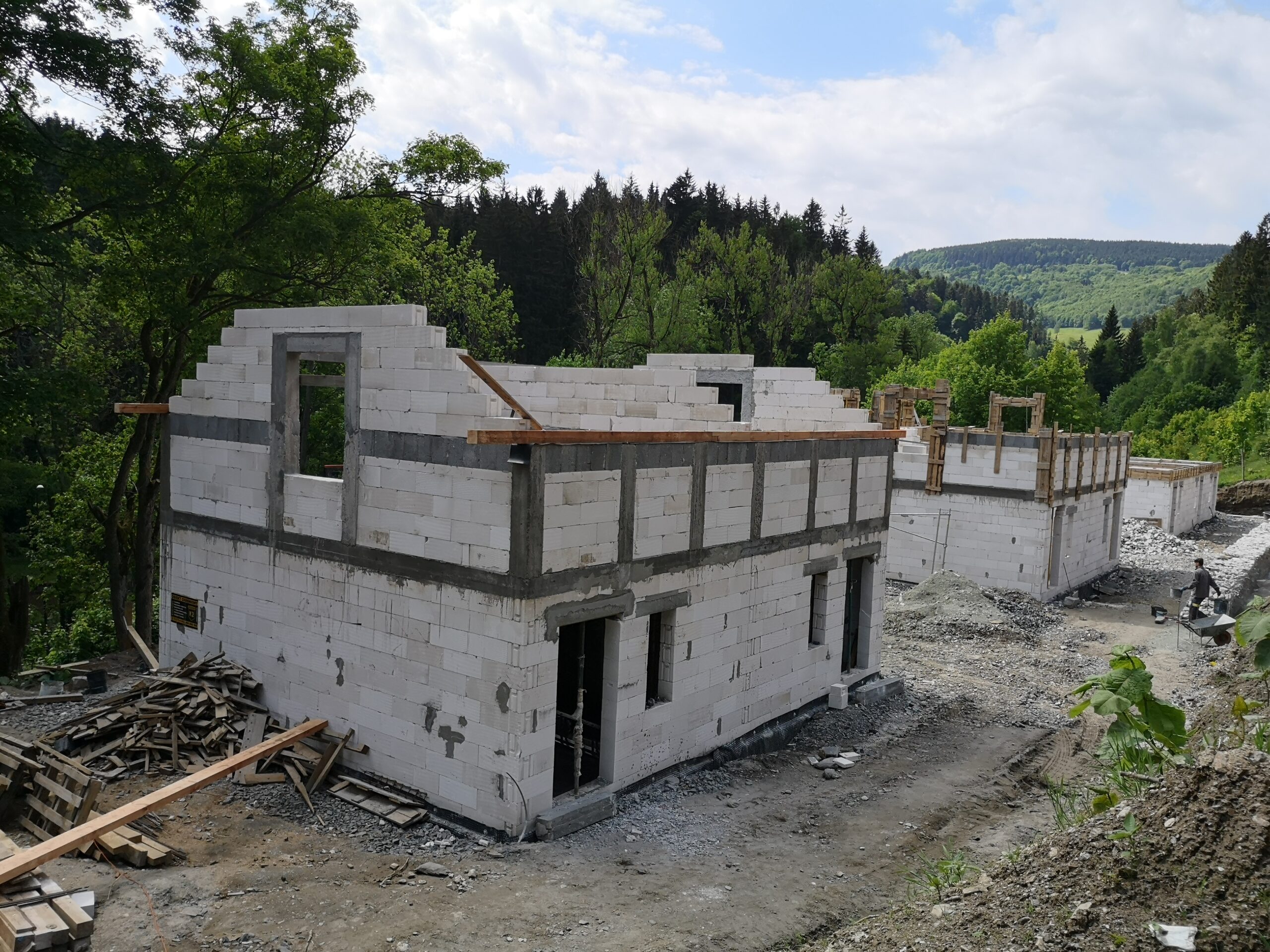

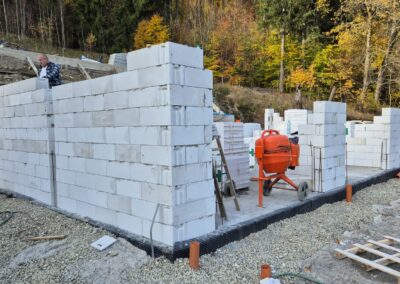

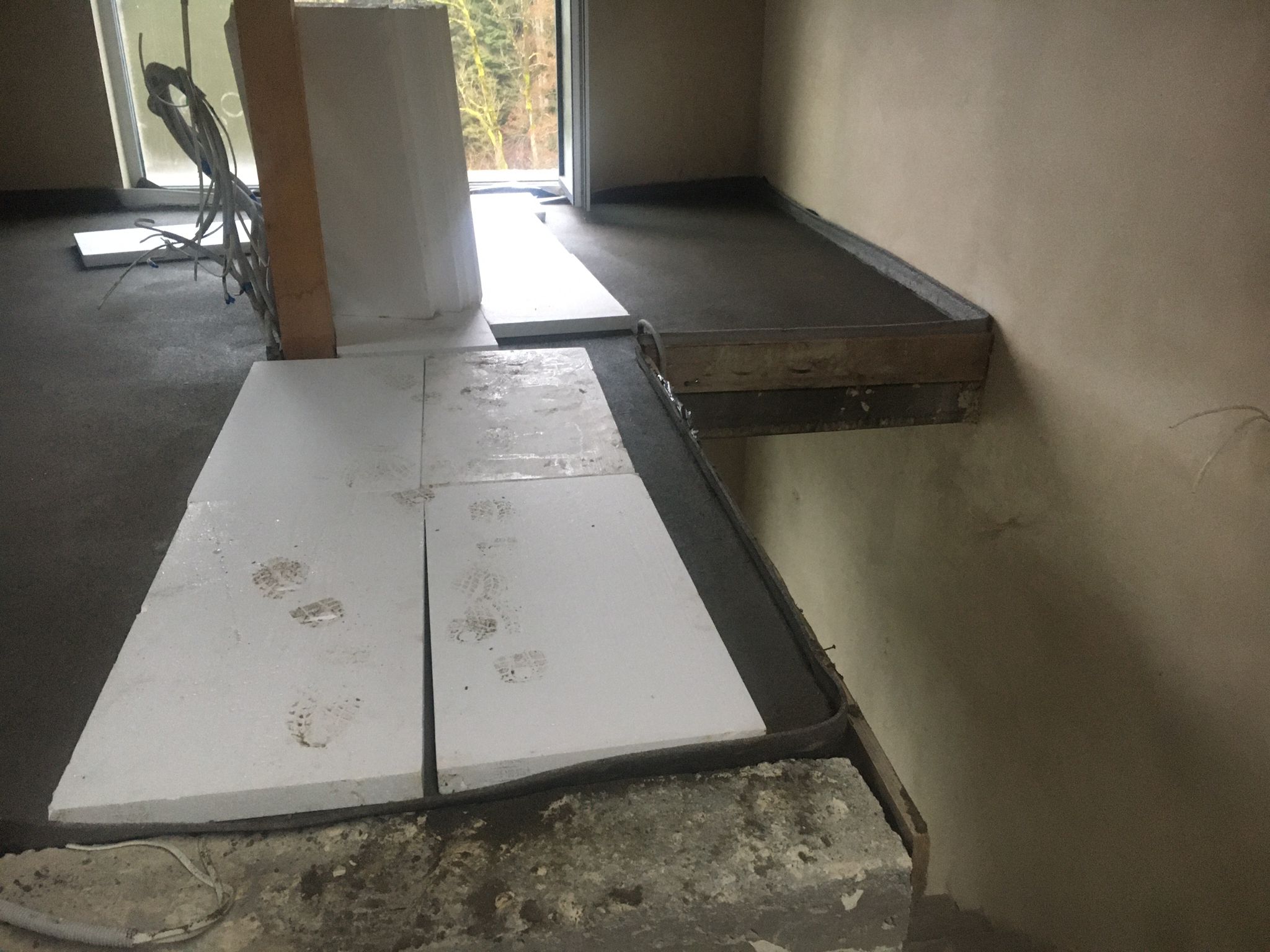

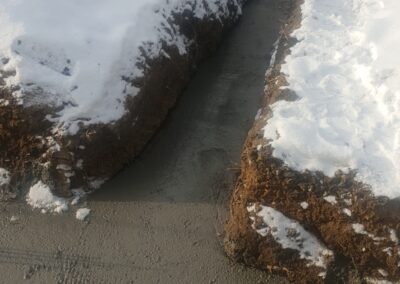

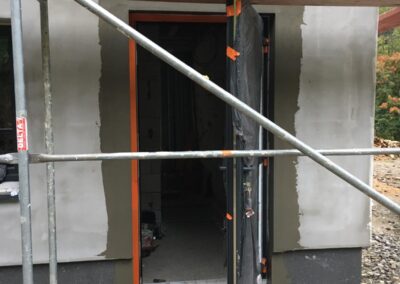

Po zimowej przerwie i odstaniu fundamentów postępują prace murarskie.

14.01.2022 ROK

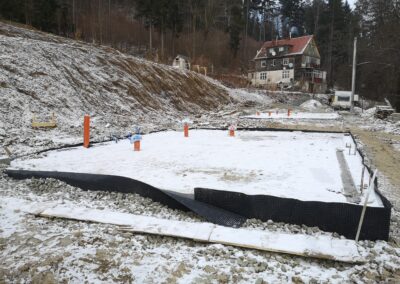

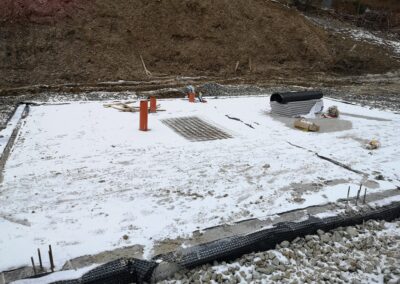

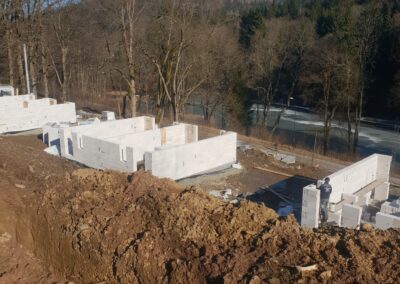

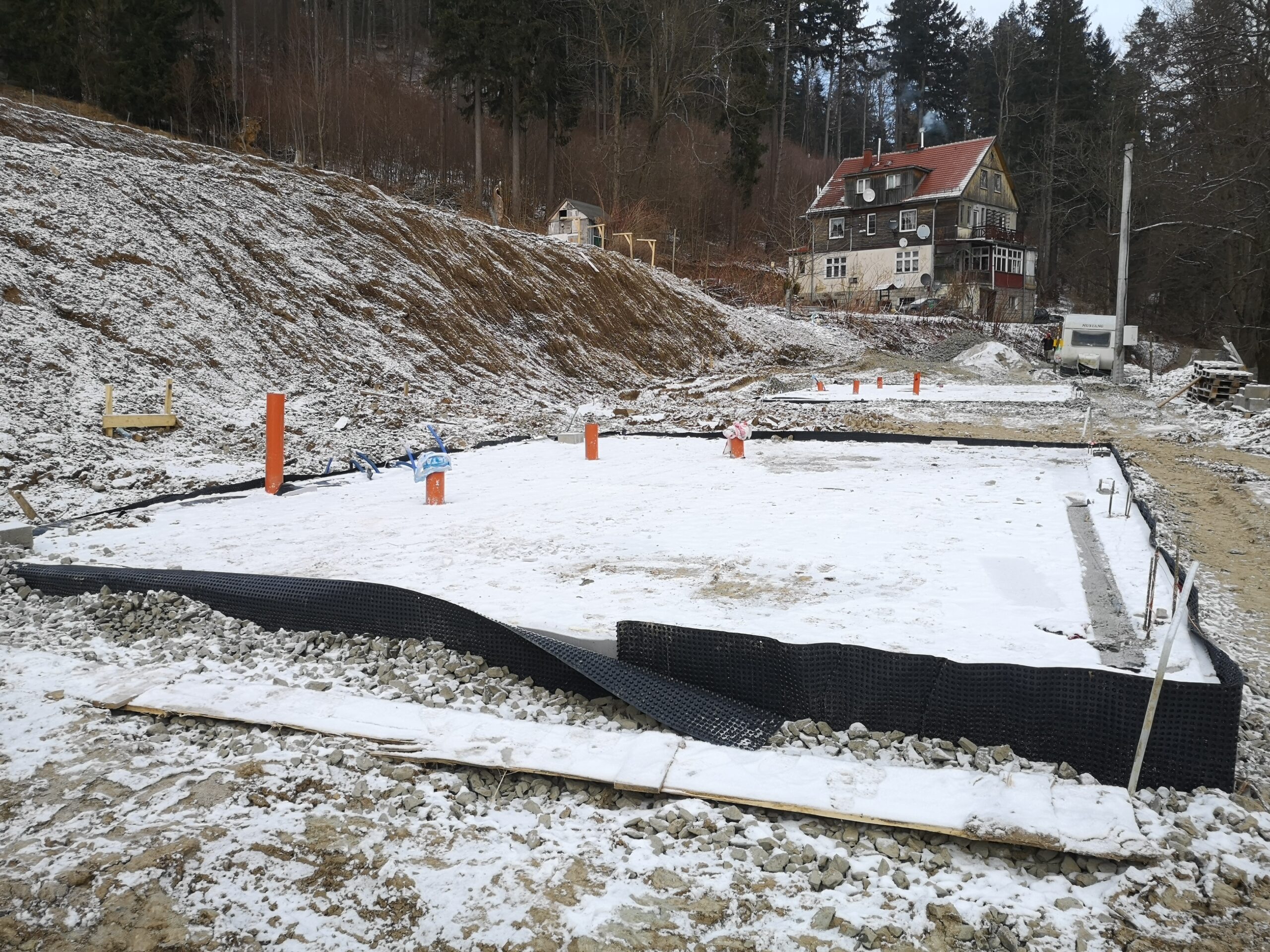

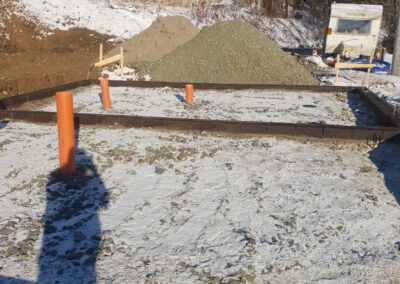

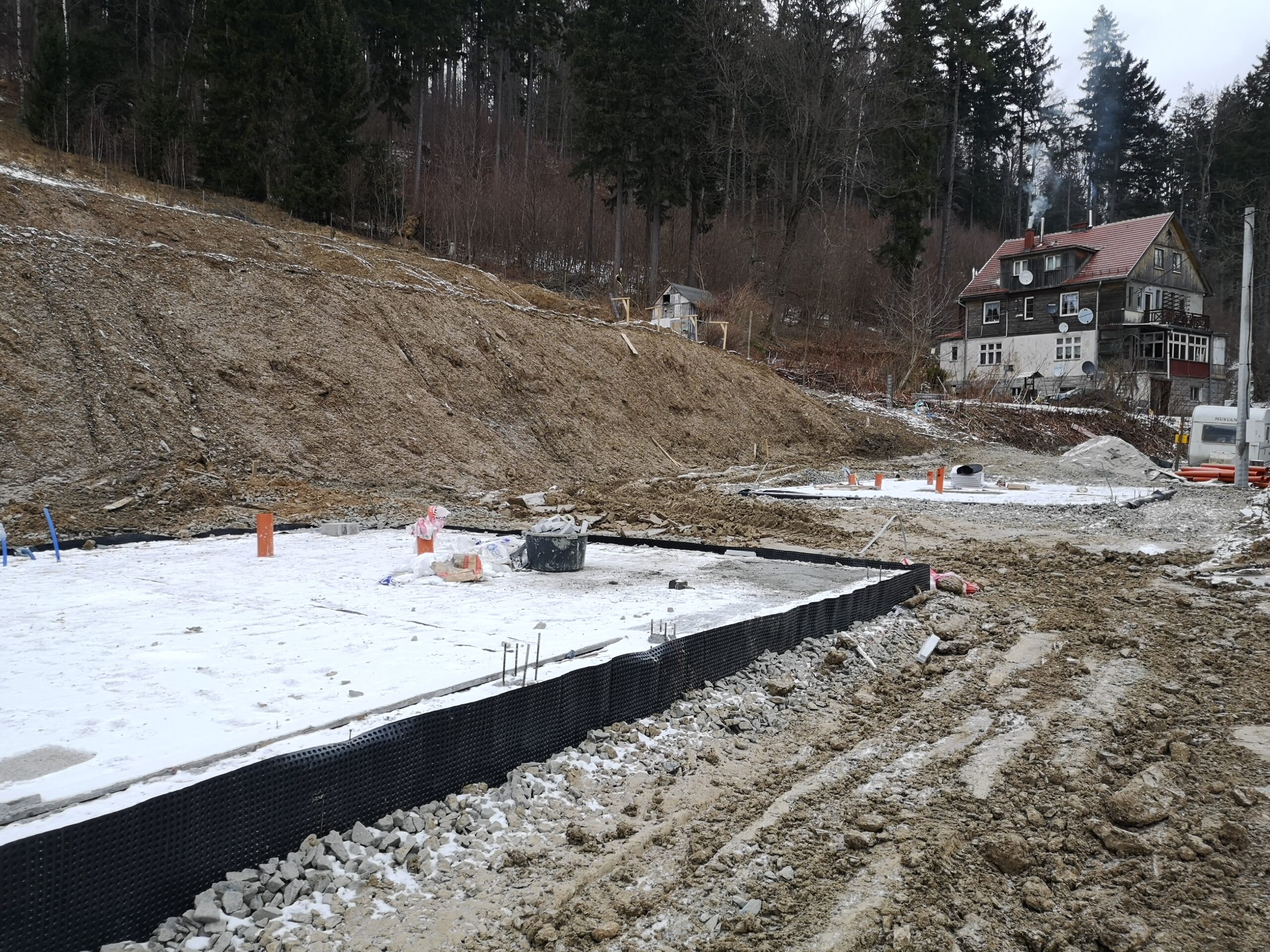

Osiągnięty stan „0”.

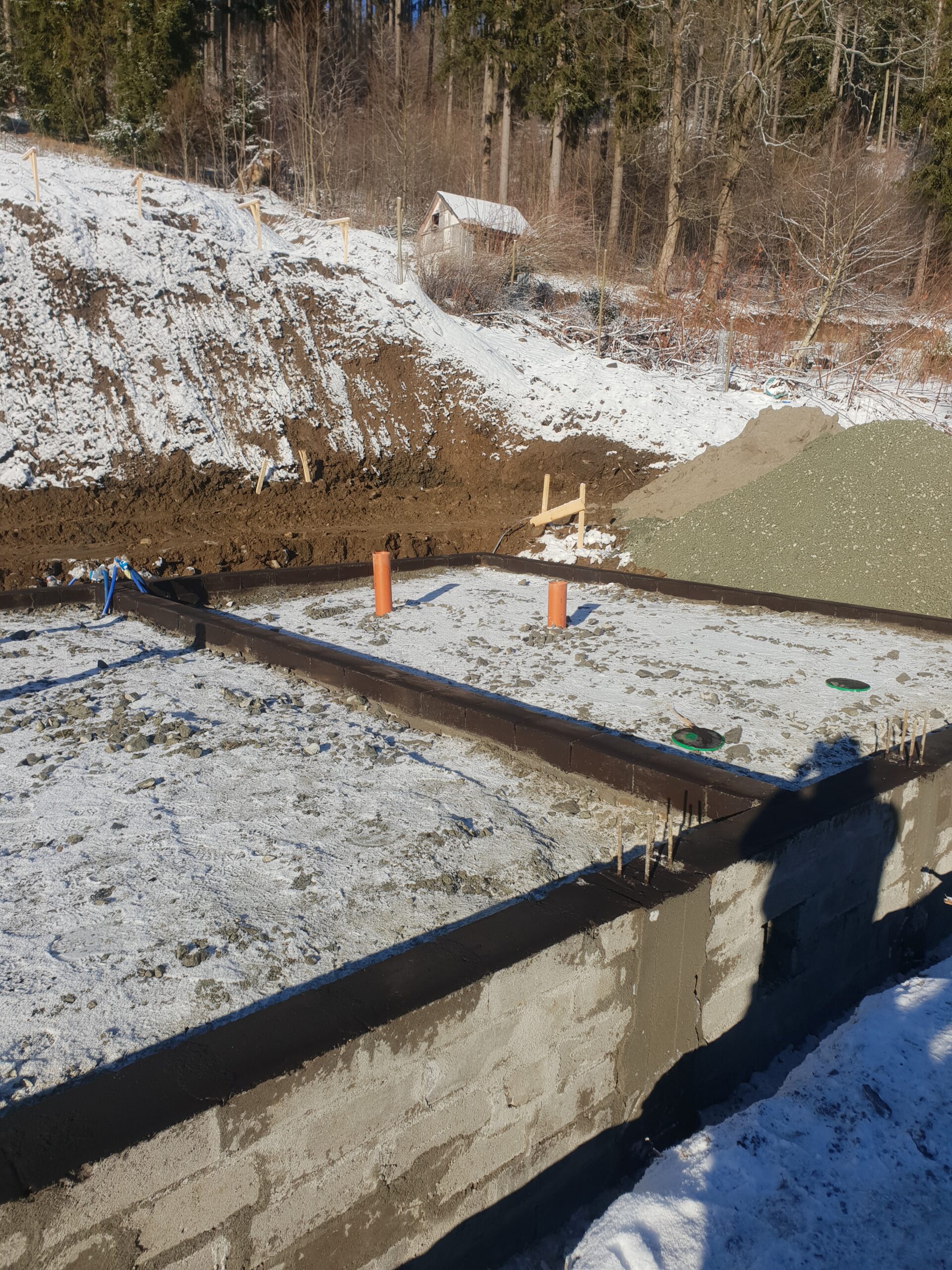

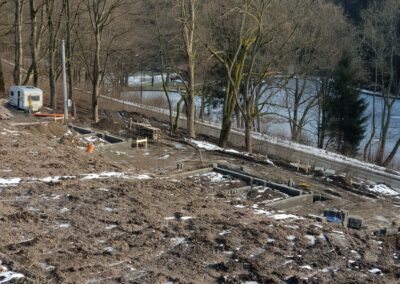

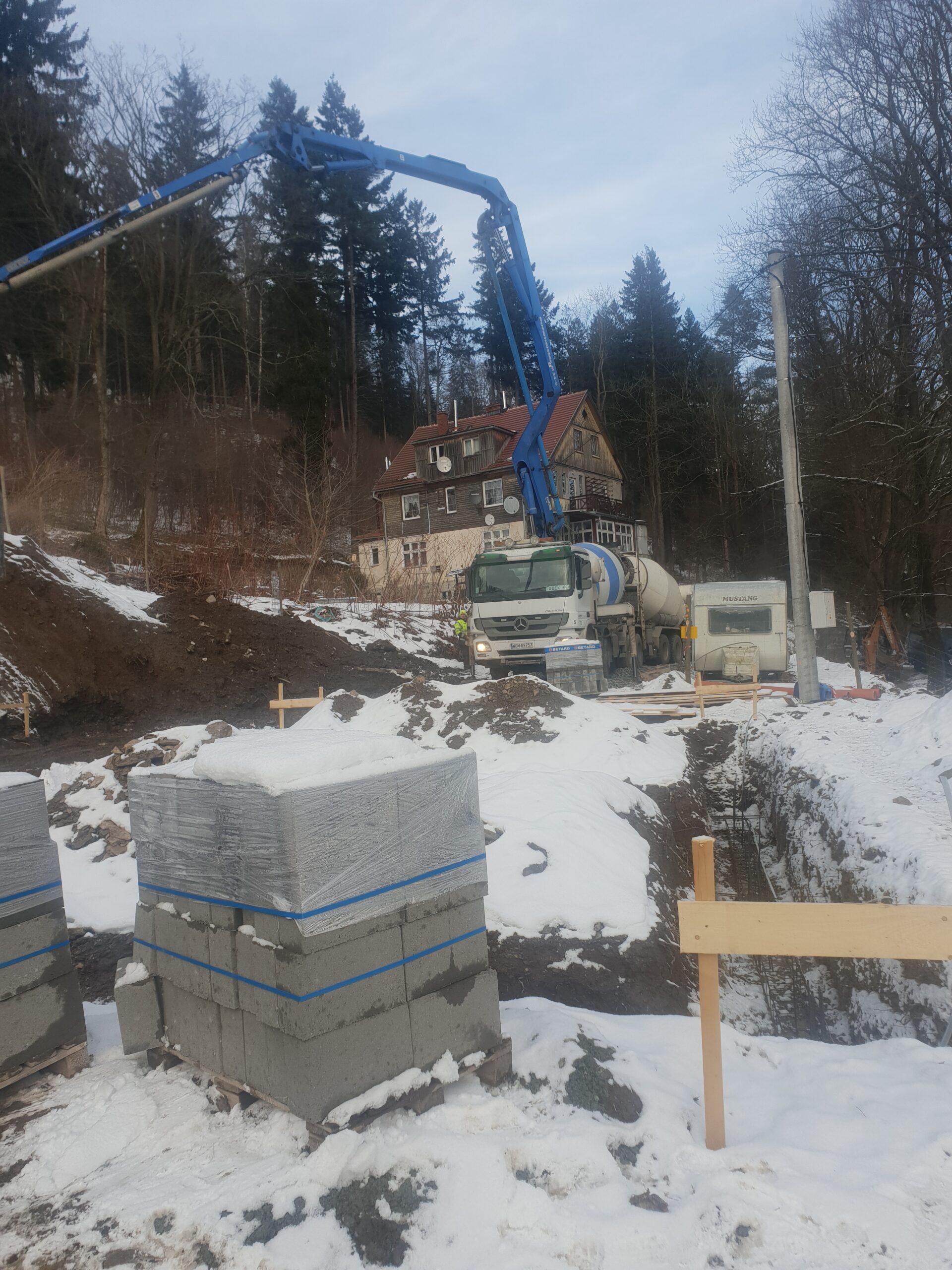

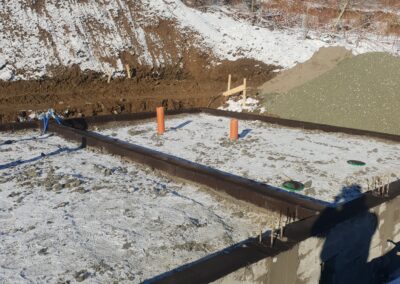

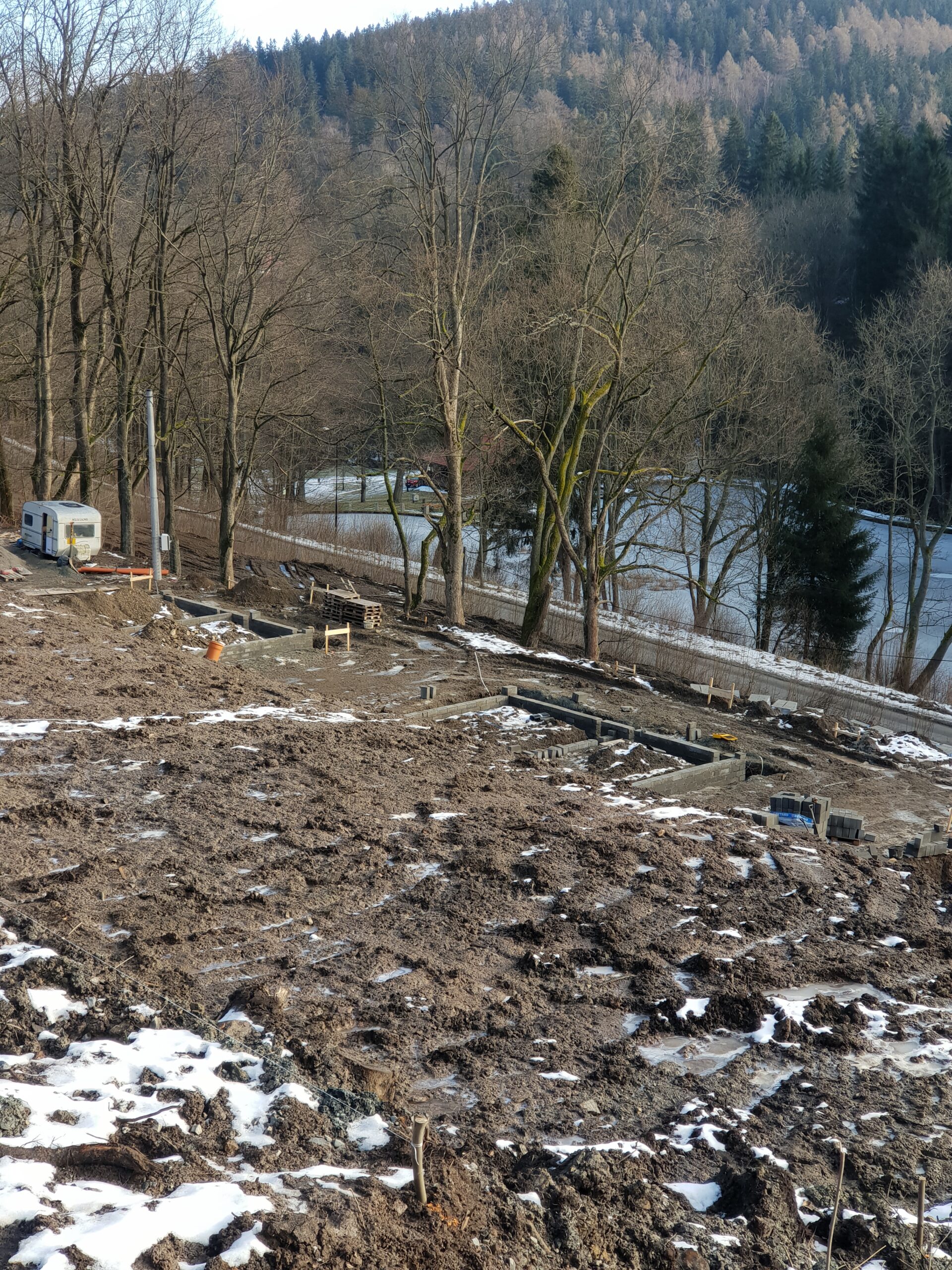

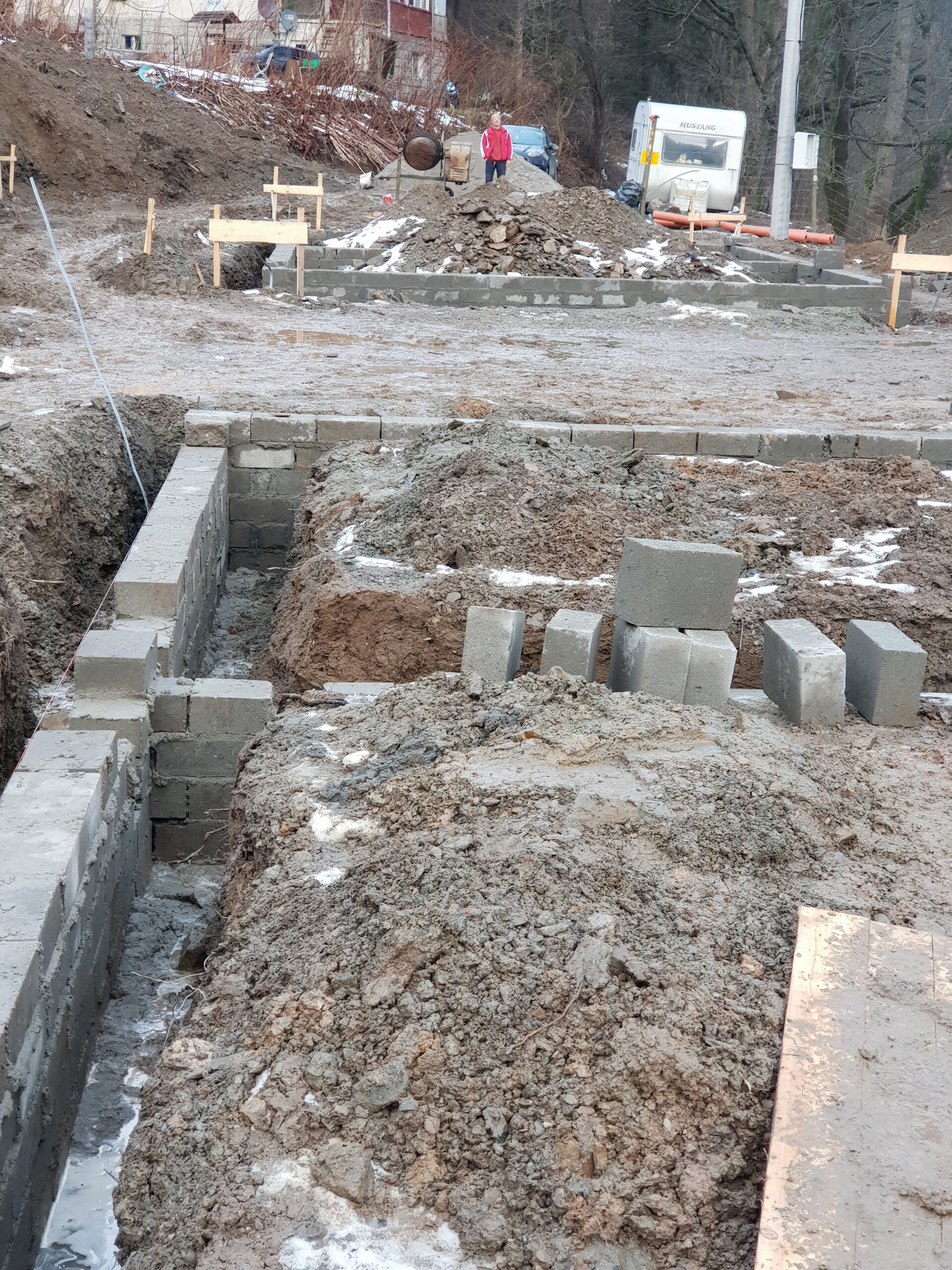

18.12.2021 ROK

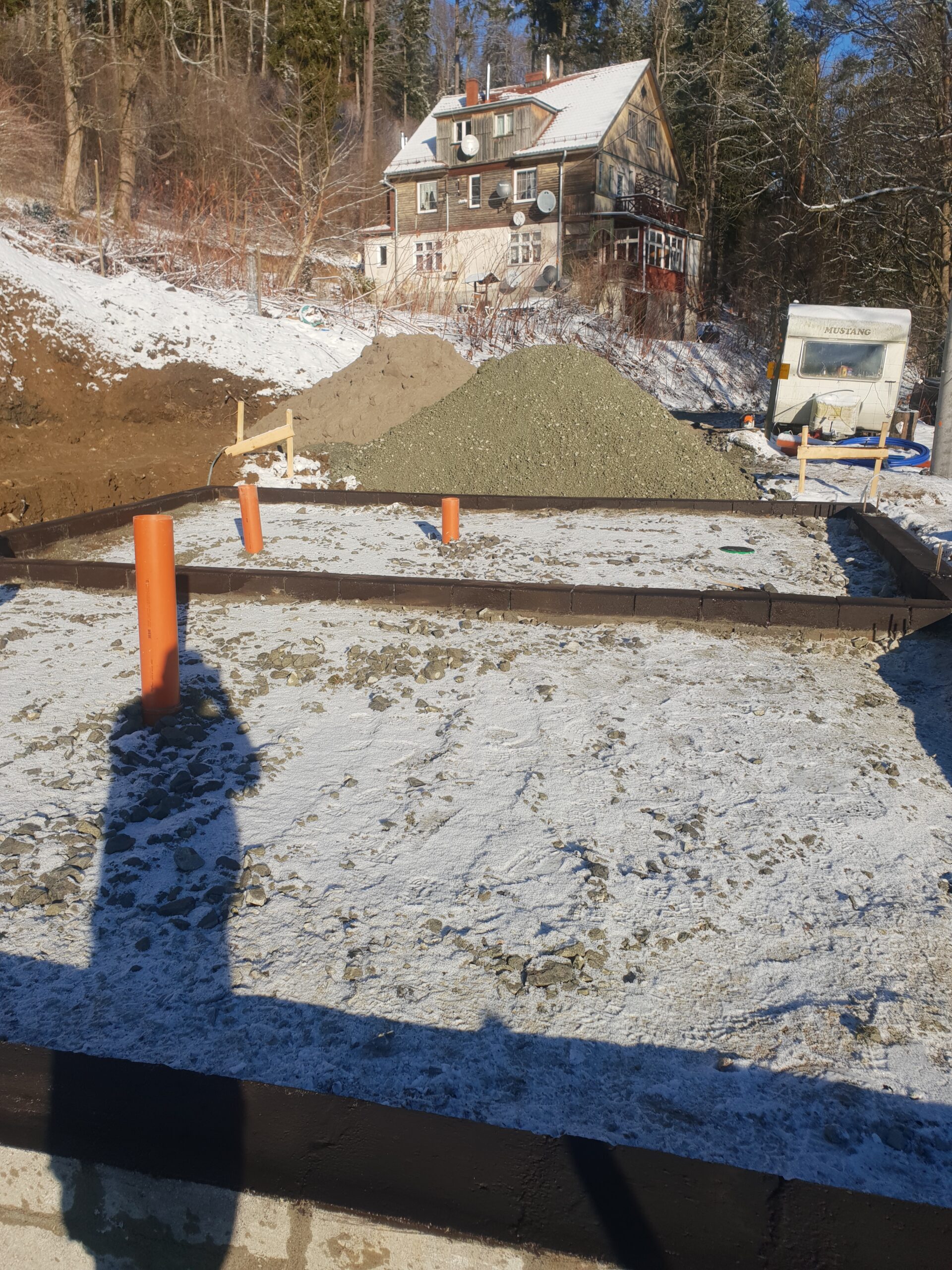

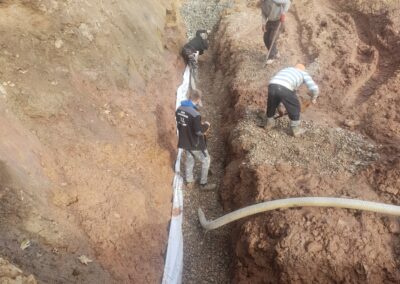

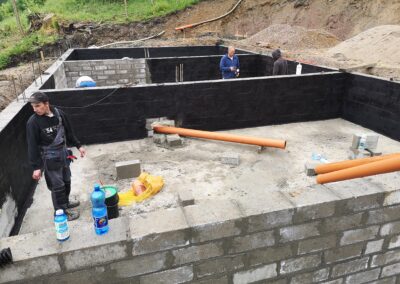

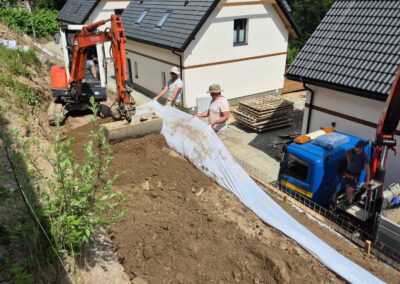

Wykonana zosała izolacja cieplna, wodna, drenaż fundamentów, zagęszczenie gruntu pod posadzkę, rozprowadzenie mediów.

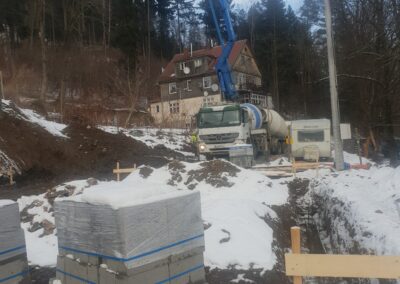

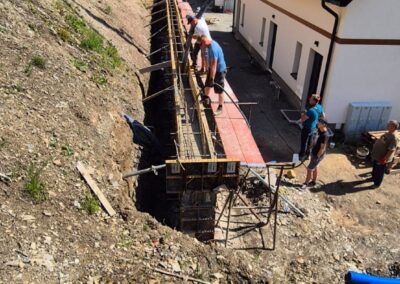

03.12.2021 ROK

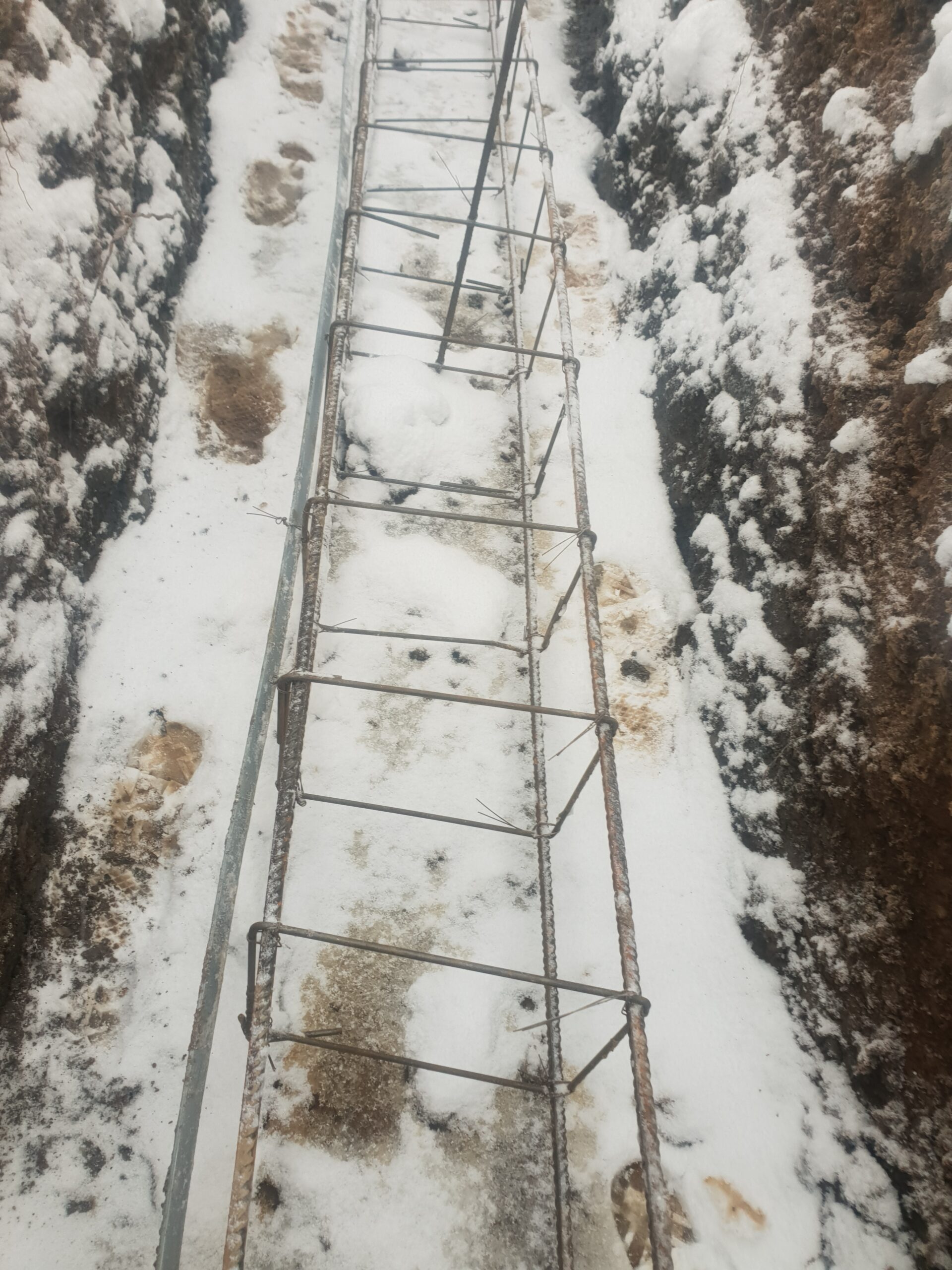

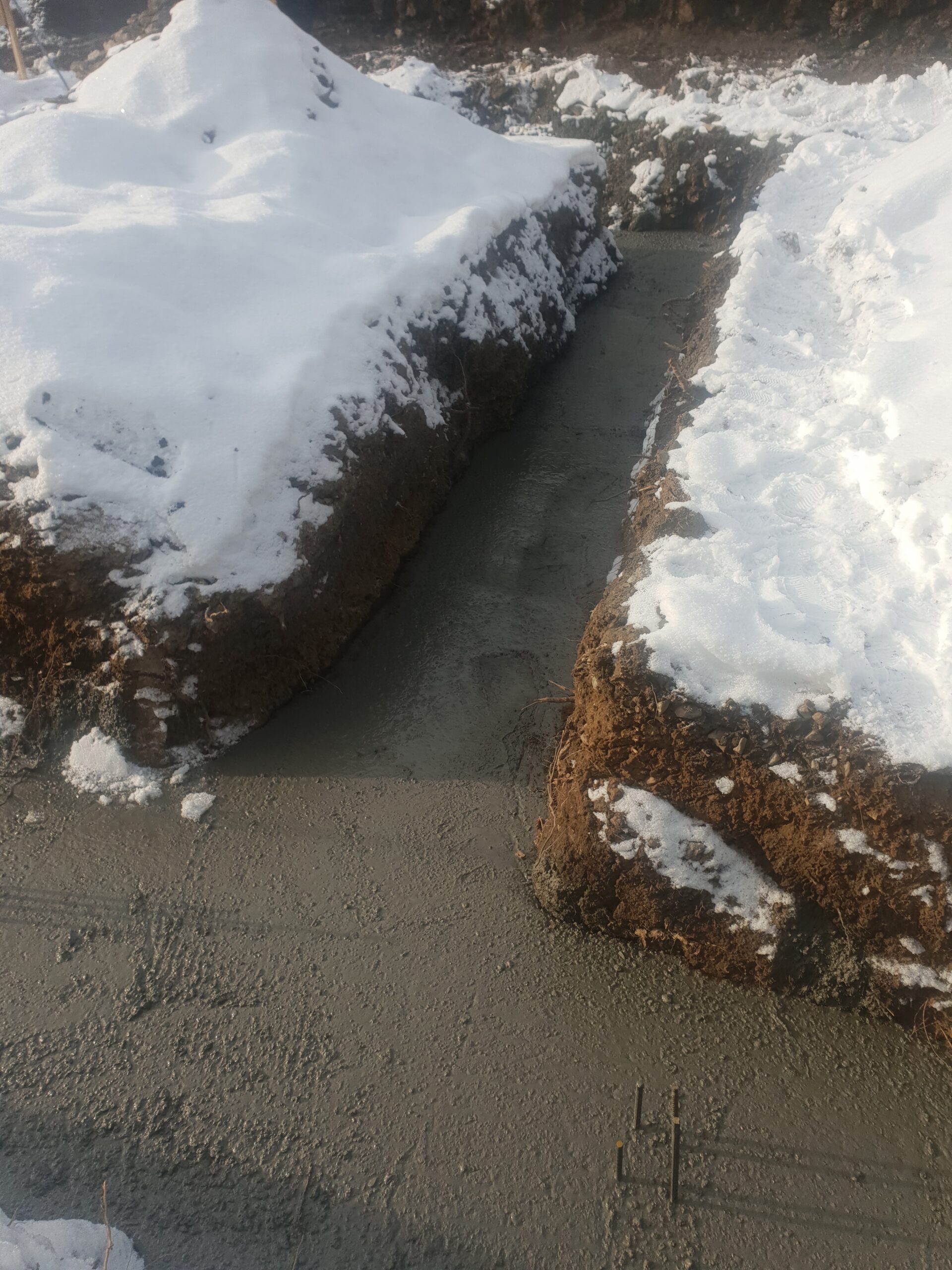

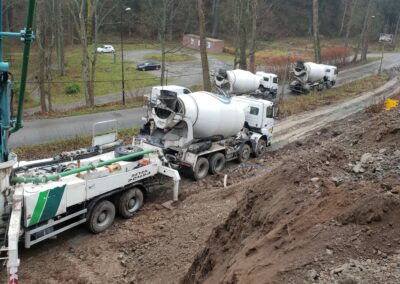

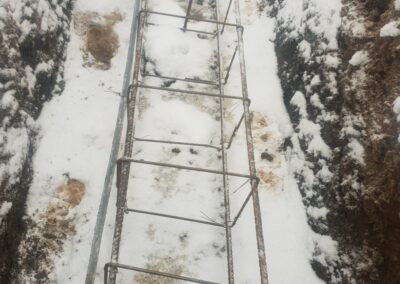

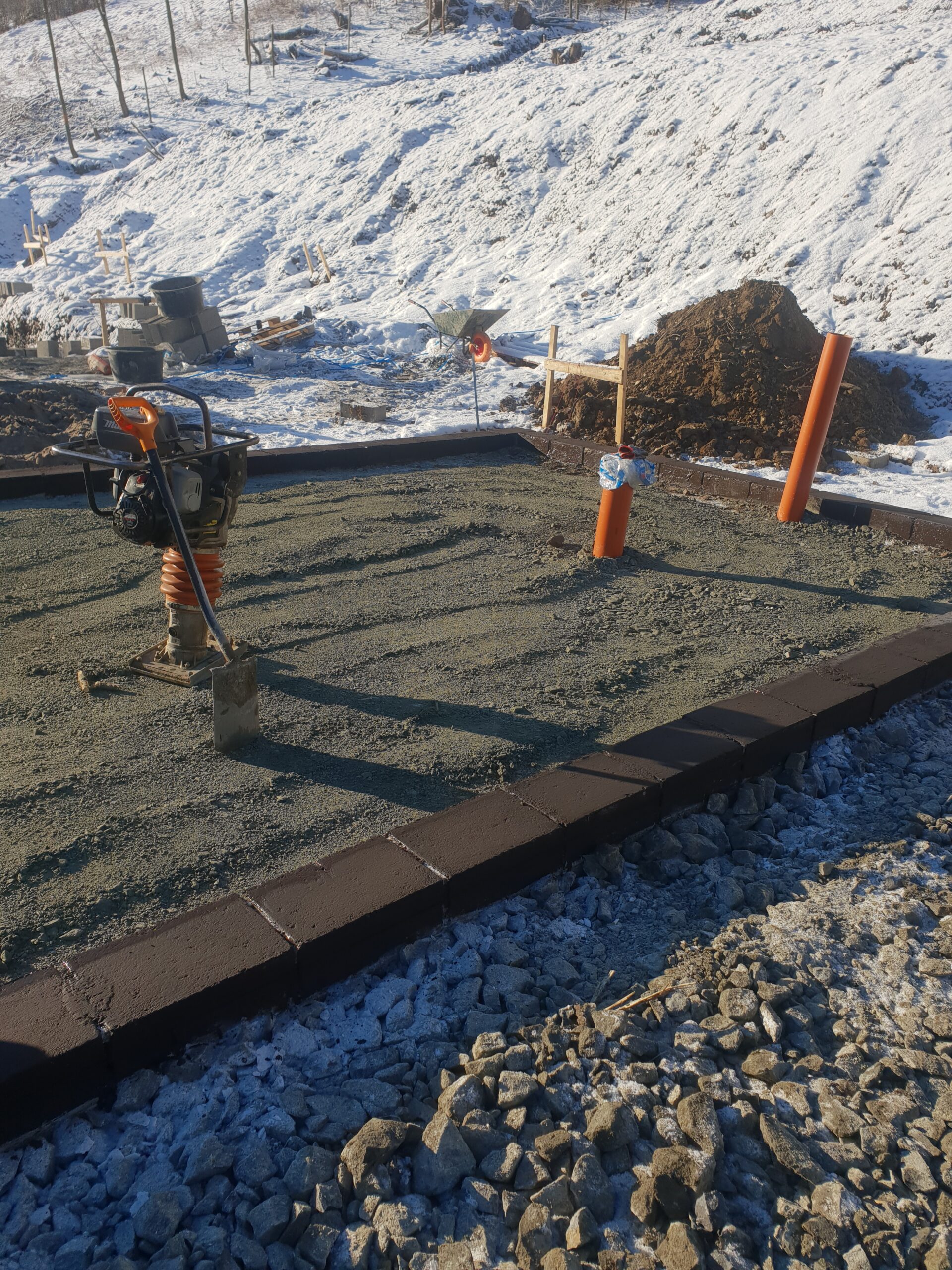

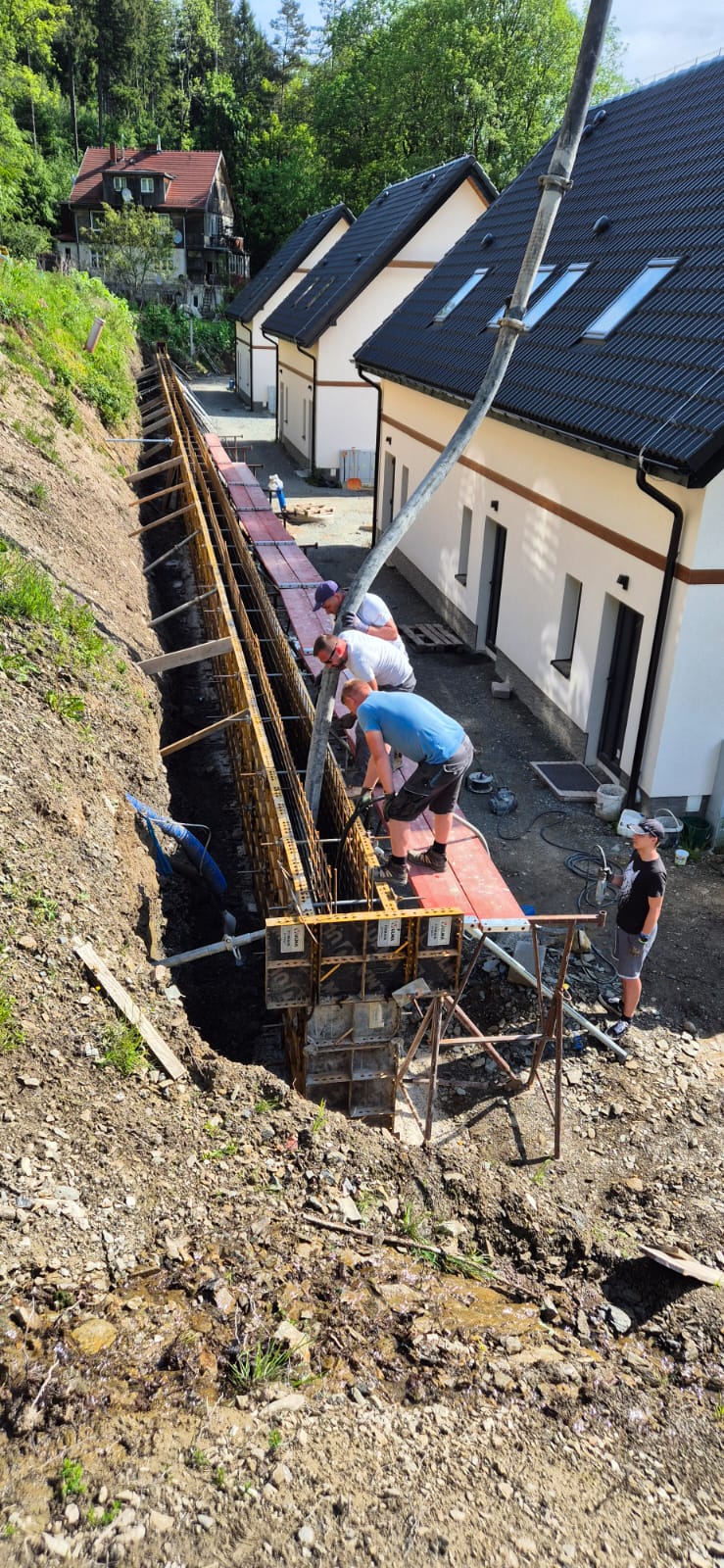

Trwają pracę przy fundamentach oraz wylewki ław fundamentowych.

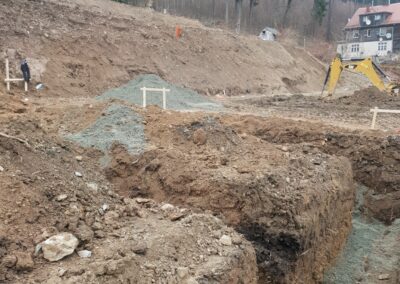

18.11.2021 ROK

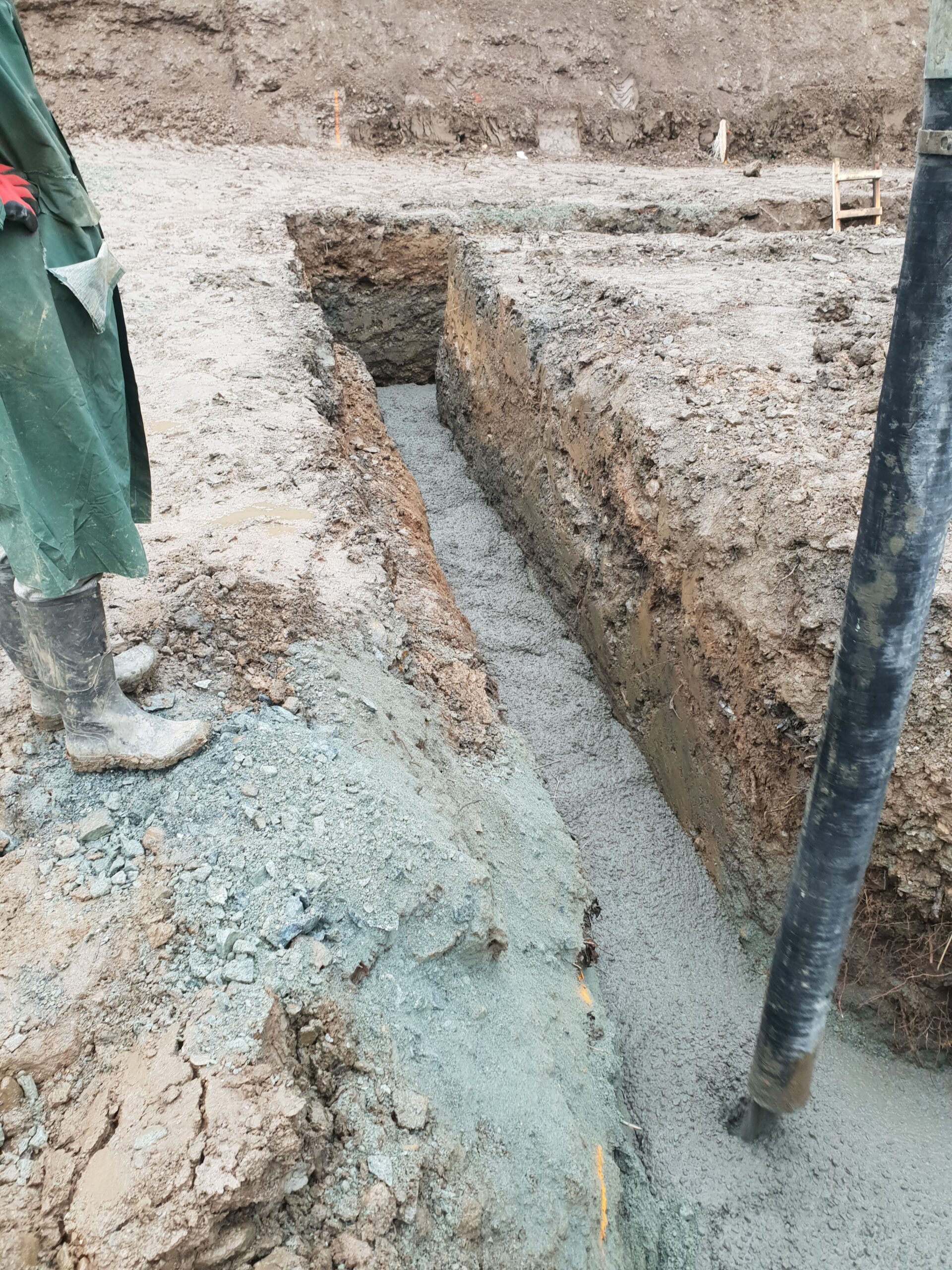

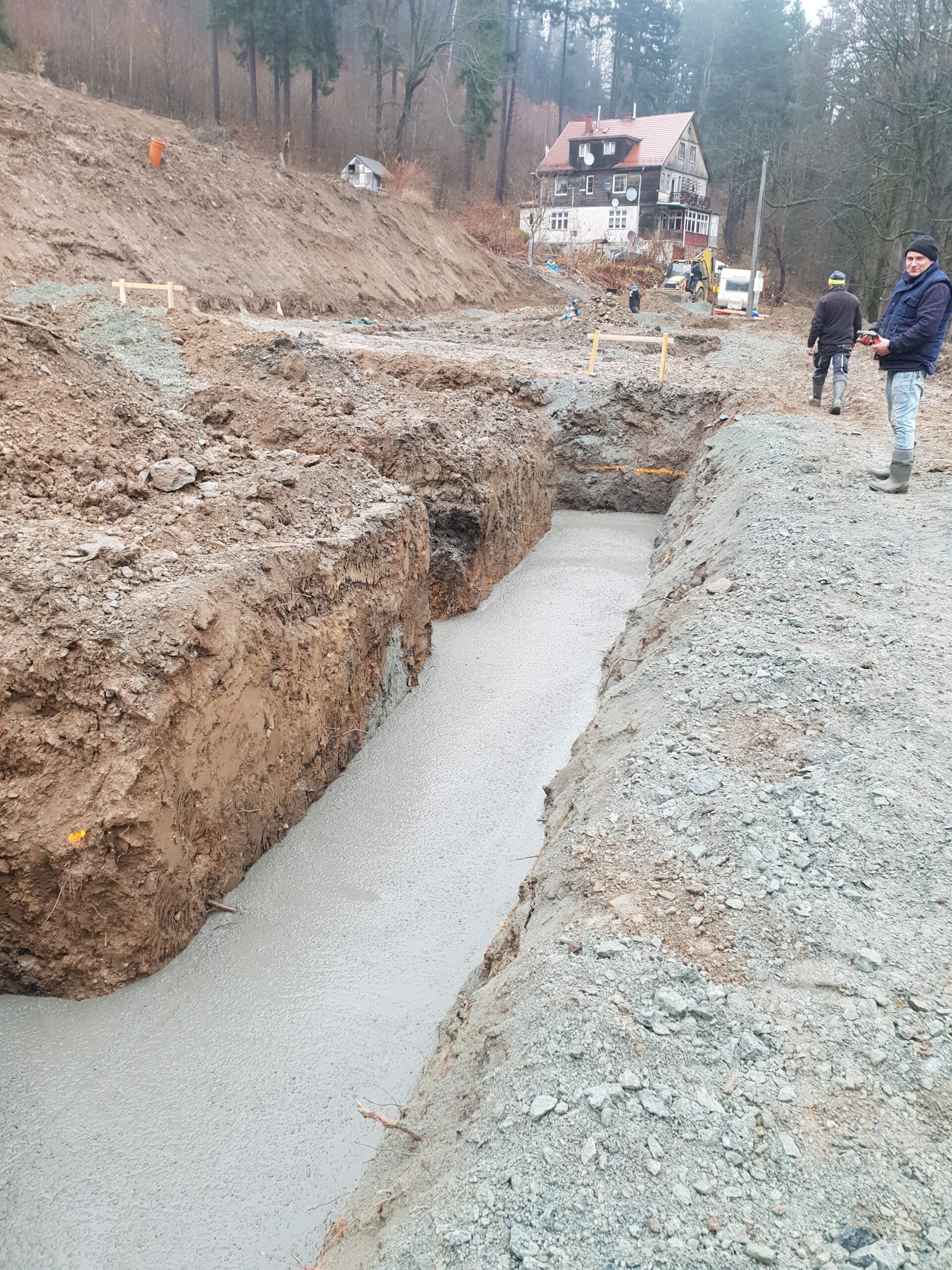

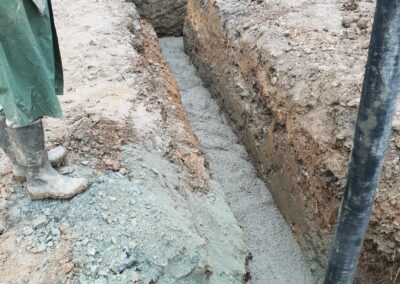

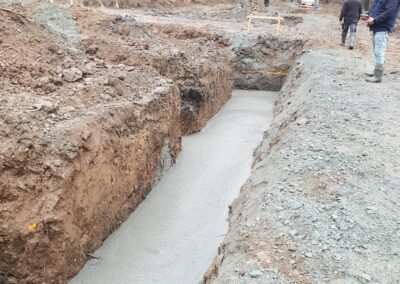

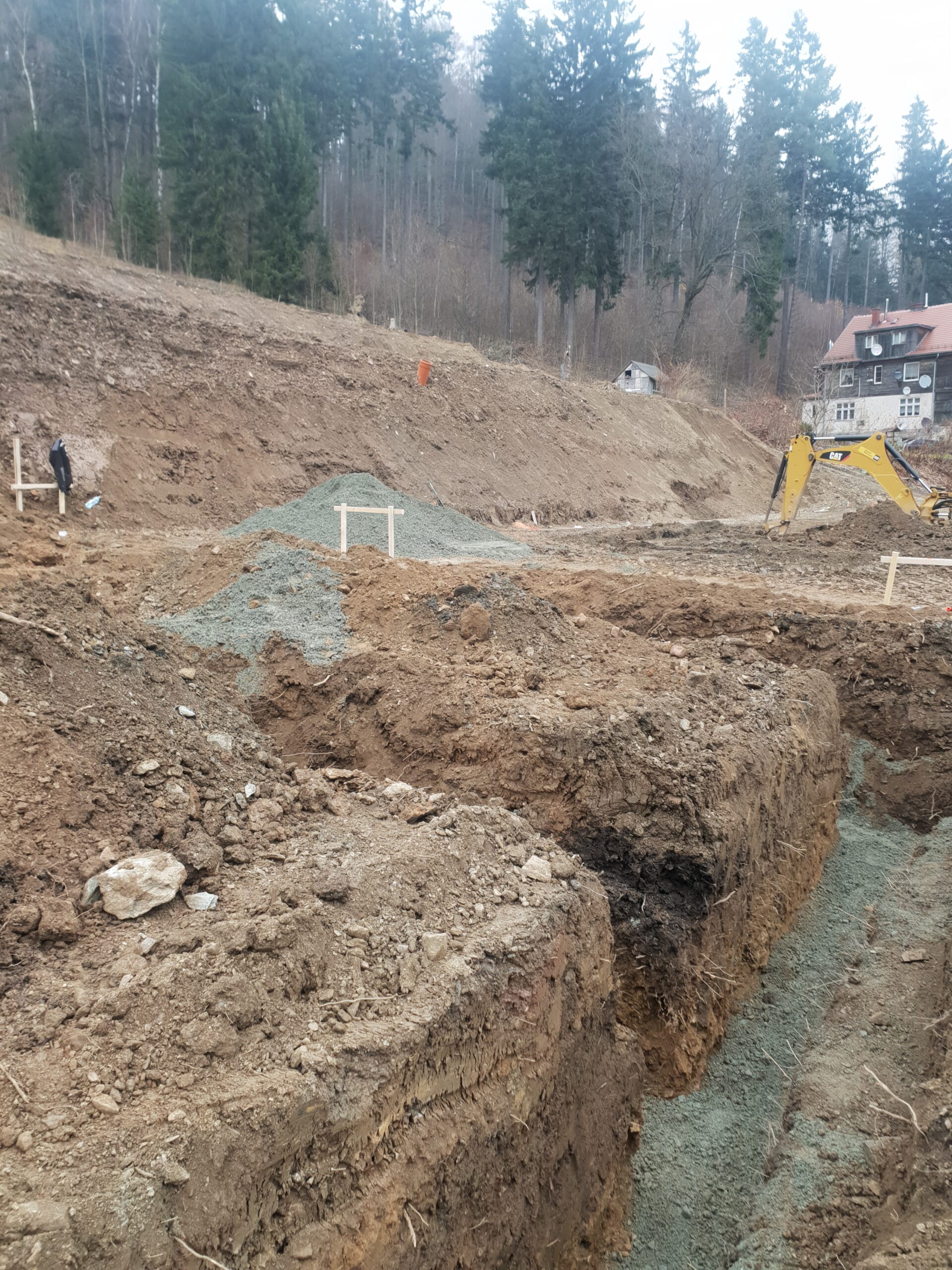

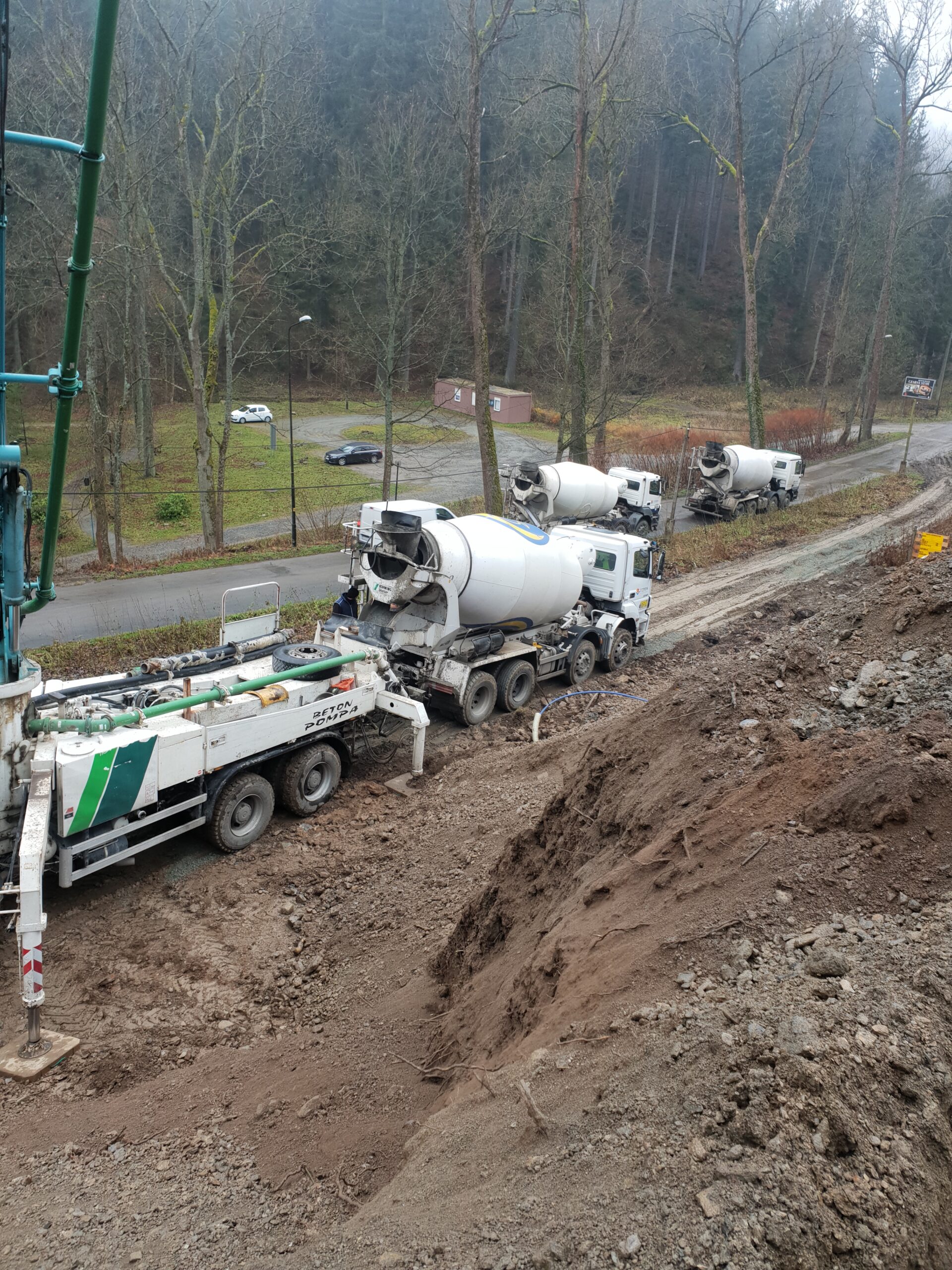

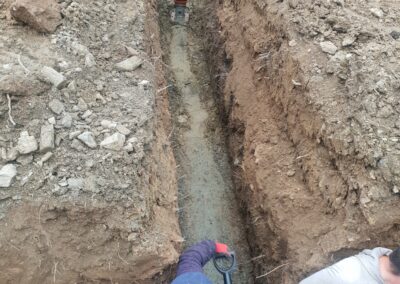

Trwają pracę przy fundamentach oraz wylewki ław fundamentowych.

06.11.2021 ROK

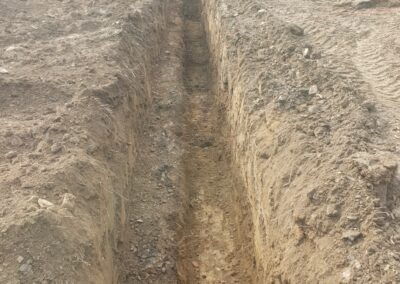

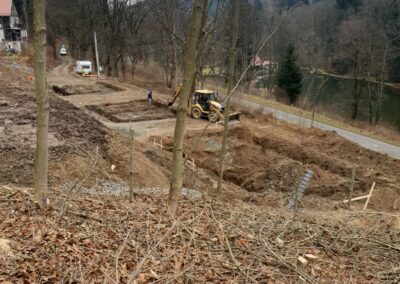

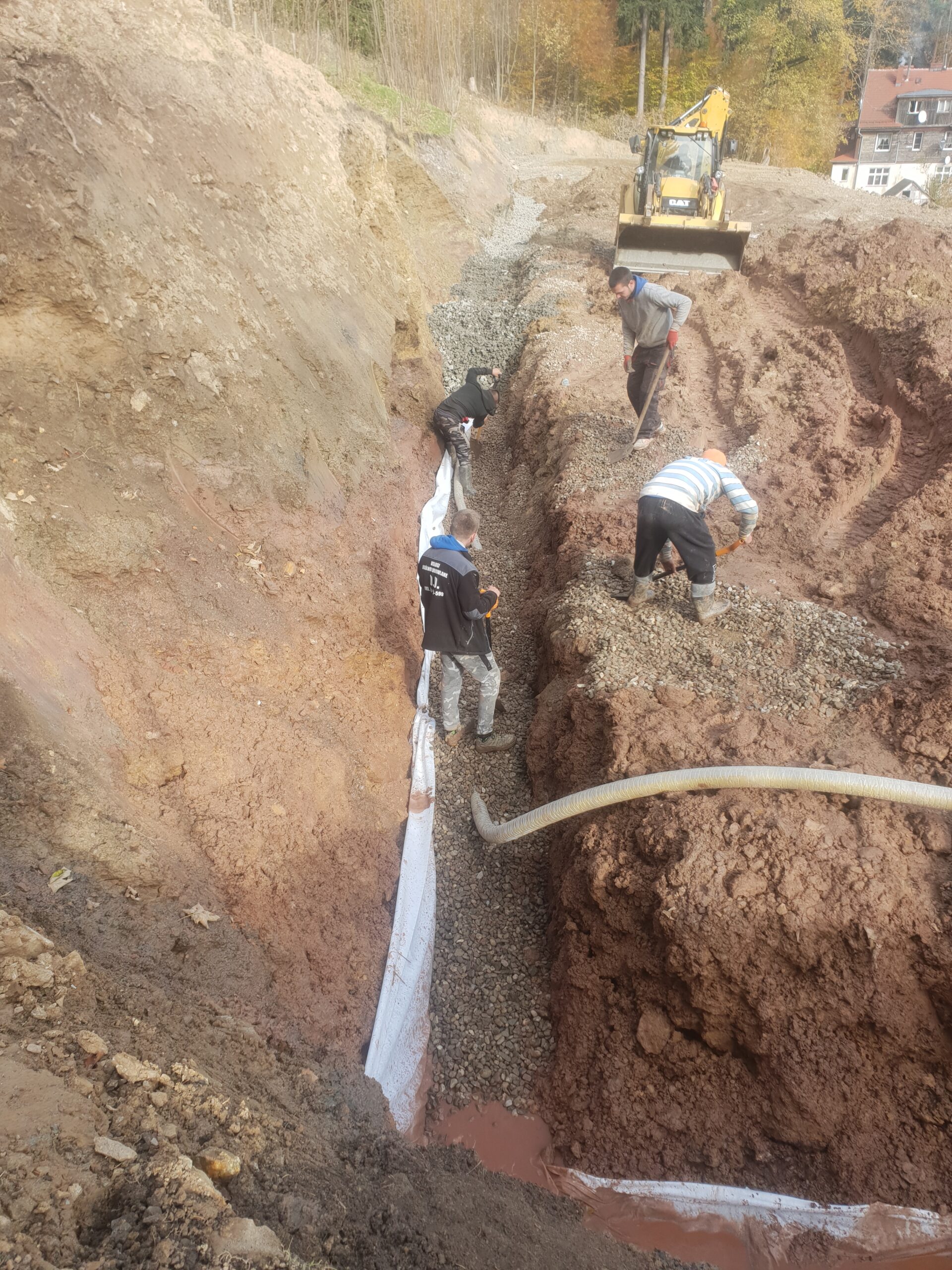

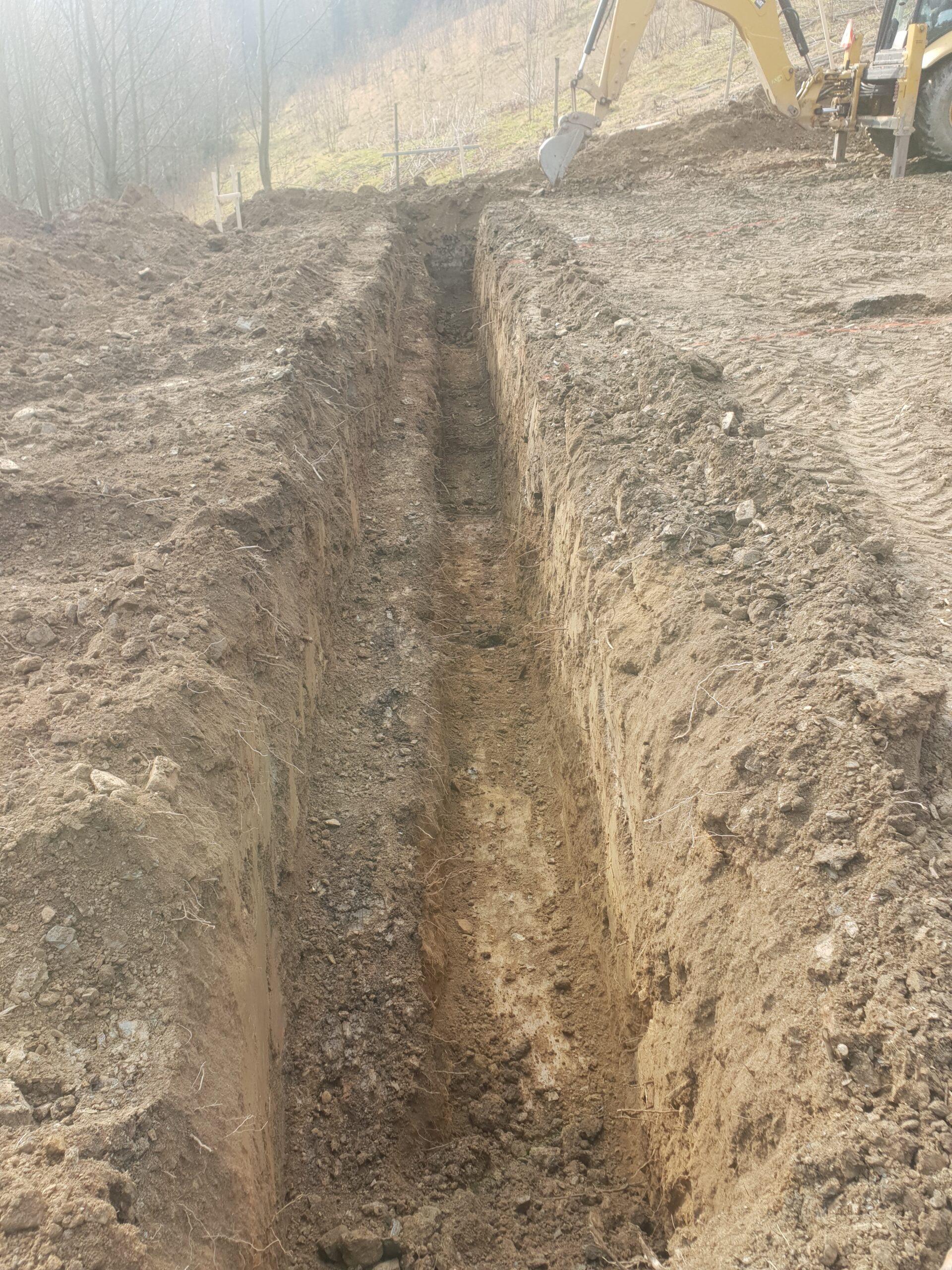

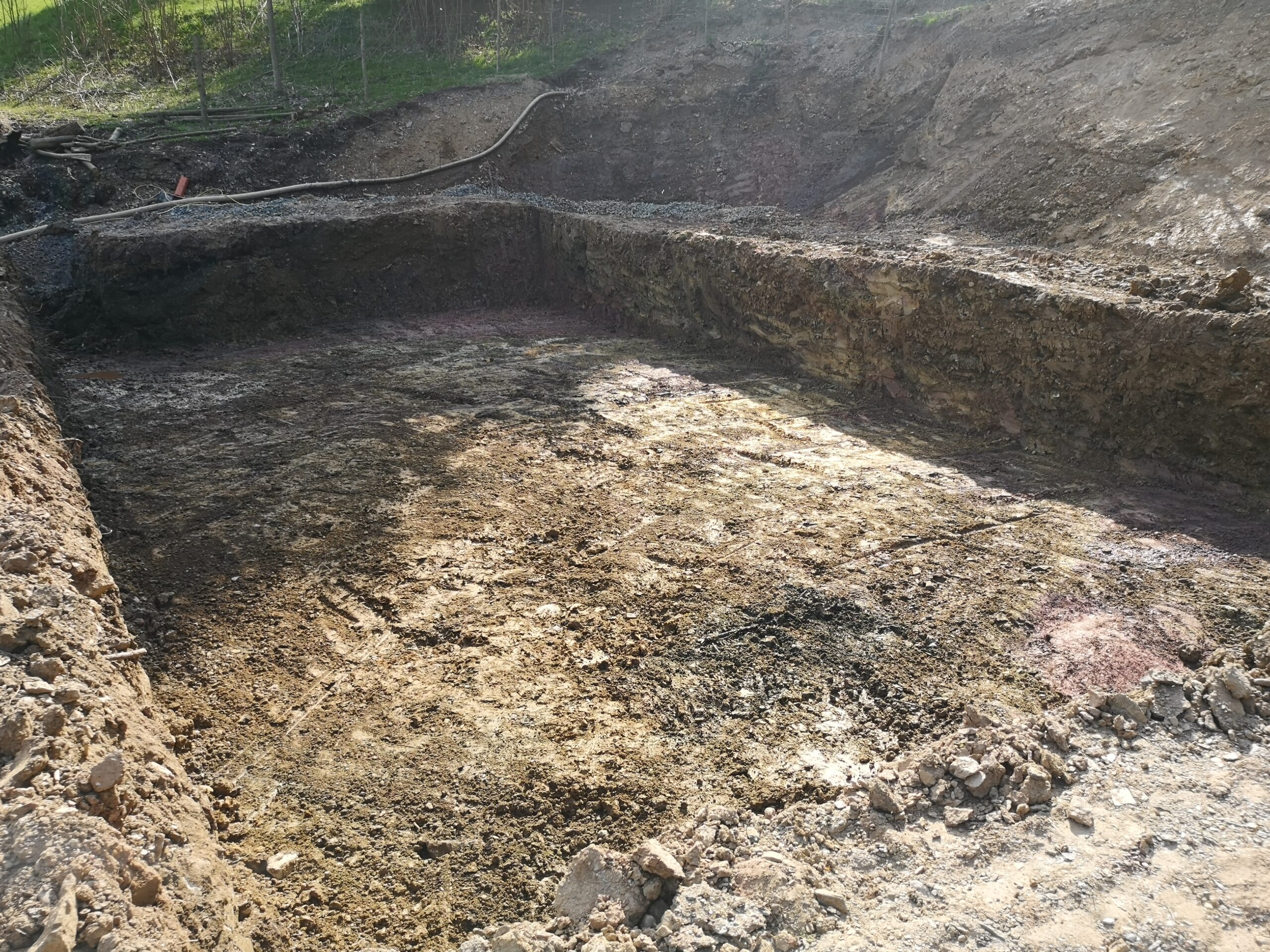

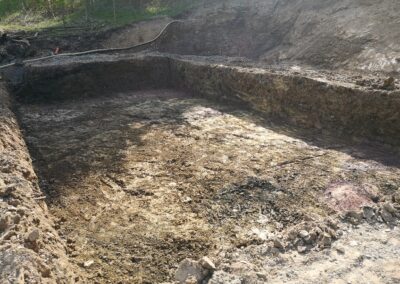

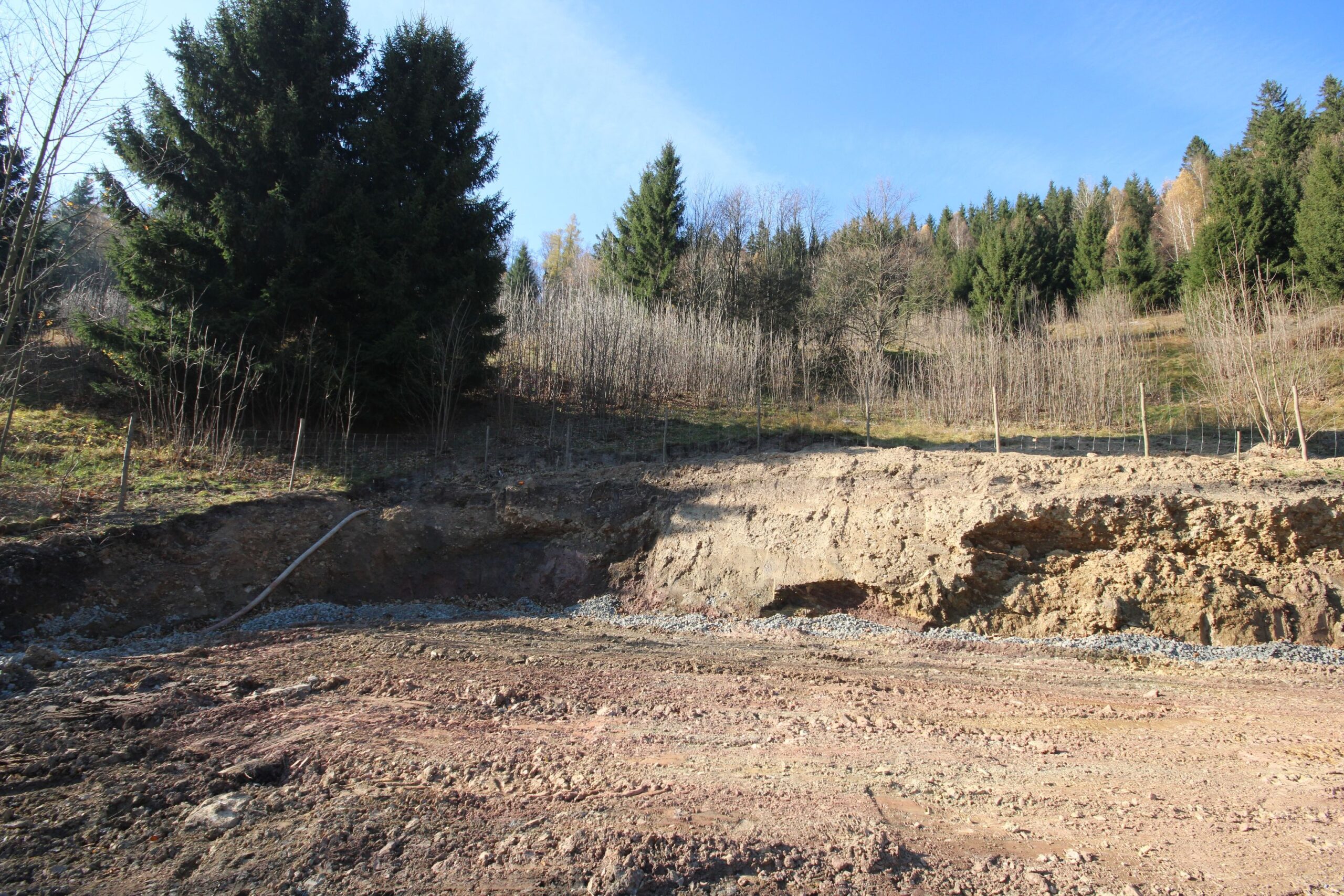

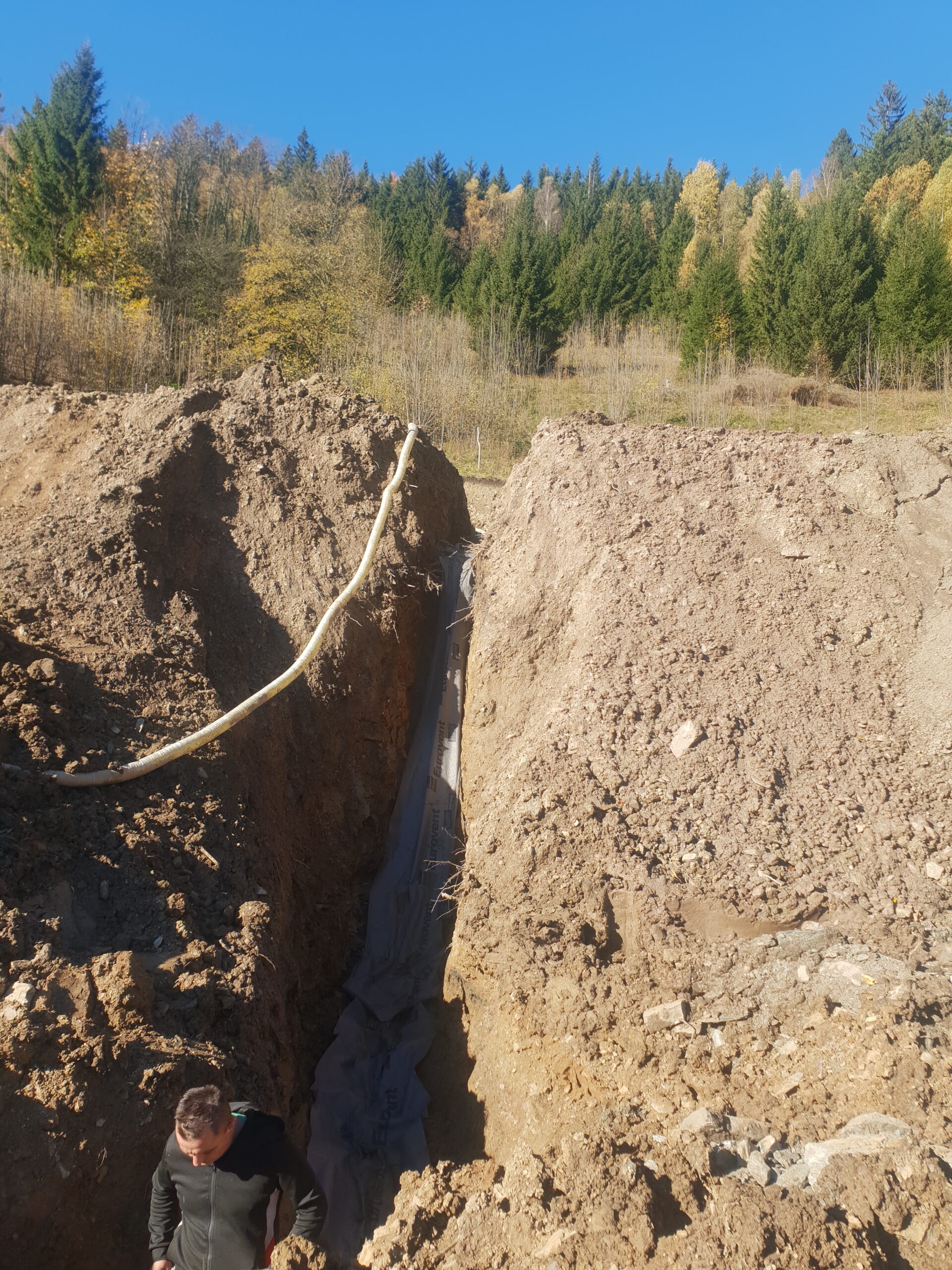

Trawają prace nad przygotowaniem prac ziemnych pod wylewki ław fundamentowych.

28.10.2021 ROK

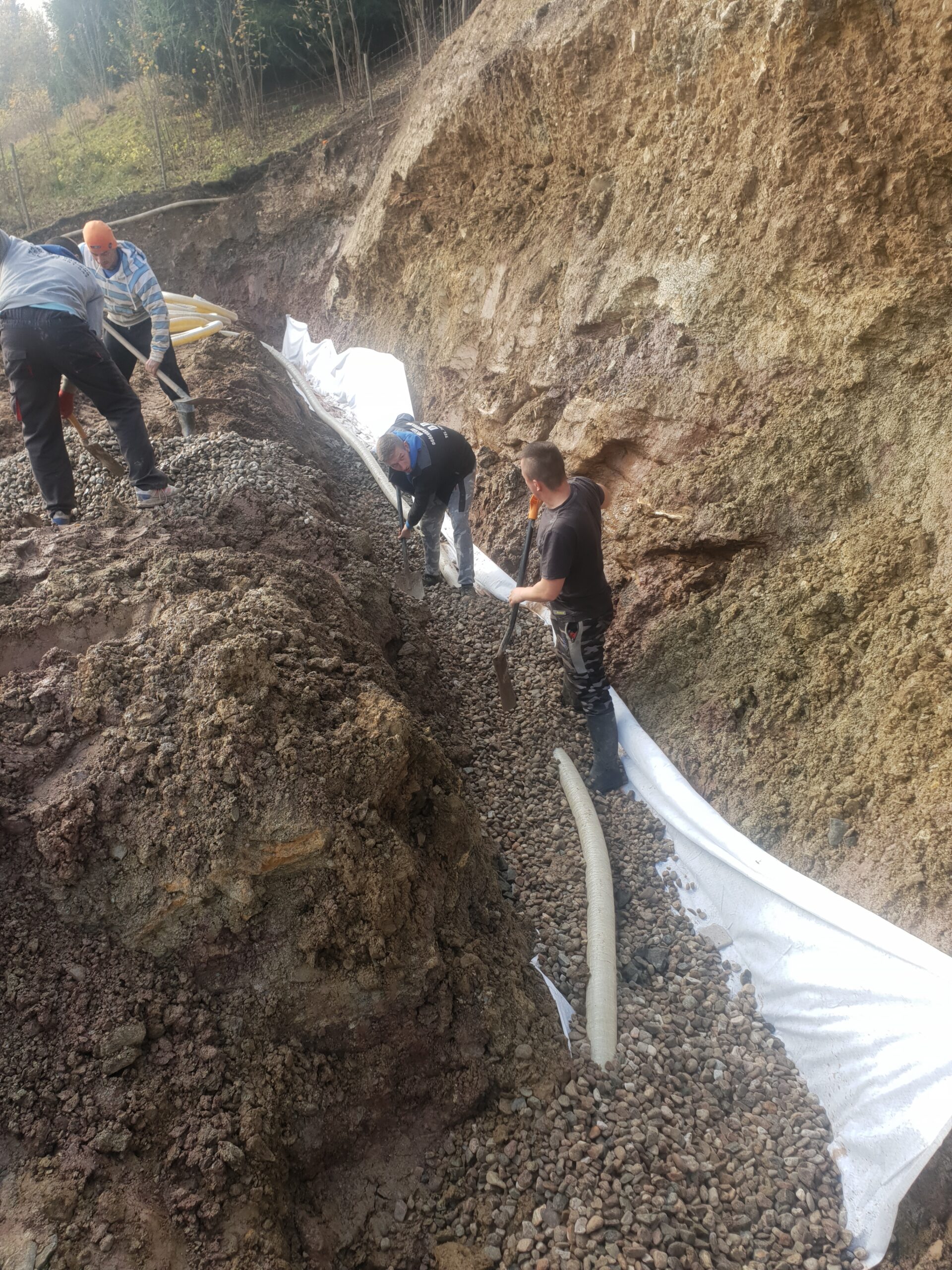

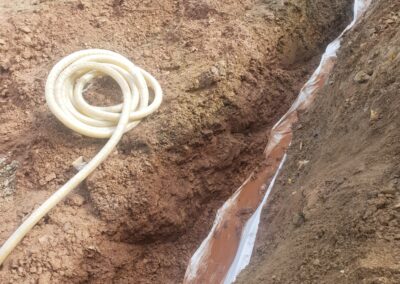

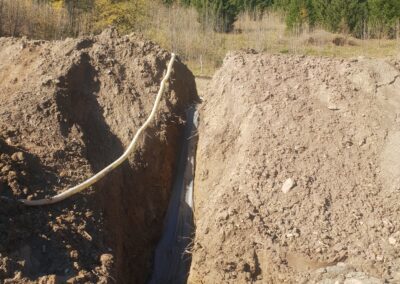

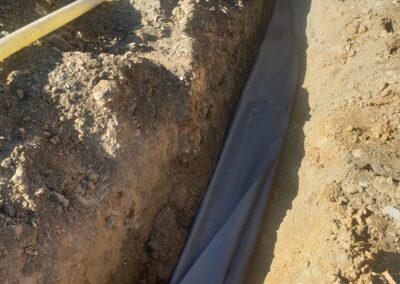

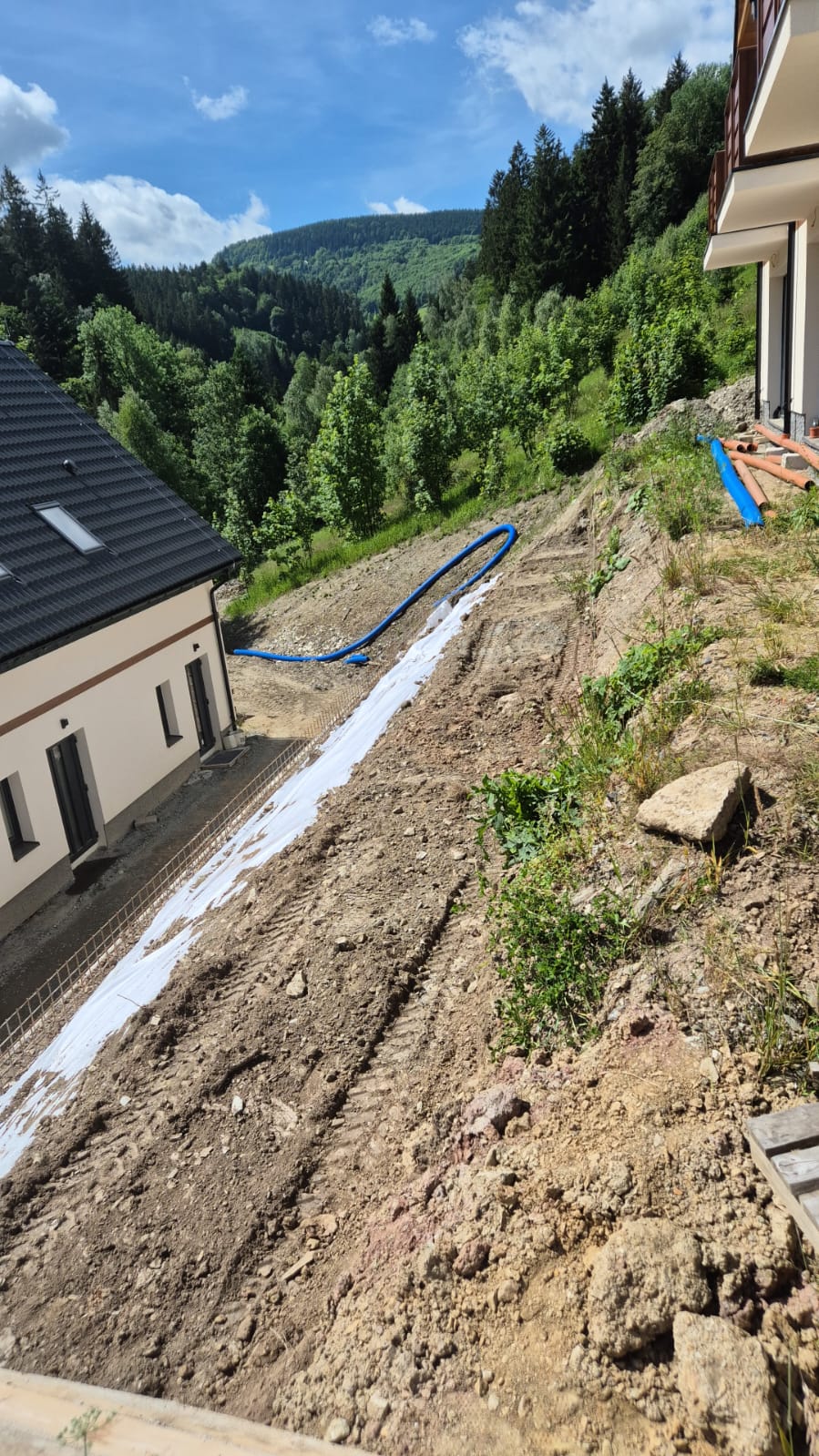

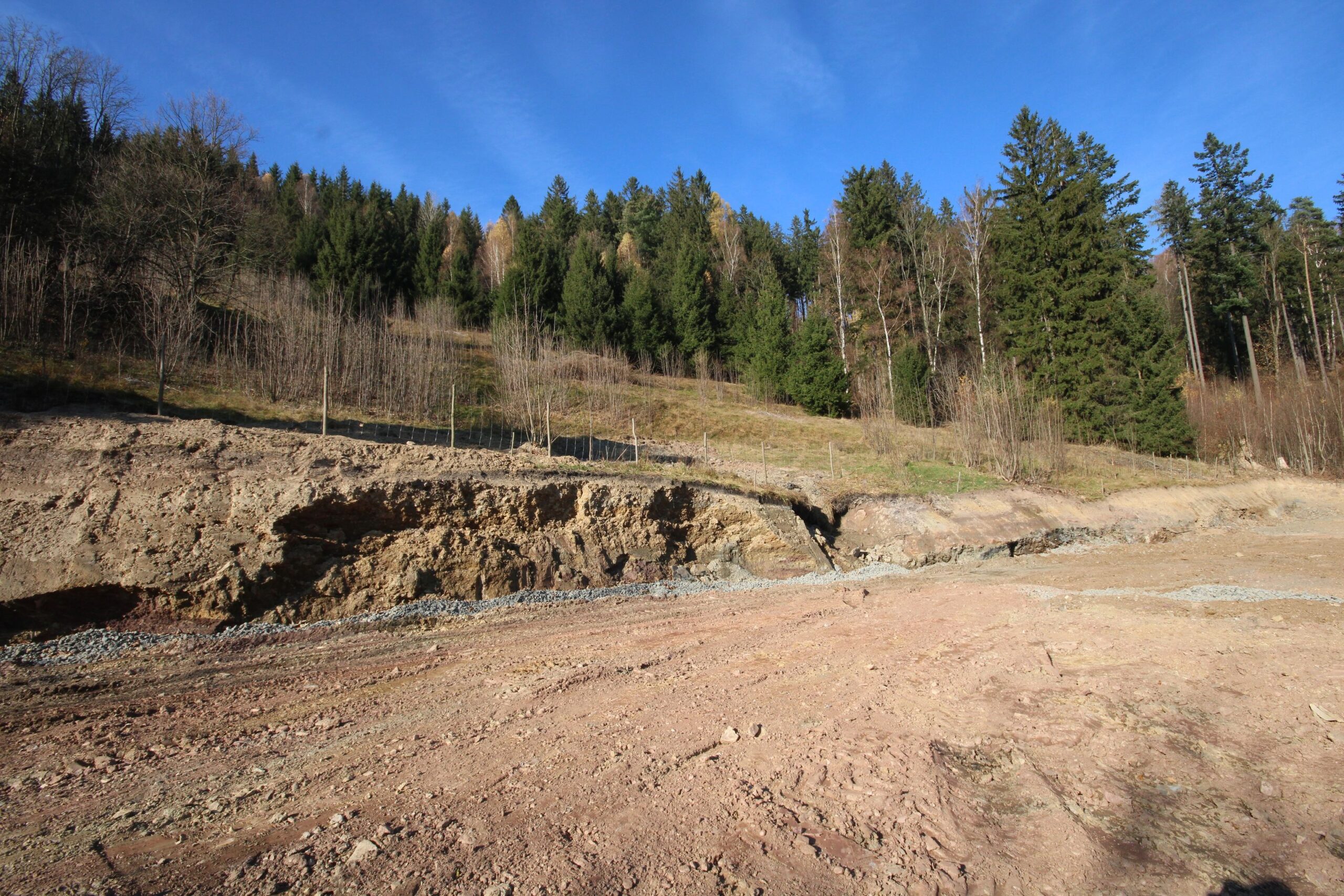

Zostało wykonane odwodnienie terenu oraz drenaż.

20.10.2021 ROK

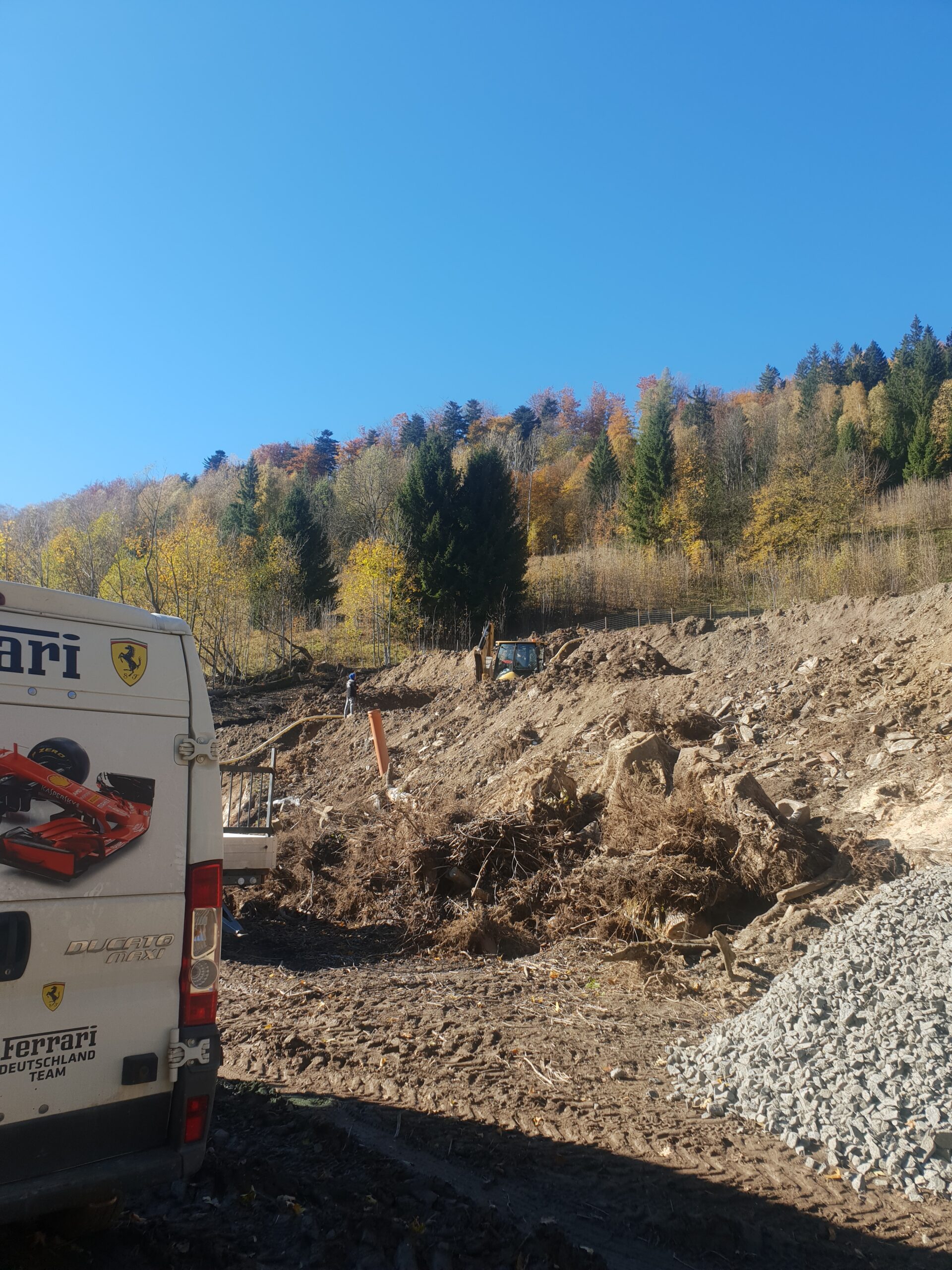

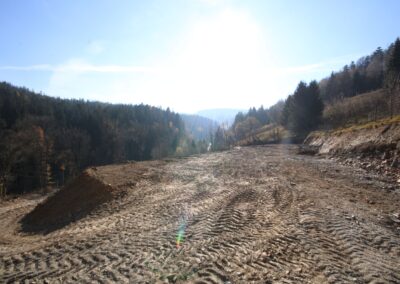

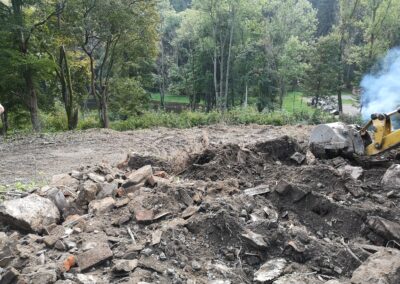

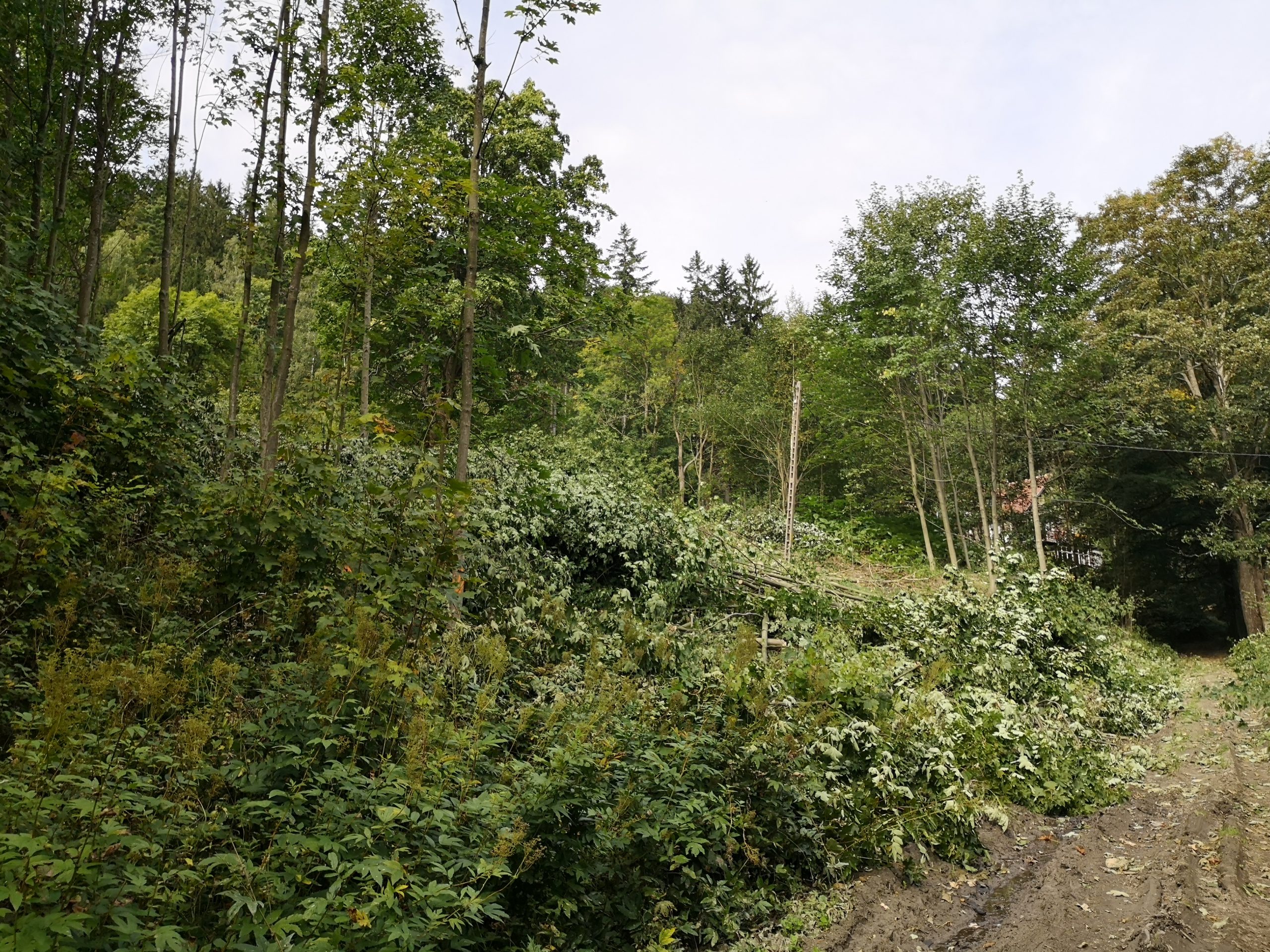

Rozpoczęto prace mające na celu odwodnienie terenu inwestycji oraz wykonanie drenażu.

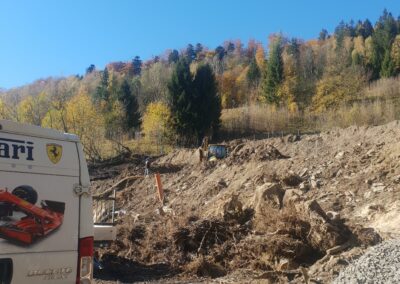

05.10.2021 ROK

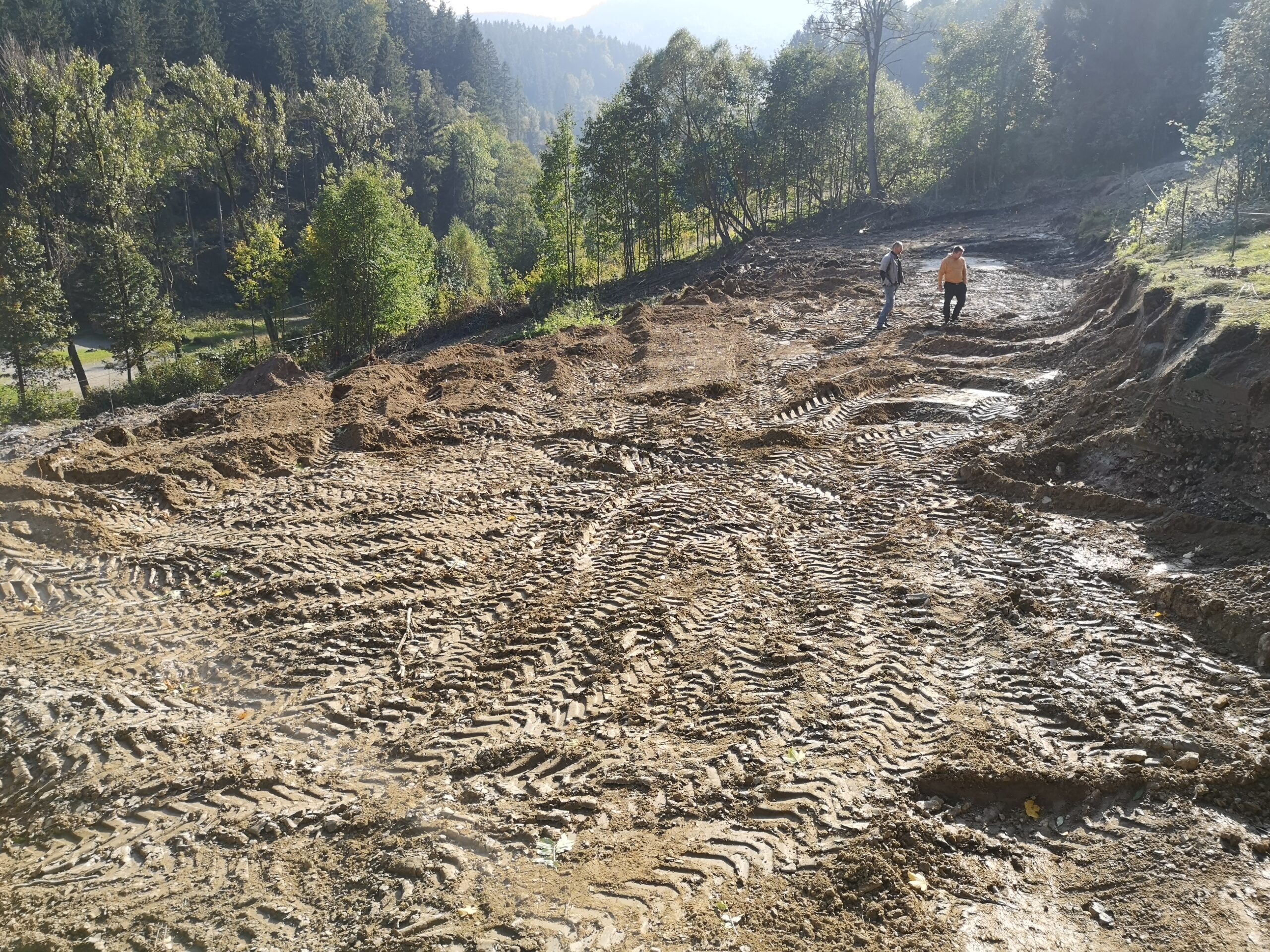

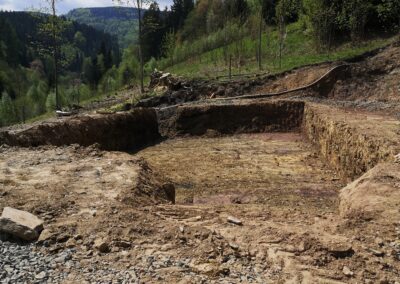

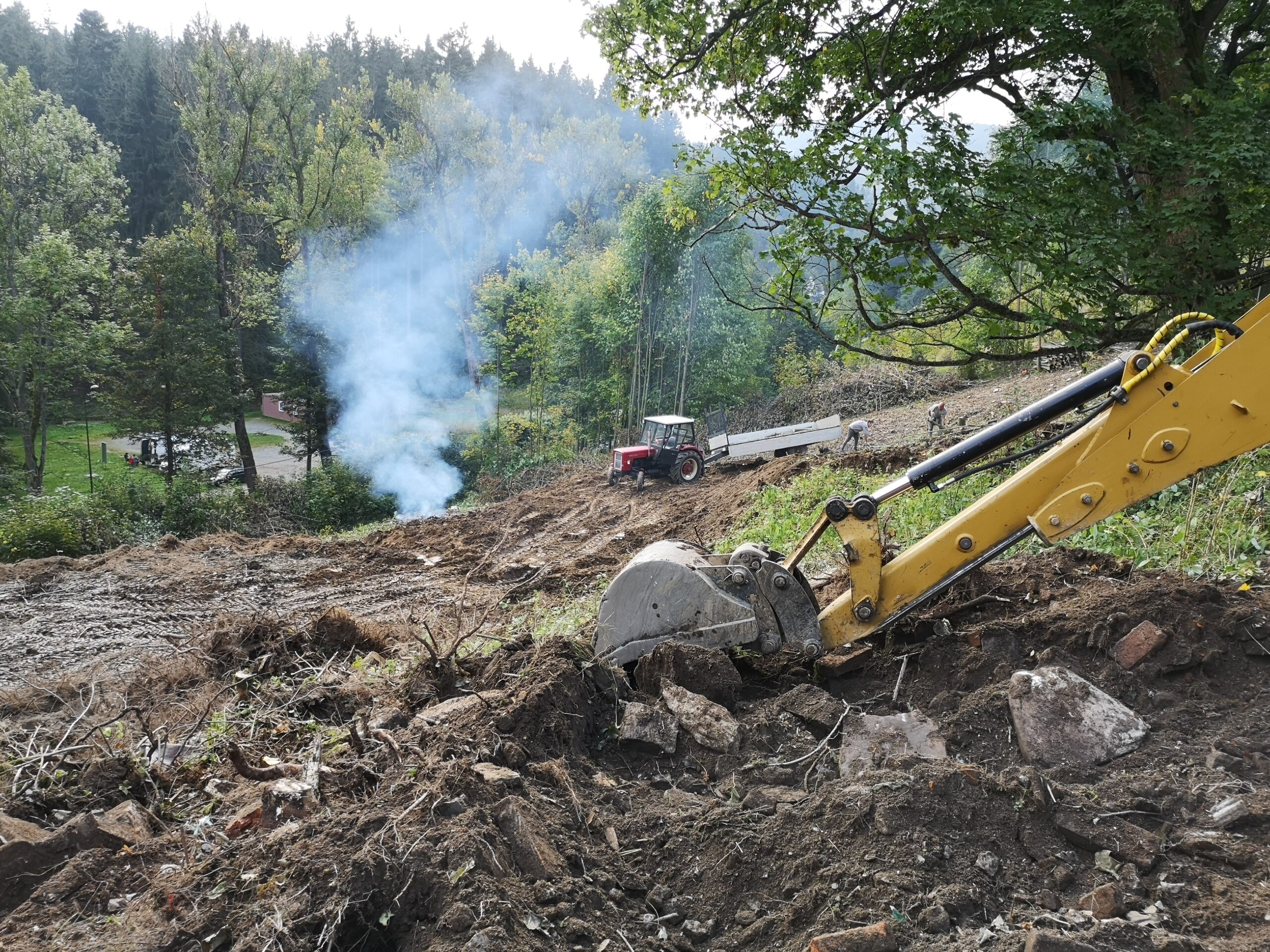

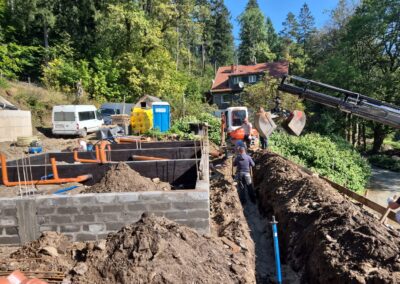

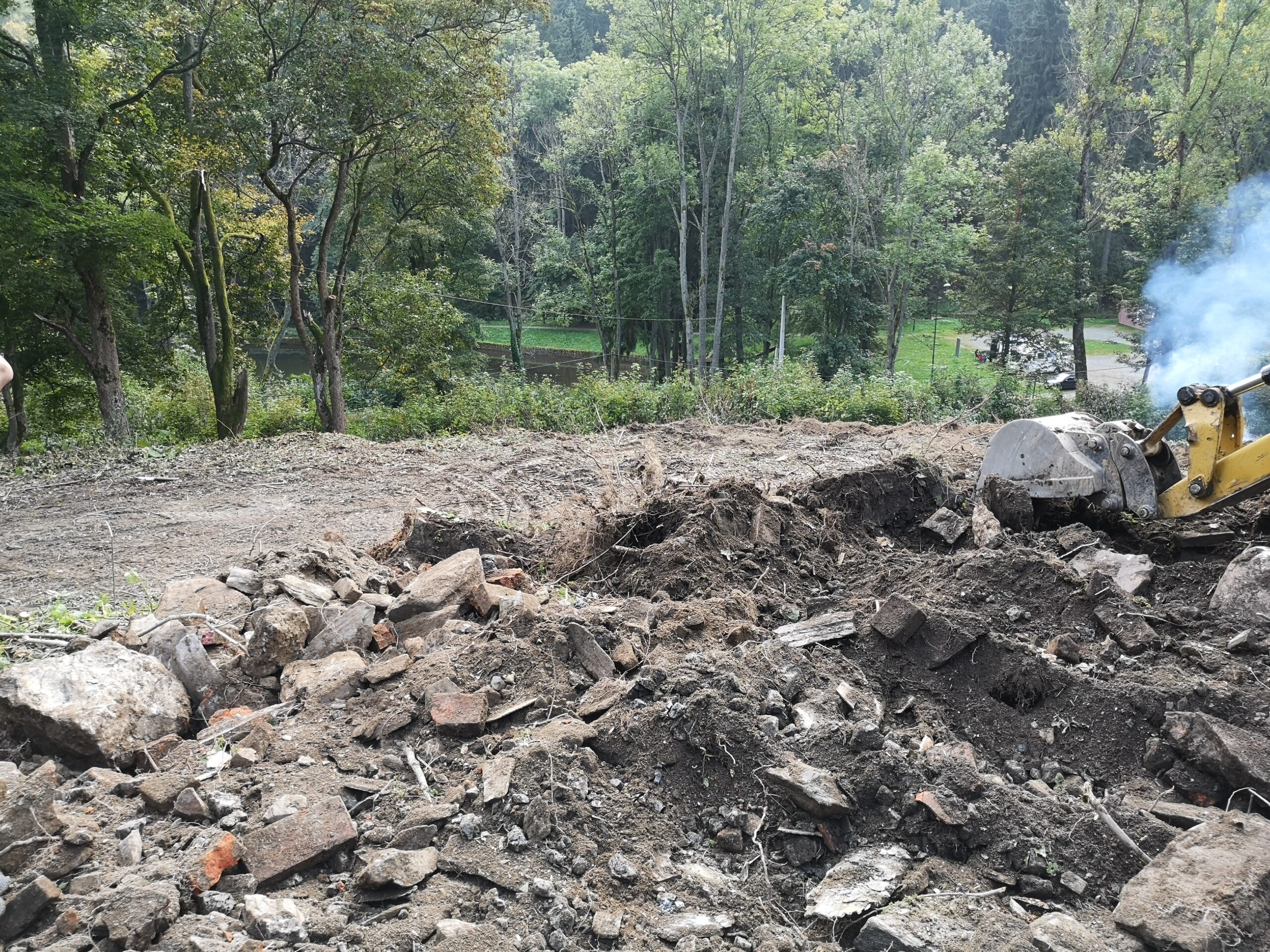

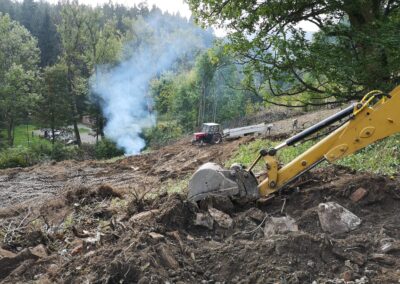

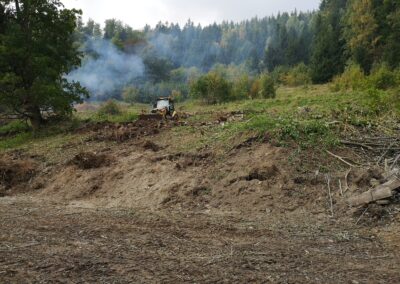

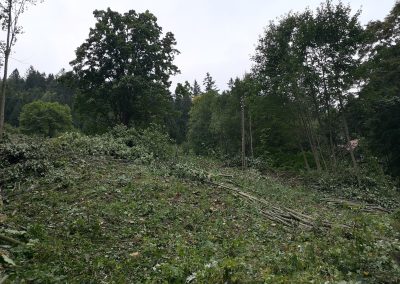

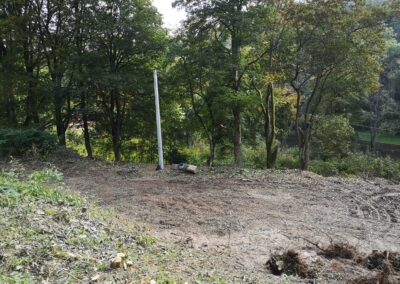

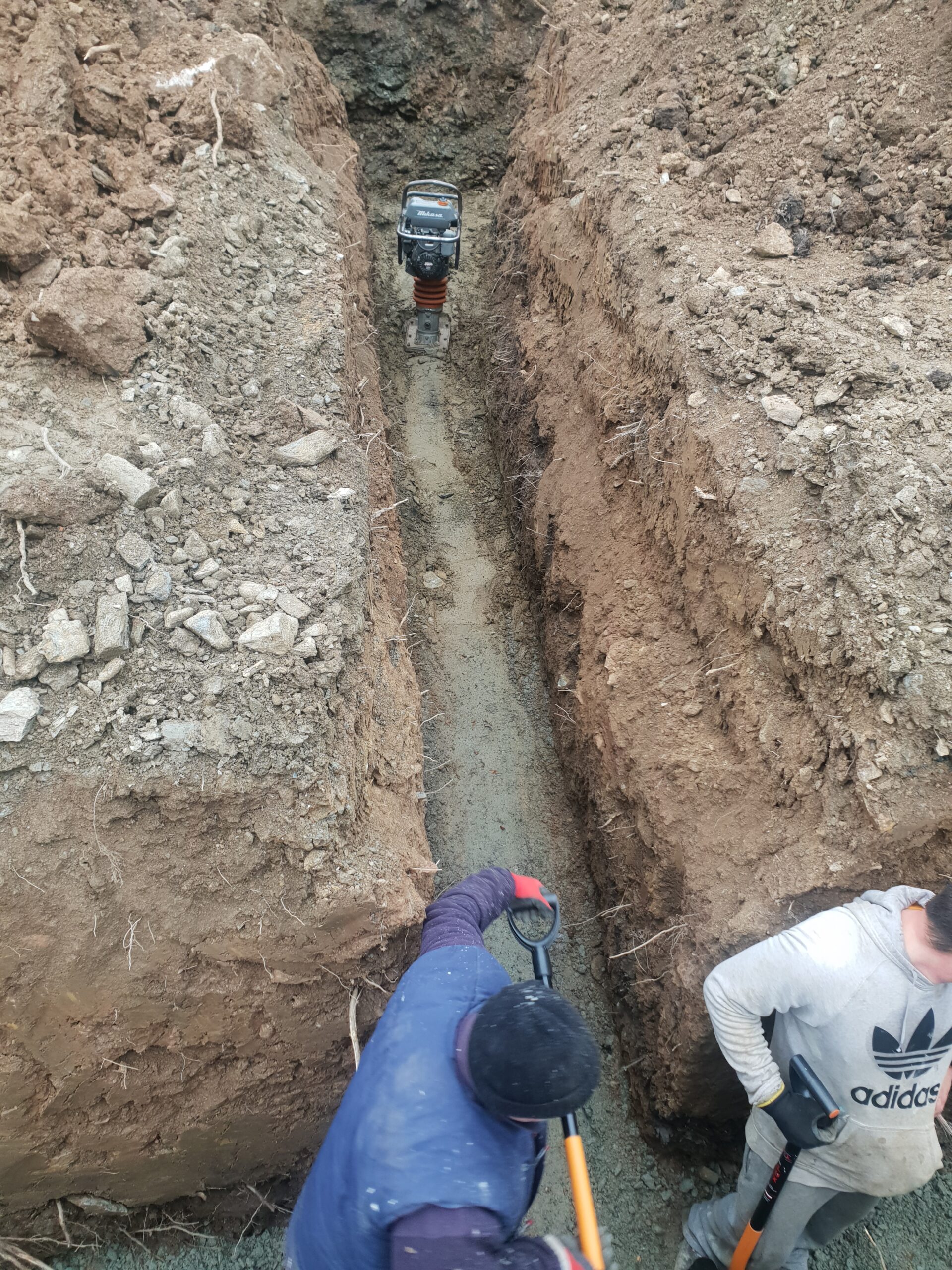

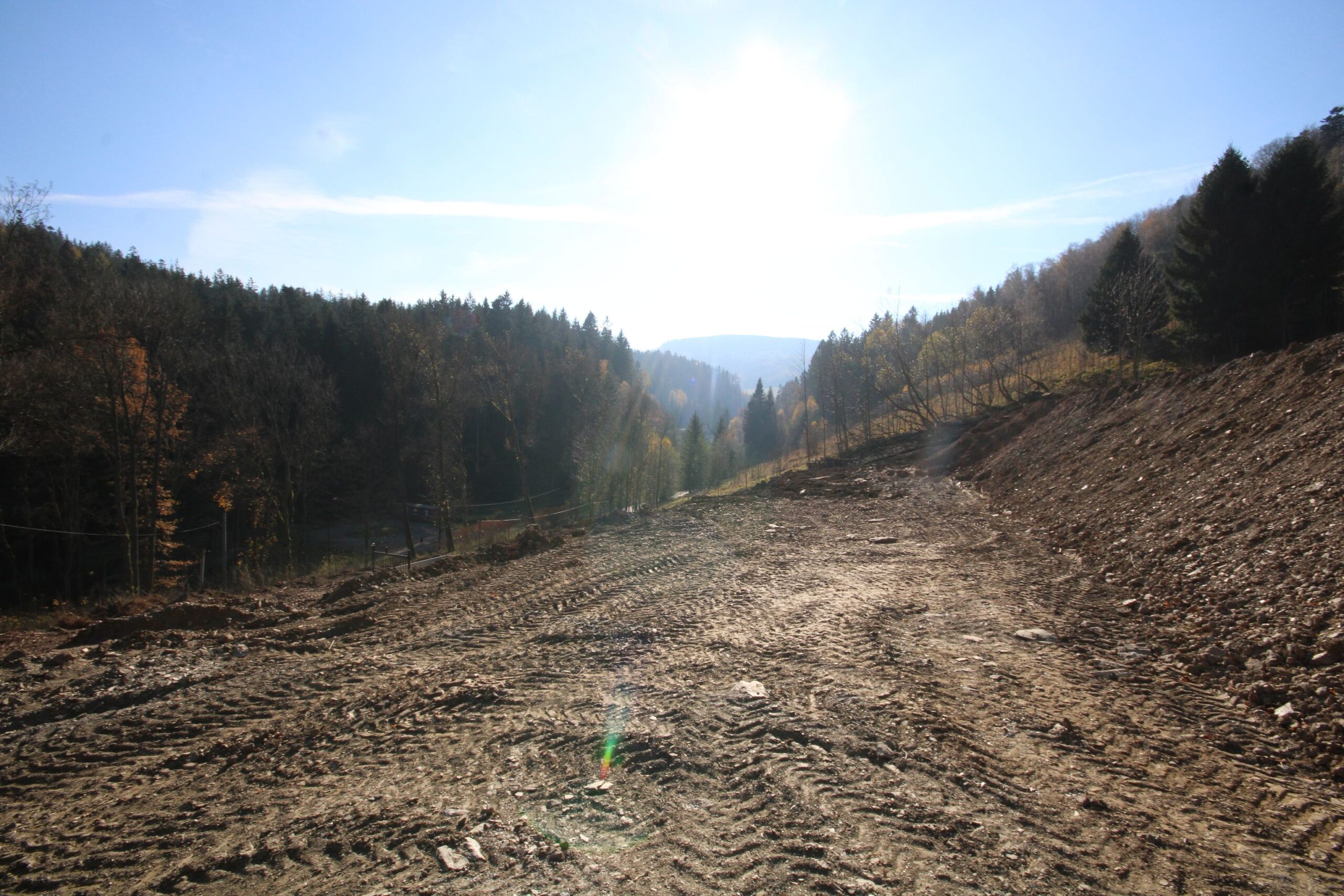

Rozpoczęto prace ziemne które mają na celu przygotowanie całego terenu na budowę apartamentów na każdym etapie oraz przygotowanie gruntu do wylewki ław fundamentowych dla budynków z pierwszego etapu inwestycji.

20.09.2021 ROK

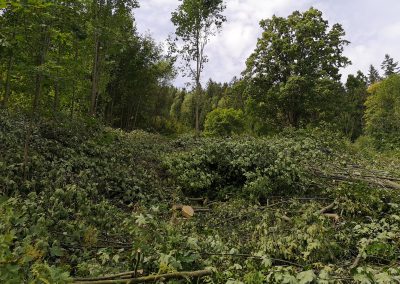

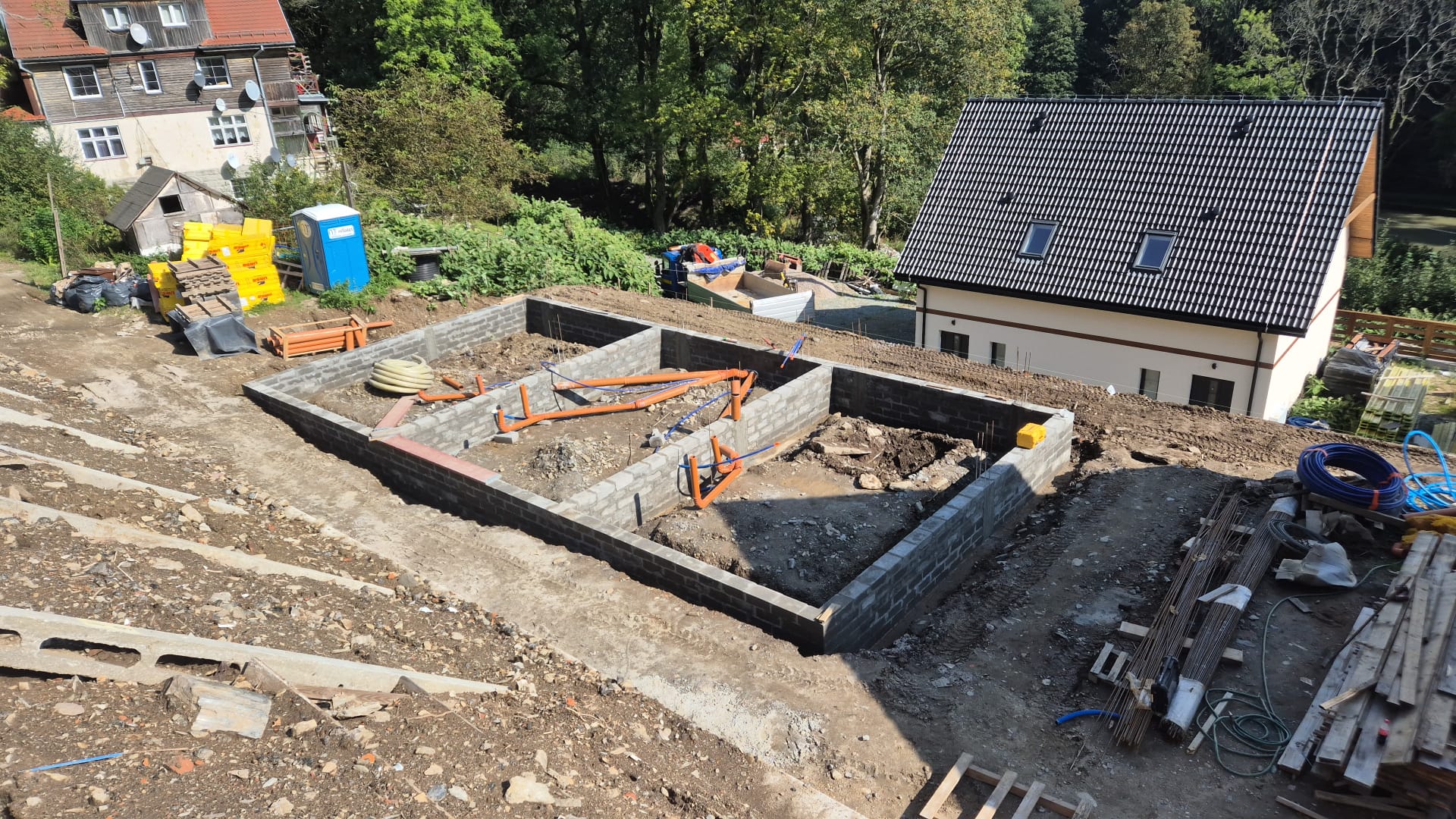

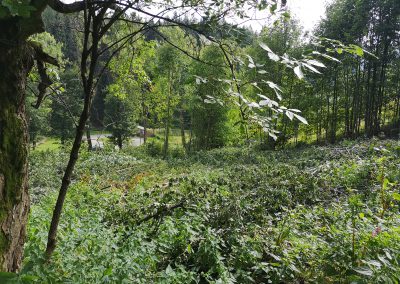

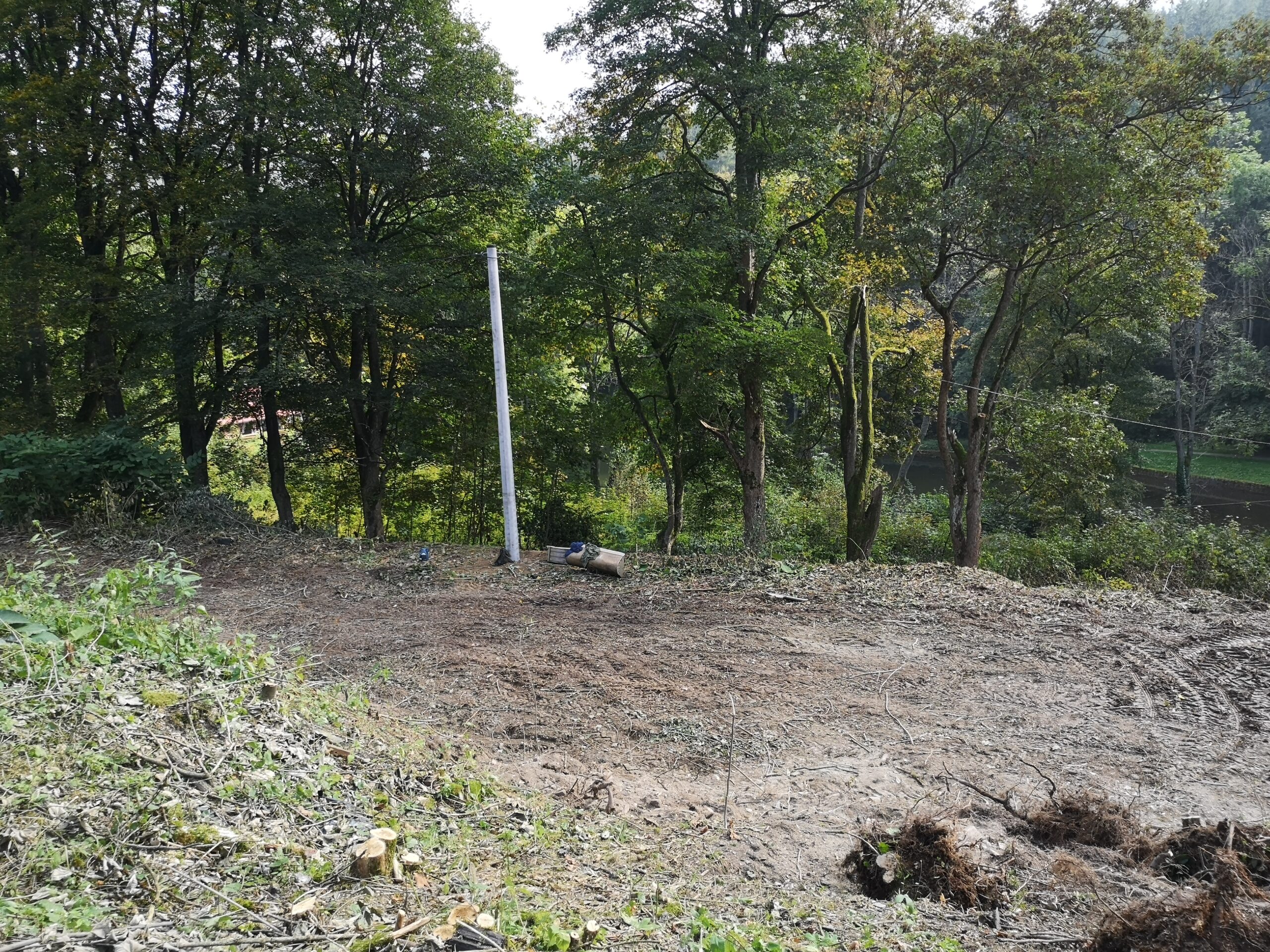

Rozpoczęto prace porządkowe na działce przygotowując ją do prac ziemnych. W najbliższych dniach planujemy prace ziemne które mają na celu przygotowanie gruntu do wylewania ław fundamentowych oraz jego ukształtowanie według założonego projektu.

I ETAP INWESTYCJI

W pierwszym etapie inwestycji do użytku zostaną oddane budynki z apartamentami nr. 1-7.

Planowany czas zakończenia prac: Jesień 2022r.

II ETAP INWESTYCJI

W pierwszym etapie inwestycji do użytku zostaną oddane budynki z apartamentami nr 8-16.

Planowany czas zakończenia prac: Jesień 2023r.

III ETAP INWESTYCJI

W pierwszym etapie inwestycji do użytku zostaną oddane budynki z apartamentami nr 17-25.

Planowany czas zakończenia prac: Jesień 2024r.
